资源描述
厨房、卫生间吊洞方案
一、施工概况
根据万科物业细部检查要求,对厨卫间采取100%抽查率,24小时渗水试验,我司根据江苏省《住宅工程质量通病控制标准》要求,特制定厨卫间吊洞方案。
二、施工工艺

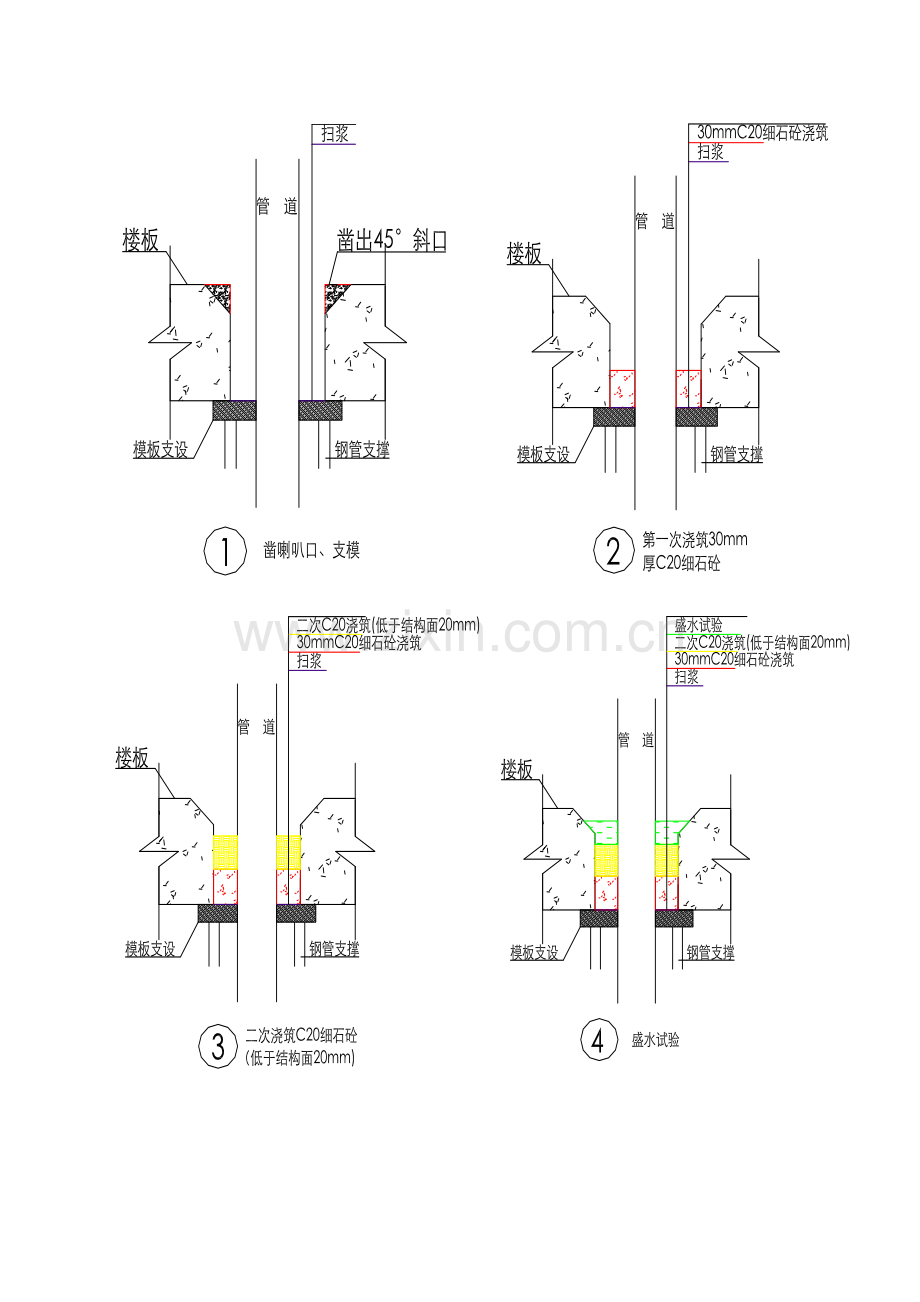

1、吊洞前洞口四周凿出45度斜坡(喇叭口)约20-30mm高,清理垃圾,并用清水冲
净;
2、下口用聚塑板做吊洞模板,用木方支撑牢固;
3、浇筑前四周刷1:1水泥浆,涂刷密实,再用C20细石膨胀混凝土(坍落度120)浇筑30mm高,膨胀剂掺量为50:3;
4、浇筑完成12小时后养护,养护时间不低于24小时;
5、将吊洞内养护水份清理干净,再用C20细石膨胀混凝土二次浇筑,浇筑完成面低于楼板结构面20mm左右,浇筑完成12小时后进行养护,养护时间不小于48小时,养护时即可做为盛水试验;
6、养护48小时后,检查无渗漏,再用防水砂浆(比例为1:2)找平,,四周接槎口压密实,表面拉毛;如出现渗漏,则应将已浇筑混凝土凿掉重新吊洞,直到不出现渗漏为止。
7、吊洞完成后,清理模板、支撑。
三、质量保证措施
1、本工程的厨卫间吊洞,由专人专项负责施工,以保证厨卫间吊洞的施工质量;
2、进行下一道工序时,必须在前一道工序完全结束后方可进行,严格控制时间;
3、厨卫间吊洞第二次试水自检合格后报监理检查验收,最后由监理报甲方验收。
展开阅读全文
