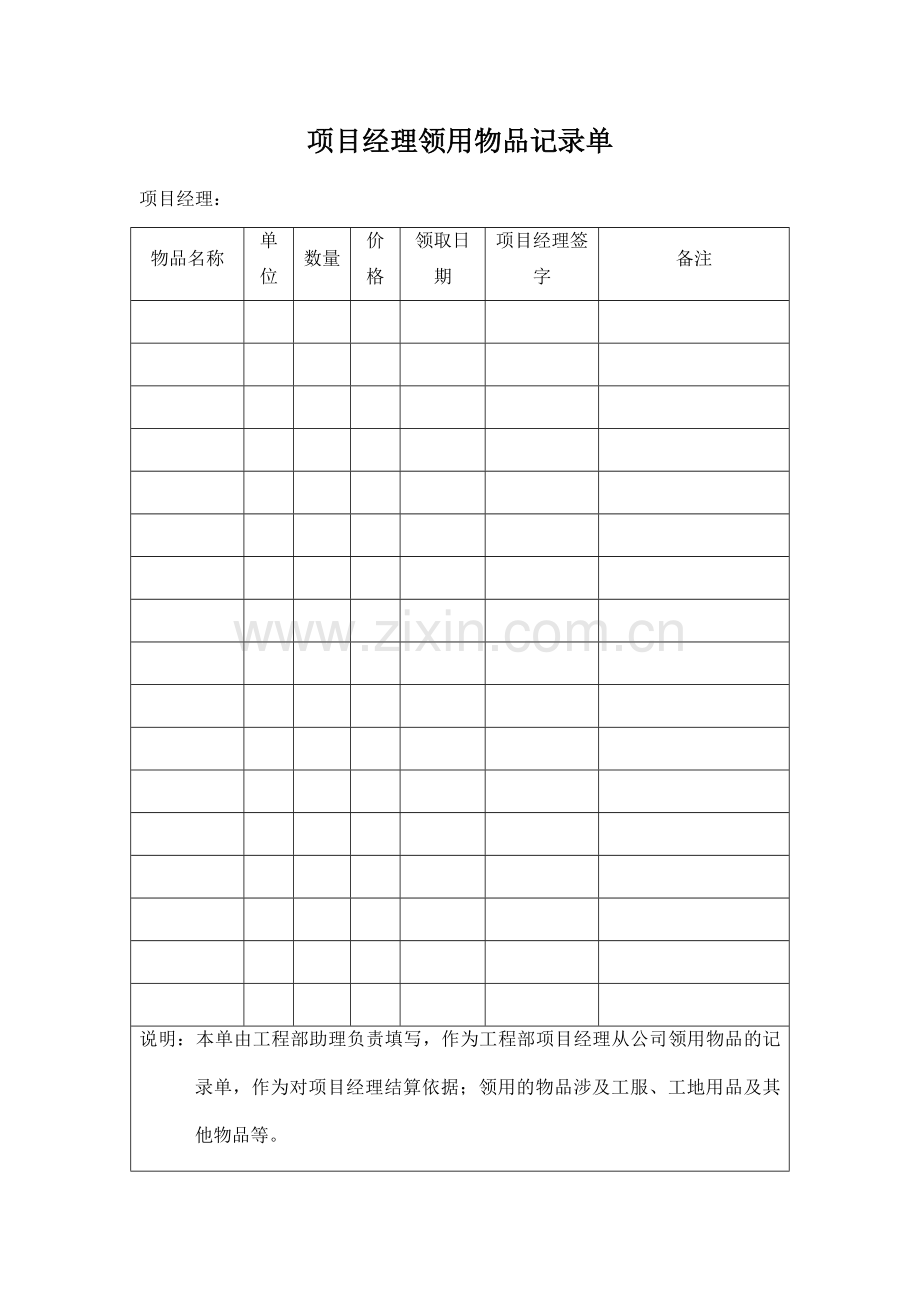

项目经理领用物品记录单
项目经理:
物品名称
单位
数量
价格
领取日期
项目经理签字
备注
说明:本单由工程部助理负责填写,作为工程部项目经理从公司领用物品的记录单,作为对项目经理结算依据;领用的物品涉及工服、工地用品及其他物品等。

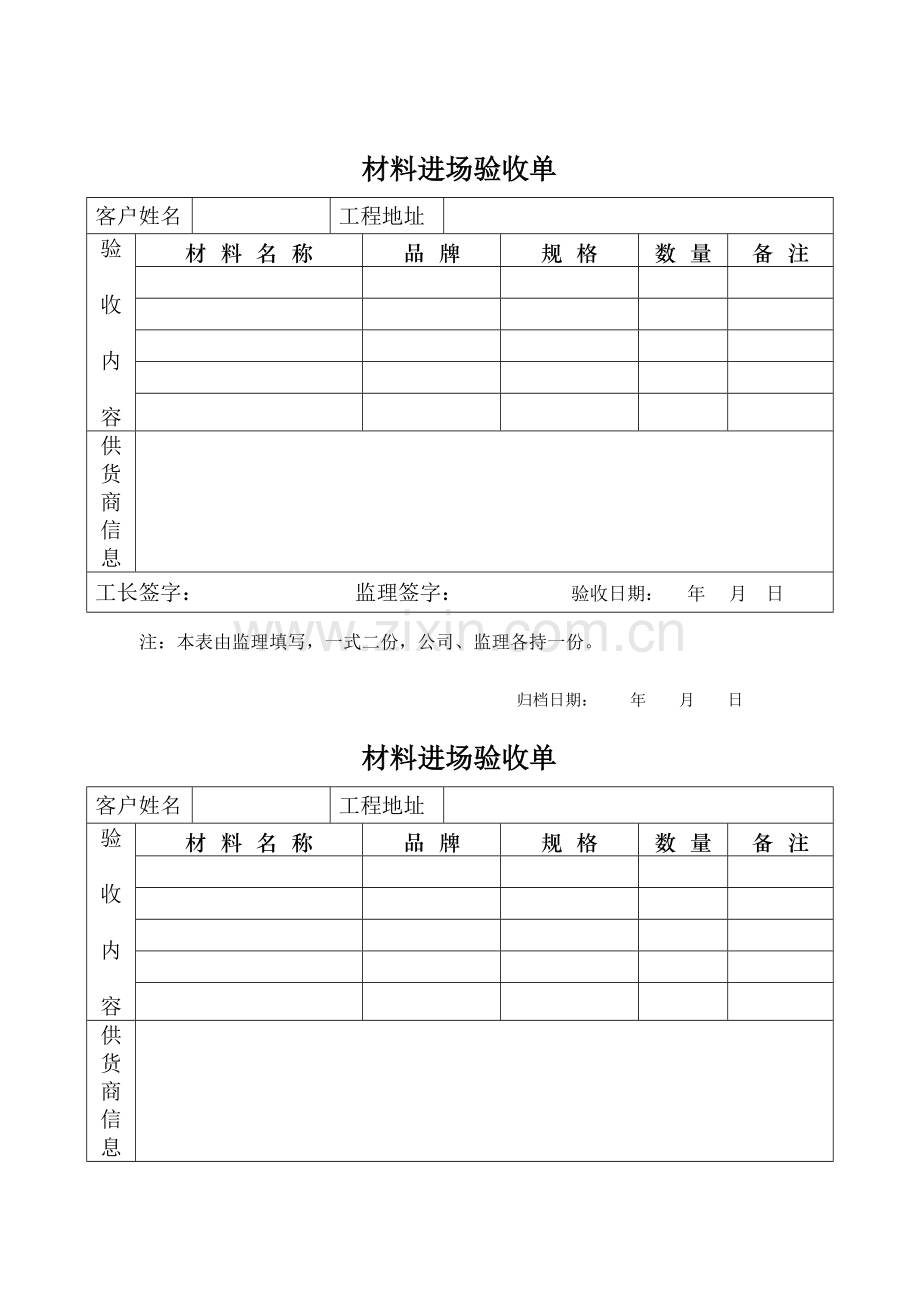

材料进场验收单
客户姓名
工程地址
验
收
内
容
材 料 名 称
品 牌
规 格
数 量
备 注
供货商信息
工长签字: 监理签字: 验收日期: 年 月 日
注:本表由监理填写,一式二份,公司、监理各持一份。
归档日期: 年 月 日
材料进场验收单
客户姓名
工程地址
验
收
内
容
材 料 名 称
品 牌
规 格
数 量
备 注
供货商信息
工长签字: 监理签字: 验收日期: 年 月 日
注:本表由监理填写,一式二份,公司、监理各持一份。
归档日期: 年 月
安装项目总体检查记录
填表日期:
需进行检查的项目明细
检查结果
1、抽油烟机安装
合格□ 不合格□ 未施工□
2、洗菜盆安装,涉及给水软管,龙头和排水管
合格□ 不合格□ 未施工□
3、煤气或液化气灶安装
合格□ 不合格□ 未施工□
4、所有排风扇安装,涉及排风管
合格□ 不合格□ 未施工□
5、淋浴房安装,涉及给水管、排水管和电器
合格□ 不合格□ 未施工□
6、浴缸安装,涉及给水龙头、花洒和排水管
合格□ 不合格□ 未施工□
7、洗脸盘安装,涉及给水软管龙头、和排水管
合格□ 不合格□ 未施工□
8、座便器安装,涉及固定方式、给水软管和排水,不得便用水泥固定底座
合格□ 不合格□ 未施工□
9、蹲便器安装,涉及冲水阀和排水
合格□ 不合格□ 未施工□
10、地漏安装,必须安装在室内最低点
合格□ 不合格□ 未施工□
11、热水器安装,涉及固定和冷热给水软管
合格□ 不合格□ 未施工□
12、浴霸安装牢固,试用正常
合格□ 不合格□ 未施工□
13、所有灯具安装牢固,试用正常
合格□ 不合格□ 未施工□
14、所开关安装平正,控制相线,试用正常
合格□ 不合格□ 未施工□
15、所有插座安装平正,电源带电,信号畅通
合格□ 不合格□ 未施工□
16、空调安装,试用正常
合格□ 不合格□ 未施工□
17、玻璃安装牢固,位置对的,表面无污染
合格□ 不合格□ 未施工□
18、配电箱安装牢固,电线布置顺畅,接地线
合格□ 不合格□ 未施工□
注明:对检查不合格的项目必须立即安排整改完善,未施工项目指该工程无此施工项目或非公司负责施工的项目。
安装项目检查签字确认记录
安装项目检查整改所有合格
客户签字
安装项目检查整改所有合格
工程经理签字
安装项目检查整改所有合格
施工监理签字
施工项目工艺检查记录
需进行检查的项目明细
检查结果1
检查结果2
瓦
工
施工项目
1、水泥品牌符合设计规定
合格□ 不合格□
合格□ 不合□
2、砌墙抹灰采用1.2水泥砂浆,装面平整
合格□ 不合格□
合格□ 不合□
3、地砖采用1.3干铺法施工,表面平整
合格□ 不合格□
合格□ 不合□
4、墙砖采用2.1湿贴法施工,表面平整
合格□ 不合格□
合格□ 不合□
5、墙砖泡水时间不少于2小时,阴干再铺
合格□ 不合格□
合格□ 不合□
6、用嵌缝剂,线条顺直,表面洁净,留缝间距不大于2mm
合格□ 不合格□
合格□ 不合□
7、卫生间地砖留1-2%的坡度,方向对的
合格□ 不合格□
合格□ 不合□
木工施工项目
1、所有饰面板材料符合设计规定
合格□ 不合格□
合格□ 不合□
2、贴面板制白乳胶粘贴,使用不绣钢纹钉呈八字型固项定,所有线条及面板不允许打射钉
合格□ 不合格□
合格□ 不合□
3、碰角顺直,施工完后进行保护
合格□ 不合格□
合格□ 不合□
4、所有线条收口部分顺直,表面平整
合格□ 不合格□
合格□ 不合□
5、抽屉内和柜内贴白色波音软片
合格□ 不合格□
合格□ 不合□
6、梭门、柜门、抽屉启动灵活,滑动顺畅
合格□ 不合格□
合格□ 不合□
7、木龙骨间距对的,进行找平解决,按地水平线铺设,龙骨下不允许垫木栓
合格□ 不合格□
合格□ 不合□
8、木龙骨间距内撒防虫粉和刷防潮剂
合格□ 不合格□
合格□ 不合□
9、实木地板靠墙周边留10mm间隙,每块地板接缝间留1mm间距(用包装带插缝)
合格□ 不合格□
合格□ 不合□
10、实木地板铺完后必须用彩条布和纸盒进行保护
合格□ 不合格□
合格□ 不合□
油漆涂料施工项目
1、乳胶漆、油漆符合设计规定
合格□ 不合□
2、水泥抹灰面先用石膏环保墙粉刮腻子
合格□ 不合□
3、墙面用石膏环保墙粉刮腻子两遍,打磨后用灯光靠墙照射对小孔进行修补磨光后涂墙漆两遍
合格□ 不合□
4、清漆先刷底漆,再补钉眼灰,打磨清扫干净后,再刷油漆
合格□ 不合□
5、色漆施工时一方面用原子灰刮底、刮平、磨光后再刷油漆三遍,每遍之间打磨一次
合格□ 不合□
6 6、贴墙纸先刮石膏环保墙粉两遍,然后刷清漆一遍封闭基层,干后打磨清扫灰尘后对齐花纹用专用胶水裱糊
合格□ 不合□
7、施工不得互相污染或污染五金和玻璃
合格□ 不合□
注明:对工艺检查中不合格的项目必须立即安排整改完善。泥工和木工施工中检查至少两次,油漆涂料检查至少一次。
施工项目工艺检查签字确认记录
检查1时间
工程经理签字
检查2时间
施工监理签字
特殊情况记录:
水路隐蔽工程验收记录单
填表日期:
施工项目及验收规定
验收结果
备注
1、给水管品牌和管径尺寸符合设计规定
合格□ 不合格□
2、管道横平竖直,布置合理
合格□ 不合格□
3、给水预留接口位置对的,管口用堵头封闭
合格□ 不合格□
4、给水管用管卡,勾钉固定牢固
合格□ 不合格□
5、冷热水管位置对的,左热右冷,上热下冷
合格□ 不合格□
6、接头无渗漏想象,管道试压合格
合格□ 不合格□
7、PVC管质量合格,管径尺寸符合设计规定
合格□ 不合格□
8、排水管道布置合理,粘接工艺施工
合格□ 不合格□
9、排水预留位置对的,管口临时封闭
合格□ 不合格□
10、移位安装位置对的
合格□ 不合格□
11、排水坡度方向对的,坡度为0、5—1%
合格□ 不合格□
12、排水管通水实验排水畅通,无堵塞现象
合格□ 不合格□
13、排水管用水泥砂浆固定牢固
合格□ 不合格□
工程量拟定
给水管:6分共 米 4分共 米
排水管:100共 米 50共 米
注明:给水管道布管完毕后,必须进行通水实验,并经隐蔽工程验收合格后,管线才干封闭,排水管施工完后必须进行通水实验,保证排水畅通。
水路隐蔽工程签字确认记录
水路隐蔽工程验收合格,可封闭管道进行下道工序施工
客 户 签 字
水路隐蔽工程验收合格,可封闭管道进行下道工序施工
工程经理签字
水路隐蔽工程验收合格,可封闭管道进行下道工序施工
施工监理签字
电路隐蔽工程验收记录单
施工项目及验收规定
验收结果
备注
1、电线品牌和导线截面规格符合设计规定
合格□ 不合格□
2、线路布置合理,使用PVC穿管,管套连接
合格□ 不合格□
3、梁、柱及转角处使用黄蜡或波纹穿管解决
合格□ 不合格□
4、线槽横平竖直,用管卡固定牢固
合格□ 不合格□
5、所有线路中间无接头
合格□ 不合格□
6、大功率电器布置专用线,配专用插座
合格□ 不合格□
7、电源线与信号线不能同管铺设
合格□ 不合格□
8、地线与零线分别敷设
合格□ 不合格□
9、开关底盒高度13米,位置对的,在同一水平线
合格□ 不合格□
10、插座底盒高度0、3米位置对的,在同一水平线
合格□ 不合格□
11、底盒线头预留150MM左右
合格□ 不合格□
12、地面穿管用木方进行保护
合格□ 不合格□
13、回路设立合理,空气开关负荷配置合理
合格□ 不合格□
14、配电箱内配有主空气关开和漏电保护器
合格□ 不合格□
工
程
量
确
定
电路穿管共 米
单股铜芯线:
4、0平方 米 2、5 平方 米 1、5平方 米
弱电用线:
电视线 米 电话线 米 网线 米 音响线 米
注明:电路穿管布完毕,通过隐蔽工程验收合格后,管线才干封闭
电路隐蔽工程签字确认记录
水路隐蔽工程验收合格,可封闭管道进行下道工序施工
客 户 签 字
水路隐蔽工程验收合格,可封闭管道进行下道工序施工
工程经理签字
水路隐蔽工程验收合格,可封闭管道进行下道工序施工
施工监理签字
