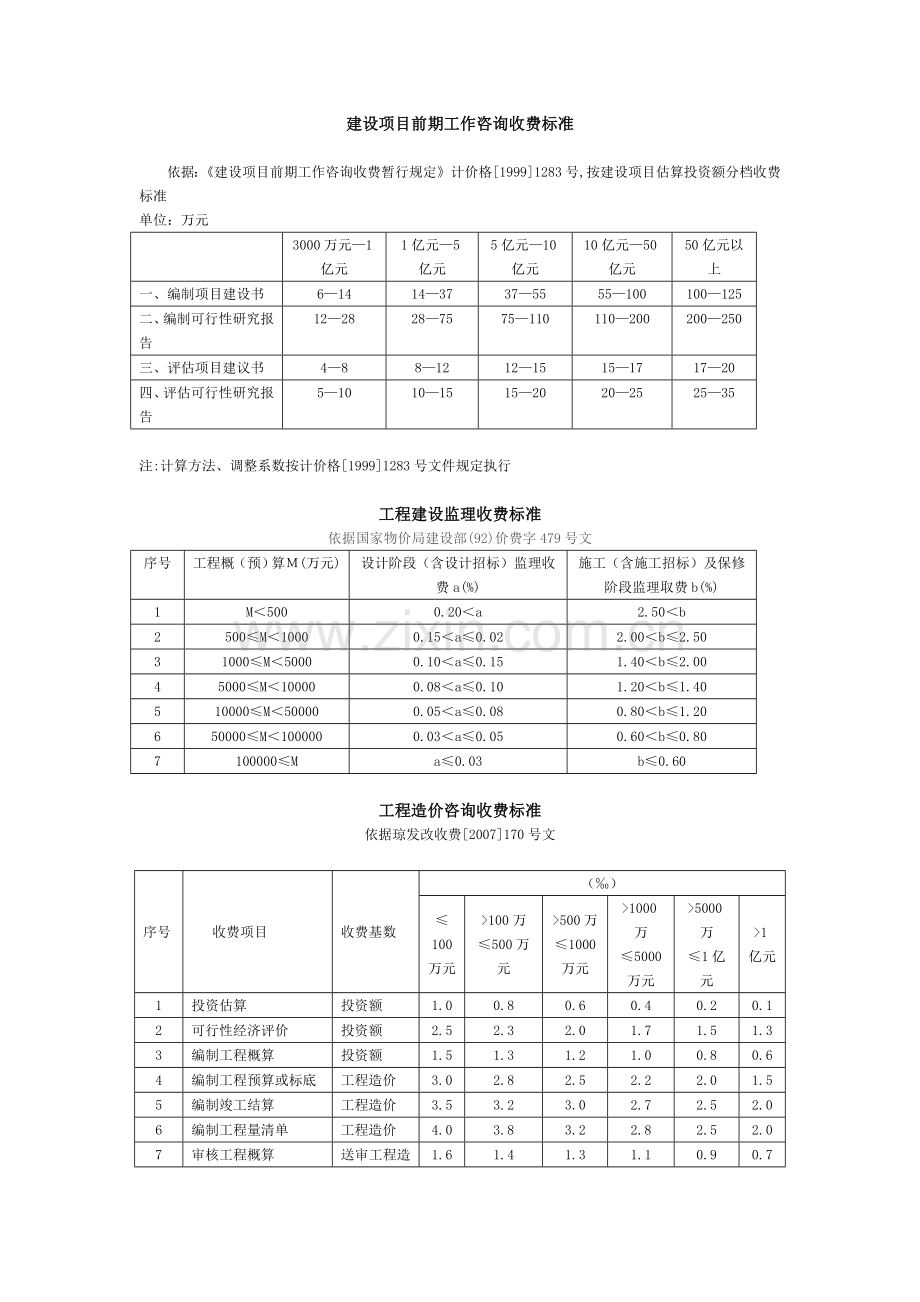

建设项目前期工作咨询收费标准
依据:《建设项目前期工作咨询收费暂行规定》 计价格[1999]1283号,按建设项目估算投资额分档收费标准
单位:万元
3000万元—1亿元
1亿元—5亿元
5亿元—10亿元
10亿元—50亿元
50亿元以上
一、编制项目建设书
6—14
14—37
37—55
55—100
100—125
二、编制可行性研究报告
12—28
28—75
75—110
110—200
200—250
三、评估项目建议书
4—8
8—12
12—15
15—17
17—20
四、评估可行性研究报告
5—10
10—15
15—20
20—25
25—35
注:计算方法、调整系数按计价格[1999]1283号文件规定执行
工程建设监理收费标准
依据国家物价局建设部(92)价费字479号文
序号
工程概(预)算M(万元)
设计阶段(含设计招标)监理收费a(%)
施工(含施工招标)及保修阶段监理取费b(%)
1
M<500
0.20<a
2.50<b
2
500≤M<1000
0.15<a≤0.02
2.00<b≤2.50
3
1000≤M<5000
0.10<a≤0.15
1.40<b≤2.00
4
5000≤M<10000
0.08<a≤0.10
1.20<b≤1.40
5
10000≤M<50000
0.05<a≤0.08
0.80<b≤1.20
6
50000≤M<100000
0.03<a≤0.05
0.60<b≤0.80
7
100000≤M
a≤0.03
b≤0.60
工程造价咨询收费标准
依据琼发改收费[2007]170号文
序号
收费项目
收费基数
(‰)
≤100
万元
>100万
≤500万元
>500万
≤1000
万元
>1000万
≤5000
万元
>5000万
≤1亿元
>1亿元
1
投资估算
投资额
1.0
0.8
0.6
0.4
0.2
0.1
2
可行性经济评价
投资额
2.5
2.3
2.0
1.7
1.5
1.3
3
编制工程概算
投资额
1.5
1.3
1.2
1.0
0.8
0.6
4
编制工程预算或标底
工程造价
3.0
2.8
2.5
2.2
2.0
1.5
5
编制竣工结算
工程造价
3.5
3.2
3.0
2.7
2.5
2.0
6
编制工程量清单
工程造价
4.0
3.8
3.2
2.8
2.5
2.0
7
审核工程概算
送审工程造价
1.6
1.4
1.3
1.1
0.9
0.7
8
审核工程预算或标底
送审工程造价
3.6
3.4
3.0
2.8
2.6
2.4
9
审核竣工结算

(1)基本收费
送审工程造价
3.6
3.4
3.0
2.8
2.6
2.4
(2)审核增(减)额奖励比例
实际核增(减)金额
5
10
工程造价司法鉴定
鉴定标的
3%
11
钢筋抽筋及预埋铁件计算
元/T
12
12
施工阶段全过程造价控制
投资额
13
11
9.0
6.68
5.36
3.24
(1)图纸经济比选咨询
投资额
1.4
1.3
1.1
0.08
0.06
0.04
(2)合同造价条款咨询
投资额
2.4
2.0
1.7
1.1
0.6
0.2
(3)预付款、进度款、变更款、索赔款审核
投资额
7.0
5.6
4.2
3.6
3.0
1.8
(4)材料、设备价咨询、参加材料设备评标
投资额
2.2
2.1
2.0
1.9
1.7
1.2
13
计时咨询(持有注册造价工程师或造价专业资格证人员)
(1) 教授级高级工程师
元/日
900-1000
(2)高级工程师
元/日
700-800
(3)工程师
元/日
500-600
招标代理服务收费标准
依据国家计委计价格[2002]1980号文
货物招标
服务招标
工程招标
100以下
1.5%
1.5%
1.0%
100-500
1.1%
0.8%
0.7%
500-1000
0.8%
0.45%
0.55%
1000-5000
0.5%
0.25%
0.35%
5000-10000
0.25%
0.1%
0.2%
10000-100000
0.05%
0.05%
0.05%
1000000以上
0.01%
0.01%
0.01%
注:
1、按本表费率计算的收费为招标代理服务全过程的收费基准价格,单独提供编制招标文件(有标底的含标底)服务的,可按规定标准的30%计收。
2、招标代理服务收费按差额定率累进法计算。
例如:某工程招标代理业务中标金额为6000万元,计算招标代理服务收费额如下:
100万元×1.0%=1万元
(500-100)万元×0.7%=2.8万元
(1000-500)万元×0.55%=2.75万元
(5000-1000)万元×0.35%=14万元
(6000-5000)万元×0.2%=2万元
合计收费=1+2.8+2.75+14+2=22.55(万元)
