收藏 分销(赏)

工程进度控制及措施.doc

上传人:快乐****生活 文档编号:3142696 上传时间:2024-06-19 格式:DOC 页数:25 大小:92.50KB
下载 相关 举报
工程进度控制及措施.doc_第1页
第1页 / 共25页
工程进度控制及措施.doc_第2页
第2页 / 共25页
工程进度控制及措施.doc_第3页
第3页 / 共25页
工程进度控制及措施.doc_第4页
第4页 / 共25页
工程进度控制及措施.doc_第5页
第5页 / 共25页
点击查看更多>>
资源描述

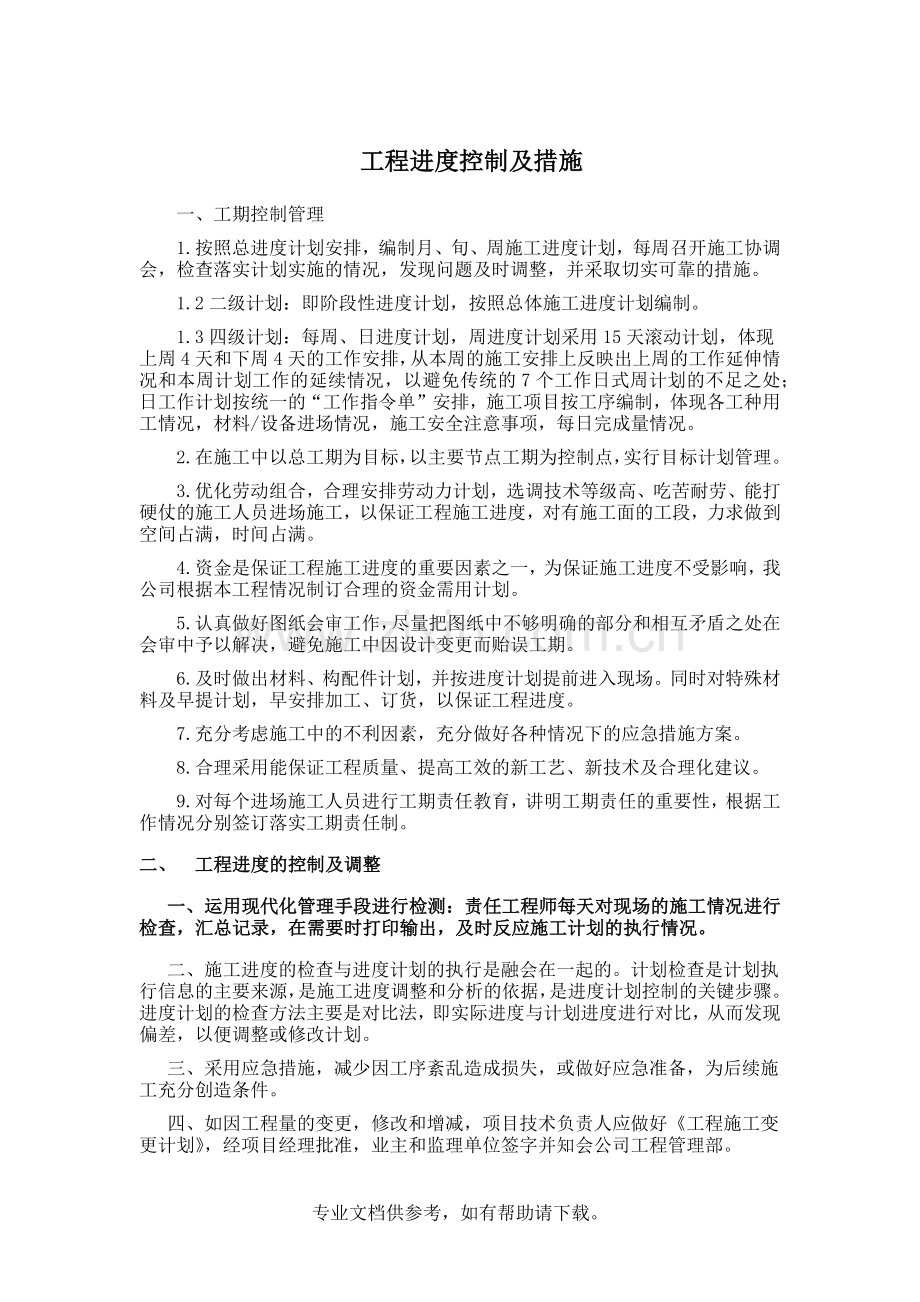

1、 工程进度控制及措施一、工期控制管理1.按照总进度计划安排,编制月、旬、周施工进度计划,每周召开施工协调会,检查落实计划实施的情况,发现问题及时调整,并采取切实可靠的措施。1.2二级计划:即阶段性进度计划,按照总体施工进度计划编制。1.3四级计划:每周、日进度计划,周进度计划采用15天滚动计划,体现上周4天和下周4天的工作安排,从本周的施工安排上反映出上周的工作延伸情况和本周计划工作的延续情况,以避免传统的7个工作日式周计划的不足之处;日工作计划按统一的“工作指令单”安排,施工项目按工序编制,体现各工种用工情况,材料/设备进场情况,施工安全注意事项,每日完成量情况。2.在施工中以总工期为目标,

2、以主要节点工期为控制点,实行目标计划管理。3.优化劳动组合,合理安排劳动力计划,选调技术等级高、吃苦耐劳、能打硬仗的施工人员进场施工,以保证工程施工进度,对有施工面的工段,力求做到空间占满,时间占满。4.资金是保证工程施工进度的重要因素之一,为保证施工进度不受影响,我公司根据本工程情况制订合理的资金需用计划。5.认真做好图纸会审工作,尽量把图纸中不够明确的部分和相互矛盾之处在会审中予以解决,避免施工中因设计变更而贻误工期。6.及时做出材料、构配件计划,并按进度计划提前进入现场。同时对特殊材料及早提计划,早安排加工、订货,以保证工程进度。7.充分考虑施工中的不利因素,充分做好各种情况下的应急措施

3、方案。8.合理采用能保证工程质量、提高工效的新工艺、新技术及合理化建议。9.对每个进场施工人员进行工期责任教育,讲明工期责任的重要性,根据工作情况分别签订落实工期责任制。二、 工程进度的控制及调整一、运用现代化管理手段进行检测:责任工程师每天对现场的施工情况进行检查,汇总记录,在需要时打印输出,及时反应施工计划的执行情况。二、施工进度的检查与进度计划的执行是融会在一起的。计划检查是计划执行信息的主要来源,是施工进度调整和分析的依据,是进度计划控制的关键步骤。进度计划的检查方法主要是对比法,即实际进度与计划进度进行对比,从而发现偏差,以便调整或修改计划。三、采用应急措施,减少因工序紊乱造成损失,

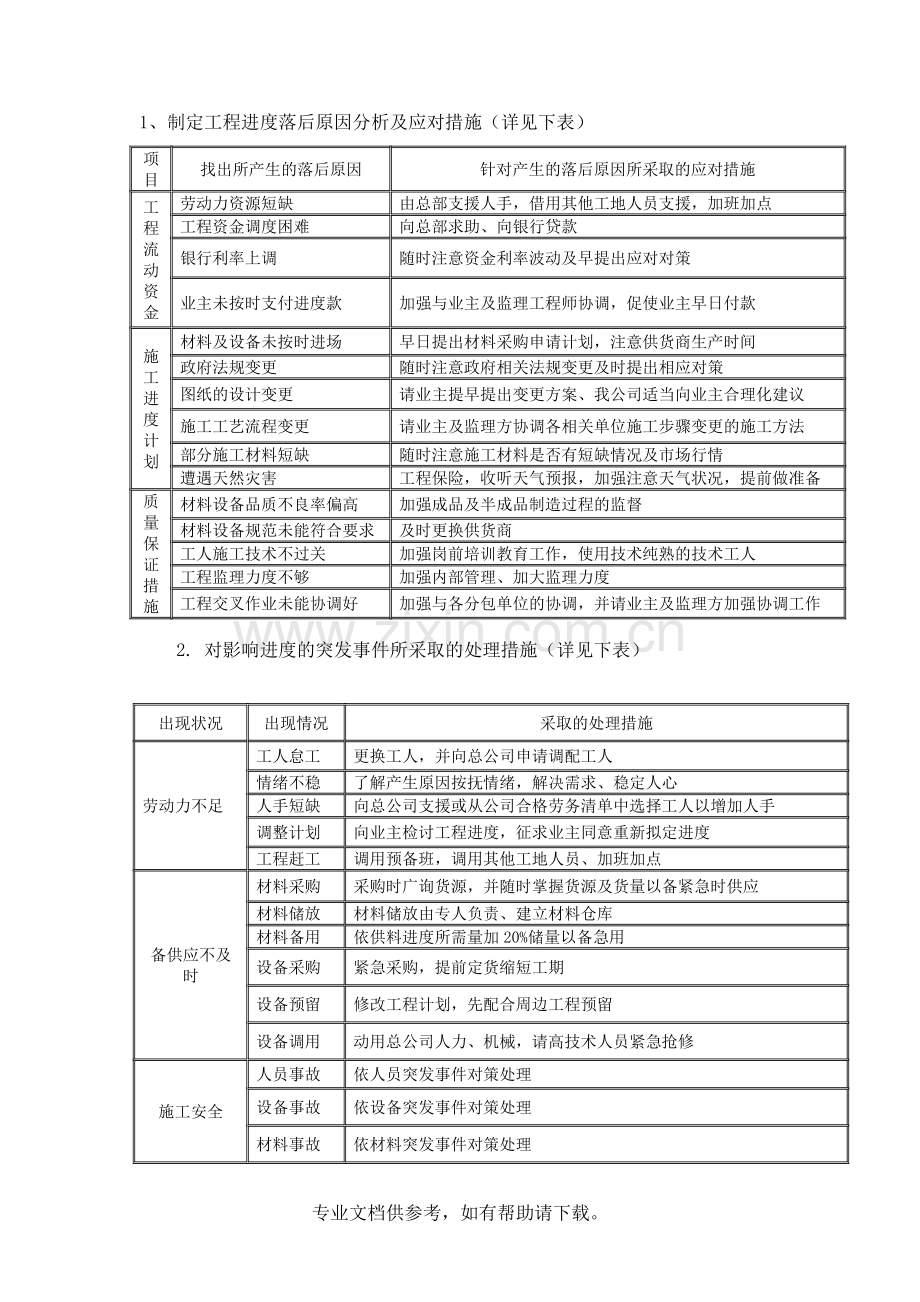

4、或做好应急准备,为后续施工充分创造条件。四、如因工程量的变更,修改和增减,项目技术负责人应做好工程施工变更计划,经项目经理批准,业主和监理单位签字并知会公司工程管理部。1、制定工程进度落后原因分析及应对措施(详见下表)项目找出所产生的落后原因针对产生的落后原因所采取的应对措施工程流动资金劳动力资源短缺由总部支援人手,借用其他工地人员支援,加班加点工程资金调度困难向总部求助、向银行贷款银行利率上调随时注意资金利率波动及早提出应对对策业主未按时支付进度款加强与业主及监理工程师协调,促使业主早日付款施工进度计划材料及设备未按时进场早日提出材料采购申请计划,注意供货商生产时间政府法规变更随时注意政府相

5、关法规变更及时提出相应对策图纸的设计变更请业主提早提出变更方案、我公司适当向业主合理化建议施工工艺流程变更请业主及监理方协调各相关单位施工步骤变更的施工方法部分施工材料短缺随时注意施工材料是否有短缺情况及市场行情遭遇天然灾害工程保险,收听天气预报,加强注意天气状况,提前做准备质量保证措施材料设备品质不良率偏高加强成品及半成品制造过程的监督材料设备规范未能符合要求及时更换供货商工人施工技术不过关加强岗前培训教育工作,使用技术纯熟的技术工人工程监理力度不够加强内部管理、加大监理力度工程交叉作业未能协调好加强与各分包单位的协调,并请业主及监理方加强协调工作2. 对影响进度的突发事件所采取的处理措施(

6、详见下表)出现状况出现情况采取的处理措施劳动力不足工人怠工更换工人,并向总公司申请调配工人情绪不稳了解产生原因按抚情绪,解决需求、稳定人心人手短缺向总公司支援或从公司合格劳务清单中选择工人以增加人手调整计划向业主检讨工程进度,征求业主同意重新拟定进度工程赶工调用预备班,调用其他工地人员、加班加点备供应不及时材料采购采购时广询货源,并随时掌握货源及货量以备紧急时供应材料储放材料储放由专人负责、建立材料仓库材料备用依供料进度所需量加20%储量以备急用设备采购紧急采购,提前定货缩短工期设备预留修改工程计划,先配合周边工程预留设备调用动用总公司人力、机械,请高技术人员紧急抢修施工安全人员事故依人员突发

7、事件对策处理设备事故依设备突发事件对策处理材料事故依材料突发事件对策处理3.月报包括:本月完成实物工程量及形象进度说明、相应于计划的实物工程量完成比例等。4.不可预见性安排计划5.在施工中需其他单位配合的事项,我公司事先书面通知其他单位需配合的事项、要求完成的内容、时间等,并报请业主、监理公司协调。6.对所有需其他单位配合的事项、应及时了解配合事项,及时了解配合情况,对于可能影响施工进度,应报请业主、监理公司协调解决。三、 科学组织施工一、科学的工序管理:根据施工工艺要求,充分利用空间,合理划分施工流水段组织小流水施工。根据工程特征,将整个工程划分成两个区域。充分利用工期允许的时间,尽早开始合

8、理结束,允许人员和资源的变化,调解关键线路施工产生的峰值,使施工平稳进行。二、严把质量关,一次交验合格率100%,将返工返修缩小到最低程度,压缩工期。确保各工序质量一次验收成优,杜绝返工以良好的施工质量保障工期。三、合理安排各工序、各工种配合穿插,不留施工间歇,根据各专业各工种可在时间顺序和空间组织穿插施工,实现交叉作业,同步作业等是保证工期的重要手段。我公司将保证有充足的准备队伍,根据工地需要随时增加人员以确保施工进度。的有效使用。四、 有效可行的监控制度一、制定清晰的职责:项目经理与项目技术负责人共同负责安排施工程序,制定施工计划。公司工程管理部对施工组织计划进行评审并监督工程进度。施工经

9、理及施工技术人员、班组人员具体实施计划。二、项目技术负责人根据区域的先后施工计划,做好分项工程的实际进度表。根据各班组实际施工部位,项目的起始和完成时间,施工作业人数,再根据分项工程完成量,在施工总进度表上标出实际进度,贴于施工现场办公室以便随时监控。三、当时及进度与计划进度出现差距较大时(5天以上),班组长根据滞后的原因及时采取补救措施,填报工程施工补救措施表经项目技术负责人批准实施。项目技术负责人对滞后的作业班组下达书面的改进工作计划(如增加施工操作人员和加班等)安排,由班组长签字存查。对拒不执行的班组,转报项目经理进行调换或增加作业小组。五、 合理配置人力资源一、充分利用开工前的前期准备

10、时间,对本工程施工管理人员及施工操作人员进行施工前开工动员和施工及技术交底工作,其主要内容为:介绍工程基本情况和场地使用划分安排;做好施工后勤工作的组织安排;讲述工程施工特点、施工方法及应特殊注意事项;明确本工程项目的管理班子、管理层次、管理职责、管理措施和管理要求及相关奖罚制度;强化施工安全意识、质量意识、工期意识、文明施工意识、大局意识、协调配合要求、环保意识等方面的教育;强调本工程施工作业的特殊要求和管理措施。经过动员及交底参加施工人员了解施工基本情况,清楚施工特点和注意事项,做到心中有数,提高思想认识,振奋工作精神,以饱满的工作热情和高昂的士气进场施工,保证按期完成任务。二、合理安排各

11、工序、各工种配合穿插,不留施工间歇,根据各专业各工种可在时间顺序和空间组织穿插施工,实现交叉作业,同步作业等是保证工期的重要手段。我公司将保证有充足的准备队伍,根据工地需要随时增加人员以确保施工进度。三、严把质量关,一次交验合格率100%,将返工返修缩小到最低程度,压缩工期。六、 材料供应保证措施一、施工用材的备料方面,应根据现场进度尽可能的减少总备料次数,保证现场有充足的施工用材。二、根据现场施工进度,提前组织材料进场,送货时间做到本地采购材料一天内到场,外市采购材料三天内到场,外省采购材料五天内到场。三、所有的材料都必须是优等品,关键在进货过程中精挑细选,确保材料质量达到本工程的要求。进场

12、时均由项目专职质检员、材料员、技术员共同验收,未经验收合格的材料一律不得使用,不合格材料严禁进入施工现场。四、物质材料计划明确材料的数量、规格和进场时间,现场材料储备有一定的库存量,以保证工程提前或节假日运输困难时,工程对物资材料的需要,确保现场施工正常进行。五、由于本工程施工准备时间短,为确保施工准备不影响现场施工,我项目部已经着手考察重点急需材料,并提供了材料样板,签订了意向书,提前做好材料准备工作。七、 施工机械供应及保障措施一、现场安排专业维护的技术人员,对每个班组每天提交的机具进行清洁和保养,将机具故障消灭在萌芽阶段,保证现场机具设备完好,对有故障的坏、损机具,联系原供应商提供零配件

13、进行装配维修,对不能修复的,要马上予以调换,保证现场设备满足施工的需要。定期进行机械设备的检修及保养,对易损坏部件及消耗品,仓库内备足一定的数量。二、机械设备的维护、检查:为保证机械设备性能满足工程施工需要,必须由操作人员对其进行系统的维护,项目经理部对机械设备做到每月检查一次。使机械设备在使用过程中保持良好的工作状态,充分发挥生产效率,并延长使用寿命保证安全生产。三、为了保证工程按计划进度执行,在机械设备及工具方面,我公司后勤部门将根据工程需要,配备相应数量的施工机具,并备有若干工程应急使用的机械设备。八、 保证进度的资金措施项目财力的合理使用是工程按进度计划顺利施工的保障,做好项目成本的控

14、制和使用是项目降低成本,提高综合效益的基础。一 、合理使用工程款1.保证项目的资金使用是保证工程顺利进行的先决条件。为此公司在资历金使用上坚决做到专款专用,不属于公司使用的资金决不占用。2. 料采购计划安排市场调研材料计划商谈价格材料采购材料发放领料入库消耗数量专业施工项目部材料费用情况落实到相关责任人材料采购计划安排九、保持良好工作循环一、严格班组的任务下达,结算及承包制度,充分体现多劳多得的分配原则,利用经济手段使工程施工管理步入正轨,调动广大职工的劳动积极性。通过广泛宣传,多种形式的计划交底,使工程施工变成群众性的公约计划。二、做好治安、保卫工作及时与社会各部门取得联系,预防违法乱纪律件

15、发生,保证国家财产及职工身心不受损害。十、 进度计划调整及追赶措施一、计划调整及制定追赶措施由于工程施工受各种因素的制约,计划在实施过程中将会不同程度的偏离计划目标,项目部每周召开施工例会,对劳动力情况、现场组织管理、设计进度情况、材料/设备审批情况、供货情况进行综合分析。并针对已延误的工期,运用总进度计划中预留的追赶时间,分阶段制定阶段性追赶计划、调整生产要素配备,赶上拖后的进度;通过各种措施已认为无法赶上拖后的进度计划,对总进度计划和目标进行调整,提出合理的工期延长报业主/监理公司审批。施工保证工作计划:按照总体进度计划和阶段性施工进度计划目标,为保证计划的实现需要的生产要素的保证,明确保

16、证项目解决日期、责任单位/部门、责任人及质量标准。施工保证工作计划由项目总工程师签发。二、夜间施工的质量保障措施1.夜班视现场施工情况而定。若是要加班,正常夜班为晚上18:30至22:30,所有班组要统一夜班作业时间,以免过度劳累造成安全事故,工人禁止日夜连续作业。2.特殊工序不得在夜间施工。3.由专业的电工负责夜班加班电工作业,加班前提前15分钟布置好照明设施,其照度必须满足操作要求。4.项目部管理层每晚有人值班及时处理各种突发事故。5.保证施工人员的夜餐供应。质量控制措施一、技术控制措施(1)加强对现行标准和规范的学习:组织技术人员学习和掌握现行规范和标准,重点掌握新、老规范的不同点和区别

17、范围,杜绝出现以老带新的错误。(2)认真做好技术交底:根据不同的分部、分项做详细、全面的技术交底。交底要面向操作层,责任到人,要使操作者明白技术做法、工序衔接、质量标准;要用详图、数据和通俗文字表述清楚,不能用不具体的、笼统的概念性指标和语言敷衍了事。细化技术交底要做为质量预控的重要手段,交底要针对工程的特点和难点来写,不能硬搬照抄。(3)工艺控制1)当前工序施工前,要采用先进的工艺做为指导,科学管理、有序组织,以免造成返工和质量缺陷。2)对因时间差、工序工种间、不同专业间的接口部位,要主动的、有预见性的提出预控措施,不能出现混乱后再被动应付。3)各专业出现较大设计变更时,要相互传递信息,必要

18、时由项目经理部开会协调,制定具体工艺措施后再展开施工。4)定期召开质量分析会,建立纠正和预防措施。5)根据ISO9002贯标体系的要求,制订质量计划,针对当前工现状,有预见性的提出下阶段的质量控制要点和措施,避免和减少下一步施工中质量通病的发生。6)每月召开一次各类人员参加的“质量分析会”,在做好记录的同时,建立纠正和预防措施,较大范围地消除质量通病和不合格发生的潜在因素。7)加强设备施工的管理、协调与配合,全方位对整体工程进行质量控制,不留死角和盲区。具体按公司土建与设备安装施工配合的规定执行。8)每道工序必须以样板引入。(4)工程材料控制1)加强对材料和设备的采购控制,选择合格的分供方,遵

19、守优质、适价的原则,杜绝伪劣建材和设备进入施工现场。2)加强对原材、半成品、设备的进场检验,包括外观检查、量度几何尺寸、检验规格、品种、型号和标牌。3)查验出厂合格证、准用证、质量证明文件、产品试验报告或检测报告。强化检验和试验4)需经检测和试验方可使用的产品,如:石材、水泥、外加剂、防水材料等必须如实取样送试,检验合格后方可使用。5)严格现场材料的标识与隔离,确保未经检验或检验不合格的材料,混用或误用在工程上。及时将不合格材料清出现场。(5)施工过程控制1)严格按照9002贯标程序施工过程控制程序组织施工。在确保质量体系运行符合的同时,注重有效性,把体系运行和施工生产有机的统一起来。开工前总

20、工组织编制项目质量计划,建立健全质量保证体系,落实各类人员的职责,强化预控措施,确保项目质量目标的实现。2)施工班组坚持“三检制”。自检:班组完成施工工序后,组织自检,填写工程质量自检表专检:质量检员对班组完成的工序进行检查,合格后在工程质量自检表上签字交接检:生产负责人在对已完工序检查后,在工程质量自检表上签字并做结论性意见,作为下道工序施工的依据。按ISO9002贯标程序质量监空控程序的要求,在施工中严格实行“样板制”,施工前由质量工程师负责编制样板方案,并按方案随施工进度做好样板工序、样板间(套)后分别组织验收,做到以样板引路。3)加强施工过程的检查监控,对检查中发现的不合格施工过程和材

21、料,严格按照公司质量监控程序进行记录、评审、处置和验收。对于甲方、监理、监督和上级主管部门提出的质量问题,除按上述程序进行整改验收外,还应将处置结果以书面形式反馈给相应部门。4)施工中的“特殊过程”和“关键过程”,要在“项目质量计划”中制定详尽可行的措施,在施工中按措施认真组织施工,并确保施工过程始终受控。本工程“特殊过程”为地下工程防水和外墙外保温。5)定期组织由各施工单位各专业质检人员参加的联合检查,针对问题召开专门会议解决,工序间、专业间的接口部位和工艺转换出现的控制盲点,主动、有预见地提出综合配合方案,解决出现的各类问题和预防另类问题的发生。6)广泛开展QC小组攻关活动,用科学的管理方

22、法,解决施工过程中的难点问题,并在实践中总结提高。7)要督促各专业和各分包单位的技术、质量保证资料的建立和归档,要有专人对各施工阶段、各施工专业的图像资料的摄、录。技术资料员负责申报优质工程过程中必须的各种资料的收集、整理、传递、制作和完善。(6)组织保证措施1)落实项目经理是“第一质量责任人”的责任制,实施项目经理领导下的项目总工负责制。2)建立以外埠施工队伍兼职质检员,项目各专业质检工程师为主导,业主为指导协调,上级主管质量部门和政府监督部门为龙头的质量监控系统网络。3)实行优质优价、奖优罚劣,按质保体系规定的职责和实际工作现状,将工资、奖金同质量业绩挂钩,切实实行质量否决权。4)各类专业

23、人员要经过考核,择优录取,持证上岗。5)坚持对各类业务人员的考核和培训。(7)质量通病防治措施1)提倡“粗粮细做”,创过程精品,特别注意边、角根部和交叉部位的细部做法。2)倡导消除“质量通病”,创无“通病”工序活动。3)“质量通病”的防治范围,按建设部建监94392号通知中指出的10条44项内容界定。4)“质量通病”的防治措施及方法参照张玉平主编的质量通病防治与措施一书实施。安全文明施工管理计划及措施用于指导对施工现场的安全、文明进行全面管理。全力遏制和防止死亡事故的发生,杜绝恶性事故,防患于未然。净化现场环境,创建安全、文明、环保工地,达到绿色工地标准。一、安全管理1、项目部应建立安全责任制

24、,各班组严格遵照执行。2、项目和班组的分承包经济合同中应有明确的安全生产指标和处罚措施。3、制定各工种安全技术操作规程,并悬挂于各工种加工场和主要工作区域内。4、建立安全生产保证体系,加强安全生产的管理。设立专兼职安全员,具体负责安全生产。5、定期进行管理人员安全责任制考核。6、牢固树立“安全第一,预防为主”的方针政策,切实做好施工安全的宣传、教育、布置、检查、整改、评比工作,做到三不伤害,坚持安全值日,谁负责施工,谁负责安全。7、建筑工程的施工作业必须严格按照国家和消防主管部门审核批准的消防技术规范的要求实施。施工组织设计必须要有针对性的消防技术措施,并由相关责任部门会签。二、目标管理1、制

25、定安全管理目标(伤亡控制指标和安全达标、文明施工目标)。2、对安全责任目标进行分解,落实到各班组和工人。3、建立责任目标考核制度细则, 并按考核制度定期进行考核。4、工程开工前,公司必须与项目经理签订安全文明施工责任书,明确项目经理的消防安全职责;项目经理与分包单位、施工班组,在签订施工分包协议的同时还须签订安全文明施工责任书,逐级明确消防安全责任人,层层分解消防安全责任。三、施工组织设计1、应在施工组织设计中制定施工安全措施,并严格遵照执行。2、施工组织设计应于开工前上报监理和建设单位审批。3、对于深基坑、支模和支撑拆除等特殊工程应编制单项安全技术方案。4、安全技术措施应贯彻于全部施工工序之

26、中,力求精致、全面和具体,真正做到预防事故。5、安全技术措施应有针对性,编制人员必须掌握工程概况、施工方法、场地周边环境和条件的实际情况,熟悉安全法规、标准。6、项目经理应将安全技术措施向施工员、班组长和工人逐级进行安全交底。各种安全设施、防护设置应列入任务单,落实责任到班组和个人,并实行验收制度。7、针对季节特点和施工过程中不同阶段的防火要求,项目部应当制定和落实相应的防火方案和安全措施。四、分部(分项)工程安全技术交底1、针对工程分部(分项)部位有针对性的以书面形式对班组和个人进行安全交底。2、安全技术交底必须履行签字手续。五、安全检查1、项目部应建立半月一次的定期安全检查制度。2、检查记

27、录是安全评价的依据,因此检查记录应详细、认真,特别对隐患的记录必须具体,如隐患的部位、危险性程度和处理意见。3、事故隐患整改应落实到人,并应有明确的整改措施和整改时间限制。4、对于重大事故隐患整改单,应派专人落实并按要求日期完成。5、现场机电维修人员应该经常检查设备触漏电保护是否完好有效。6、现场用电机具较多,电线不得乱拖、乱拉。材料运输、堆放时,一定要注意保护好电线,防止碰砸电线,造成电线外皮破碎剥落,一经发现有电线露芯或电线外皮破损要及时修理,如果破损达到2处及以上时必须整条更换。7、雨季应加强电器设备的防雨和接地检查,以防发生漏电事故。8、手持类电动工具必须严格遵守手持电动工具的管理、使

28、用、检查和维修安全技术规程,每月至少全面检查一次;现场使用必须符合施工现场临时用电安全技术规范中的有关规定。9、电动机械及工具应严格按一机一闸制接线,并设漏电保护开关。10、现场施工用电设备均应有良好的二级防护装置。六、安全教育1、建立和完善安全教育制度,包括安全生产思想、安全知识和安全技能三个方面的教育。2、建立新工人的安全教育制度,经考试合格后方可进入生产岗位,并应同时建立职工安全生产教育卡。3、安全教育主要内容为:安全基本知识、法规、法制,现场规章制度和本工种岗位安全操作制度、班组安全制度、纪律。4、采用新技术、新工艺、新设备、新材料和变换工作岗位时应按新技术操作和新岗位重新进行安全教育

29、。5、每个工人必须熟悉本工种的安全技术操作规程。6、施工管理人员应按规定进行定期安全培训。7、现场专职安全员应按月、季和年度进行工作考评,考评不合格的不能上岗。8、根据建筑施工生产特点进行“五抓紧”安全教育:1)工程突出赶任务,往往不注意安全,要抓紧教育;2)工程接近收尾时,容易忽视安全,要抓紧教育;3)施工条件好时,容易麻痹,要抓紧教育;4)季节气候变化,外界不安全因素多,要抓紧教育;5)节假日前后,思想不稳定,要抓紧教育;9、认真做好安全生产教育,对所有参加施工生产的职工(包括外包工、代训工及实习生)均应进行入场生产安全和消防安全教育,未经教育不得上岗,同时应结合工程进度及不同施工工艺,进

30、行针对性的安全知识与遵章守纪教育。10、时刻关心安全、防火,不断提高对防火施工的认识。11溶剂、化工材料等易燃物品,特别加强管理,严格收发制度,对工人领用材料时应严格控制,对用毕的材料须随时归库保管。七、班前安全活动1建立班前安全活动制度,并应有详细的安全记录。九、特种作业持证上岗1、特种作业人员应经特种作业安全培训教育,并持操作上岗证。上岗证应于特种作业人员进场时上报监理和建设单位审批。2、电焊工和监护人员动火作业前,必须接受防火安全交底,明确责任,相互监督,安全作业。3、施工现场的焊割作业,签发动火证,严格遵守“十不烧”规定,执行工程多机监护制度(操作证、动火证、灭火证、监护人)和1-3级

31、动火界限审批手续。应当按照施工性质和部位确定动火等级,节假日应提高一个等级,并相应落实防护措施。4、严格执行动火证使用有效期限:一级动火证1天,二级动火证3天,三级动火证7天。电焊工动火作业时,必须随身携带动火证和特殊工种操作证。5、施工现场使用切割机具作业时,视同明火作业,应开具动火证,并落实防护措施。6、施工区域动用明火作业时,应当清除周边易燃物,并落实防护措施,严防火花、焊渣、切割溶块坠落,监护人员要做好立体监护工作。7、施工进入装饰阶段,装饰施工现场禁止吸烟,明火作业动火证签发相应提高一个等级,并严格落实防范措施。8、施工现场木工操作间必须按规定设置禁火标志,按要求配备消防器材,禁止将

32、切割、打磨机具安装在木工间内使用。 十、工伤事故处理1、工伤事故的处理按国家和地方相关法律、法规执行。重大事故发生时,施工单位应立即启动事故紧急预案,组织人员抢救,保护好现场,并第一时间通知建设单位。2、工伤事故的分析按规定处理。事故的调查处理坚持“三不放过”原则:事故原因不清不放过;事故责任者和群众没有受到教育不放过,没有防范措施不放过。3、现场应建立工伤事故档案。十一、安全标志一、应绘制施工现场安全标志布置总平面图,并按图进行安全标志的设置,在施工现场的入口处,设置安全宣传标语和警示牌。二.文明施工1、现场围挡2、封闭管理1)进入施工现场的人员应佩戴工作卡,与施工无关人员不得进入施工现场;

33、2)门头上应设置企业名称和标志。3、施工现场1)施工现场经常保持完整、整洁,做到现场垃圾随做随清,谁做谁清,工完场地清;2)现场原材料、构件、机具设备要按指定区域堆放整齐,保持道路畅通。作业场所要达到落手清。建筑垃圾及时归堆、外运,严禁随意抛掷。做到作业面无积存垃圾、无积存废水、无散落材料;3)夜间施工必须配备足够的照明灯光,以保安全。4材料堆放1)建筑材料、构件、料具应按总平面图布置方案堆放。2)材料堆放处应悬挂统一形式的标牌。标牌中应注明材料名称、品种和规格等。3)材料应分类堆放整齐。4)施工现场应做到工完场地清。建筑垃圾应及时外运,或按指定位置堆放整齐,并标出名称、品种。5)易燃、易爆物

34、品应和其它材料分开、分类存放,并应在堆放场所设置足够的灭火装置。6)库房必须符合隔热、通风、上锁的要求,并设有醒目的消防安全标志,配置种类合适的消防器材,落实专人加强管理。施工现场临时仓库的五金、水暖材料禁止与易燃易爆物品混放,禁止将性质相抵触的物品同放一室一库。库房必须保持整洁有序,不准堆放杂物。7)施工现场应当划定堆放可燃和易燃物品的场地,并设有消防安全标志,配置消防器材。不得在高压架空线下堆放可燃物品。8)成品、半成品贵重装饰材料进场前,先联系进场时间指定房间并明确标识,设专人负责保管和发料。9)零星材料、周转材料、施工机械进场时按指定地点堆放,四周用钢管木板围护好,堆放整齐。10)施工

35、材料垂直运输,注意不损坏原建筑物的设施。5、现场宿舍1)施工作业区应和办公、生活区明显划分。2)宿舍内不得使用大功率电器或擅自接拉用电线路。3)宿舍内应整洁干净、无异味,生活用品放置整齐。4)宿舍区公共区域应有专人每天清扫以及不定时安全巡逻,保证宿舍区域周围环境的卫生和安全。6、现场防火及消防1)现场应设置消防措施、建立相应制度和灭火器材。2)灭火器材应按不同场所和防火要求合理配置,高层应有消防水源。3)工地应实行动火审批和动火监护制度。4)在作业区域应根据工作性质、工作范围配备足够的灭火器材。对重点部位如:危险品仓库以及危险作业区要重点配备足够消防器材,设专人定期检查消防器材的可靠性。5).

36、现场设指定的吸烟点,严禁在吸烟室外游动吸烟。6).施工现场因生产需要动用明火时,必须事先申领动用明火许可证。对操作中可能引起的火花,应有控制和隔离的措施。在操作结束离开现场前,要对作业面进行检查,彻底熄灭火源及熔渣,消除隐患。7).严格用电制度,严禁私接乱拉电线,严禁在易燃材料周围使用小太阳灯。8.)化工原料堆放处禁止任何作业。仓库内禁止使用日光灯、碘钨灯照明。停电时应用手电筒照明,在显眼易取处放置灭火机二台。9).电焊工需要动用电焊等明火作业的,事先要得到工地负责人或工地管理员的批准办好“动火证”并做好周围的安全、防火工作,特别是化工材料等易燃物,一定要清除后才能进行作业。10) 消防工作是

37、本项目管理的重要组成部分,项目经理为本项目消防安全领导小组组长。消防安全领导小组由项目安全监督员、施工员、各专业班组长组成。11)施工区域按每100平方米配置灭火器2只,防火重点部位按每25平方米配置1只种类合适的灭火器,生活区和其他活动场所也应配备适量的消防器材。12)施工现场和生活区设置的消防器材要做到摆放有序、易于识别,防止随意摆放,并落实专人保养、维修和管理。13)现场施工人员有责任自觉维护消防设施和器材完好。任何人不准挪用、拆除、停用消防设施、器材;不准损坏消防设施和器材;不准埋压、圈占消防栓或消防水源接口;不准占用防火间距和堵塞消防通道。14)及时发现火灾隐患,制止火灾事故发生或在

38、火灾事故发生后,能及时扑救,挽回重大经济损失或避免人员伤亡者,应当予以表彰、奖励。15)严格遵守消防管理规定,忠实执行防火安全制度,认真落实防火安全措施的项目部和有关人员,应当予以表彰、奖励。16)对各种火灾隐患,已经发现但未采取整改补救措施的;多次违章指挥、违章作业,屡教不改者,应予以处罚。违章冒险作业,导致火灾事故发生,造成重大经济损失和社会影响的,应严肃处理直至依法追究刑事责任。7、现场环卫措施1)建立治安保卫制度,责任分解到人。2)采取有效治安防范措施,避免发生失盗事件。3)做好现场物品保管和防盗工作,对贵重材料、小型生产工具等要实行专人保管,责任到人,材料、设备出入现场必须有收发领用

39、手续和出门证明。4) 加强法制教育,进入现场之所有人员必须自觉遵纪守法。严禁在工地聚众赌博、偷盗公司财物;严禁打架斗殴、无理取闹、扰乱正常的生产、工作和生活秩序。发现上述情况时,要及时制止、严肃处理,情况严重的报送公安机关处理。5) 下班前要实行点名制度,下班后其他人员一律不得再进入施工现场。8施工现场标牌1) 工地现场应设置规范、醒目、整齐的标牌、安全标语和警示牌。9、生活设施1) 工地内应建立卫生责任制度,并应落实专人清洁、检查,并应有严格的处罚措施。2) 工地现场不得随地大、小便。3) 开展文明教育,施工人员均遵守市民文明规范。4) 加强班组建设,有三上岗一讲评的安全记录,有良好的班容班

40、貌。5)加强工地治安综合治理,做到目标管理、制度落实、责任到人。施工现场治安防范措施有力,重点要害部位防范设施有效到位。 10、保健急救1) 工地内应配备常用的急救药品和急救器材。11社区服务1)工地现场内应有防粉尘、防噪音措施,并将噪音和扬尘控制在国家允许的范围内。2)现场不得焚烧有毒、有害物质。3)建立施工不扰民措施。12、环境保护1)为了保护和改善生活环境与生态环境,防止由于建筑施工造成的作业污染和扰民,保障建筑工地附近居民和施工人员的身体健康,必须做好建筑施工现场的环境保护工作。2)建筑施工垃圾堆放在指定位置的专用容器内,严禁随空凌高抛撒,施工垃圾应及时清运,适量洒水,减少扬尘。3)水

41、泥等粉细散装材料,应尽量采取室内存放,卸运时要采取有效措施,减少扬尘,并及时清扫地面残渣。4)拆除旧有建筑物时,应随时洒水,减少扬尘污染。5)油漆等有刺激气味的材料应密封、隔离放置。6)生活垃圾应及时处理,并清理干净临时容器。7)高层材料搬运及垃圾清理时,对粉状颗粒垃圾材料等应装袋后用升降机搬运,并由专人看管。13、施工人员管理1)施工作业前,各类施工人员应及时在当地派出所办理暂住证,作好登记工作。2)施工技术工人住宿在指定的场所并派专人负责生活及后勤管理工作。3)施工人员外出时,必须向项目专职管理人员请假后方可外出,并必须在指定的时间内返回。4)严禁各类施工人员外出酗酒闹事,打架斗殴,一经发

42、现,严肃处理,情况严重的交由当地派出所处理。“三宝”、“四口”防护一、安全带1、每个登高作业人员必须佩戴安全带,安全带的系挂方式应符合规定要求。安全带配件应齐全,符合标准要求。楼梯口、电梯井口防护。楼梯口、电梯井口必须设置符合要求的防护措施,防护应严密。2、阳台、楼板、屋面等临边防护每处临边必须设置符合要求的防护措施,防护应严密。二、 施工临时用电1、在建工程和临时设施应与外电架空线路间保持符合规范要求的安全距离。当安全距离不符合要求时应有安全的防护措施。2、接地与接零保护系统3、工作接地和重复接地设置应符合规定要求。4、专用保护零线应按规定要求设置,保护零线与工作零线不得混接,必须采用TN-

43、S系统。三、配电箱和开关箱1、配电线路必须按“三级配电两级保护”的要求设置。2、末级箱内应设漏电保护器,漏电保护器应每天检查,一旦失灵及时更换。漏电保护装置参数应符合规定要求。3、电箱内必须设置隔离开关,并符合“一机、一闸、一漏、一箱”。4、电箱安装应牢固,安装高度应统一,露天设置应有防雨水装置。电箱周围不得堆放杂物,应有便利的通道。5、配电箱内多路配置时应有标志。电箱内应张贴接线图和检查记录。6、配电箱内引出线应整齐,并有防拽落措施。7、配电箱一律选用标准箱,挂设高度1.4m,箱前及两侧1m不准放置杂物,门锁应有效,配电箱应统一编号,并有检查保养记录卡,每十天为一次,按规定作好重复保护接地。

44、8、移动电箱的距离不大于30米,做到一机一闸保护,井架开关一律实行低电压36V起动。9、电线进户,应设塑料管子作防火弯,引出线应分清。10、电气设备设置照明开关箱,配备单相三线制,箱内设漏电保护开关。移动电器和灯具一律采用绝缘良好的软线,无接头、无损伤、无碾压现象。11、各箱内应明显分开“动力”、“照明”、“单相电器”、“电焊”等使用插座熔断器。四、现场照明1、照明专用回路应设漏电保护装置,漏电保护装置的设置应符合规定要求。2、灯具金属外壳应做接零保护。3、现场照明宜采用高光效、长寿命的照明灯具,对需要大面积照明的场所,就采用高压汞灯、高压钠灯或混合用的卤钨灯。4、配电线路现场施工用电的机电设

45、备均应有良好的二级防护装置。5、电动机械及工具应严格按一机一闸制接线,并设安全漏电开关。6、施工现场使用的大功率镝灯,整流器必须加装防护罩,安放部位应当安全可靠,避免与易燃物直接接触。禁止使用灯具烘烤衣物和取暖。7、施工现场架设临时线路和电器设备的安装、维修等作业必须由电工进行,并符合安全技术规范。任何人不准私拉乱接临时线,不准架设裸导线,不准直接用导电材料绑扎在金属支架上,不准用铜丝或其他金属材料替代保险丝,防止引发电器火灾。五、配电线路1、电线老化、破皮应及时更换或包扎。线路过道应有保护措施。2、架空线路搭设和埋地电缆铺设应符合相关用电安全规定要求。3、电缆必须使用五芯线,不得使用四芯电缆

46、外加一根线的形式。六、电器装置1、闸具、熔断器参数应与设备容量匹配,安装须符合要求。2、每一台电动机械的开关箱,装设过载负荷、短路、漏电保护装置外设隔离开关。七、 施工机具1、应有护手安全装置,传动部位应有防护罩。应有保护接零,和漏电保护装置。无人操作时应切断电源。2、圆盘锯应有锯盘护罩、分料器、防护挡板安全装置,传动部位应有防护装置。应有保护接零,和漏电保护装置。无人操作时应切断电源。3、手持电动工具必须采用插头取电。4、电焊机应有保护接零,和漏电保护装置。焊把线接头不得超过3处,线绝缘老化必须立即更换。应使用自动开关。应设防雨罩。5、各种气瓶应有色标。工作时氧气瓶和乙炔发生器必须严格分离距大于5米,距明火大于10米,否则应有隔离措施。气瓶存放应符合要求,气瓶上应设置防震圈和防护帽。严禁在乙炔发生器附近有火种。焊接前应检查氧气瓶、乙炔发生器和皮管是否漏气。工作完毕后关闭乙炔和氧气瓶,按规定的安全措施处理放置。专业文档供参考,如有帮助请下载。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
