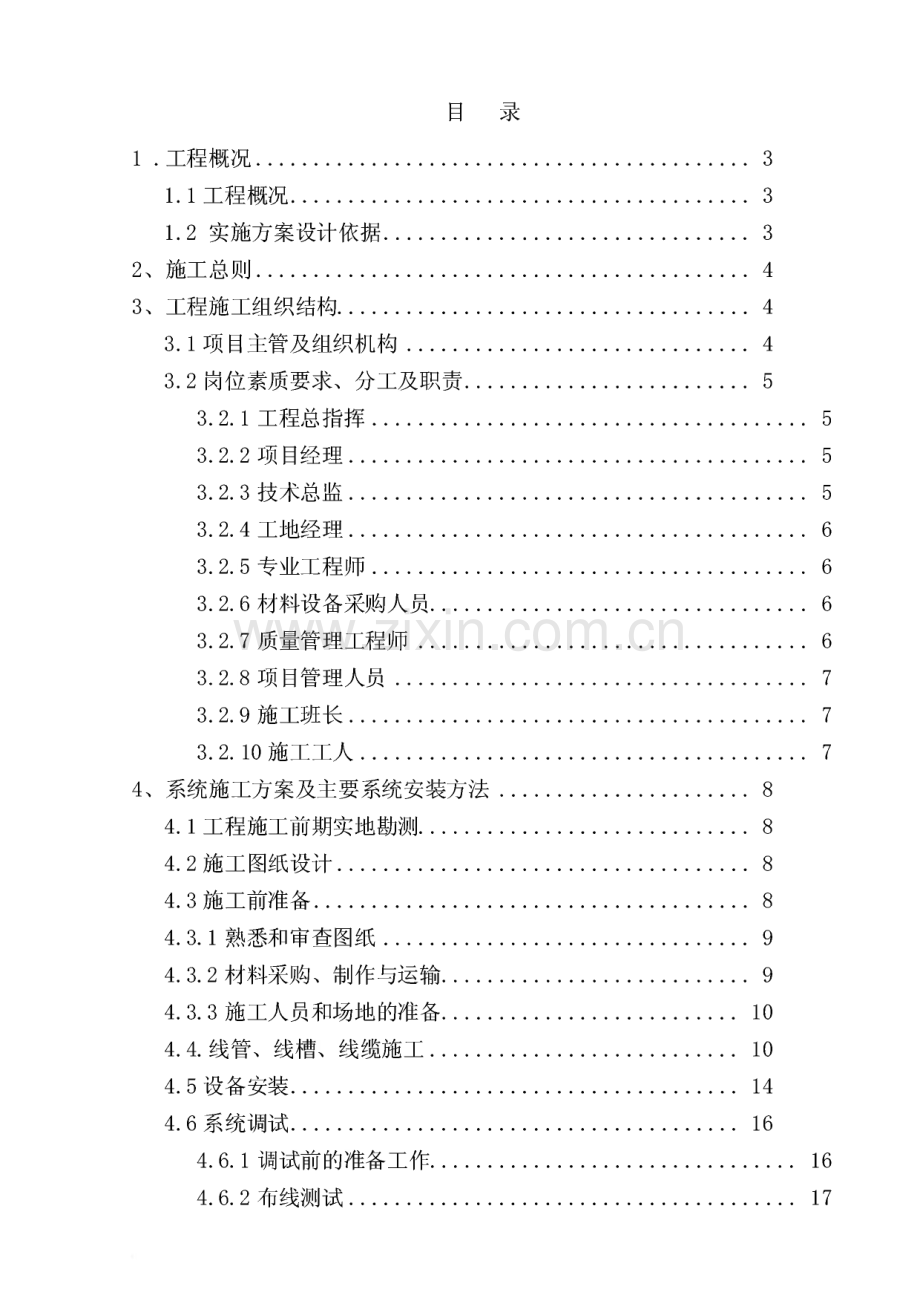

1、目录1.工程概况.3L1工程概况.31.2实施方案设计依据.32、施工总则.43、工程施工组织结构.43.1项目主管及组织机构.43.2岗位素质要求、分及职责.53.2.1工程总指挥.53.2.2项目经理.53.2.3技术总监.53.2.4工地经理.63.2.5专业工程师.63.2.6材料设备采购人员.63.2.7质量管理工程师.63.2.8项目管理人员.73.2.9施工班长.73.2.10施工工人.74、系统施工方案及主要系统安装方法.84.1工程施工前期实地勘测.84.2施工图纸设计.84.3施工前准备.84.3.1熟悉和审查图纸.94.3.2材料采购、制作与运输.94.3.3施工人员和场

2、地的准备.104.4.线管、线槽、线缆施工.104.5设备安装.144.6系统调试.164.6.1调试前的准备工作.164.6.2布线测试.174.7系统试运行及测试.234.8人员培训计划.244.8.1培训目标:.244.8.2培训对象及人数.244.8.3培训内容.254.8.4培训方法.274.8.5总结评估(考核).274.9工程竣工验收.274.10系统工程施工变更确认.284.11设备开箱验收.284.12系统维护.284.13工作流程.305.确保工期技术组织措施.315.1 进度控制和主要工作内容.325.2工程进度计划.325.2.1编制工程进度计划的原则.325.2.2编

3、制工程进度计划的依据.325.2.3编制工程进度计划.335.2.4工程进度计划控制.335.2.5工程进度控制保证.34进度控制组织机构保证.34组织机构.34组织原则.34进度控制制度保证.35进度控制管理经验保证.355.2.6进度控制措施.35进度控制的行政措施.35进度控制的管理措施.366.售后服务计划.371.工程概况1.1 工程概况*停车场收费及卡通门禁系统工程施工范围共两栋楼分别是8栋 洋楼、12栋别墅。*停车场收费及卡通门禁系统区。整个小区工程要求在功能上 次设计到位,满足先进性(技术上适当超前),实用性(符合现有的需求),可扩展性,安全性和可靠性,经济性等,从而达到实用性

4、,可实施性、超 前性,独创性等工程目标。1.2 实施方案设计依据家居布线标准TIA/EIA 570-A建筑安装工程质量检验评定标准智能建筑设计标准(EBD-03-95)中华人民共和国安全防范行业标准(GA/T74-94)中华人民共和国公共安全行业标准(GA/T70-94)民用建筑电气设计规范(JGJ/T16-92)电气装置安装工程施工及验收规范(GBJ232-90,92)防盗报警控制器通用技术条件(GB 12663-90)民用建筑电信布线系统标准ANSI/EIA/TIA-568A电信走道和空间的民用建筑标准 ANSI/EIA/TIA-569民用建筑电信设备的管理标准ANSI/EIA/TIA-6

5、06民用建筑电信设施接地标准ANSI/EIA/TIA-6073UTP布线现场测试标准TSB-67电信布线系统标准ISO/IEC 11801建筑与建筑群综合布线系统工程设计规范CECS72:97中国民用建筑电气设计规范JGJ/T16-922、施工总则所有施工必须遵守安全守则,认真执行工程进度,按计划 完成工程,当实际进展和计划不符时,应及进提出修改计划报 总监理工程师批准后执行;服从甲方、监理公司、管理公司的 协调和指挥;确保与甲方、设计院、监理公司、管理公司、其 它施工单位等之间合作愉快。确保在进场前完善、细化投标时编写的施工方案,并向总监 理工程师提交施工方案,若总监理工程师提出修改意见,应

6、认 真考虑并予以修改。3、工程施工组织结构3.1项目主管及组织机构为了确保荔城花园一期智能化工程质量优良,进度满足要 求,我司成立一个具有丰富工程设计、实施及项目管理经验的 精干人员组成的系统工程项目组(以下简称广州捷安视智能化 工程项目部),全面负责设计、组织、协调工作。根据工程项目的规模及本公司的具体情况,我司组建如下 组织机构,并配备相关人员。广州捷安视智能项目组的工程总 指挥:由公司主管工程的总项目经理亲自担任,全面组织,协 调各种资源,服务于荔城花园一期智能化工程系统工程项目;下设项目经理、设计技术总监;项目经理下设现场工程分部和 工程技术分部;现场工程分部下设工程技术组、质量管理组

7、、项目管理组等3个小组。工程技术分部下设各专业组。具体为:项目经理1人,技术总监1人,工地经理1人,专业工程师2 人,安检工程师1人,材料采购1人,项目管理人员1人,施 班长1人。熟练操作工人(大工)人数为5人(包括名电焊 工和施工班长),小工(杂工)5人。(详见人员结构图)3.2岗位素质要求、分及职责3.2.1工程总指挥工作内容:负责整个工程项目管理,包括技术、行政、安全、质 量、进度和对外协调、下达月工程任务等工作;任职资格:公司董事或副总经理、有相关工程丰富的管理经验、谙熟劳动法规、有很好的领导能力、极强的办事能力;作风正派、办事干练果断。3.2.2项目经理工作内容:协同总指挥进行管理,

8、监督整个工程项目的实施,对 工程项目的实施进度负责;负责协调解决工程项目实 施过程中出现的各种问题。负责与总包方及相关人员 的协调工作;任职资格:工程部经理或副经理,有多次大型工程施工管理经 验,熟悉各个专业工程技术,取得高级工程师或工程 师职称,有很好的协调领导能力。3.2.3技术总监工作内容:负责整个工程项目的技术工作,包括本工程技术、指 导预结算、协同项目经理对外协调。任职资格:公司总工程师,有多个大型项目总工作经验,熟5悉各个系统工程调试,取得高级工程师职称,有很好 的协调领导能力。3.2.4工地经理工作内容:负责组织本项目实施方案设计,以及现场组织、实施、协调和管理工作。任职资格:主

9、任工程师,具有大、中型工程项目的管理和实施 经验,丰富的技术知识和良好的个人综合素质,有较 强的管理能力和组织协调能力。3.2.5专业工程师工作内容:负责各个系统工程的施工技术指导工作;每天向技术 主管工程师汇报有关工作;计算有关工程量以配合材 料部门采购有关物料;任职资格;有3年以上施工经验、参加过同类型项目的施工、有较全面的专业知识、取得工程师职称。3.2.6材料设备采购人员工作内容:负责本项目中所需材料及设备的采购,保证其质量可 靠,设备性能稳定;任职资格:有多年采购经验,为人老实忠厚,遵守法纪,有极 强的责任感。熟悉各系统工程所需的材料规格、设备 特点,3.2.7质量管理工程师工作内容

10、:负责工地施工安全,检查督促工地上的任何人员按照 有关安全规程进行施工管理、操作,负责协调系统安 装调试的设备检验与工程验收工作;任职资格:有3年以上施工安全管理经验,有上岗培训经历,极强的责任感和忧患意识;熟悉安全法规;熟悉工地 环境;并熟悉相关技术执行标准及验收标准。熟悉弱 电系统工程的工程特点、技术特点及产品特点,3.2.8项目管理人员工作内容:负责信息(含资料、工程档案)收集、整理、归档、借阅等方面管理工作,以及和本工程项目有关的合同 文件及相关协议的收集、整理、归档、借阅等管理工 作。任职资格:具有行政管理,档案管理方面的工作经验及责任心,负责荔城花无一期智能化工程工程项目的日常行政

11、事 务工作。3.2.9施工班长工作内容:负责调配人力,同时参加施工;每天向技术主管工程 师汇报有关工作;下达当天工作任务;同时参加施工 等;任职资格;有5年以上的施工经验,完全可以看懂施工图纸,取得施工员证书,有强烈的责任感和较好的领导能力,关于解决处理问题,能和施工工人打交道,熟悉各方 面操作技术,能与上级沟通良好等。3.2.10施工工人工作内容:参加施工操作;任职资格:有多年施工操作经验,有本岗位证书,有较强制责 任感,吃苦耐劳,团结友,尊重上司,服从管理等。74、系统施工方案及主要系统安装方法系统工程的施工方案设计是工程的关键环节之一,通过设计把业主要 求转化为设计技术文件。系统工程的施

12、工方案设计依据是业主列明的技术要求及有关标准、规 定。完善后的设计方案,经评审征得业主确认后,即可据此开展工作。4.1 工程施工前期实地勘测根据已确认的系统工程的设计方案,与业主确认系统工程的有关土建 资料,并进行实地勘测。确认工程所需的辅材情况及进场前的准备。4.2 施工图纸设计根据经业主确认后的设计方案及实地勘测数据资料,进行系统方案等 深化设计施工图的设计。施工图是保证工程顺利如期完成的重要因素,因此系统工程的施工图(包括系统结构图和施工平面布置图)必须在进场施工前完成设计、制作、送审等;各设备安装大样图亦必须在上述施工图送审完毕后个月内完成 设计、制作、送审。我司会成立以主任工程师为首

13、的设计小组,确保15天 内完成设计任务,力争在5天内完成图纸会审。施工图纸设计后将由荔城花园一期智能化工程智能小组组织设计院、设计单位、其它施工单位同会审,并达成统的会审意见后即可施工;对于需要修改的地方待设计出来重新会审后方可实施。4.3施工前准备施工准备通常包括:技术准备,施工现场准备,物资、机具、劳准 备以及季节施工准备,此外也有思想工作的准备等。在进行施工图设计的 同时完成施工管槽等材料的采购、施工人员上岗培训、施工机具准备、地临时设施搭建、协调施工用水施工用电等工作。4.3.1熟悉和审查图纸熟悉和审查图纸包括学习图纸,了解图纸设计意图,掌握设计内容及 技术条件,会审图纸,核对土建与安

14、装图纸之间有无矛盾和错误,明确各 专业间的配合关系。(1)可视对讲系统W4街28+1家居工程实施内容必须与土建、管道、装修工程等配合与施 工上衔接。因此在施工中必须与土建、管道、装修等工程同步进行,在施工平面图上应标明线路走向,引入线方向及配线方式,还应标明 安装高度、安装方法以及出于安防需求而特定的线路敷衍方式。图纸会审,应由弱电工程总包方组织建设单位、设计单位、设备供应 商、施工安装承包单位,有步骤地进行,并按照工程的性质、图纸内容等 分别组织会审工作。4.3.2材料采购、制作与运输工程施工所需要的全部材料均应在实施之前列出详细的清单,根据预 先编制好的工程进度计划编制好材料采购计划。采购

15、计划必须经过各专业 系统工程师的确认和技术主管、工程总指挥的审核后方能交付采购部负责。所需提前购置的施工材料:镀锌电线管及其配件,镀锌电线槽及其配件,电线管施工所需辅助材料如电焊条等,总之材料采购必须按照施工进度表 定下的时间进行(并须充分考虑到订货周期),其每次购置数量及其规格由 现场工程师和项目经理提供购置报告并交技术主管工程师审核后交给采购 部负责。材料的采购严格按照中华人民共和国建筑法和公司质量控制管理 办法中有关材料采购的规定来实施。采购的产品必须是通过正当渠道采购 的,要有出厂证明、产品合格证及有关质量检测部门的相关检测报告。需要自行加工制作的部件如:角铁支架、常用紧固件等,所采用

16、的材9料必须是优质的原材料,产品的制作的流程、施工艺必须符合国家建筑 安装相关规范和标准。产品、材料的运输严格按照产品对运输的要求分别对待,切实注意运 输过程中某些产品的防重压、防倒立、防腐蚀等问题。产品运输到施工现 场时,应保证包装没有破损。要会同建设方与监理方共同进行材料、设备 进场验收。4.3.3施工人员和场地的准备施工人员的培训:各专业工程师对施工员、班长、领员等的技术培 训、安检工程师对各专业工程师、领员、班长、施工人员的安全知识培 训、技术主管工程师对各专业工程师的技术培训、项目总指挥对所有施工 人员和后勤工作人员的动员培训等。施工机具的准备必须在进场施工前完成。临时设施的搭建包括

17、工人住宿所需的临时棚、工程材料堆放保管所 需的仓库、施工班工具房、办公室及办公用品等。其他如食堂、卫生间、冲凉房等希望汇景新城W4街28+!家居工程在工地上统协调安排。施工用水用电请业主统协调安排,并由施工协助的单位与我司签定 配合协议,协议的主要内容为向我司提供用水用电和大型机具的使用等,我司根据协助单位配合的内容向有关单位支付一定的配合费用等。其它开需要办理的一切手续应由业主相关规定统办理。4.4.线管、线槽、线缆施工首先组织有关人员熟悉有关楼层的施工图纸(经过批准施工的图纸),以便人力安排和解决有关施工技术总是每次施工前,各领员和班长必须 抽所有工人交代每天必须完成的工作内容和进行人力调

18、配;各技术工程师 必须在工地巡查以解决有关施工中的问题;安检工程师在工地巡查有关安 全隐患并及时解决;技术主管工程师必须协有关专业之间的冲突和下达每 周工作计划书等。管线室内敷设室内线路的布线设计和施工短捷、安全可靠,尽量减少与管线的交叉 跨越,避开环境条件恶劣的场所,便于施工维护。对安全防范系统的传输 线路要注意隐蔽保密。施工时需要遵守下列规定:(1)传输线路采用绝缘导线时,应采取穿金属管、硬质塑料管、半硬 质塑料管线或封闭式线槽保护方式布线,优选穿钢管或电线管。传输线路 采用耐压不低于250V铜芯绝缘多股电线。(2)布线使用的非金属管材、线槽及其附件采用不燃或阻燃性材料制 成。(3)报警线

19、路应采取穿金属管保护,并宜暗敷在非燃烧或吊顶里,其 保护层厚度不应小于3cm?当必须明敷时,应在金属管上采取防火保护措 施(4)穿管绝缘导线或电缆的总截面积不应超过管内截面积的40%。敷设 于封闭或线槽内的绝缘导线或电缆的总截面积不应大于线槽的净截面积的 50%(5)不同系统、不同电压等级、同电流类别的线路,不应穿在同一管 内或线槽的同一槽孔内。(6)弱电线路的电缆竖井宜与强电电缆的坚井分别设置,如受条件限 制必须合用时,弱电和强电线路应分别布置在竖井两侧。(7)管内或线槽的穿线,应在建筑抹灰及地面工程结束后进行,在穿 线前,应将管内或线槽内的积水及杂物清除干净,管内无铁屑及毛刺,切 断口应锂

20、平,管口应刮光。(8)导线在管内或线槽内,不应有接头或扭结,导线的接头,应在接 线盒内焊接或用端子连接。(小截面导线连接时可以绞接,绞接匝数应在五 匝以上,然后搪锡,用绝缘胶带包扎。)(9)敷设在多尘或潮湿所管路的管口和管子连接处,均应作密封处理(加橡胶垫等)。11(10)管路超过下列长度时,应在便于接线处装设接线盒:管子长度每超过45m,管子长度每超过30m,管子长度每超过20m,管子长度每超过12m,无弯曲时;有一个弯曲时;有二个弯曲时;有三个弯曲时。(11)管子入盒时,盒外侧应套锁母,内侧应装护口。在吊顶内敷设时,盒内外侧均应套锁母。(12)在吊顶敷设各类管路和线槽时,应采用单独的卡具吊

21、装或用支撑 物固定。(13)线槽的直线段应每隔1.0-1.5m设置吊点或支点。(14)在下列部位也应设置吊点或支点;线槽接头处;距接线盒0.2m处;线槽走向改变或转角处;吊装线槽的吊杆直径,不应小于6mm。(15)管线经过建筑物变形缝(包括沉降缝、伸缩缝、抗震缝等)处,应采取补偿措施;导线跨越变形缝的两侧应固定,并留有适当余量。(16)导线敷设后,应对每个回路的导线用500V的兆欧表测量绝缘电 阻,其对地绝缘电阻值不应小于20MQ。工程中相同线路的绝缘导线颜色应 一致,接线端子应有标号。(17)分线箱(盒)暗设时,一般应预留墙洞。墙洞大小应按分线箱尺寸 留有一定余量,即墙洞上、上边尺寸增加20

22、s30mm,左、右边尺寸增加10-20mm。分线箱(盒)安装高度应满足底边距地0.5slm。(18)过路箱一般作暗配线是电缆管线的转接或接续用,箱内不应有其 他管线穿过。(19)为了确保用电安全,室内管线与其它管道最小距离为:A、平行敷设管内穿线明敷导线煤气管0.1mIm乙快管0.1mIm氧气管0.Im0.5m蒸汽管lm/0.5mlm/0.5m(电线管在上面/电线管在下面)暖水管0.3/0.2m0.3/0.2mB、交叉敷设管内穿线明敷导线煤气管0.1m0.3m乙快管0.1m0.5m氧气管0.Im0.3m蒸汽管0.3m0.3m暖水管0.Im0.Im(20)而系统中探测信号传输线,图像、声音复核传

23、输线,不得与照明 线电线同线槽、同出线盒、同连接箱安装。(21)工程中视频信号的传输,如果传输距离较短,宜用同轴电缆传输 视频基带信号的视频传办方法。黑白电视基带信号在5MHz时的不平坦度、彩色电视基带信号在5.5MHz时的不平坦度大于3dB时,应采用电缆均衡器;在大于6dB时,成加电缆均衡放大器。(22)系统的功能遥控信号采用多芯直接传输的方法。微机控制的大系 统,可将遥控信号进行数据编码,以线多传的总线方式传输。而同轴电 13缆暗敷时,一般宜穿钢管;路径安排尽可能短些,配管不能急弯;弯管半 径宜大点,通常为管径的10倍。(23)建筑物内横向布放的暗管管径不宜大于G25,天棚里或墙骨水平、垂

24、直敷设管路的管径不宜大于G40o4.5设备安装此步骤工作所遵循的步骤如下:备料(所有从仓库中提取的材料必须是经过甲方验收同意使用 的材料和符合现有的技术规范;准备此次施工所需的设备器件 及其辅助材料);按照施工平面图、有关大样图、产品说明书进行安装;安装完毕后的设备房必须门上设锁保护;其余场所如墙上插座 等设专人巡査保护;每完成一个楼层(或按甲方要求的区域)设备安装,必须在甲、现场监理、设计工程师等有关部门和有关人员进行验收签字。1、设备的选择同工程中,各种设备如对讲主机要采用固定的型号和专门生 产厂家的产品,才能保证系统的稳定性,也为日后的保修和维 护带来方便。2、端口分配将设备接口,按标准

25、外接设备端口分配表做出分配规划。此表作为系统的重要原始资料,份电脑存档,份现场施工。两份均应妥善保存,以便系统的调试和维护有据可查。3、芯线定义 根据购买电缆的色组,定义各条芯线的功能,填写NDT外接设 备端口分配表相应的芯线定义栏。同工程芯线定义必须保 持一致。4、标签制作按外接设备端口分配表登记的编号,制作两份相应的线头 不干胶标签,以便在布线施工时标识线路使用。(1)端子板与每个接线端,接线不得超过二根。(2)缆芯和导线应留有不小于20cm的余量。(3)导线应绑扎成束。(4)导线引入线穿线后,在进线管处应封堵。(5)设备的主电源引入线应直接与电源连接,严禁用电源插头,主电源应有明显标志。

26、(6)设备的接地牢固,并有明显标志。(7)设备的接地电阻应符合以下要求:(8)设备的工作接地电阻应小于4Q(9)采用联合接地时,接地电阻值应小于1Q 0(10)当采用联合接地时,应使用专用接地线,由控制室引到 接地体。专用接地干线应用铜芯绝缘电线或电缆,其芯线面积 不应小于!6mm2;工作接地线应采用铜芯绝缘线或电缆,不得用 镀锌扁钢或金属软管。(11)由控制室引到其它各设备的接地线应选用铜芯绝缘软件 线,其芯线截面积不应小于4mll12。(12)由控制室引到接地体的工作接地线在通过墙壁时应穿钢 管或其它坚硬的保护管。接地线跨越建筑物伸缩缝、沉降缝处,应加设补偿器,补偿器可由接地线本身弯成弧状

27、代替。15(13)工作接地线应与保护接地线分开,保护接地导体不得利 用金属软管。(14)接地装置施工完毕,应及时做隐蔽工程验收,验收应包 括下列内容:测接地电阻,并作记录。查验应提交的技术文件。审查施工质量。(15)设备安装包括各种插座、开关、各系统器件、各系统设 备房设备、卫星天线等;这个步骤的工作必须配合土建装修、其他专业和在上述步骤完成到一定程度后进行。致于对土建装 修和其它专业的详细要求请见另外章节;与有关步骤的配合时 间请见施工进度表。4.6系统调试4.6.1调试前的准备工作(1)电源检测。合上监控台上的电源总开头检测交流电源电压,检查稳压 电源装置的电压表读数、线路排列等。合上各电

28、源分路开关,测量各输出 端电压、直流输出端的极性,确认无误后,给每一回路送电,检查电源指 示灯等。检查各设备的端电压。(2)线路检查。对控制电缆进行校线,检查接线是否正确。采用250V兆 欧表对控制电缆绝缘进行测量,其线芯与线芯、线芯与地线绝缘电阻不应 小于0.5MQ。用500V兆欧表对电源电缆进行测量,其线芯间、线芯与地线 间的绝缘电阻不应小于0.5MQ(3)接地电阻测量。线路中的金属保护管、电缆桥架、金属线槽、配线钢 管和各种设备的金属外壳均应与地线连接,保证可靠的电气通路。系统接 地电阻值通常应小于1Q。4.6.2布线测试测试要求布线完毕后,应按UTP测试标准(TSB67)及建筑与建筑群

29、综合布 线系统工程施工及验收规范(CECS89:97)提出的技术规范要求进行全面 的系统测试,项目及其指标如下:铜缆:应按主干及水平子系统分别进行测试,进行水平子系统的测试时,既要测基本链路的指标,也要测其信道指标。铜缆的测试项目如下:连线图测试长度测试衰减测试近端串扰测试衰减串扰比(ACR)测试必须对信息点进行100%的测试,测试指标要求如下:连线图测试结果无反接、绕接、线对分离及其它接线错误。长度测试结果基本链路长度小于94米,信道长度小于100米。基本链路衰减指标要求如下表频率(MHZ)3 类(dB)4 类(dB)5 类(dB)1.03.22.22.14.06.14.34.08.08.8

30、6.05.710.010.06.86.316.013.28.88.220.09.99.21725.010.331.2511.562.516.710021.6基本链路的近端串扰指标要求如下表(最近线对之间)频率(MHZ)3 类(dB)4 类(dB)5 类(dB)1.039.153.360.04.029.343.350.68.024.338.245.610.022.726.644.016.019.333.140.620.031.439.025.037.431.2535.762.530.6100.027.1最小ACR限值表频率(MHZ)5 类(dB)4.04010.03516.03020.02831

31、.252362.513100.04验收验收是工程实施中的重要环节,必须认真进行。验收按中国工程建设标 准化协会标准建筑与建筑群综合布线系统工程施工验收规范CECS89:97进行。验收的内容包括线槽、线管的安装位置是否正确,安装是否符合艺 要求,接地是否良好;缆线的布放是否按设计路由及位置,是否符合艺 要求;机架安装是否牵固,位置是否便于今后维护管理,接地是否良好;信息插座的位置及外观,标地是否齐全,螺丝是否拧紧,是否符合工艺要 求;各类跳线是否整齐美观。验收还包括测试文档及竣工技术文件的验收。测试文档分二类:是测试数据记录,含铜缆、系统接地各项目的测试;二是测试报告,含所用测试仪器,测试方法,

32、所测点数及测试结论。竣工技术文件包括:安装工程图、工程说明、设备器材明细表、竣工图、工程变更检查记录、施工过程中更改设计或采取相关措施的记录,由建设、设计、施工等单位之间的双方洽商记录、随工验收记录、隐蔽工程签证。布线对环境的要求为保证布线良好的运行,对楼层配线间及设备间的环境要求如下:空间要求:房内净高大于2.4米,门高大于2米,门宽大于0.9米,楼层 配线间的面积大于1.8平方米(1.2米XI.5米),设备间的面积大于14平 方米。19消防要求:楼层配线间及主设备间应使用防火防盗门,至少能耐1小时的 防火墙。所有室内装修材料必须采用阻燃材料。在安装综合布线硬件的墙 壁覆盖防火胶合板。对于电

33、子设备不应采用喷水系统进行灭火,而应采用 干粉灭火系统或其它的替代灭火系统来实施灭火。环境要求:温度在摄氏1027之间,相对湿度在60%80%之间。照明要求:室内照度不低于150Lx。防静电要求:主设备间的地面采用防静电地板,保证机架及主要设备的良 好接地。电源要求:由独立支路送电,至少两个双口电源插座。楼层配线间的电源 容量不小于15A,设备间的电源容量不小于60Ao防雷问题现代化的办公建筑必须仔细考虑防雷电保护系统,传统的防雷主要设 计为保护建筑物的,并未考虑对建筑物内易受干扰和破坏的电子设备提供 保护,故传统防雷措施存在效能不可靠、引雷时存在感电和侧向跳火的危 险和难以避免感应破坏弱电设

34、备的致命缺点。现代化的防雷电系统主要包括三个系统:建筑物的防雷系统、电源的防雷 电系统、弱电设备信号的防雷系统。建筑物的防雷系统:传统的建筑物本身的防雷保护主要采用建筑物顶部用普通钢筋铺设避 雷针和避雷网,采用普通的铁带和铜带作下导电体,采用建筑物本身的钢 筋混泥土地基作为地线,这样并不能保护建筑物内的敏感电子设备,其最 大的缺点就是效能不可靠。为此在户外吸雷天线装置、下导体电缆及联合 接地体等3个方面都要作出一定的改造或增设新的建筑物避雷系统。电源的防雷电系统一般来说,交流电源线对地电压差为220V左右,双绞线电压为7-48V 量级,当办公楼周围20KM内出现雷电时,瞬间可能有高达1000V

35、左右的电 压差通过户外动线、电话中继线等进入室内,构成对设备的威胁。电源 或数据信号防雷器在设备输入输出线前端与联合接地体网构成一个旁路,正常情况下防雷器处于高阻隔断状态,当设备前端线路产生瞬间电压时,防雷器立即在纳秒级时间内迅速响应导通,将该脉冲电压短路至大地泄放,从而实现保护设备的目的,当过压脉冲流过防雷器后,防雷器又变为高阻 状态。弱电设备信号的防雷系统:当弱电信号线对从建筑物外面进入建筑内部时,由于电缆容易受到雷击、电源碰地、电源感应电势或电势上浮,这必须用保护器去保护这些线对。电缆的导线上还可能出现这样或那样的电压,但它不足以使过压保护器动 作,如果连接设备为其提供了对地的低阻通路,

36、则产生的电流可能会损坏 设备或着火。所以对地有低阻通路的设备(通常是PABX中继线路)必须辅以 寄生电流保护。寄生电流保护可以由加热线圈或熔丝提供。对于综合布线 系统自身的防雷措施而言,除按规范严格施工与接地外,也可根据具体情 况增加一些防雷保护器。验收测试之前的特殊测试和设备使用(1)进行操作时依据先前在业主/顾问和承包者之间达成的协议,把它作 为测试的格式和计划。(2)当业主/顾问提出合理要求时,应采纳并加以执行。(3)只有当业主签发了实质性完工证明后,可开始质量担保阶段。(4)完成所有验收后,业主签发实质性完工证明。(5)在验收测试之前,施工单位提供验收文件草案。测试规定按要求提供所有设

37、备、软件、消耗品、人员和设施,以合理方法进行现场 验收测试,包括任何的信号模拟设备。21在开始最终验收之前,呈交初步的验收文档,这样在进行最终验收测试期间,业主可使用这些文档。给操作系统和数据库提交数据,这些数据与点的索引、功能、极限、序列、连锁、软件例行程序及相应参数、其他相应信息有关。至少在测试之前4周,呈交整个演示测试计划以让监理来验收。在演示期 间的所有的硬件和软件系统部件和所有其他工作件,都应加以充分的测试/检查。现场验收测试在进行测试操作之前,对设备的监督和指令的实时响应,进行完整的演示。在作好测试准备之前至少2周,以书面开通知监理和业主。在开始和继续测试之前,指出不足之处加以修正

38、。在开始最终验收测试之 前,给所有的传感器作标定和操作检查。在以下规定的层次上,进行最终的验收测试:A、每个点的基础上。B、系统的基础上。C、软件功能和程序包的基础上。D、整个大楼基础上。F、在现场测试所有的安装、工程、软件、系统G、在从单个终端装置一直到整个系统操作的所有层次H、专门调整的验收测试手续,以演示操作者接口作终端各方面 的操作 满意程I、在交付的系统时,进行完整、详细的标定和操作检查。通过检查,确保提供的所有设备、软件、模块和电路均发挥功能,符合规范。J、重复验收测试,直至建立起可接受的性能情况。系统联调:整个系统通电调试,全部通讯无误;所有动态图形,动态参数监测无误;所有遥测,

39、遥控功能正常;并在相应情况下进行实时跟踪调整,保证使系统达 到最佳运行状态。4.7系统试运行及测试系统安装调试完毕,配合总包方及有关方面进行系统预检验。确认检 验程序、检验标准、检验手段方法、检验仪器仪表、检验人员资质、检验 出据证书的权威性等。同时,验收和本系统有关的随机技术资料、操作手 册,确保工程符合国家和地方的有关规定及业主的要求。系统经过预检验后,进入试运行阶段。根据系统特点及国家或行业有 关标准规定,确定试运行时间。(1)系统试运行智能小区系统工程的验收,是建立在智能小区各弱电子系统试运行的 基础上进行的。通常系统的试运行应在系统工程验收前的30天左右开始,在系统试运行的期间内,主

40、要考核系统运行的可靠性,以及根据系统设计 的要求,确认系统在功能方面的完备性,并通过小区的值班人员和管理人 员填写的“智能小区管理员系统试运行日登记表”,详细记录系统在试运行 期间的工作情况,该“试运行日登记表”可以作为系统工程验收时的技术 文件资料。在系统试运行期间,若出现故障或问题时,一定要针对具体故 障问题,会同业主和监理方技术人员进行技术分析,并处理问题,所有的 故障、问题的解决均需要建立比较详细的记录。由于荔城花园一期智能化工程是一座现代化智能小区,其弱电工程由 几个子系统组成,因此在试运行期间一定要注意各个子系统间的联动及小 区弱电的集成效果,保证小区智能系统的集成性。(2)验收文

41、件的准备智能小区系统工程的验收,要建立在系统工程验收文件准备完备的基 础上。通常系统工程承包商应向小区业主提供系统工程验收文件,检测文 件应齐全,包括以下的内容:系统工程验收书23 系统工程竣工报告书 系统原理图 系统功能的最终描述 系统软件编制说明 系统监控点数设定表 各楼层配线架描述 系统接线端子图 配线管理与网络连接(以软件方式提供)端接点标号与说明(以软件方式提供)系统性能测试报告这些系统工程验收文件的提供,可以帮助小区业主建立小区建设资料 数据库。该数据库将有利于小区今后系统的改进和性能的提升,以及系统 的维护管理。4.8人员培训计划4.8.1培训目标:在系统工程验收前,智能小区系统

42、工程承包商还应该对小区业主的系 统操作人员和管理人员进行上岗前的技术培训。系统操作员经过技术培训 以后,能够全面了解弱电系统中各子系统的工作原理,应具有独立操作系 统的能力。系统操作的能力具体体现在对系统的监视与控制和基本运行参 数的设定和修改。系统操作员应能够处理每日日必须完成的常规操作规程 和要求。诸如此类的操作包括:密码的修改和设定,系统管理员、操作员的级 别和监控权限,重要文件和资料的查询和获得,以及系统重要参数的设定 和修改等。4.8.2培训对象及人数参加系统培训的人员应该是具有一定专业技术知识的工程技术人员和 部门主管,以及实际的值班操作人员。要求中专以上文化程度,懂英语,并对电脑

43、的软、硬件较熟悉;对弱电系统有所了解;热爱本职工作,为人 忠诚老实;并保持受训人员的相对稳定,大约56人。4.8.3培训内容通常的技术培训可分为两类课程,类课程是对系统值班操作员的培 训,另类课程是对系统管理员的培训。技术培训课程的内容应包括:系统的操作、系统应用软件的编制和修 改,以及系统设备的维修保养三个方面。系统工程承包商应向培训者提供“系统操作手册”、“系统程序员手册”和“系统工程维护手册”等教材。培训计划应包括:操作员的操作规程 操作员的软件登录和退出 显示画面和打印报告的选择和操作 简单的故障判断和处理 基本运行参数的设定和修改 系统的启动和关机 系统管理的要求 用户密码和级别权限

44、的分配、设定和修改 系统网络节点的设置和修改 系统监控和信息点的设置和修改 系统重要运行参数的设定和修改 系统图形画面和图型符号的制作和修改 系统响应程序和应用程序的编制和修改 系统联动逻辑程序的编制和修改 系统文件资料的管理和打印、复制操作在系统工程验收前,智能小区系统工程承包商还应该帮助小区业主制 定相应系统的操作规程。制定操作规程的目的是为了保证系统的正常运行,并达到系统设计的目标,同时规范系统运行时的基本操作要求和明确值班 人员的责任界面。25系统运行时的基本操作要求,应包括以下内容:值班人员进入系统,输入值班者编号和密码 图形的检索和转移的操作 监视区域的布防和撤防 报警点(含设备故

45、障和监测参数过限报警)的屏蔽和释放 报警点报警信息的确认 报警区域图形的确认 报警等级信息显示板的操作 报警扬声器关闭的操作 设备的手动控制和调节 程序的手动执行方式 专门文件及统计报表的打印 值班人员交班时,退出系统的操作 值班人员填写和签署值班日志值班人员的责任界面应包括报警信息的确认和处理,以及交接班制度 两个方面的内容。报警信息确认和处理,是指系统处于正常运行时,监控管理计算机CRT 显示系统总图,当发生报警状态时,值班人员应在规定的时间内(例如30 秒内)完成对该报警点的确认。值班人员在CRT上确认报警点后,应现场 视察进行该报警点的复核处理。在复核处理完毕后,应将报警点的上述有 关

46、核查的信息填入值班日志。其内容应包括:报警点地址编号、报警时间、确认时间、报警状态(含过限数值量)、复核结论、报警评估(是否误报)等,以便日后该填写的内容与系统信息、页的记录相核对。如果是在系统 试运行期间,该记录还可以作为系统工程验收时的误报率、可靠性方面的 评估依据。值班人员在交接班时,交班人员应退出自己所监控管理的计算机。接 班人员应以自己的编号和密码进入自己所监管的计算机。如果系统在试运 行期间,系统的调试和软件编制人员需要进行系统操作,也必须以自己的 编号和密码进行系统。保卫部门将按进入系统人员的编号来进行系统的安 全管理,以便必要时查证某时间区间内的报警确认处理、参数设定和修 改等

47、内容。4.8.4培训方法第一,理论讲解。使受训者了解弱电各子系统的工作原理;第二,技术交底。使受训者了解各子系统的设计思想,布点的原则;以便对整个系统的了解;第三,现场实习。受训人员在合同签定之后,就要求参与整个施工 过程,如施工图的绘制、管线施工、设备安装、系统调试、系统 试运行等都要参与。第四,受训人员必须上机进行实际操作,将以前所学的理论知识与 系统的具体情况相结合,加以学习和提高。4.8.5总结评估(考核)为了保证受训质量,必须采取上机考核制度,参加培训者也应接受口 头和书面两种方式的考核。对考核不合格人员,禁止上岗操作。4.9工程竣工验收通过预检验、试运行、完成有关验收资料准备工作以

48、后,应给相关主 管部门及业主提交检测验收申请材料。申请材料包括检测验收的方案设计、检测日期、检验依据、检验标准、检验程序、检验标准、检验手段方法、检验仪器仪表、检验人员资质、检验出据证书的权威性等。验收申请获认 可后,配合总包方方及主管部门组织验收专家组,确认验收日期、验收程 序、验收方案。检测验收前,检测验收应对系统的所有设计应达到的目标参数进行检 测,在进行系统检测的过程中应同时验收和本系统有关的随机技术资料、操作手册,确保工程符合国家和地方的有关规定及业主和设计的要求。由于智能小区系统工程技术性强,专业范围广,如果由小区业主组织 自己内部的技术人员进行验收,可能有一定的难度。我们的经验是

49、,由小 区组织系统工程验收专家组,聘请具有实际经验的大学或研究所的专家们 一同进行系统工程的验收和评审,验收的内容主要包括;系统工程验收文 27件的审查、系统性能参数和功能的测试,以及系统运行可靠性的评估等。系统工程验收以后,注意整理系统的验收文件和图纸、技术资料,为今后 的系统维护管理打好基础。各工程项目验收合格后,方可交付使用。当验收不合格时,应由设计、施工单位返修,直到合格后,再行验收。建设单位应对隐蔽工程或隐蔽部分进行随工验收。凡经过检验合格的 办理验收签证,在进行竣工验收时,可不再进行检验。4.10系统工程施工变更确认在工程施工过程中,由于工程现场实际情况的要求,需要进行工程施 变更

50、,工程施工单位应填写工程施工变更确认表,经业主或总包方确认 后,再按变更后的执行。所有的工程施工变更均应进行详细的登记记录,以备后查。4.11设备开箱验收根据采购合同及设备材料装箱清单,核对设备材料的型号、规格、数 量及装箱资料等,要求业主或总包方参加。验收合格后,方可准许入库或 安装。若有业主提供的设备材料,仍按上述进行质量验收。验收合格后,方 可进行安装。4.12系统维护智能小区系统工程验收以后,接下来的课题就是系统的维护管理了。我们通过这几年来对些智能小区维护管理的实践,总结了以下几个方面 的经验:(1)建立专业的智能小区电子系统的维护中心目前新建的智能小区系统都将建成由多个弱电子系统综

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
