资源描述
隐蔽工程验收记录
项目名称
郁山技改主井
隐蔽部分名称
帮部片帮
单位工程名称
-220水平轨道运输巷
施工日期
2010.12.14

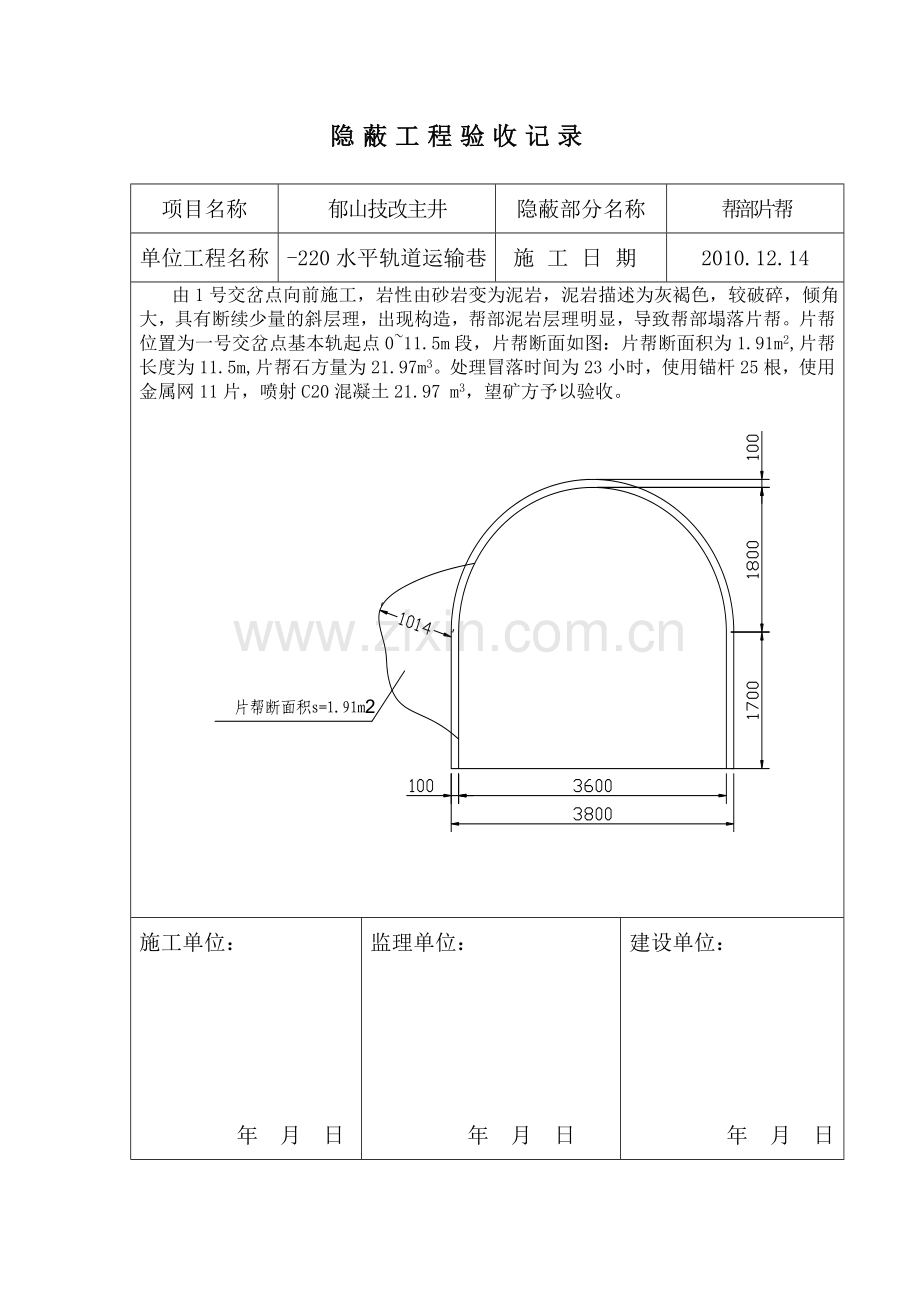

由1号交岔点向前施工,岩性由砂岩变为泥岩,泥岩描述为灰褐色,较破碎,倾角大,具有断续少量的斜层理,出现构造,帮部泥岩层理明显,导致帮部塌落片帮。片帮位置为一号交岔点基本轨起点0~11.5m段,片帮断面如图:片帮断面积为1.91m2,片帮长度为11.5m,片帮石方量为21.97m3。处理冒落时间为23小时,使用锚杆25根,使用金属网11片,喷射C20混凝土21.97 m3,望矿方予以验收。
施工单位:
年 月 日
监理单位:
年 月 日
建设单位:
年 月 日
隐蔽工程验收记录
项目名称
郁山技改主井
隐蔽部分名称
腮颊冒落
单位工程名称
中央变电所
施工日期
2010.12.10

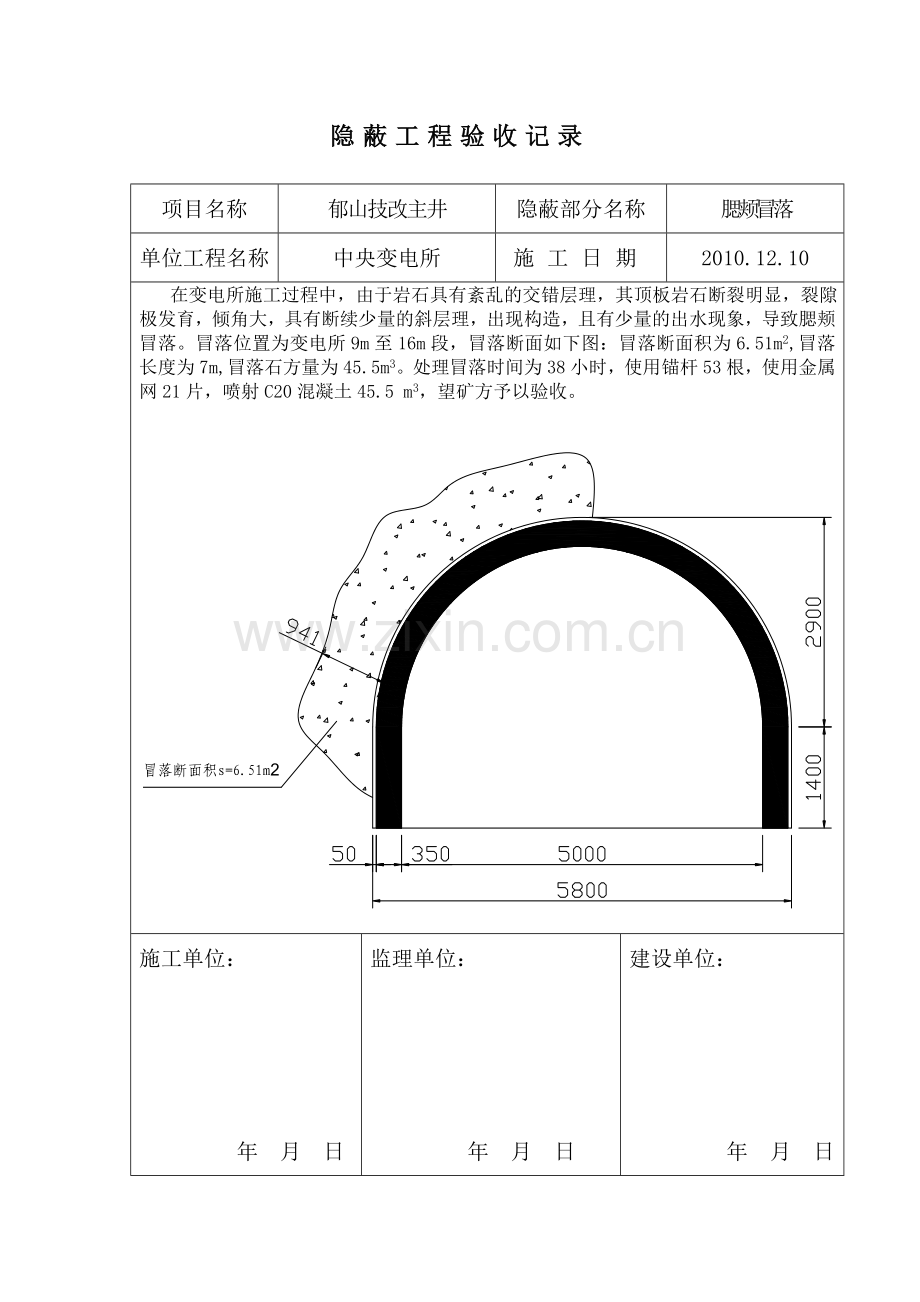

在变电所施工过程中,由于岩石具有紊乱的交错层理,其顶板岩石断裂明显,裂隙极发育,倾角大,具有断续少量的斜层理,出现构造,且有少量的出水现象,导致腮颊冒落。冒落位置为变电所9m至16m段,冒落断面如下图:冒落断面积为6.51m2,冒落长度为7m,冒落石方量为45.5m3。处理冒落时间为38小时,使用锚杆53根,使用金属网21片,喷射C20混凝土45.5 m3,望矿方予以验收。
施工单位:
年 月 日
监理单位:
年 月 日
建设单位:
年 月 日
隐蔽工程验收记录
项 目 名 称
郁山技改主井
隐蔽部分名称
帮部片帮
单位工程名称
-220轨道巷调车线
施工日期
2010.12.26
在调车线施工过程中,岩性由砂岩变为泥岩,泥岩描述为灰褐色,较破碎,倾角大,具有断续少量的斜层理,出现构造,帮部泥岩层理明显,导致帮部塌落片帮。片帮位置为调车线28~37m段,片帮断面如下图:片帮断面积为2.34m2,片帮长度为9m,片帮石方量为21.06m3。处理冒落时间为22小时,使用锚杆24根,使用金属网11片,喷射C20混凝土21.06 m3,望矿方予以验收。
施工单位:
年 月 日
监理单位:
年 月 日
建设单位:
年 月 日
隐蔽工程验收记录
项 目 名 称
郁山技改主井
隐蔽部分名称
帮部片帮
单位工程名称
-220水平轨道运输巷
施工日期
2011.01.01
在南翼水平轨道大巷施工过程中,岩性由砂岩变为泥岩,夹有少量的煤矸石,较破碎,具有断续少量的斜层理,出现小断层,顶板有淋水现象,导致顶板冒落。冒落位置为3号交岔点前20~37m段,冒落断面如下图,冒落断面积为2.4m2,冒落长度为17m,片帮石方量为40.8m3。处理冒落时间为42小时,使用锚杆50根,使用金属网27片,喷射C20混凝土40.8 m3,望矿方予以验收。
施工单位:
年 月 日
监理单位:
年 月 日
建设单位:
年 月 日
隐蔽工程验收记录
项 目 名 称
郁山技改主井
隐蔽部分名称
帮部片帮
单位工程名称
-220水平轨道运输巷
施工日期
2011.01.20
在南翼水平轨道大巷施工过程中,岩性由砂岩变为泥岩,较破碎,具有断续少量的斜层理,出现小构造,顶板有出水现象,导致顶板冒落。冒落位置为3号交岔点前50~61m段,冒落断面如下图,冒落断面积为3m2,冒落长度为11m,片帮石方量为33m3。处理冒落时间为30小时,使用锚杆36根,使用金属网20片,喷射C20混凝土33 m3,望矿方予以验收。
施工单位:
年 月 日
监理单位:
年 月 日
建设单位:
年 月 日
