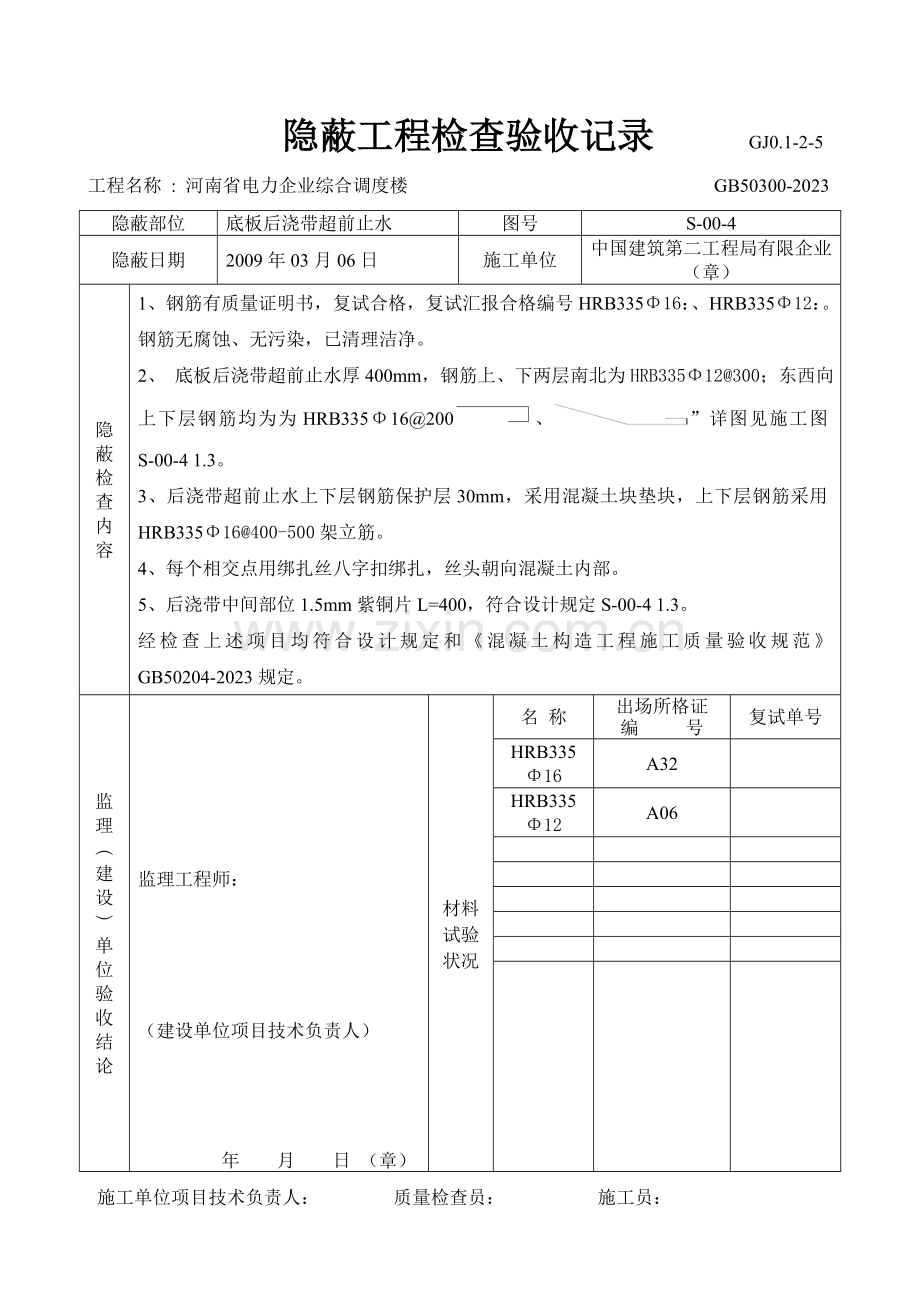

隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
底板后浇带超前止水
图号
S-00-4
隐蔽日期
2009年03月06日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号HRB335Φ16:、HRB335Φ12:。钢筋无腐蚀、无污染,已清理洁净。
2、 底板后浇带超前止水厚400mm,钢筋上、下两层南北为HRB335Φ12@300;东西向上下层钢筋均为为HRB335Φ16@200、”详图见施工图S-00-4 1.3。
3、后浇带超前止水上下层钢筋保护层30mm,采用混凝土块垫块,上下层钢筋采用HRB335Φ16@400-500架立筋。
4、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
5、后浇带中间部位1.5mm紫铜片L=400,符合设计规定S-00-4 1.3。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
HRB335Φ16
A32
HRB335Φ12
A06
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制

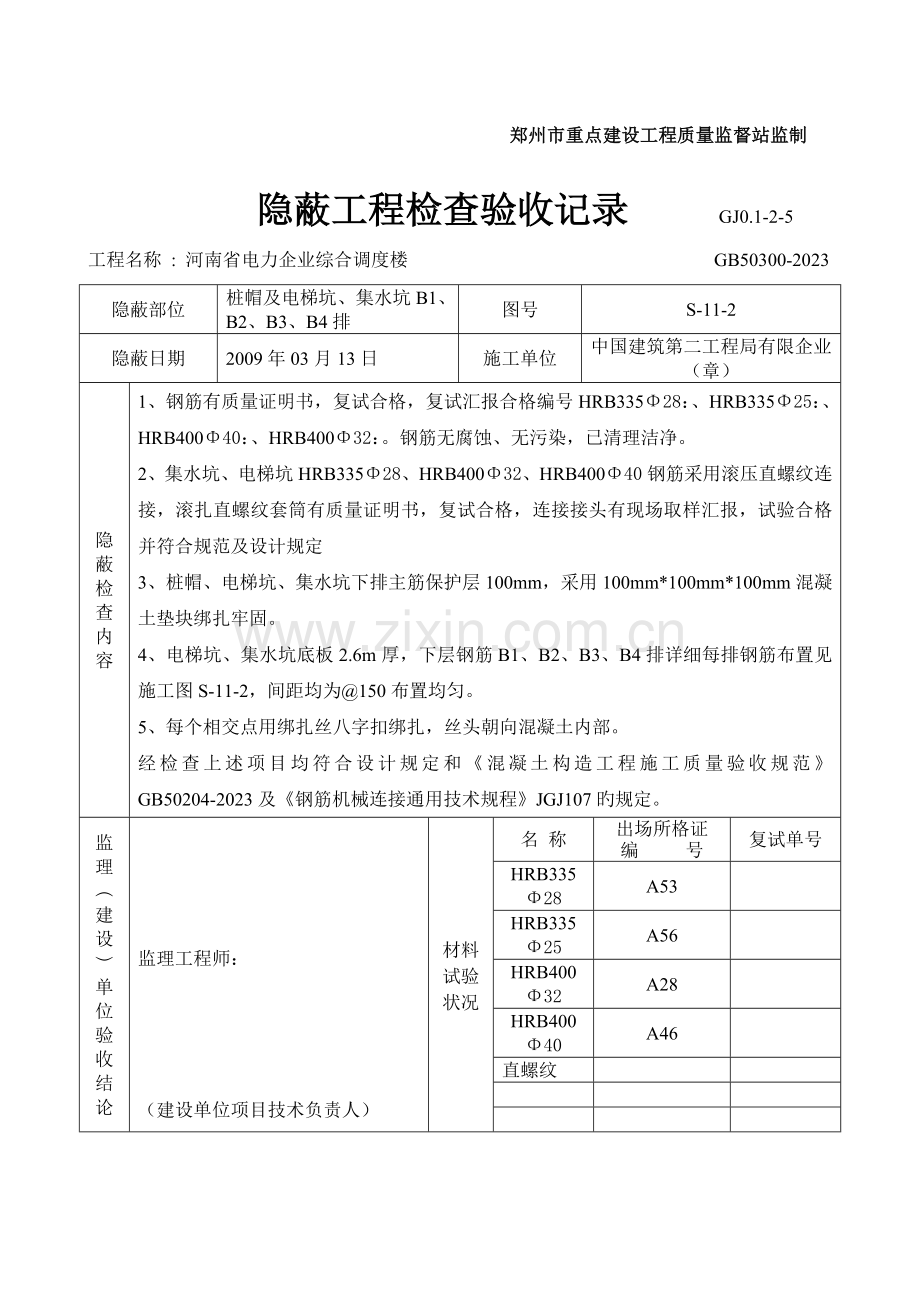

隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
桩帽及电梯坑、集水坑B1、B2、B3、B4排
图号
S-11-2
隐蔽日期
2009年03月13日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号HRB335Φ28:、HRB335Φ25:、HRB400Φ40:、HRB400Φ32:。钢筋无腐蚀、无污染,已清理洁净。
2、集水坑、电梯坑HRB335Φ28、HRB400Φ32、HRB400Φ40钢筋采用滚压直螺纹连接,滚扎直螺纹套筒有质量证明书,复试合格,连接接头有现场取样汇报,试验合格并符合规范及设计规定
3、桩帽、电梯坑、集水坑下排主筋保护层100mm,采用100mm*100mm*100mm混凝土垫块绑扎牢固。
4、电梯坑、集水坑底板2.6m厚,下层钢筋B1、B2、B3、B4排详细每排钢筋布置见施工图S-11-2,间距均为@150布置均匀。
5、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023及《钢筋机械连接通用技术规程》JGJ107旳规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
HRB335Φ28
A53
HRB335Φ25
A56
HRB400Φ32
A28
HRB400Φ40
A46
直螺纹
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制
隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
1.5m厚底板下层双排双向
图号
S-11-2
隐蔽日期
2009年03月10日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号HRB335Φ28:。钢筋无腐蚀、无污染,已清理洁净。
2、底板HRB335Φ28钢筋采用滚压直螺纹连接,滚扎直螺纹套筒有质量证明书,复试合格,连接接头有现场取样汇报,试验合格并符合规范及设计规定。
3、浅基础底板1.5m厚,下层钢筋双排双向均为HRB335Φ28@150双排双向间距均匀。
4、底板下层主筋保护层100mm,采用100mm*100mm*100mm混凝土垫块绑扎牢固。
5、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023及《钢筋机械连接通用技术规程》JGJ107旳规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
HRB335Φ28
A53
直螺纹
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制
隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
地下室底板钢筋B1、B2排
图号
S-11-2
隐蔽日期
2009年03月13日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号HRB335Φ28:、HRB400Φ40:、HRB400Φ32:。钢筋无腐蚀、无污染,已清理洁净。
2、地下室底板钢筋HRB335Φ28、HRB400Φ32、HRB400Φ40钢筋采用滚压直螺纹连接,滚扎直螺纹套筒有质量证明书,复试合格,连接接头有现场取样汇报,试验合格并符合规范及设计规定
3、地下室底板下层B1、B2排主筋保护层100mm,采用100mm*100mm*100mm混凝土垫块绑扎牢固。
4、地下室底板2.6m厚,下层钢筋B1、B2排详细每排钢筋布置见施工图S-11-2,间距均为@150布置均匀。
5、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023及《钢筋机械连接通用技术规程》JGJ107旳规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
HRB335Φ28
A53
HRB400Φ32
A28
HRB400Φ40
A46
直螺纹
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制
隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
1.5m厚底板上层双排双向
图号
S-11-2
隐蔽日期
2009年03月16日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号HRB335Φ28:。钢筋无腐蚀、无污染,已清理洁净。
2、底板HRB335Φ28钢筋采用滚压直螺纹连接,滚扎直螺纹套筒有质量证明书,复试合格,连接接头有现场取样汇报,试验合格并符合规范及设计规定。
3、浅基础底板1.5m厚,下层钢筋双排双向均为HRB335Φ28@150双排双向间距均匀。
4、底板下层主筋保护层100mm,采用100mm*100mm*100mm混凝土垫块绑扎牢固。
5、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023及《钢筋机械连接通用技术规程》JGJ107旳规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
HRB335Φ28
A53
直螺纹
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制
隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
地下室底板钢筋B3、B4排
图号
S-11-2
隐蔽日期
2009年03月16日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号HRB335Φ28:、HRB400Φ40:、HRB400Φ32:。钢筋无腐蚀、无污染,已清理洁净。
2、地下室底板钢筋HRB335Φ28、HRB400Φ32、HRB400Φ40钢筋采用滚压直螺纹连接,滚扎直螺纹套筒有质量证明书,复试合格,连接接头有现场取样汇报,试验合格并符合规范及设计规定
3、地下室底板下层B1、B2排主筋保护层100mm,采用100mm*100mm*100mm混凝土垫块绑扎牢固。
4、地下室底板2.6m厚,下层钢筋B1、B2排详细每排钢筋布置见施工图S-11-2,间距均为@150布置均匀。
5、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023及《钢筋机械连接通用技术规程》JGJ107旳规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
HRB335Φ28
A53
HRB400Φ32
A28
HRB400Φ40
A46
直螺纹
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制
隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
地下室底板钢筋T4、T3排
图号
S-11-2
隐蔽日期
2009年03月20日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号HRB335Φ28:、HRB335Φ25:。钢筋无腐蚀、无污染,已清理洁净。
2、地下室底板钢筋HRB335Φ28、HRB335Φ25钢筋采用滚压直螺纹连接,滚扎直螺纹套筒有质量证明书,复试合格,连接接头有现场取样汇报,试验合格并符合规范及设计规定
3、地下室底板部分基坑深度较大,厚度有2600㎜、4100mm、5400㎜、6000㎜等,钢筋自重和施工荷载相加很大,应用槽钢马凳支撑(详基础施工组织设计)。
4、地下室底板上层钢筋T4、T3排详细每排钢筋布置见施工图S-11-2,间距均为@150布置均匀。
5、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023及《钢筋机械连接通用技术规程》JGJ107旳规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
HRB335Φ28
A53
HRB335Φ25
A56
直螺纹
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制
隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
地下室底板钢筋T2、T1排
图号
S-11-2
隐蔽日期
2009年03月23日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号HRB335Φ28:、HRB335Φ25:。钢筋无腐蚀、无污染,已清理洁净。
2、地下室底板钢筋HRB335Φ28、HRB335Φ25钢筋采用滚压直螺纹连接,滚扎直螺纹套筒有质量证明书,复试合格,连接接头有现场取样汇报,试验合格并符合规范及设计规定
3、地下室底板部分基坑深度较大,厚度有2600㎜、4100mm、5400㎜、6000㎜等,钢筋自重和施工荷载相加很大,应用槽钢马凳支撑(详基础施工组织设计)。
4、地下室底板上层钢筋T2、T1排详细每排钢筋布置见施工图S-11-2,间距均为@150布置均匀。
5、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023及《钢筋机械连接通用技术规程》JGJ107旳规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
HRB335Φ28
A53
HRB335Φ25
A56
直螺纹
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制
隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
地下室底板构造钢筋、剪力墙、柱插筋
图号
S-11-2
隐蔽日期
2009年03月26日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号(附表1)。钢筋无腐蚀、无污染,已清理洁净。
2、地下室底板、剪力墙、柱插筋≥Φ20钢筋采用滚压直螺纹连接,滚扎直螺纹套筒有质量证明书,复试合格,连接接头有现场取样汇报,试验合格符合规范及设计规定。<Φ20钢筋采用搭接绑扎,搭接长度符合设计规定,接头以50%互相错开。
3、地下室剪力墙、柱受力钢筋保护层符合设计规定及有关规范旳规定。
4、地下室底板中间设构造钢筋HRB335Φ14@150 双排双向,底板构造封边钢筋为:竖向U形HRB335Φ14@150,水平分布筋HRB335Φ12@150;剪力墙、柱插筋符合设计规定(图:S-32-1,S-40-1,S-32-3,S-40-2,S-33-01A)
5、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
6、地下室外墙水平施工缝处焊4mm厚300mm宽止水钢板符合设计及规范规定。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023及《钢筋机械连接通用技术规程》JGJ107旳规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
钢 筋
附表
附表
直螺纹
附表
附表
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制
附表1
名称
出厂合格证编号
复试单号
HRB335Φ12
A06
HRB335Φ14
A00
HRB335Φ16
A32
HRB335Φ18
A58
HRB335Φ20
A04
HRB335Φ22
A53
HRB335Φ25
A56
HRB335Φ28
A33
HRB400Φ16
A53
HRB400Φ20
A53
HRB400Φ22
A53
HRB400Φ25
A28
HRB400Φ28
A26
HRB400Φ32
A28
HRB400Φ36
A42
套筒
Φ20
Φ22
Φ25
Φ28
Φ32
Φ36
隐蔽工程检查验收记录 GJ0.1-2-5
工程名称 : 河南省电力企业综合调度楼 GB50300-2023
隐蔽部位
地下三层后浇带以西
图号
S-20-1、S-31-1、-41-3 、S-32-1、3、A-10-2
隐蔽日期
2009年04月26日
施工单位
中国建筑第二工程局有限企业 (章)
隐蔽检查内容
1、钢筋有质量证明书,复试合格,复试汇报合格编号(附表)。钢筋无腐蚀、无污染,已清理洁净。
2、板厚150mm钢筋双层双向HRB335Φ12@150间距均匀。
3、剪力墙、柱、梁≥Φ20钢筋采用滚扎直螺纹连接,≤Φ20钢筋采用搭接绑扎,搭接长度符合设计规定,接头以50%互相错开。
4、外墙外侧保护层厚度25mm、内侧保护层厚度15 mm,内墙保护层厚度15 mm,柱保护层厚度30 mm,梁保护层厚度25 mm,采用混凝土垫块绑扎牢固,间距500mm梅花形布置。
5、每个相交点用绑扎丝八字扣绑扎,丝头朝向混凝土内部。
经检查上述项目均符合设计规定和《混凝土构造工程施工质量验收规范》GB50204-2023及《钢筋机械连接通用技术规程》JGJ107旳规定。
监理︵建设 ︶ 单
位验收结论
监理工程师:
(建设单位项目技术负责人)
年 月 日 (章)
材料试验状况
名 称
出场所格证 编 号
复试单号
HRB335Φ22
A53
HRB335Φ25
A56
HRB335Φ18
A58
HRB335Φ12
A06
HRB335Φ10
HRB400Φ25
A56
HRB400Φ22
A53
HRB400Φ14
A00
HRB400Φ20
A53
HRB400Φ18
A58
施工单位项目技术负责人: 质量检查员: 施工员:
郑州市重点建设工程质量监督站监制
