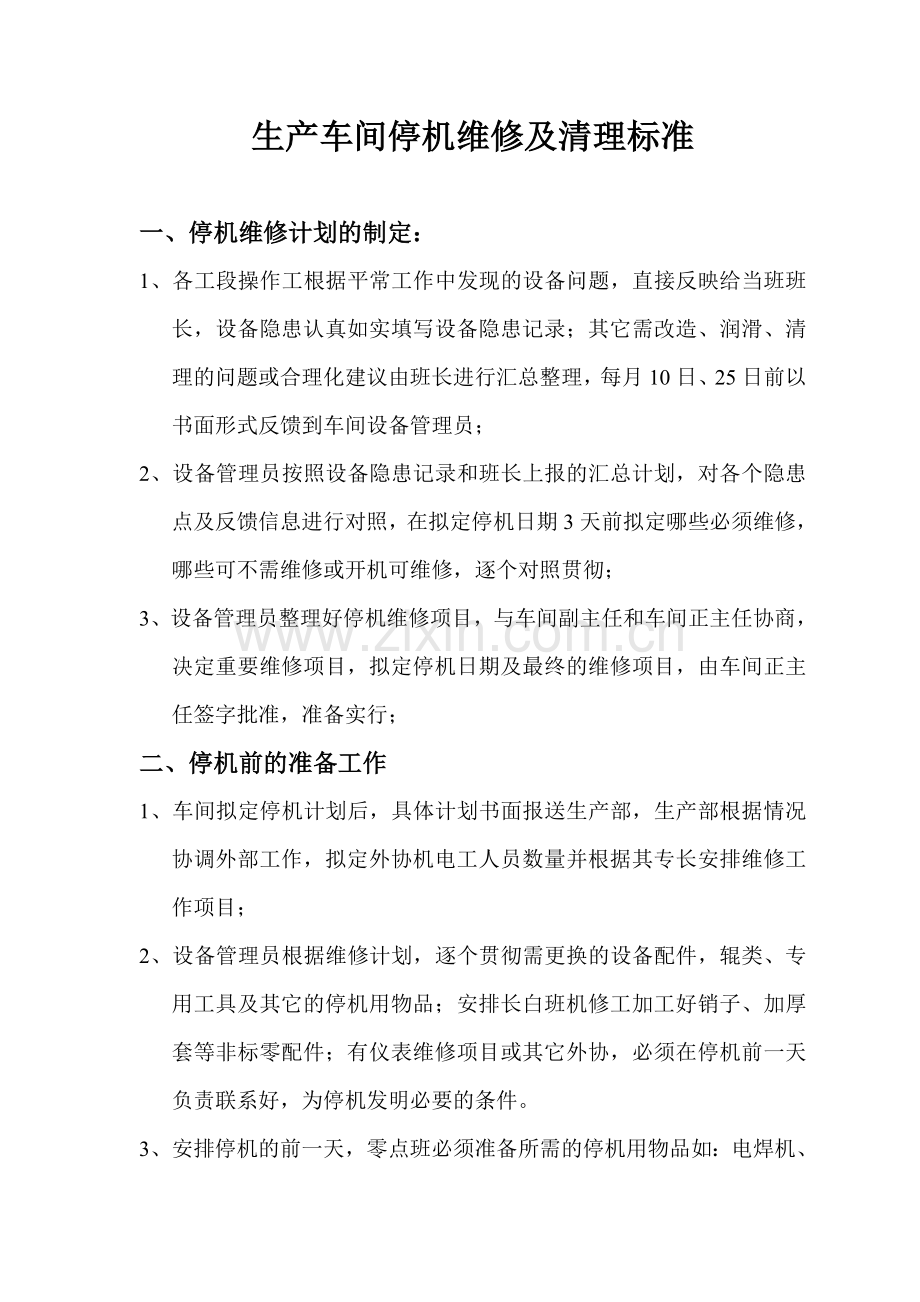

1、生产车间停机维修及清理标准一、停机维修计划的制定:1、各工段操作工根据平常工作中发现的设备问题,直接反映给当班班长,设备隐患认真如实填写设备隐患记录;其它需改造、润滑、清理的问题或合理化建议由班长进行汇总整理,每月10日、25日前以书面形式反馈到车间设备管理员;2、设备管理员按照设备隐患记录和班长上报的汇总计划,对各个隐患点及反馈信息进行对照,在拟定停机日期3天前拟定哪些必须维修,哪些可不需维修或开机可维修,逐个对照贯彻;3、设备管理员整理好停机维修项目,与车间副主任和车间正主任协商,决定重要维修项目,拟定停机日期及最终的维修项目,由车间正主任签字批准,准备实行;二、停机前的准备工作1、车间拟
2、定停机计划后,具体计划书面报送生产部,生产部根据情况协调外部工作,拟定外协机电工人员数量并根据其专长安排维修工作项目; 2、设备管理员根据维修计划,逐个贯彻需更换的设备配件,辊类、专用工具及其它的停机用物品;安排长白班机修工加工好销子、加厚套等非标零配件;有仪表维修项目或其它外协,必须在停机前一天负责联系好,为停机发明必要的条件。3、安排停机的前一天,零点班必须准备所需的停机用物品如:电焊机、氧气乙炔、毛布等;保证航车、千斤顶、导链及其他相关工具完好,能正常使用;抄成车间如浆池清理或需维修,零点班必须保证在第二天停机时浆池拉完浆,杜绝浆料流失;三、停机维修人员责任分工及规定1、维修人员纪律(1
3、)所有维修人员要在车间计划的停机时间前10分钟到达规定地点,由车间主任统一安排维修分工。(2)停机以后,根据安排及时地、保质保量的去完毕工作。工作做完以后要自我进行仔细的检查,保证无误,再去做别的工作,本车间维修人员在开机以后,要认真检查自己所维修或使用的设备的运转情况是否良好,并在以后跟踪检查、做好纪录。(3)任何维修人员在开机正常生产以前,没有车间统一安排不得私自离开车间,在保证本人维修的设备无任何问题的情况下,如有特殊情况必须离开,应向正主任说明情况申请离开,对于不经允许擅自离开的处以20元以上罚款。2、组织及维修人员责任分工正主任1、整体负责维修过程,对三班在维修过程中的职责进行明确分
4、工,统筹安排协调三班的重要维修项目进程,保证维修高效进行,保证维修质量:2、当更换设备使用行车发生矛盾和争执时,要根据实际情况进行协调,先干什么,后干什么,谁让路?协调好工作的轻重缓急;3、当维修部位需增派人员进行协助维修或维修过程中出现异常情况时,根据实际情况合理调配人员,拍板决定解决问题的技术方案并指导实行;4、对重点维修部位和技术含量较高的维修设备的维修过程进行监督指导,保证维修质量。5、根据维修进度适当安排调整三班维修项目,安排三班哪班需清理,由谁在开机等。三班主任a、 根据车间所分管的维修项目,按照所属职工个人的工作经验、技术水平、工作岗位等特点,有针对性的仔细给每位操作工进行再分工
5、,;b、 维修过程中,监督分管的维修项目质量及维修进程,并积极组织;c、 负责安排维修现场的卫生清理人员分工,保持维修现场清洁有序;d、 负责检查验收所负责维修部位的设备、系统的清理工作,达成开机的规定,坚持岗位,不准离开维修现场,积极与大车间协调其它维修事宜。e、 负责维修领用物品的领料单的开据、把关,厉行节约。设备管理员1、负责根据维修计划规定对车间及外协机修工进行明确到位的分工,传达技术规定,安排协助人员;在现场与机电工零接触,及时解决维修时出现的问题,需测量或测绘的要及时解决;2、写好机电工所需领用东西的领料单;3、维修项目因人员或其他条件需要进行调整时,负责组织协调机修、电工维修项目
6、,保证不因安排不到位影响维修进度和质量;4、掌握整体维修进度,进一步了解维修状况,及时与三班主任进行沟通,解决好维修时的矛盾和人员问题;5、对重点维修项目和技术性规定较高的项目进行跟踪指导和维修质量监督,保证维修高效。班次车间三班维修分工(例如)a、 如更换成型网,可依据维修量大小,尽量选择谁开机谁清理的原则;维修量大,超过6小时,一般安排四点班更换成型网加清理网部白水池;维修量小,低于6小时,可安排白班进行清理和更换成型网;b、 如不换成型网,而换毛布,维修量大(超过6小时),则可安排零点班换毛布,白班进行万象节加油,对轮销子检查等一些维修量大的工作,四点班可安排工作量小的项目(如清理流送系
7、统及白水池),并且让四点班负责维修后现场解决;维修量小时(小于6小时)可安排白班进行清理流送系统及白水池,零点班更换毛布,四点班进行维修工作量稍大的工作。各车间内部及外协机修工根据生产部规定及维修计划分工,认真施工,工作到位,保证符合维修技术标准,保证维修质量,不因自己的工作质量影响维修进度。各工段班长:组织带领本工段职工按照维修计划的分工认真进行维修,所分管的任务准时完毕,并达成设备标准的规定;当班主任不在时组织协调本班所分管维修项目,与本班主任积极配合,亲自指挥维修与清理等工作。各岗位操作工根据副主任的安排协助机修工领料、清理或独立承担其它维修工作,做好本岗位所使用设备的检查、润滑、密封等
8、方面的工作;三班稀油工:清理各分油器;清理稀油滤网及稀油站;清理、疏通各油管;万象节加油等。 复卷工段女工:负责按照车间的卫生清理分工进行维修现场的清理,保证维修时现场清洁有序进行;四、停机维修及验收标准类别维修标准验收各种普通泵类检查好叶轮、轴承、轴套、盘根等规定加好盘根,有水封的加好水封圈,安装好叶轮固定螺丝,轴承运转良好,有备用联轴器的安装好联轴器。必须按规定加油,必须紧固各螺丝,正在使用的要稳好、对正并告知操作者进行试运转,运转良好安装好防护装置等。加油标准以观油孔的中间以上,如无观油孔,可用铁丝测量,油位应浸末轴承底部的滚珠。换油周期为:3个月。其中任何一条不相同,为不符合维修标准。
9、项设备管理员验收项为分管操作工验收。各种普通减速机类 拆开仔细检查齿轮、轴承磨损情况,把减速机内旧油清理干净,机内不准有废油等其它杂质,以防损坏齿轮;安装时注意密封,各端面清理干净,并涂抹密封胶,各个压盖螺丝要所有安装好并拧紧,不得有漏掉,以防因密封不紧导致渗油。安装备用联轴器时要热装,不得使用大锤硬打,以防损坏压盖。安装完毕手动运转几周要灵活,无振动或活动高速齿轴时间隙不要太大或太紧。加齿轮油,在停机时油位在油标尺的上下刻线之间,运转时,拔出油标尺后要无溢油现象;换油周期为3个月,使用进口油为1年。各分管副主任进行验收,其中任何一条不相同,为不符合维修标准。各大型辊类各大辊的维修规定:维修时
10、要注意清理干净轴承座内的废油,检查轴承有无损坏,加好新油,安装好轴承座压盖,油封等,安装联轴器时,要热装,不要硬打,由于安装时辊子一般放在地面上,以防因辊子移动导致辊面损伤(特别是沟纹辊)。真空辊类安装前要把内部的腐浆等清理干净,还要检查好气胎有无漏气现象,密封条是否合适,内部轴承润滑油道是否畅通。各大辊的存放规定:长期存放的大辊子每月翻转一次,做好标记,以防变形,各类辊子一律使用架子支撑轴头(安装好轴承座的使用轴承座),不能使用纸桶等垫在辊子中间,特别是胶辊更要注意。各辊要使用毛布或其它软的包装物进行包装,以防碰坏设备管理员进行验收,其中任何一条不相同,为不符合维修标准。各普通轴承类安装任何
11、轴承都要避免直接打到滚珠安装前检查好轴承的内外圈、滚珠有无磨损或麻点等问题,安装大辊子的轴承一般为旧轴承,要把废油清理干净并用柴油清洗轴承,安装不带推卸套的轴承时尽量使用轴承加热器对轴承进行加热,一般为100度左右,不要使用氧气、乙炔加热轴承,以免改变轴承的材质。各分管副主任监督验收,其中任何一条不相同,为不符合维修标准。电器类维修前保证断电,并悬挂“严禁合闸”工作排,穿戴好绝缘用品,拆检前先用试电笔检查。维修完毕注意包扎好绝缘防护装置,需要加特别安全防护的要加好。电工班长进行验收,其中任何一条不相同,为不符合维修标准。磨浆工段1、维修磨浆机:更换对轮须校正;更换磨片各螺丝须紧固;运转无异响;
12、磨片必须为同一型号且最佳新新结合,旧旧配对;其中任何一条不相同,为不符合维修标准。项设备管理员进行验收。2、维修碎浆机:检修轴承或套必须紧固螺丝,轴承到位,试转动轴承运转灵活,轴承必须加油;按装总成及刀必须注意间隙,紧固刀盘铜螺母;安装皮带轮必须紧固端部固定压盖;稳固电机后,须将电机皮带轮和碎浆机皮带轮校正带轮槽,必须保证直线度1mm以内;挂三角带后用单手指压时不超14mm;三角带护罩必须牢固,完整。其中任何一条不相同,为不符合维修标准。设备管理员验收其余项操作工验收。3、维修搅拌:加盘根均匀,压实,且留有螺丝紧固量在20mm以上;保证无泄漏;检修、更换轴承必须无损坏、100润滑、套紧固到位;
13、安装皮带轮必须紧固端部固定压盖;稳固电机后,须将电机皮带轮和搅拌轴皮带轮校正带轮槽,必须保证直线度1mm以内;挂三角带后用单手指压时不超14mm;三角带护罩必须牢固,完整。其中任何一条不相同,为不符合维修标准。设备管理员验收其余项操作工验收。流送部1、维修冲浆泵:维修更换转子轴承无振动、密封环无损坏、叶轮运转后压力正常;盘根加的均匀、压实且留有螺丝紧固量在20mm以上;保证无泄漏;泵盖上不准用密封胶密封,青稞纸完整,上盖螺丝必须紧固;对轮必须校正;对轮护罩必须牢固完整;电机发热轻微、风罩完好;设备管理员验收项操作工验收。其中任何一条不相同,为不符合维修标准。2、维修二、三段泵:维修更换泵轴承无
14、振动、轴套无损坏、叶轮运转后压力正常;盘根加的均匀、压实且留有螺丝紧固量在15mm以上;保证无泄漏;泵盖上盖螺丝必须紧固;对轮必须校正;对轮护罩必须牢固完整;电机发热轻微、风罩完好;设备管理员验收项操作工验收。其中任何一条不相同,为不符合维修标准。网部1、 维修真空泵: 转子间隙调整均匀合适;轴承必须到位、100润滑;带轮端盖必须紧固;电机带轮与泵带轮须校正直线度;齿轮箱必须保证油位;三角带护罩必须牢固可靠;设备管理员验收项操作工验收。其中任何一条不相同,为不符合维修标准。2、 维修真空伏辊: 密封条必须有效;内部气胎完好无损,如破裂必须更换或修补;进出压缩气管路必须畅通;密封条在气压作用下,
15、有效动作;轴承到位,100润滑;安装后辊体运转灵活、无异响,无振动;所配气压表必须有效;连轴器连接牢固,润滑良好;护罩稳固、完整;设备管理员验收项操作工验收。其中任何一条不相同,为不符合维修标准。3、 维修摇振: 内部连接螺丝不松动;摇振连杆固定螺母锁死,以免脱落;摇振架与网案两连接板必须平行,距离同样,以保证运营时的一致性;电机带轮和摇振带轮必须校正;电机风罩完整、使用有效;各连接点螺丝必须紧固;三角带护罩完整、有效、牢固;摇振箱100润滑。设备管理员验收项操作工验收。其中任何一条不相同,为不符合维修标准。4、 维修更换网部弹簧板: 只要断裂的弹簧板必须换掉;对于三页弹簧板的更换必须保证内侧
16、和外侧弹簧板的一致性和规格型号的一致性;所上螺丝必须紧固。设备管理员验收项操作工验收。其中任何一条不相同,为不符合维修标准。5、 维修、更换导辊:轴承和套必须到位,100润滑;装配时导辊轴承包必须加稳钉;止退垫圈必须有效,螺母紧固好;轴承包端盖必须上好;轴承包固定座安装位置必须相同。设备管理员验收项操作工验收。其中任何一条不相同,为不符合维修标准。压 榨部1、 托辊类大件检修、更换:轴承内必须润滑良好,无杂物,运转灵活无振动;轴承装配到位、推卸套装配到位;止退垫圈锁死、圆螺母紧到位;油封必须有间隙;端盖内必须加油,并且上好螺丝;安装托辊上时,必须对好稳钉或键条,并紧固螺丝;试运转无振动和轴承发
17、热;设备管理员验收项操作工验收。其中任何一条不相同,为不符合维修标准。2、 维修或更换减速机类:内部无杂物;轴承安装到位,运转灵活;油封有效无泄漏;对轮连接校正无偏移,运转无振动;试运转无异音,护罩安装稳固完整;设备管理员验收项操作工验收。其中任何一条不相同,为不符合维修标准3、 湿部各种导辊维修标准:黄油润滑,安装前轴承壳内把废油清理干净,(如使用本来轴承,还要检查轴承磨损情况,有无损坏)注意一定要安装油封,以防使用后进水导致油变质,安装轴承时加好新油。安装双轴承的导辊时注意小轴承的安装方法,以防损坏轴承或影响使用寿命。设备管理员验收项,其中任何一条不相同,为不符合维修标准施胶烘干部1、 维
18、修汽头、金属软管和虹吸管: 汽头与烘缸连接处安装正;保证运转时无泄漏;汽头支架稳固却灵活;阀门垫子不偏移;螺丝完全不缺少;紧固不松动;虹吸管有效排水,未滑落;不磨缸,即无响声;2、 检修各种传动导辊类轴承或更换:轴承检修执行轴承类维修标准。设备管理员验收项,其中任何一条不相同,为不符合维修标准压光卷取部备注仅对代表性的设备维修做标准规定。五、车间停机重要设备清理标准工段设备清理标准磨浆工段所有浆池、白水池池壁无腐浆,池内无积浆、积水。磨浆上、下层地面、设备、管道等,维修现场地面无油污、积水、腐浆、杂物。管道涉及阀门、流量计均清理干净,无流放杂物,达成一尘不染;助剂罐、淀粉罐,罐内清洁无污、滤网
19、清洁、罐盖上无固体胶等杂物,清理完毕关闭排污阀。配料用染料罐、滤网、增白剂漏斗、罐盖罐内清洁无污、滤网清洁、罐盖上无染料等杂物,周边地面、设备上无染料,无流失、浪费现象。碎浆机机内无浆料存在;无任何杂物;清理的污必须清入地沟。切选工段所有地面、设备(复卷机,切纸机)设备维修现场无油污,地面无废纸、棉纱等杂物,保持地面清洁、干燥,物品定置摆放并整齐。流送部压力筛的清理必须将筛鼓吊出来,用高压水清理筛缝,不允许有浆料塞筛缝;内部也必须不留任何杂物;高位箱及管道、流浆箱的清理,必须将阀门及法兰连接处卸开进行清理;将阶扩拆开清理;清理的内不允许存任何杂物除渣器罐及管道除渣器阀门所有启动清理;锥形锥体必
20、须逐个清理;所属管道清理的不准许有浆料挂存网部白水池用潜污泵先抽尽烂浆,同时用稀白水加以稀释;抽尽后必须将池壁用清水清理的无浆料存在; 网下白水池 现将内部所有浆料及污水抽掉,再用稀白水冲净;最后用清水洗刷的不留一点浆料;网案部 该部必须用高压水清理;网案上下各处无干浆、腐浆、油污,导辊无腐浆,吸水箱及刮水板不允许挂浆;吸水箱内不存浆;各刮刀不留浆料;各喷头必须逐个清理,畅通;真空伏辊的辊体表面必须清理的每个眼都畅通;接水盒内不存杂物;及时关闭排污阀,设备见本色;各高压水、水针、水针罐、高压水过滤网清理出水管内的沉淀物,各喷水管无堵孔现象、孔径过大的及时更换,使用时达成设计规定。水针罐彻底清刷
21、,罐壁、罐底无悬浮物、开机无堵塞。高压滤网清洁无堵塞。压榨部各部位洗涤器各喷头逐个进行清理,喷头必须畅通;过滤罐滤网必须有效;各刮刀及辊体处不允许有浆料存在;各辊类间不允许有损纸条或消存在;各减速机的清理不能存在粘稠过期油污;毛布吸水箱内必须清理彻底,不允许有烂浆料存在;真空压榨辊的辊体吸孔须清理畅通;毛布必须用洗衣粉洗净。所有机架上无干浆、腐浆,无杂物、沉渣,保持清洁,烘干部上层汽罩内传动护罩、烘缸、导辊、机架走台、基础板等烘缸、导辊上无缠纸,护罩无油污,机架、热风桶上无缠纸、油污,走台无杂物,机架、基础板无油污、地面无损纸,汽罩内无纸沫等。烘缸部刮刀清理不存在一点损纸及损纸消;施胶机东西汽
22、罩(涉及汽罩外壁)之间,所有设备机架,胶辊端面、汽罩壁、胶辊、无胶块,无废纸,无油污,导辊、端面、滤网无胶点、各辊面光滑,碎浆机内无杂物。供油系统稀油站及所属管道及分油器逐个进行清理;分油器清理的须清澈观测到油色;稀油站滤网清理无油污。施胶机施胶机机附属设备施胶罐及施胶管清理干净;不能挂胶料,无杂物;所属施胶部管道、阀门逐个进行清理彻底; 二、维修后设备问题及质量问题责任界定:1、 设备问题:f、 因设备维修时间长,迟延开机时间,超正常维修时间2小时以内,直接责任为设备管理员;超正常时间2小时以上,正主任和设备管理员负有责任;g、 因缺配件直接影响开机2小时以内,设备管理员负重要责任,2小时以上,车间正主任和设备管理员负责任;h、 因维修后返修,影响开机的,2小时以内,维修机修工负重要责任,设备管理员负有责任;2小时以上的,机修工、设备管理员、正主任负有责任;i、 因设备检修、清理时间长,2小时以内,分管维修主任负重要责任,维修人员(操作工)负有责任;2小时以上,正主任、分管主任、负责人负有责任;2、 开机后纸质量问题:开机后因清理差,导致纸2小时以内不合格的,属开机者责任,2小时以上的属清理班责任。
