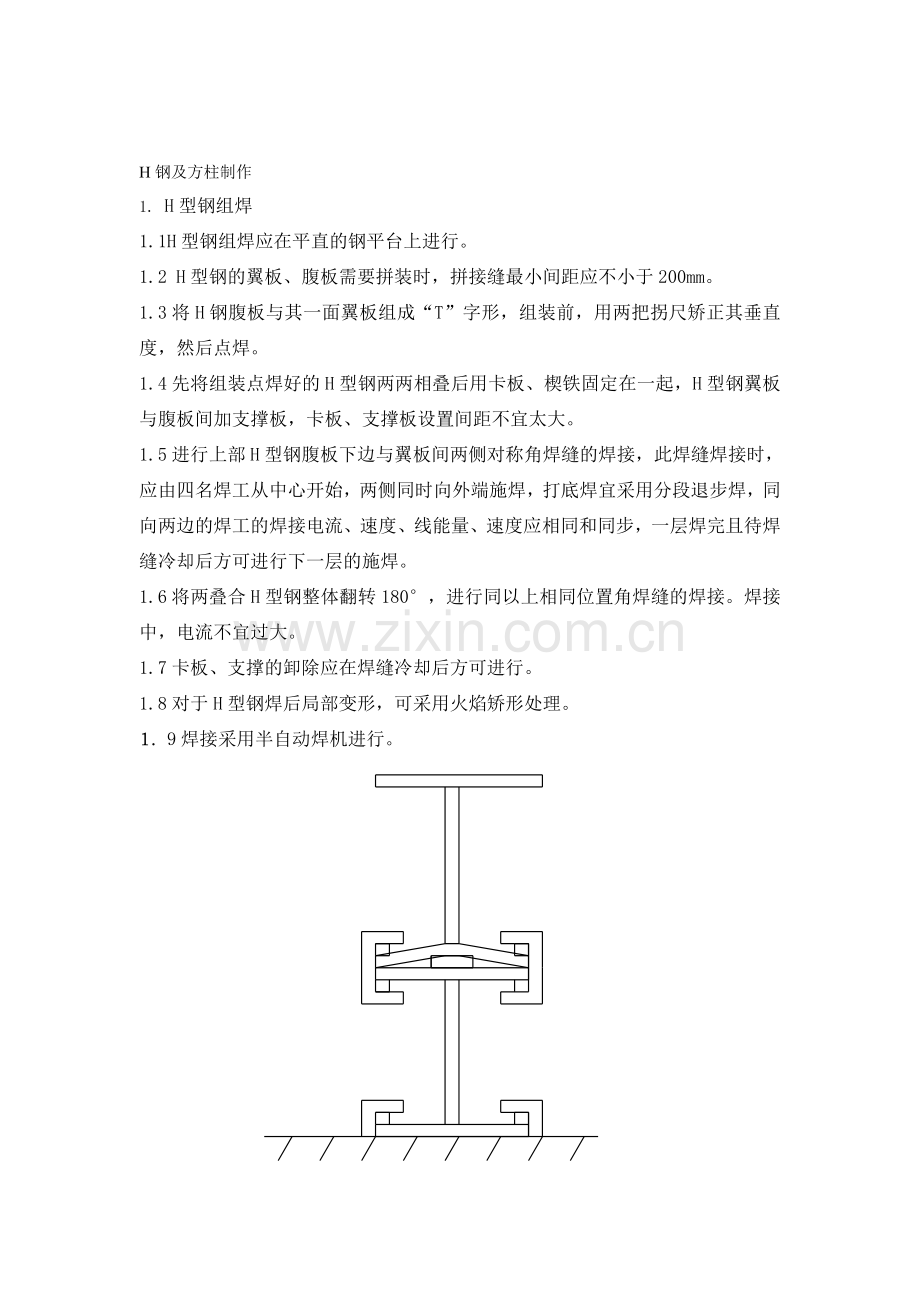

1、H钢及方柱制作1. H型钢组焊1.1H型钢组焊应在平直的钢平台上进行。1.2 H型钢的翼板、腹板需要拼装时,拼接缝最小间距应不小于200mm。1.3将H钢腹板与其一面翼板组成“T”字形,组装前,用两把拐尺矫正其垂直度,然后点焊。1.4先将组装点焊好的H型钢两两相叠后用卡板、楔铁固定在一起,H型钢翼板与腹板间加支撑板,卡板、支撑板设置间距不宜太大。1.5进行上部H型钢腹板下边与翼板间两侧对称角焊缝的焊接,此焊缝焊接时,应由四名焊工从中心开始,两侧同时向外端施焊,打底焊宜采用分段退步焊,同向两边的焊工的焊接电流、速度、线能量、速度应相同和同步,一层焊完且待焊缝冷却后方可进行下一层的施焊。1.6将两

2、叠合H型钢整体翻转180,进行同以上相同位置角焊缝的焊接。焊接中,电流不宜过大。1.7卡板、支撑的卸除应在焊缝冷却后方可进行。1.8对于H型钢焊后局部变形,可采用火焰矫形处理。1. 9焊接采用半自动焊机进行。2.方形柱组焊2.1方形柱长度方向拼接时,拼接缝间距不得小于200mm。2.2制作时,先组对成角钢,在组焊成方形柱。2.3角钢组焊时,沿其长度方向每隔600mm设卡具一个将角钢肢固定。考虑其焊接收缩,应在两角钢肢的垂直方向预留出余量。2.4焊接时,应由两台焊机从中心向两端同时进行。同向两边的焊工的焊接电流、速度、线能量、速度应相同和同步,一层焊完且待焊缝冷却后方可进行下一层的施焊。2.5角钢组对成方钢时,在方钢的两侧间隔600mm设卡具一个将其固定,焊接采用半自动焊机进行。2.6将方钢翻转180,焊接林另一条焊缝。待焊缝冷却后,拆除卡具。 (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
