收藏 分销(赏)

太阳能热水系统工程竣工资料(案例)资料.doc

上传人:胜**** 文档编号:3095848 上传时间:2024-06-17 格式:DOC 页数:69 大小:1.44MB
下载 相关 举报
太阳能热水系统工程竣工资料(案例)资料.doc_第1页
第1页 / 共69页
太阳能热水系统工程竣工资料(案例)资料.doc_第2页
第2页 / 共69页
太阳能热水系统工程竣工资料(案例)资料.doc_第3页
第3页 / 共69页
太阳能热水系统工程竣工资料(案例)资料.doc_第4页
第4页 / 共69页
太阳能热水系统工程竣工资料(案例)资料.doc_第5页
第5页 / 共69页
点击查看更多>>
资源描述

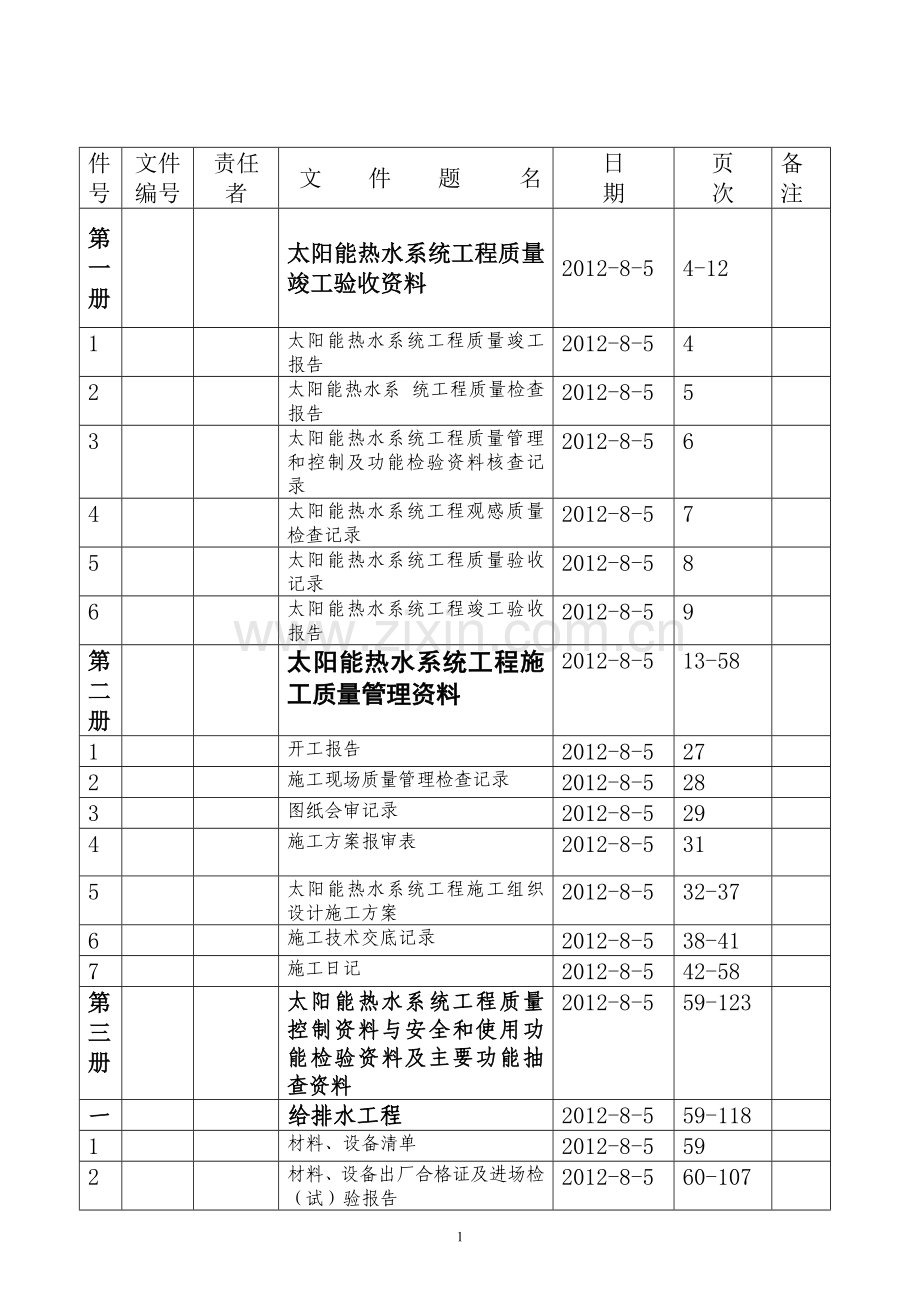

1、件号文件编号责任者文 件 题 名日期页次备注第一册太阳能热水系统工程质量竣工验收资料2012-8-54-121太阳能热水系统工程质量竣工报告2012-8-542太阳能热水系 统工程质量检查报告2012-8-553太阳能热水系统工程质量管理和控制及功能检验资料核查记录2012-8-564太阳能热水系统工程观感质量检查记录2012-8-575太阳能热水系统工程质量验收记录2012-8-586太阳能热水系统工程竣工验收报告2012-8-59第二册太阳能热水系统工程施工质量管理资料2012-8-513-581开工报告2012-8-5272施工现场质量管理检查记录2012-8-5283图纸会审记录201

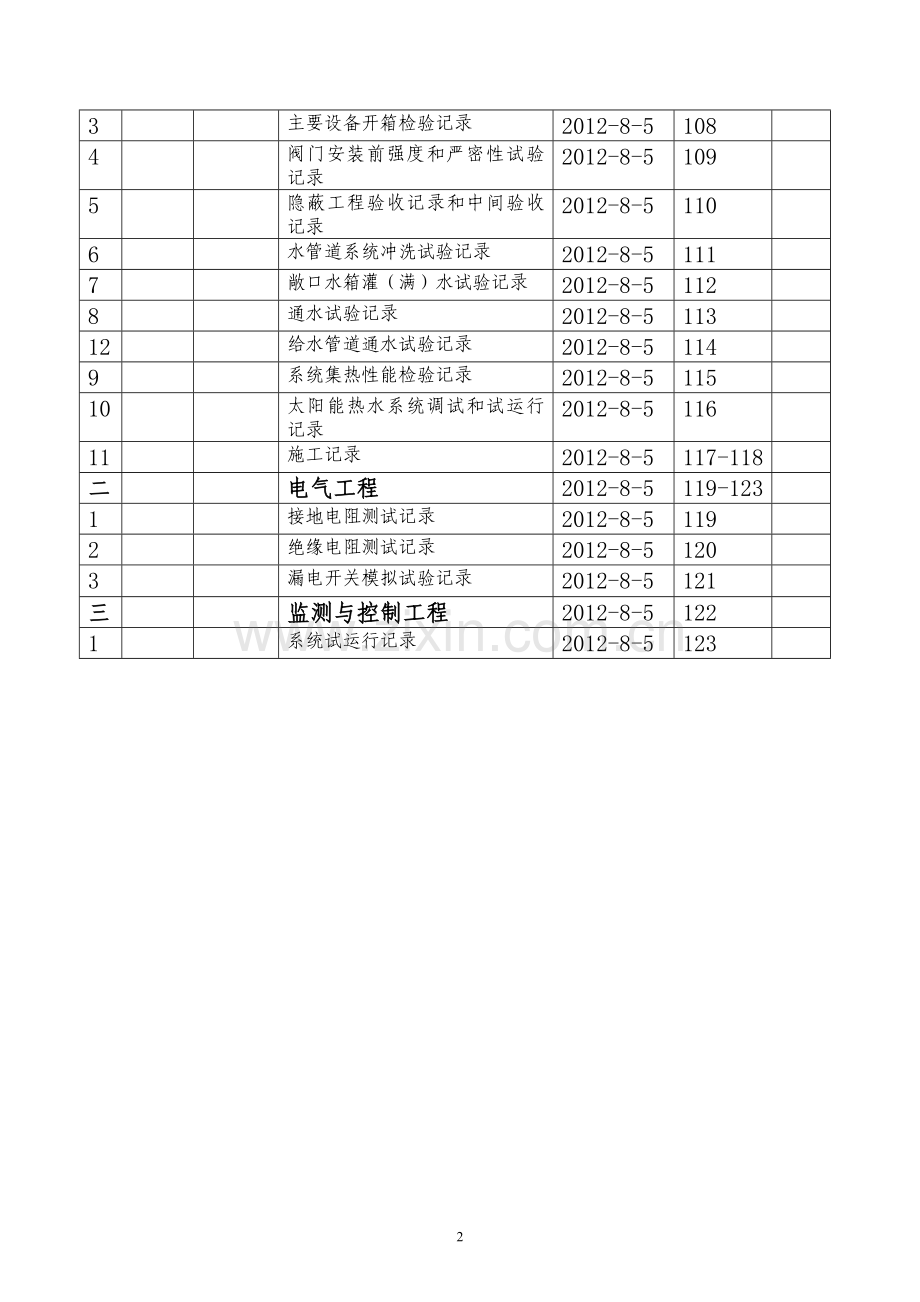

2、2-8-5294施工方案报审表2012-8-5315太阳能热水系统工程施工组织设计施工方案2012-8-532-376施工技术交底记录2012-8-538-417施工日记2012-8-542-58第三册太阳能热水系统工程质量控制资料与安全和使用功能检验资料及主要功能抽查资料2012-8-559-123一给排水工程2012-8-559-1181材料、设备清单2012-8-5592材料、设备出厂合格证及进场检(试)验报告2012-8-560-1073主要设备开箱检验记录2012-8-51084阀门安装前强度和严密性试验记录2012-8-51095隐蔽工程验收记录和中间验收记录2012-8-5110

3、6水管道系统冲洗试验记录2012-8-51117敞口水箱灌(满)水试验记录2012-8-51128通水试验记录2012-8-511312给水管道通水试验记录2012-8-51149系统集热性能检验记录2012-8-511510太阳能热水系统调试和试运行记录2012-8-511611施工记录2012-8-5117-118二电气工程2012-8-5119-1231接地电阻测试记录2012-8-51192绝缘电阻测试记录2012-8-51203漏电开关模拟试验记录2012-8-5121三监测与控制工程2012-8-51221系统试运行记录2012-8-5123太阳能热水系统工程质量竣工报告施工单位宁

4、夏麦瑞克人工环境技术有限公司工程名称宁夏艺术职业学院学生宿舍楼建设项目(3-2)2#宿舍楼工程地址宁夏艺术职业学院建筑面积()4980太阳能集热面积()工程造价(万元)太阳能热水系统工程质量检查内容完成工程设计和施工合同约定情况已按照合同要求完成工程设计和施工。施工质量管理资料和质量控制资料情况技术档案,施工管理资料齐全;主要设备、材料、配件的进场试验报告资料齐全。执行工程建设强制性标准和质量验收自评情况1、建筑给水排水及采暖工程施工质量验收规范(GB/T 50242-2002)2、家用太阳热水技术要求GB/T 191413、太阳能热水系统与建筑一体化设计施工及验收规程(DBJ12-2009)

5、4、民用建筑太阳能热水系统应用技术规范(GB50364-2005)质量自评结论系统满足建筑给水排水及采暖工程施工质量验收规范(GB/T 50242-2002),家用太阳热水技术要求GB/T 19141,太阳能热水系统与建筑一体化设计施工及验收规程(DBJ12-2009),民用建筑太阳能热水系统应用技术规范(GB50364-2005)。合格施工单位负责人:(单位盖章) 年 月 日监理单位:(建设单位项目负责人)(单位盖章)年 月 日太阳能热水系统工程质量检查报告设计单位名称深圳市华纳国际建筑设计有限公司工程名称同心家园三期六标段太阳能热水系统安装建筑面积()工程地址海南省三亚市迎宾路太阳能集热面

6、积()200工程造价(万元)63.692255太阳能热水系统工程质量检查内容是否符合设计文件及设计变更文件要求符合设计及设计变更要求。施工中质量检查情况系统满足建筑给水排水及采暖工程施工质量验收规范(GB/T 50242-2002),家用太阳热水技术要求GB/T 19141,太阳能热水系统与建筑一体化设计施工及验收规程(DBJ12-2009),民用建筑太阳能热水系统应用技术规范(GB50364-2005)。合格综合评价太阳能热水系统设计负责人: 设计单位负责人: (单位盖章) 年 月 日太阳能热水系统工程质量管理和控制及功能检验资料核查记录工程名称宁夏艺术职业学院学生宿舍楼建设项目(3-2)2

7、#宿舍楼施工单位宁夏麦瑞克人工环境技术有限公司序号资料名称审查情况审核情况1质量管理资料太阳能热水系统工程施工图设计文件审查意见合格2太阳能热水系统工程专业分包单位资质及施工分包合同合格3太阳能热水系统工程施工方案及审批记录合格4设计变更、洽商记录/5太阳能热水系统工程质量问题的整改和质量事故的处理记录/6太阳能热水系统工程竣工图合格7质量控制资料及功能检验资料土建工程质量控制资料及功能检验资料合格8给排水工程质量控制资料及功能检验资料合格9电气工程质量控制资料及功能检验资料合格10监测与控制工程质量控制资料及功能检验资料合格审查结论: 施工单位项目经理: 年 月 日审核结论: 总监理工程师:

8、 (建设单位项目负责人)年 月 日太阳能热水系统工程观感质量检查记录工程名称宁夏艺术职业学院学生宿舍楼建设项目(3-2)2#宿舍楼施工单位(总包)宁夏麦瑞克人工环境技术有限公司序号项目抽查质量状况质量评价好一般差1土建工程土建构造和预埋2给排水工程管道及管道接口、坡度、支架3配件安装4贮水箱、集热器5防腐、绝热6电气工程配电箱、盘、板、配管、接线盒7辅助性能源加热设备8防雷、接地9监测与控制工程传感器、阀门安装10仪表安装11监测控制装置、显示装置、流量装置安装观感质量综合评价验收结论施工单位负责人: 年 月 日总监理工程师:(建设单位项目负责人) 年 月 日6太阳能热水系统工程质量验收记录工

9、程名称宁夏艺术职业学院学生宿舍楼建设项目(3-2)2#宿舍楼太阳能集热面积()施工单位宁夏麦瑞克人工环境技术有建筑面积()4980序号分项名称验收结论监理工程师签字1集热器和支架合格2集热器固定合格3真空管合格4水箱的安装合格5辅助设备合格6管路合格7控制设备合格8外购配件合格质量控制资料合格功能检验(检测)资料合格观感质量合格工程质量验收结论施工单位 监理单位设计单位建设单位项目经理:(公章) 年 月 日总监理工程师:(公章)年 月 日设计负责人: (公章) 年 月 日项目负责人: (公章)年 月 日太阳能热水工程竣工验收报告工程名称 同心家园三期四标段太阳能热水系统施工建设单位 2012

10、年 8月_11_日工程名称同心家园三期六标段太阳能热水系统施工建设单位工程规模经济适用房1#、2#、3#楼,教师房1#楼太阳能热水系统设计单位深圳市华纳国际建筑设计有限公司集热面积()200施工单位广东高州建筑工程总公司结构类型框剪监理单位河南宏业建筑管理有限公司质量监督单位开工日期2012年8月竣工验收日期 2012年12月20日工程完成设计与合同所约定内容情况已按设计与合同要求完成施工。竣工验收程序1、建设单位组织,成立验收组;2、各参建单位分别汇报工程合同履约情况和在工程建设各环节执行法律、法规和工程建设强制性标准的情况;3、审阅各参建单位提供的工程档案资料;4、实地查验工程质量;5、形

11、成工程竣工验收结论。验收组织建设单位组织设计、施工、监理等单位和其他有关专家组成验收组,根据工程特点,下设若干个专业组。验收组组 长副组长组 员工程竣工验收情况分项名称验收结论共 4 分项经查 分项,符合标准及设计要求 4 分项 。检查结果:合格质量控制资料核查:共 5 项,经审查符合要求 5 项,经过核定符合规范要求 5 项。 安全和主要使用功能核查及抽查结果:共核查 1 项,符合要求 1 项,共抽查 1 项,符合要 1 项,经返工处理符合要求 0 项。检查结果:合格观感质量验收土建工程合格共抽查 6 项,符合要求 6项,不符合要求 0项。抽查结果:合格给排水工程合格电气工程工程合格监测与控

12、制工程合格参建各方竣工验收意见建设单位(公章) 项目负责人:设计单位(公章) 设计负责人:施工单位(公章) 项目经理: 技术负责人:监理单位(公章) 总监理工程师:验收组工程竣工验收结论竣工验收程序执行情况:建设单位执行基本建设程序情况:对工程设计、施工、监理等方面的评价:对工程施工、设备安装质量和各管理环节等方面做出总体评价:参加验收人员签字单位名称姓 名工程开工报告工程名称同心家园三期六标段太阳能热水系统安装致 河南宏业建设管理有限公司 (监理建设单位)根据合同约定,建设单位已取得主管单位审批施工许可证,我方也完成了开工前的各项准备工作,计划于 2012 年 8 月 13 日开工,请审批。

13、已完成审批的条件有:1、施工许可证;2、施工组织设计已审批;3、施工测量放线;4、主要人员、材料、设备已进场;5、施工现场道路、水、电、通讯等已达开工条件;6、现场材料质量合格,可以使用;7、其他。项目经理(签字): 施工单位(盖章):广东高州建筑工程总公司 日期:2012年5月9日审批意见:总监理工程师(签字): (监理建设单位)(盖章)(建设单位项目负责人)年 月 日施工现场质量管理检查记录开工时期: 2012年 8月13日工程名称同心家园三期六标段太阳能热水系统安装施工许可证建设单位项目负责人设计单位深圳市华纳国际建筑设计有限公司项目负责人监理单位河南宏业建设管理有限公司总监理工程师施工

14、单位福建泉州市二建工程有限公司项目经理蔡宇斌项目技术负责人江玉雄序号项目1现场质量管理制度符合要求2质量责任符合要求3主要专业工程操作上岗证书符合要求4分包方资质和对分包单位的管理制度符合要求5施工图审查情况符合要求6地质勘察资料符合要求7施工组织设计、施工方案及审批符合要求8施工技术标准符合要求9工程质量检验制度符合要求10搅拌站及计量设置符合要求11现场材料、设备存放与管理符合要求检查结论: 总监理工程师: 日期:图纸会审记录工程名称同心家园三期六标段太阳能热水系统安装日 期2012年7月18日地 点同心家园三期六标段项目部专业名称太阳能供热序号图号图纸问题图纸问题答复123水施03水施0

15、5水施05供水管为什么采用De32的而不是De25的?为什么供水泵附近不装压力表?为什么进太阳能的热水要用电磁阀来控制?因为这是系统供水考虑到供水量大,和时间不能太久。因为这个只是供水循环泵,不是压力泵。采用温差控制到达一定温差额度,就给电磁阀上电,水就进入用户水箱循环给户内水箱的水加热。签字栏建设单位监理单位施工单位黄家平、李卧龙施工方案审批记录工程名称:同心家园三期六标段太阳能热水系统安装结构类型:框剪结构层次:建筑面积:我项目部根据施工合同和施工图设计的要求完成了同心家园三期六标段太阳能热水系统施工方案的编制,并经公司技术部门组织审查批准,请予审查。附:同心家园三期六标段太阳能热水系统施

16、工方案项目经理 :项目部(章):年 月 日专业监理工程师审查意见:专业监理工程师:年 月 日监理(建设)单位审核意见:监理单位项目总监理工程师 监理(建设)项目部(章)(建设单位项目技术负责人): 年 月 日 施工方案审批表 工程名称同心家园三期四标段太阳能热水系统安装建筑面积建设单位层 数设计单位三亚市城市规划设计研究院结构类型框剪结构监理单位上海市工程建设咨询监理有限公司施工单位海南同行建筑节能设备工程有限公司合同工期60天编制时间2012年4月25日编制人傅负负编制部门广东高州建筑工程总公司项目部送审时间2012年8月5日项目及项目总工审核意见:年 月 日 公司相关部门及总工审核(审批)

17、意见:年 月 日备注:审批意见(填写审核、批准的具体意见、建议,对于应修改的部分应明确、具体。)三亚市同心家园三期太阳能热水系统安装工程施工组织方案编制单位:编 制 人: 审 核 人: 日 期: 2012年8月3日目 录第一章 编制依据第二章 工程概况 第三章 施工管理目标及管理职责 第一节 组织机构管理职责 第二节 管理目标第四章 主要施工方法及顺序 第一节 集热器支架制作及安装 第二节 集热器的安装 第三节 循环泵的安装 第四节 集热系统防雷安装 第五节 管路、管路支架、管路附件安装 第六节 管路试压、冲洗 第七节 管路保温及外护的安装 第八节 储热水箱的安装 第九节 控制系统的安装 第十

18、节 工程系统调试第五章 施工准备第一节 技术准备第二节 施工现场应具备条件第三节 劳动力及主要施工机械的配备第六章 工程质量保证措施第七章 安全文明施工措施 第一节 安全施工措施 第二节 施工安全规范第八章 施工进度 第一节 施工进度进度表 第二节 提高施工效率,加快施工进度措施第一章、编制依据根据本工程的重要性,我们组织施工的指导思想是科学管理、严格要求、文明施工和采用先进的施工技术。此方案依据以下规范编制:家用太阳热水系统安装、运行维护技术规范NY/T651-2002太阳能热水系统设计、安装及工程验收技术规范GB/T18713-2002钢结构设计规范GB50017-2003建筑物防雷设计规

19、范GB50057-94.2000版建筑给排水设计规范GB50015-2003建筑结构荷载规范GB50009-2001工业自动化仪表工程施工及验收规范GB50093-2002家用和类似用途电器的安全通用要求GB4706.1-1998设备及管道保温技术通则GB4272-92第二章、工程概况三亚市同心家园三期太阳能热水系统安装工程主要为用户提供洗浴热水,太阳能根据贵方要求及现场实际情况采用集中集热集中供水式热水系统。即根据贵方的用水量,计算出合理的集热面积,在楼顶进行统一的安装,每栋楼用一个储热水箱。系统通过集热循环将集热器的热量置换到储热水箱,然后通过热水管网输送给用水点。第三章、施工管理目标及管

20、理职责 第一节、组织机构管理职责建立企业质量保证体系,对各分部分项工程实行目标管理,做到组织落实,建立岗位责任制,以保证实现总的质量目标。根据本工程的建设规模、质量及工期要求,建立线形管理体制。施工现场:设项目副经理一人,负责本工程的生产调节,专抓项目的施工进度,现场施工人员的安排调度、安全生产、文明施工等一系列的的综合性工作。工程技术质量部:由公司协助现场的项目工程师领导的施工技术人员,管理好工地内技术上的难点,同建设单位及设计院作好技术问题上的探讨,负责工程项目的工程测量、放线、放样等工作。由技术负责人和安装施工员组成。公司协助现场的质量安负全责人负责本工程的质量安全问题,同时做好施工现场

21、和技术人员的协调,是工地创优的现场指挥。核算员:由项目经济师负责本工程的经济核算,工地成本核算、材料供应计划。第二节、管理目标质量目标:本工程已被公司列为重点工程,我们严格按照项目法组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺,保证工程质量达“优良”。工期目标:本工程正式开工至竣工,计划工期 60天 正常工作日,计划于2012年10月3日完工(雪雨天停水停电、现场不具备施工条件及不可抗力因素除外)。 本着信守合同的原则,控制工期,周密安排月计划和周计划,与甲方和监理密切配合,在保证质量的前提下按时竣工。现场管理目标:施工现场按市安全文明工地标准进行布置和管理。第四章、主要施工

22、方法及顺序总体施工顺序本工程总体施工顺序为:施工准备、验收材料的合格性集热器支架部分施工集热器部分施工控制设备、泵及管道部分施工储热水箱安装管道试水压(有无漏水)、储热水箱检漏试验接头保温细化施工清场 初验 培训交接竣工验收第一节 集热器支架制作及安装第1条太阳能设备支架采用钢支架。第2条太阳能设备支架为钢材采用切割锯进行切割。第3条太阳能设备支架按照设计、施工图纸尺寸及要求进行施工。第4条太阳能设备支架采用钢材建议采用螺栓连接,普通型材采用焊接,焊接应符合国家现行钢结构工程施工质量验收规范GB50205的要求;第5条太阳能设备支架采用电焊连接,支架连接部位采用搭接焊,保证支架强度;第6条太阳

23、能设备支架连接过程中应保证支架不变形,支架尺寸和角度偏差在规定范围之内;第7条支架焊接过程中注意对施工现场其他项目现场保护;第8条太阳能设备支架采用普通型刚需进行人工除锈,保证支架除锈之后露出金属光泽;集热器支架焊接后应尽对焊接点进行除焊皮、焊渣,并进行打磨处理,保证支架露出金属光泽;第9条集热器支架(非热镀锌型材)刷漆:首先均匀刷(喷)两遍红丹防锈漆,然后刷(喷)两遍面漆;两次刷(喷)漆应有一定的间隔,保证刷(喷)漆晾干;防腐要求满足建筑防腐蚀工程施工及验收规范GB50212和建筑防腐蚀工程质量检验评定标准GB50224的要求。 第二节 集热器的安装(1) 固定集热器,应上下对正、左右对齐,

24、不应有扭曲、变形,应整齐、牢固,位置尺寸根据图纸确定。(2) 集热管部分为正面,安装及运输时注意集热器方向。(3) 搬运集热器时应轻拿轻放,防止集热管破损、型材变形硌伤。(4) 集热管安装后若系统未使用应在联箱底部和下部各抽出2支真空管,防止空晒高温,损坏联箱和真空管。第三节 循环泵的安装(1)安装时管路的重量不要承受在水泵上,否则容易损坏水泵;(2)泵与电机是整体结构,安装时无需调整;(3)安装时必须拧紧地脚螺栓,防止启动时发生振动影响泵的性能并在底座加装减震垫;(4)安装泵前应仔细检查泵流道内有无影响水泵运行的硬物,避免影响水泵部件;(5)为了维修方便和安全使用,在泵的入口管路上安装过滤器

25、、调节阀、压力表;(6)安装管路前检查水泵的转子部件,无摩擦声或卡死现象,否则将泵拆开检查原因;(7)水泵接线完毕需试运转,试运转通电2秒钟,看水泵叶轮转向是否正常;(8)循环泵一定固定好,做好减震、过滤、保温措施,且安装维修阀门,第一次使用时一定要排除泵体内部的残留空气。(9)循环水泵、电磁阀安装在室外应注意防雨,冬季注意防冻。第四节 集热系统防雷安装一般要求:(1)太阳能热水器处于避雷针(带)的有效保护范围内。(2)太阳能热水器的整个电源线路要采取屏蔽保护(最好能够在电源开关处安装电源避雷装置)。(3)水位水温传感器和微电脑全自动控制仪应采用金属屏蔽保护。(4)太阳能热水器的金属架应做接地

26、处理。(5)增加消费者自身的安全意识,在雷雨天不要使用太阳能热水器,并拔掉电源插头。(6)太阳能热水系统避雷安装措施按照建筑物防雷设计规范GB 5005794设计规范,居民房一般是第二类防雷建筑,如太阳能装置高于避雷带,宜将最高点金属物用40*4镀锌扁铁(或圆钢)、10mm以上的多股铜芯线与屋顶避雷带可靠连接,焊接要求:扁钢接地线搭接长度为扁钢宽度的2倍(当宽度不同时,搭接长度以宽的为准)至少三面焊接;圆钢接地线搭接长度为圆钢直径的6倍(当直径不同时,搭接长度以直径大的为准)且应两面焊接。螺栓连接的要增加弹簧垫圈,以保证连接较为可靠。如低于高处避雷带,要分析太阳能是否在高点避雷带的保护伞形下,

27、是就不用另外保护,如不是,需要按前述方法连接(避雷针的保护范围大体上等于以避雷针高度的1.5倍为半径所作的圆的范围内。对于矩形、复杂形状以及大范围的被保护物,可采用两支或多支避雷针进行保护)。避雷引下线在地面以上1.7m长的一段,用角钢或硬塑料管保护,采用2支及以上引下线时,应在距地1.8m处做断接卡子,供测量接地电阻使用。当采用不同材质的导体进行压接时,压接处应用热镀锡处理。接地装置的安装要求:接地体的埋没深度应在冻土层以下并应大于0.8m。要使热水器处在避雷针的有效保护范围内,安装时必须与避雷装置进行等电位连接,而且室外热水器进入室内的金属管、金属线缆、金属屏蔽层均须与室内地线进行等电位连

28、接。等电位连接导线的最小截面:用于等电位连接导线最小截面的选择应满足下列要求。1、当主通路雷电流通过连接线时,应按表1选择最小截面,当支通路雷电流通过连接线时,应按表2选择最小导线截面。表1 流过主通路雷电流的连接导线的最小截面建筑物防雷等级材料截面(mm2)一、二、三类Cu(铜)16Al(铝)25Fe(铁)50表2 流过支通路雷电流的连接导线的最小截面建筑物防雷等级材料截面(mm2)一、二、三类Cu(铜)6Al(铝)10Fe(铁)162、 当连接线用同一种金属物体焊接时,其位置不做规定,当连接线用螺拴压接时,应敷设在便于检查或维修的地方。雷电流主通路一般指避雷带,防雷引下线。雷电流支通路一般

29、指放侧击雷的连接线及室内设备用的等电位连接线。第五节 管路、管路支架、管路附件安装管路的安装第1条 集热管路采用串并联等方式连接,集热管路和供水环路要采用等程安装,管路连接等程可避免系统出现断路、短路运行现象,使系统水量分配均匀。第2条 管路连接采用热镀锌钢管,螺纹连接。第3条 集热循环管路尽可能短;集热循环管路中热水管道尽量要短。第4条 管路安装时应有0.003的坡度,系统最高点或局部最高点设置排气管以便系统排气,避免气堵,最低点设排污阀,以便系统停用或检修时排空管道残留水。第5条 管路较长或者通过建筑膨胀缝时应安装软接头。第6条 水箱低于集热器时,集热器进水管路应安装单向阀或电磁阀装置,必

30、要时要设压力表、流量表,在循环泵、电磁阀、集热器等部分应安装检修阀门。第7条 集热循环和供热循环的高温水管路尽量减少弯头,并用三通或者代替弯头,以便将来维修。第8条 热水管道应尽量利用自然弯补偿热伸缩,直线管段过长应设置补偿器。补偿器的形式、规格和位置应符合设计要求,并按有关规定进行预拉伸。一般采用波纹管补偿器。管道支架安装热水管道的支架形式分为:吊架、托架和卡架。吊架和托架为水平管道上安装;而立管上装设卡架。第1条 安装前的准备工作管道安装前,应按设计要求定出支架的位置,再按管道的标高,按同一水平直管段两点间的距离和坡度大小,算出两点间的高差;然后在两点间拉直线,按照支架的间距,在墙上或柱子

31、上画出每个支架的位置。第2条 支架的安装方法(1)墙上有预留孔洞的,可将支架横梁埋入墙内。埋设前应清除洞内的碎砖及灰尘,并用水将洞浇湿。填塞用M5 水泥砂浆,要填得密实饱满。(2)钢筋混凝土构件上的支架,可在浇筑时在各支架位置上预埋钢板,然后将支架横梁焊在预埋钢板上。(3)没有预留孔洞和预埋钢板的砖墙或混凝土构件上,可以用射钉或膨胀螺栓紧固支架。(4)沿柱敷设的管道,可采用抱柱式支架。第3条 支架安装应符合下列规定(1)位置应正确,埋设应平整牢固。(2)支架与管道接触应紧密,固定应牢靠。(3)支架不得有漏焊、欠焊或焊接裂纹等缺陷。(4)固定在建筑结构上的管道支架,不得影响结构安全。(5)管道水

32、平安装的支架间距应符合设计规定。(6)热水立管管卡安装:层高小于或等于5m,每层须安装1 个;层高大于5m,每层不得少于2 个。管卡安装高度,距地面为1.51.8m,2个以上管卡可匀称安装。(7)管道安装完毕后,应按设计要求逐个核对支架的形式、材质和位置。附件安装热水管道常用附件主要有阀门、止回阀、水表等。第1条 阀门进场验收:1) 阀门进场时应进行检验:阀门的型号、规格应符合设计要求。阀体铸造应规矩,表面光滑,无裂纹,开关灵活,关闭严密,手轮完整无损,具有出厂合格证。2) 阀门安装前,应作强度和严密性试验。试压不合格的阀门应经研磨修理,重新试压,合格后方可安装使用。试验合格的阀门,应及时排除

33、内部积水,密封面应涂防锈油,关闭阀门,并将两端暂时封闭。3) 阀门安装前,先将管子内部杂物清除干净,以防止铁屑、砂粒等污物刮伤阀门的密封面。第2条 阀门安装:(1) 阀门在安装、搬运过程中,不允许随手抛掷,以免无故损坏,也不得转动手轮,安装前应将阀壳内部清扫干净。(2) 阀杆的安装位置除设计注明外,一般应以便于操作和维修为准。水平管道上的阀门,其阀杆一般安装在上半周范围内。(3) 在焊接法兰时,应注意与阀门配合,应检查法兰与阀门的螺孔位置是否一致。焊接时要把法兰的螺孔与阀门的螺孔先对好,然后焊接。安装时应保证两法兰端面相互平行和同心,不得与阀门连接的法兰强力对正。拧紧螺栓时,应对称或十字交叉地

34、进行。(4) 安装截止阀、蝶阀和止回阀时,应注意水流方向与阀体上的箭头方向一致。(5) 安装螺纹连接的阀门时,应保证螺纹完整无缺。拧紧时,必须用扳手咬牢要拧入管子一端的六角体,以确保阀体不被损坏。填料(麻丝、铅油等)应缠涂在管螺纹上,不得缠涂在阀体的螺纹上, 以防填料进入阀内引起事故。第3条 止回阀安装:(1) 管网最小压力或水箱最低水位时,应能自动开启止回阀(水箱的最低水位至止回阀中心的垂直距离一般不小于0.80m);(2) 采用旋启式和升降式止回阀的安装有方向性,应使阀板或阀芯启闭既要与水流方向一致,又要在重力作用下能自行关闭;第六节 管路试压、冲洗管道安装完毕需用自来水水对管道冲洗,冲洗

35、之前将管道易损阀门、设备拆除用短管连接,用自来水连续冲洗30min;压力试验:保证系统管道试压压力不低于正常压力的1.5倍,最低不低于0.8Mpa,试验时间不低于30min,系统压力降不超过0.02MPa为合格; 第七节 管路保温及外护的安装第1条 保温材料的选择(1)室外架空管道绝热层内外温差大,宜采用导热系数小、质更轻和更便于施工操作的材料,而且它与外保护层共同抵抗风吹雨淋。(2)保温材料选用聚乙烯保温,保温层厚度根据设计说明施工;(3)保护层选用0.4mm铝板,采用咬扣连接。第2条 管路绝热层做法:管道保温施工工艺程序: (1) 需进行绝热层施工的管道及其附件必须全面检查,确认完全合格,

36、办理工序交接手续后,方可进行施工。(2) 管道上的支座、吊耳、仪表、管座、支架、吊架等附件,必须进行保温,保温的长度,不得小于保温层厚度的四倍或敷设至管托处。(3) 当保温层的厚度大于等于80,应分层进行施工,分层的厚度宜接近,同层错缝上,下压缝,各层应均匀连续,层间不得有缺内现象,角缝必须是 封盖搭接,各层表面应找平,拼缝应规则整齐。(4) 绝热层的对接缝隙应进行严缝处理,保温层缝隙不应大于2,并采用酚醛 泡沫粉拌和酚醛树脂搅拌成腻子填缝或拼砌饱满。(5) 管道的防潮层采用酚醛玻璃钢或阻燃玛蹄脂制作,前者可直接做为外保护层,后者必须用金属薄板做为外保护层。第八节 储热水箱的安装第1条 首先根

37、据水箱平面图确定水箱位置,然后在相应位置安装水箱,水箱安装要求要牢固不得有松动。第2条 为方便维护、维修,防止积水,放置储热水箱位置应设有足够的排水口及排水通道,并且要求预留维修空间。第3条安装完毕,做检漏试验。第九节 控制系统的安装控制柜:由各类控制器、输入输出模块或输入输出控制模块、电源及接线端子排组成。(1) 现场控制柜的安装位置要尽可能远离有输水管道,以免管道、阀门跑水,使控柜受到损坏;在潮湿、有蒸汽的场所,应采取防潮、防结露的措施。(2) 现场控制柜要离电机、大电流母线及电缆1.5m 以上,以减少电磁干扰。在无法满足要求时,应采取可靠的屏蔽和接地措施。(3)现场控制柜一般选用壁挂式结构,当选用落地柜式结构时,柜前操作净距不小于1.5m。(5)太阳能控制柜安装方式按照生产厂家安装说明书;(6)现场控制柜安装应符合下列要求:1、控制柜的金属框架及基础型钢(落地柜式安装)必须接地(PE)或接零(PEN)可靠,装有电器的可开启门,门和框架的接地端子间应用裸编织铜线连接,且有标识。2、 控制柜与基础型钢使用镀锌螺栓连接,且防松零件齐全。3、 控制柜的安装位置准确、部件齐全,箱体开孔与导管管径适配。4、 端子排安装可靠,端子有序号、强电、弱电端子隔离布置,端子规格与芯线截面积匹配。5、控制柜内接线整齐,回路编号齐全,标识

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
