资源描述
阳明国际中心一期工程
2015年8月工作报告
单位名称:某某有限公司
日期:二O一五年八月二十五日
阳明国际中心2015年八月工作报告
(2015.7.25—2015.8.25)
内 容
一、本月工作进展情况
土建:
1、2#楼:
外墙砖修补完成。
外墙油漆施工完成。
门窗边收口完成26-9层。
内墙楼梯腻子施工。
一二层门边收口。
外空调机位面漆完成。
2、3#楼:
小屋面面砖收口完成。
小屋面垃圾清理。
各层洞口封堵修补完成。
空调机位面漆完成。
强弱电井腻子完成。
一层管道井、烟道抹灰完成。
标准层垃圾清理完成。
3:5#楼
门窗安装完成。
门窗收口完成。
走廊防水施工完成。
楼层清理。

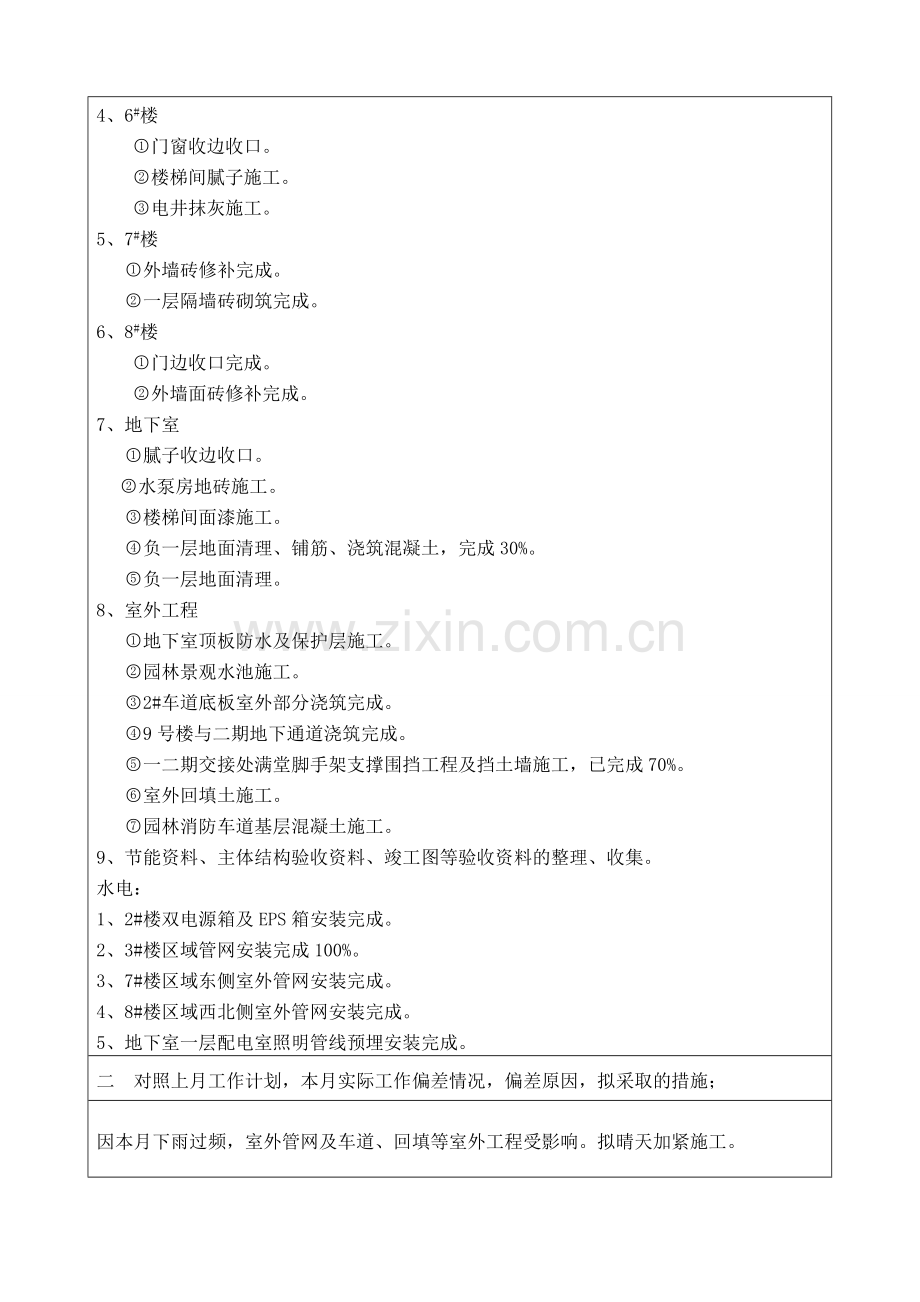

4、6#楼
门窗收边收口。
楼梯间腻子施工。
电井抹灰施工。
5、7#楼
外墙砖修补完成。
一层隔墙砖砌筑完成。
6、8#楼
门边收口完成。
外墙面砖修补完成。
7、地下室
腻子收边收口。
水泵房地砖施工。
楼梯间面漆施工。
负一层地面清理、铺筋、浇筑混凝土,完成30%。
负一层地面清理。
8、室外工程
地下室顶板防水及保护层施工。
园林景观水池施工。
2#车道底板室外部分浇筑完成。
9号楼与二期地下通道浇筑完成。
一二期交接处满堂脚手架支撑围挡工程及挡土墙施工,已完成70%。
室外回填土施工。
园林消防车道基层混凝土施工。
9、节能资料、主体结构验收资料、竣工图等验收资料的整理、收集。
水电:
1、2#楼双电源箱及EPS箱安装完成。
2、3#楼区域管网安装完成100%。
3、7#楼区域东侧室外管网安装完成。
4、8#楼区域西北侧室外管网安装完成。
5、地下室一层配电室照明管线预埋安装完成。
二 对照上月工作计划,本月实际工作偏差情况,偏差原因,拟采取的措施;
因本月下雨过频,室外管网及车道、回填等室外工程受影响。拟晴天加紧施工。
三、下月施工进度计划(需围绕总计划编制)本栏概述
l 进行2#楼门窗收尾部分收边收口。
l 空调机位的修补收尾施工。
l 进行各栋楼梯间涂料的收尾。
l 进行7#、8#楼骑楼防水、保温施工
l 2#楼人货梯拆除部位收口
l 集水坑盖板施工。
l 进行负一层地坪施工。
l 进行地下室顶板剩余的防水、保护层、回填施工。
l 进行顶板回填种植土、铺设砂砾、车道混凝土等园林工程。
l 进行室外管网基础的砌筑、管道的埋设、井的安装。
l 进行一二期交接处工程满堂脚手架搭设及面板铺设、浇筑。
l 进行一二期交接工程处挡土墙砌筑。
l 进行土建各销项工作的收尾。
l 竣工归档资料的收集整理
l 临时设计变更、联系单等文件的整理及转正式设计变更单、签证工作。
水电:
l 5#楼区域室外管网安装完成。
l 2#、3#楼井道接地扁铁安装。
l 7#楼区域东南侧室外管网安装。
l 地下室一层配电室照明灯具安装完成。
l 地下室二层照明穿线。
四、 施工质量情况
上述各项施工质量均满足相关设计及规范要求。
五、需协调的事项
1、3#楼泛光照明7层、19层管线已完成安装,路径更改下发联系函,完成管线的工程款尽快支付。
2、 EPS箱安装完成,箱底采用10#槽钢做支架,请尽快下单。
3、 3#楼空调冷凝水管排放安装方案尽快下发联系函。
4、 室外穿行车路面采用混凝土排水管下发联系函。
5、 裙楼配电箱在无隔墙位置的处理方案尽快下发联系函。
6、地下室荧光灯型号尽快确定下单。
六、 安全文明施工情况概述(如有无重大安全隐患,有无安全事故等)
本月无重大安全隐患,无重大安全、质量事故。
1、各楼栋清理建筑垃圾及杂物。
2、施工便道清扫、围护。
3、外架已拆除完毕,清楚周围建筑等垃圾,为园林施工提供条件。
七、本月资金申请情况(2015年8月1日~2015年8月31日)(须与工作内容相对应)
栋号
本月计划施工范围、内容
计划完成
产值(万)
实际完成
产值(万)
2#楼
楼梯栏杆面漆;人货梯拆除及收口;门窗边塞缝及收口;管道井腻子及水平洞口封堵;空调机位涂料及收口等收尾工作
0万
3#楼
空调机位腻子及面漆、管道井腻子及水平洞口封堵、门窗塞缝及收边收口等收尾工作
0万
5#、6#、7#、8#楼
骑楼防水、保温、保护层;空调机位腻子及涂料收尾、门窗塞缝收口等
0万
地下室
地下室油漆面层完成;顶板剩余防水及保护层完成;顶板剩余滤水层完成;下沉区土方回填;集水坑盖板、截水沟盖板;功能用房地砖、墙裙;楼梯栏杆及踏步,腻子及涂料修补收尾
0万
合同外(签证:联系单及设计变更)
地下室负二层滤水层、无纺布、基层混凝土;顶板滤水层、回填种植土及砂砾等合同外工作
0万
水电安装
桥架、穿线、室外管网、检查井等
0万
汇总
0万
八、下月资金计划(2015年9月1日~2015年9月30日)(须与施工进度计划相对应)
栋号
下月计划施工部位、内容
计划完成产值
汇总产值
2#楼
人货梯拆除部位修补、贴砖;门窗边收口;各层修补、收口及楼层清理等收尾工作
万
万
3#楼
门窗收边收口、各楼层修补及清理等收尾工作
万
万
5#、6#、7#、8#楼
骑楼防水、保温、保护层;空调机位修补、楼层清理等收尾工作
万
万
地下室
地下室油漆面层;下沉区土方回填;集水坑盖板、截水沟盖板;腻子及涂料修补收尾
万
万
合同外(签证:联系单及设计变更)
地下室负一层地坪混凝土;室外园林回填及道路砂砾铺设;消防车道混凝土浇筑、一二期交接工程满堂脚手架及面板施工等合同外工程。
万
万
水电安装
5#楼、7#楼区域室外管网;
地下室一层配电室照明灯具安装;
2#、3#楼井道接地扁铁安装;
地下室二层照明穿线。
万
万
汇总
万
万
九、本月人员配置情况
项
目
部
职 务
姓 名
到 岗 情 况
项目经理
在岗
生产经理
在岗
商务经理
在岗
技术负责人
在岗
质安经理
在岗
2#、6#、7#栋号长
在岗
3#、5#、8#栋号长
在岗
测量
在岗
水电
在岗
安全负责人
在岗
班
组
工 种
现场作业人数
出勤工作天
砌筑班组
35
30
砼工班组
20
30
抹灰班组
25
25
外墙砖、漆
35
30
垂直运输班组
16
30
临水临电
6
30
架子工班组
6
24
文明施工组
10
30
零星杂工
4
30
十、本月材料进场情况
材料名称
厂家名称
品种规格
数量
混凝土
龙峰
C30
1000m3
加气块砖
鼎强
200*200*600
100m3
页岩砖
墙改办
190*190*90
120m3
钢筋
25t
. . . .
