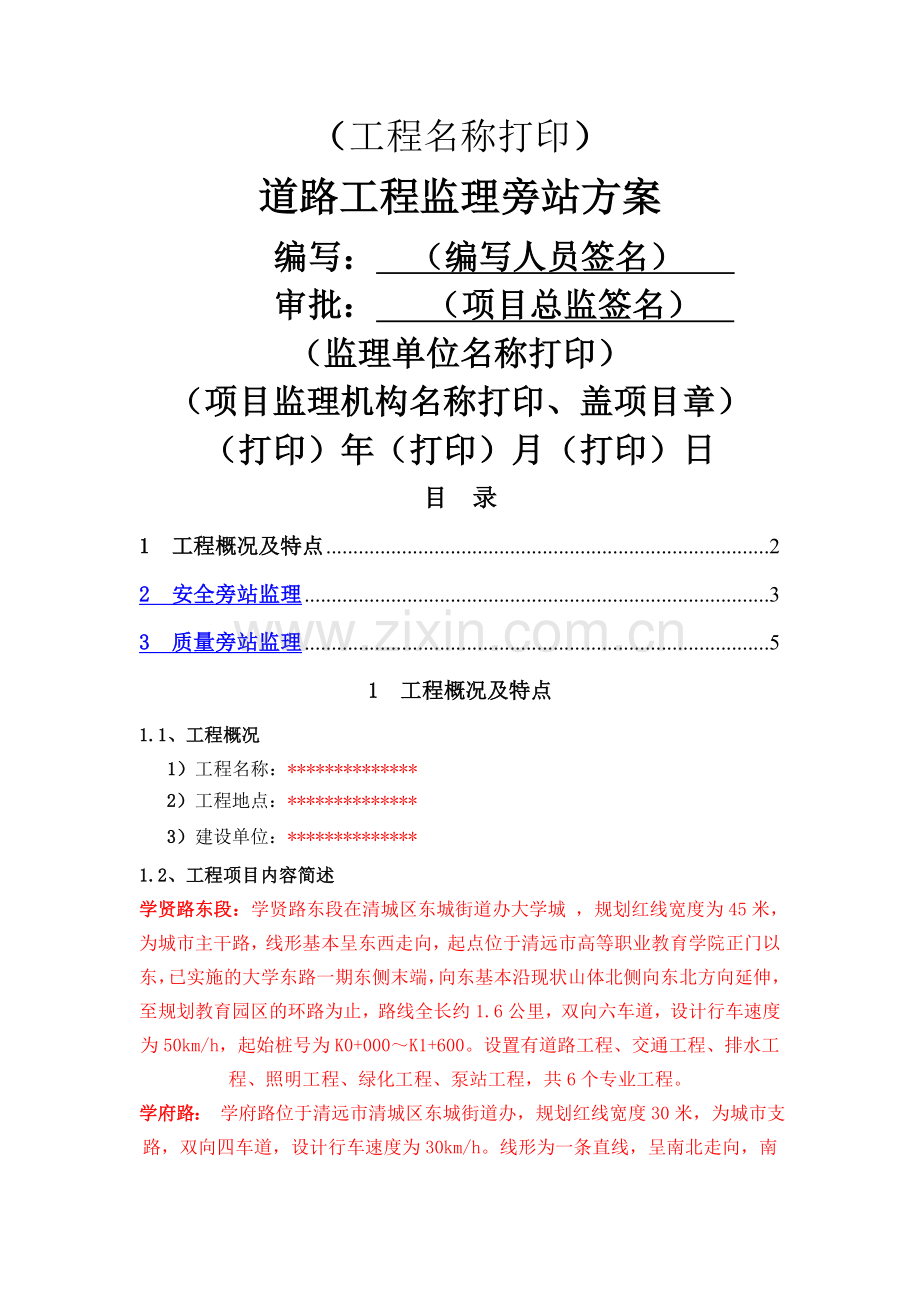

1、(工程名称打印)道路工程监理旁站方案编写:(编写人员签名) 审批: (项目总监签名) (监理单位名称打印)(项目监理机构名称打印、盖项目章)(打印)年(打印)月(打印)日目 录1 工程概况及特点22 安全旁站监理33 质量旁站监理51 工程概况及特点1.1、工程概况1)工程名称:*2)工程地点:*3)建设单位:*1.2、工程项目内容简述学贤路东段:学贤路东段在清城区东城街道办大学城 ,规划红线宽度为45米,为城市主干路,线形基本呈东西走向,起点位于清远市高等职业教育学院正门以东,已实施的大学东路一期东侧末端,向东基本沿现状山体北侧向东北方向延伸,至规划教育园区的环路为止,路线全长约1.6公里,
2、双向六车道,设计行车速度为50km/h,起始桩号为K0+000K1+600。设置有道路工程、交通工程、排水工程、照明工程、绿化工程、泵站工程,共6个专业工程。学府路: 学府路位于清远市清城区东城街道办,规划红线宽度30米,为城市支路,双向四车道,设计行车速度为30km/h。线形为一条直线,呈南北走向,南段与设计学贤东路相接,向北沿现状鱼塘、水田前进,至规划教育园区的环路止,道路全长1.057km。起止桩号为K0+000K1+057。本工程主要包括:路基工程、软基处理工程、结构工程、给排水工程、市政管网工程、电力工程、路面工程、园林绿化及人行道等附属工程。在k0+626.082处有一箱涵,箱涵与

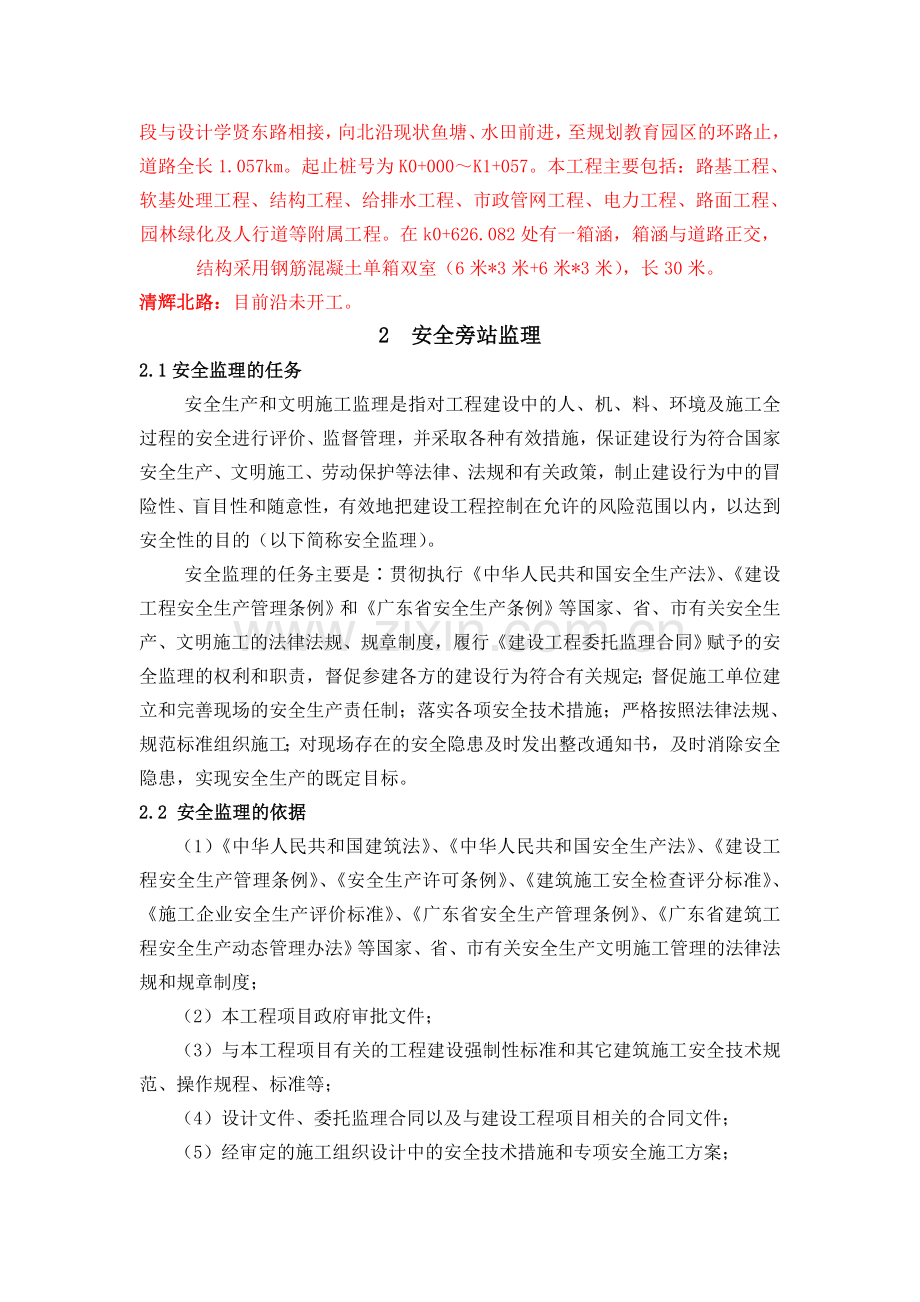

3、道路正交,结构采用钢筋混凝土单箱双室(6米*3米+6米*3米),长30米。清辉北路:目前沿未开工。2 安全旁站监理2.1安全监理的任务安全生产和文明施工监理是指对工程建设中的人、机、料、环境及施工全过程的安全进行评价、监督管理,并采取各种有效措施,保证建设行为符合国家安全生产、文明施工、劳动保护等法律、法规和有关政策,制止建设行为中的冒险性、盲目性和随意性,有效地把建设工程控制在允许的风险范围以内,以达到安全性的目的(以下简称安全监理)。安全监理的任务主要是贯彻执行中华人民共和国安全生产法、建设工程安全生产管理条例和广东省安全生产条例等国家、省、市有关安全生产、文明施工的法律法规、规章制度,履
4、行建设工程委托监理合同赋予的安全监理的权利和职责,督促参建各方的建设行为符合有关规定;督促施工单位建立和完善现场的安全生产责任制;落实各项安全技术措施;严格按照法律法规、规范标准组织施工;对现场存在的安全隐患及时发出整改通知书,及时消除安全隐患,实现安全生产的既定目标。2.2 安全监理的依据(1)中华人民共和国建筑法、中华人民共和国安全生产法、建设工程安全生产管理条例、安全生产许可条例、建筑施工安全检查评分标准、施工企业安全生产评价标准、广东省安全生产管理条例、广东省建筑工程安全生产动态管理办法等国家、省、市有关安全生产文明施工管理的法律法规和规章制度;(2)本工程项目政府审批文件;(3)与本
5、工程项目有关的工程建设强制性标准和其它建筑施工安全技术规范、操作规程、标准等;(4)设计文件、委托监理合同以及与建设工程项目相关的合同文件;(5)经审定的施工组织设计中的安全技术措施和专项安全施工方案;(6)经审定的监理规划、监理实施细则。2.3 安全监理的目标(1)实现无等级安全事故(零死亡);(2)争创省、市安全生产文明施工样板工地。2.4 安全监理组织架构和各级人员的安全监理岗位职责安全监理组织架构安全总负责:*安全监理工程师:*临时用电安全员:*道路安全员:*道路安全员:*道路安全员:*2.5 安全监理旁站部位对高危作业、易发生安全事故的薄弱环节等工程实行安全旁站监理。2.6 安全旁站
6、监理内容顶管工作井、接收井施工,污水管深基坑开挖等等。3 质量旁站监理3.1 旁站依据1、法律、法规和行政规章,主要有:中华人民共和国建筑法房屋建筑工程施工质量管理办法(试行)中华人民共和国合同法建筑工程旁站监理管理规定2、工程建设强制性技术标准,主要有:建筑工程监理规范 GB/T50319 工程测量规范(GB50026);城镇道路工程施工与质量验收规范(CJJ1);市政桥梁工程质量检验评定标准(CJJ2)沥青路面施工及验收规范(GB50092);工程建设标准制性条文(城市建设部分);3、合同建设工程委托监理合同建筑工程施工合同4、本工程地质勘察文件、施工图纸及有关设计文件5、经批准的施工组织
7、设计、监理规划及监理细则6、相关的法律法规及文件3.2 旁站监理记录及表格旁站监理记录是监理工程师或总监理工程师依法行使有关签字权的重要依据,对于需要旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记录的,监理工程师或者总监理工程师不得在相应文件上签字。在工程竣工验收后,监理企业将旁站监理记录存档备查。旁站监理记录表填写要求:1、项目监理部要根据旁站记录表内容填写,如实准确地做好旁站监理记录。2、凡旁站监理人员和施工企业现场质检人员未在旁站监理记录表上签字的,不得进行下一道工序施工。旁站监理记录表工程名称: 编号:日期及气候:工程地点:旁站监理的部位或工序:旁站监理开始时间
8、:旁站监理结束时间:施工情况:监理情况:发现问题:处理意见:备 注:施工企业: 项目经理:质检员(签名):监理企业:广东工程建设监理有限公司 项目监理部: 旁站监理人员(签名):3.3 现场监理人员对旁站应注意做好的工作1、旁站前(1) 开工前,审核有关技术文件、报告,全面掌握设计图纸和规范标准的要求。(2) 审核施工单位提交的施工组织设计,施工方案,控制工程施工质量的有效方法和可靠的技术保证措施。(3) 审核施工单位提交的有关材料、半成品和构配件的质量证明文件,电气材料设备进场应按规定检查试验。(4) 审核技术操作人员的相关专业培训资格证书、上岗证书。操作前严格执行技术交底。(5) 检查开工
9、前准备工作,确定能否保证满足大面积或大规模正常施工的要求和工程的施工质量。必要时应建立样板先行制度。2、旁站过程中(1) 检查工序施工过程中的人员、施工设备、机械、材料、施工方法及工艺或施工环境条件是否均处于良好状态。(2) 检查是否按设计图纸、规范标准要求施工,是否符合保证工程质量和人员安全的要求若发现有问题应及时纠正,必要时应停工整顿。(3) 工序产品的检查、工序交接检查和隐蔽工程检查,方兴未艾在施工单位自检与互检的基础上进行,其中特别是隐蔽工程和电气检测调试必须在监理人员检查确认才允许转入下一道工序。(4) 对于施工难度大的电气安装工程或容易产生质量通病的施工部位,监理人员应采取一些测试
10、仪器和设备等检验手段以判断施工质量。(5) 需要时可要求施工单位通过对施工工序的检验取得数据,监理人员则可借助检验资料数据及时判断质量,采取措施防止质量问题的延续与积累。(6) 做好旁站监理记录,保存旁站监理原始资料3、电气工程检测调试的旁站(1) 对电气工程检测,应采用经计量检定的检测仪器,严格按照使用条件及规范操作,力求检测数据准确无误,对不符合检测条件或不规范的操作应重新检测。(2) 电气设备系统调试前应检查外部条件和环境是否满足调试要求,在条件成熟后按系统功能和负荷大小分批分次进行。(3) 电气设备系统调试应严格遵守调试程序进行,前道程序未完成或未合格严禁转入下道程序。以确保电气设备及
11、操作人员安全。(4) 工程交接验收时,监理人员应按照相关施工及验收规范要求执行,收集现场检测数据记录,掌握第一手资料,做好试验报告、检查记录、产品说明书等有关资料和文件移交。3.4 旁站监理的程序和方式1、旁站监理的程序(1) 对旁站监理人员进行旁站技术交底、配备旁站监理设施。(2) 对施工单位人员、机械、材料、施工方案、安全措施及上一道工序质量报验等进行检查。(3) 具备旁站监理条件时,旁站监理人员按照旁站监更换内容实施旁站监理工作,并做好旁站监理记录。(4) 旁站监理过程中,旁站监理人员发现施工质量和安全隐患时,应及时上报。(5) 旁站结束后,旁站监理人员在旁站记录上签字。(6) 旁站监理
12、人员认真履行职责,需要实施旁站监理的关键部位、关键工序和特殊过程在施工现场跟班监督,及时处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。凡旁站人员和施工企业现场质检人员未在旁站监理记录表上签字的,不得进行下一道工序施工。2、旁站监理的方式(1) 采用现场监督、检查的方式。3.5 旁站监理的范围及内容旁站监理的范围旁站监理的内容材料主要材料、构件的见证送样,详见材料见证取样旁站监理计划测量放线复核 定位放线可采用2种方法:(1)监理人员共同参与(2)施工单位完成后,监理机构复测隐蔽验收 工程箱涵工程砼工程浇筑1、 商品混凝土的施工规定2、 砼坍落度及配合比与实际部位符合情况3、 模
13、板清理、垫块、预留洞位置及洒水湿润情况4、 砼浇筑完成后的保护5、 商品混凝土的出厂时间和浇筑时间道路 工程1、软基处理:换挖2、路基基层水泥稳定层混合料3、路面面层沥青砼路面、水泥混凝土面层混合料3.6 材料见证取样旁站监理计划序号工作名称见证人员备注1安全性检验32.5R、42.5R水泥相对应各监理员、专业监理工程师1、 双控材料,必须先核实产品合格证后抽样2、 功能检测时要作好关键部位的试验部位记录3、 进口的材料及设备还必须有商检等有商检权的部门的验证资料和报关手续等2钢材、及焊件、焊条、预埋件3中砂、碎石、石屑、砼搅拌站4人行道预制砖、路缘石5砂浆、砼、无侧限试件制作、送样6回填密实
14、度试验1功能性检验路灯用电系统检测相对应各监理员、专业监理工程师2路基、路面弯沉3排水工程的闭水试验3.7 旁站监理人员的主要职责1、检查施工企业现场质检人员到岗、特殊工种持证上岗及施工机械安全运转情况和建筑材料准备情况。对停水、停电、机械故障的起止时间进行记录。2、核查进场材料、建筑构配件、设备及商品砼的质检报告,并在现场进行取样送检,对商品混凝土的出厂时间和实际浇筑时间进行记录。3、跟班监督关键工序、重要部位及要求见证点、停止点的施工情况是否与所执行的施工方案及强制性标准相符合。4、旁站监理人员实施旁站时,发现施工企业违反工程强制性标准行为的责令其改正。发现其施工活动已经或可能危及工程质量和安全的,应及时向总监汇报并采取相应措施,及时制止事态的扩大。5、做好旁站监理记录及监理日志,保存旁站监理的原始材料。6、跟踪检查现场用电及施工安全。 . . . .
