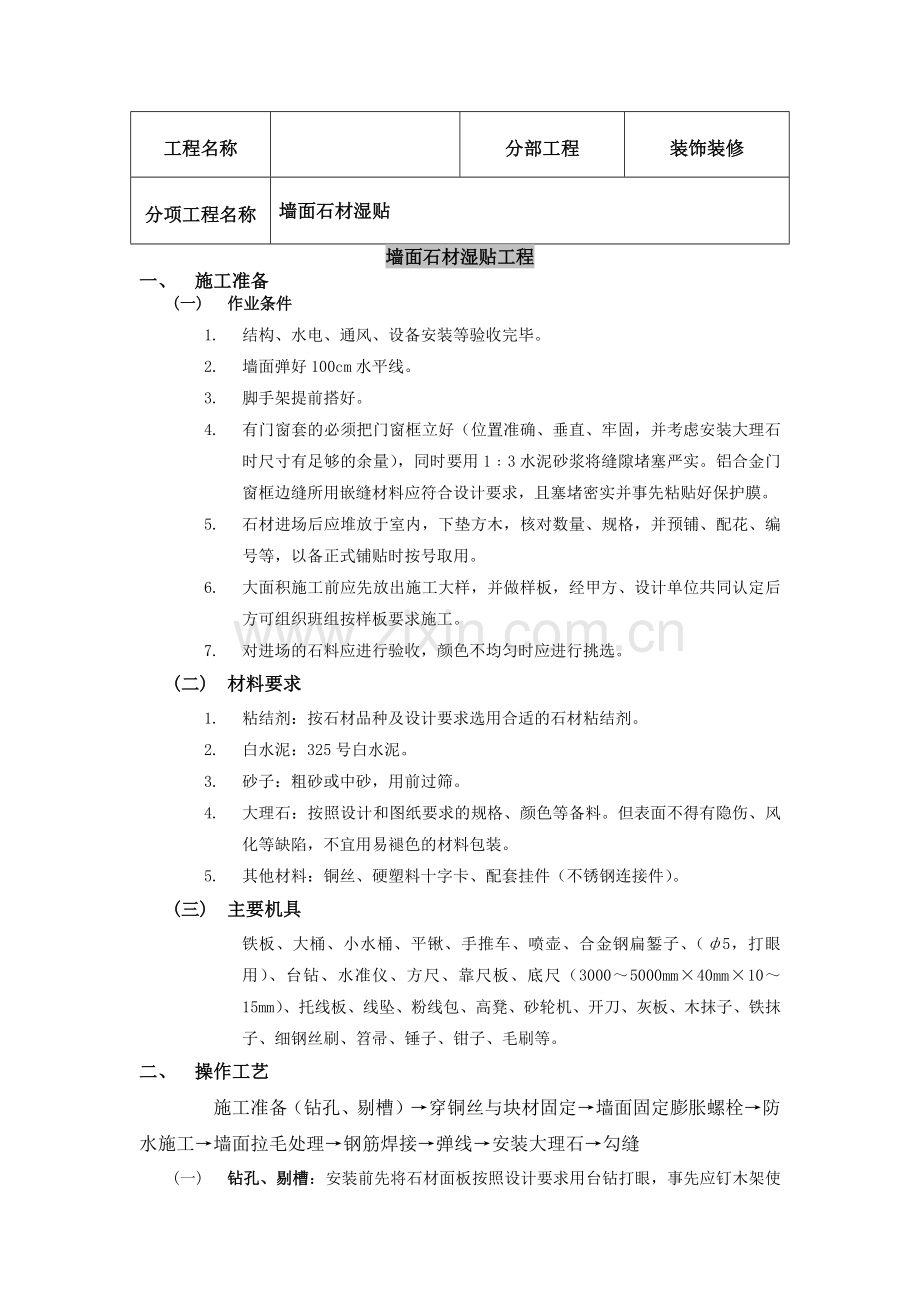

1、工程名称分部工程装饰装修分项工程名称墙面石材湿贴墙面石材湿贴工程一、 施工准备(一) 作业条件1. 结构、水电、通风、设备安装等验收完毕。2. 墙面弹好100cm水平线。3. 脚手架提前搭好。4. 有门窗套的必须把门窗框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸有足够的余量),同时要用13水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。5. 石材进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式铺贴时按号取用。6. 大面积施工前应先放出施工大样,并做样板,经甲方、设计单位共同认定后方可组织班组按样板要求施工。7

2、. 对进场的石料应进行验收,颜色不均匀时应进行挑选。(二) 材料要求1. 粘结剂:按石材品种及设计要求选用合适的石材粘结剂。2. 白水泥:325号白水泥。3. 砂子:粗砂或中砂,用前过筛。4. 大理石:按照设计和图纸要求的规格、颜色等备料。但表面不得有隐伤、风化等缺陷,不宜用易褪色的材料包装。5. 其他材料:铜丝、硬塑料十字卡、配套挂件(不锈钢连接件)。(三) 主要机具铁板、大桶、小水桶、平锹、手推车、喷壶、合金钢扁錾子、(5,打眼用)、台钻、水准仪、方尺、靠尺板、底尺(30005000mm40mm1015mm)、托线板、线坠、粉线包、高凳、砂轮机、开刀、灰板、木抹子、铁抹子、细钢丝刷、笤帚、

3、锤子、钳子、毛刷等。二、 操作工艺 施工准备(钻孔、剔槽)穿铜丝与块材固定墙面固定膨胀螺栓防水施工墙面拉毛处理钢筋焊接弹线安装大理石勾缝(一) 钻孔、剔槽:安装前先将石材面板按照设计要求用台钻打眼,事先应钉木架使钻头直对板材上端面,在每块板的上、下两个面打眼,孔位打在距板宽的两端1/4处,每个面各打两个眼,孔径为5mm,深度为12mm,孔位距石板背面以8mm为宜(指钻孔中心)。如板材宽度较大时,可以增加孔数。钻孔后用金钢錾子把石板背面的孔壁轻轻剔一道槽,深5mm左右,连同孔眼形成象鼻眼,以备埋卧铜丝之用。(二) 穿铜丝:把备好的铜丝剪成长20cm左右,一端用木楔粘环氧树脂将铜丝楔进孔内固定牢固

4、,另一端将铜丝顺孔槽弯曲并卧入槽内,使石材板上、下端面没有铜丝突出,以便和相邻石板接缝严密。(三) 固定膨胀螺栓:按石材排版图在墙面弹出分格线,并确定膨胀螺栓的安装位置。用与膨胀螺栓相匹配的冲击钻打孔,将膨胀螺栓按设计要求固定于墙面上。(四) 做防水:墙面上所有预埋施工已经完毕并经验收合格后,对有防水要求的墙、地面进行防水施工。(五) 墙面拉毛:用素水泥浆(水泥掺墙锢界面剂)在墙面上进行滚涂拉毛,滚涂要均匀不得漏涂。(六) 钢筋焊接:膨胀螺栓之间横向焊接6钢筋作为绑扎石材所用,如板材高度为60cm时,第一道横筋在地面以上10cm处与膨胀螺栓焊牢,用作绑扎第一层石材的下口固定铜丝。第二道横筋焊接

5、在地面以上57cm处,比石材板上口低23cm,用于绑扎第一层石板上口固定铜丝,再往上每隔60cm绑一道横筋即可。(七) 弹线:首先将墙面、柱面和门窗套用经纬仪从上至下找出垂直。应考虑石材厚度、石材粘结剂空隙和膨胀螺栓所占尺寸。找出垂直后,在地面上顺墙弹出石材外廊尺寸线(柱面和门窗套等同)。此线即为第一层大理石的安装基准线。编好号的石材板在弹好的基准线上画出就位线,每块留1mm缝隙(如设计要求拉开缝,则按设计规定画出缝隙)。(八) 安装石材:按部位取石材拉直铜丝,在石材背面涂抹粘结剂将石板就位,石板上口外仰,右手伸入石板背面,把石板下口铜丝绑扎在横筋上。绑时不要太紧可留余量,只要把铜丝和横筋栓牢

6、即可,把石板竖起绑石板上口铜丝,依次向另一方进行。第一层安装完毕再用靠尺找垂直,水平尺找平整,方尺找阴阳角方正,在安装石板时如发现石板规格不准确或石板之间的空隙不符,应用塑料十字卡垫牢,使石板之间缝隙均匀一致,并保持第一层石板上口的平直。(九) 勾缝:全部石板安装完毕后,按石板颜色调制色浆嵌缝,边嵌边擦干净,使缝隙密实、均匀、干净、颜色一致。三、 冬期施工(一) 粘结剂应采取保温措施,温度不低于5。(二) 粘结剂硬化初期不得受冻。气温低于5时应采取加温措施。四、 质量标准(一) 石材板的品种、规格、颜色,必须符合设计要求和有关标准的规定。(二) 石材板安装必须牢固,严禁空鼓,无歪斜、缺楞掉角和

7、裂缝等缺陷。(三) 石材安装允许偏差项目,见下表。 项次项 目允许偏差(mm)检 查 方 法 大理石1立面垂直室内 2用2m托线板和尺量检查2表面平整1用2m靠尺和楔形塞尺检查3阳角方正2用20cm方尺和楔形塞尺检查4接缝平直2拉5m小线,不足5m拉通线和尺量检查5墙裙上口平直2拉5m小线,不足5m拉通线和尺量检查6接缝高低0.3用钢板短尺和楔形塞尺检查7接缝宽度偏差0.5拉5m小线和尺量检查五、 成品保护(一) 石材安装完成后,对所有面层的阳角应及时用木板保护。同时要及时清擦干净残留在门窗框、扇的砂浆。特别是铝合金门窗框、扇,事先应粘贴好保护膜,预防污染。(二) 石材墙面镶贴完后,应及时贴塑

8、料薄膜保护,以保证墙面不被污染。(三) 石材板的结合层在凝结前应防止水冲、撞击和振动。六、 应注意的质量问题(一) 接缝不平,高低差过大:主要是基层处理不好,对板材质量没有严格挑选,安装前试拼不认真,施工操作不当等,容易造成石板外移或板面错动,以致出现接缝不平、高低差过大。(二) 空鼓:主要是粘结剂涂抹不饱满、不密实所致;板材振动过度导致空鼓;缺乏养护,脱水过早,也会产生空鼓等。(三) 开裂:有的大理石石质较差,色纹多,当镶贴部位不当,墙面上下空隙留得较少,常受到各种外力影响,出现在色纹暗缝或其他隐伤等处,产生不规则的裂缝。(四) 墙面碰损、污染:主要是由于块材在搬运和操作中被砂浆等脏物污染,未及时清洗,或安装后成品保护不好所致。应随手擦净,以免时间过长污染板面。此外,还应防止酸碱类化学物品、有色液体等直接接触大理石等表面,造成污染。交底单位深圳市鼎尚世纪装饰设计工程有限公司接收单位交底人接收人 (注:专业文档是经验性极强的领域,无法思考和涵盖全面,素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关注)

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
