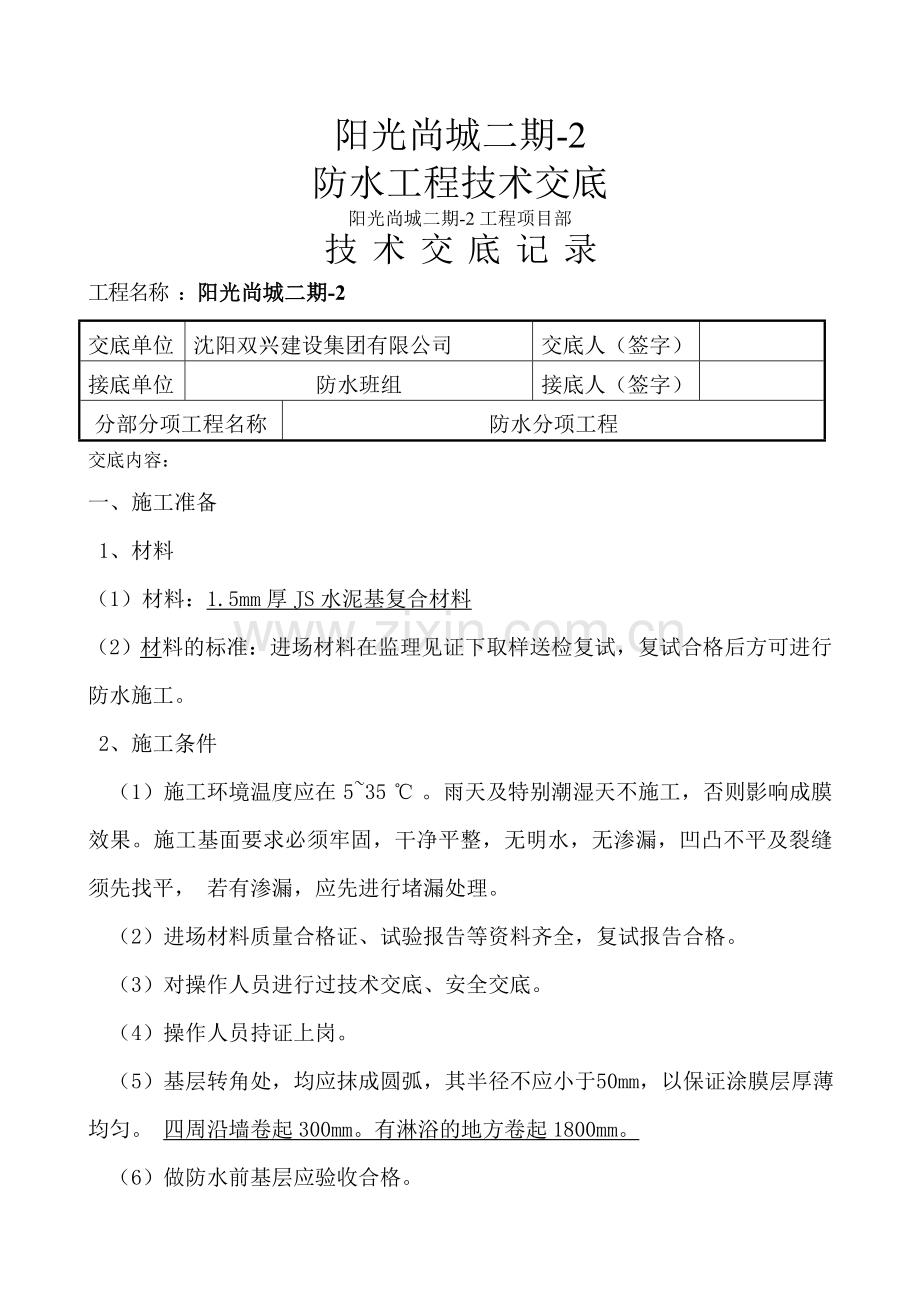

1、阳光尚城二期-2防水工程技术交底阳光尚城二期-2工程项目部技 术 交 底 记 录工程名称 :阳光尚城二期-2 交底单位沈阳双兴建设集团有限公司 交底人(签字)接底单位防水班组接底人(签字)分部分项工程名称防水分项工程交底内容:一、施工准备 1、材料 (1) 材料:1.5mm厚JS水泥基复合材料(2) 材料的标准: 进场材料在监理见证下取样送检复试,复试合格后方可进行防水施工。 2、施工条件 (1)施工环境温度应在 535 。雨天及特别潮湿天不施工,否则影响成膜 效果。施工基面要求必须牢固,干净平整,无明水,无渗漏,凹凸不平及裂缝须先找平, 若有渗漏,应先进行堵漏处理。 (2)进场材料质量合格证
2、、试验报告等资料齐全,复试报告合格。 (3)对操作人员进行过技术交底、安全交底。 (4)操作人员持证上岗。 (5)基层转角处,均应抹成圆弧,其半径不应小于 50mm,以保证涂膜层厚薄均匀。 四周沿墙卷起300mm。有淋浴的地方卷起1800mm。 (6)做防水前基层应验收合格。二、 施工工艺: 施工流程: 清理基层- 配料搅拌 -底面防水层 -配料搅拌- 涂刷中间防水层-涂刷表面防水层 -饰面施工 -工程质量验收 1、清理基层: 清除基层的浮灰、油污或疏松物等杂质。基面要求必须牢固、平整、 对于凹凸不平或有裂缝的基面应先找平层后再施工;基面必须清除干净,不得有浮尘、 杂物、明水等。 2、配料:
3、配料由专人负责称取材料配制,先按公司提供的配合比(按基材干湿状 况和不同材料的吸水率对加水量进行调整)分别称出配料所用的液料、粉料、水,先将 水加入液料,用手提电动搅拌器搅拌,在搅拌过程中再将粉料续续加入,搅拌均匀使其 不含有未分散的粉料。已拌和好的涂料必须在 3 小时内用完,各层涂料应分别配制。 3、涂刷第一道防水层:基层验收合格后,即可进行复合防水涂料第一道防水层的施 工。第一道 JS 防水涂料,该道涂料用较稀的配合比(1:2) ,对基层进行处理。墙面涂 粘接强度1.5mpa 断裂延伸率250% 刮要均匀一致,涂膜不宜过厚和流淌,要形成一层均匀的涂膜,不得露白见底。交底内容:4、第一遍涂膜
4、完工约 2 小时后,即干燥后才能进行第二遍 JS 施工,施工方法同第 一遍相同。第二道涂料施工各为整体单独一道 JS 防水涂料,配比为液料:粉料=1:2。 第二道防水层的涂刷应与第一道防水层的涂刷的方向垂直。 5、涂刷第三道防水层材料的配比施工方法和第一道、第二道相同,涂刷方向第三道 和第二道的涂刷方向垂直。 6、收头处理 在涂膜防水层的收头处应多遍涂刷防水涂料,或用密封材料封严。收头处的胎体增 强材料应剪裁整齐,粘接牢固,不得有翘边、皱折、露白等现象,否则应先处理后再行 涂封。 7、防水涂层涂刷致密是保证质量的关键。要求各遍涂膜的涂刷方向应互相垂直,使 上下遍涂层互相覆盖严密, 避免产生直通
5、的针眼气孔, 提高防水层的整体性和均匀性。涂层间的接茬,在每遍涂布时应退茬 50mm100mm,接茬时也应超过 50mm100mm,避 免在接茬处涂层薄弱,发生渗漏。 8、 穿墙管道、 转角处等部位为防水的薄弱部位, 须先进行增强处理,按地下建筑防水构造要求施工: (1) 穿墙管道:沿管架向上和距管架 100mm 范围涂刷 JS 水泥基防水涂料一遍;(2) 转角处:沿角两边各 60-100mm 涂刷 JS 水泥基防水涂料一遍。(3) 竖管与地面墙转角处均附加300宽一布二涂卷起300高。 9、防水层验收:施工时应边涂刷边检查,发现缺陷及时修补,现场施工员、质检员必须跟班检查,检查合格后方可进入
6、下一道涂层施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确。自检合格后报请监理方/建设方进行防水层的整体验收。防水层完工干燥48h后应做24h蓄水试验,蓄水高度20mm30mm左右,不渗不漏为合格。第一次试水合格后即可做保护饰面层。地暖管施工完毕后,并且面层施工完毕应做第二次试水试验,以最终无渗漏为验收合格。三、质量标准 1、 主控项目 (1)涂料防水层所用的材料及配合比必须符合设计要求。(2)涂料防水层及其转角处、穿墙管道等细部做法均符合设计要求。2、一般项目 (1)涂料防水层的基层应牢固、基层面应洁净、平整,不得有空鼓松动、起砂和脱 皮现象。基层阴阳角应做成圆弧形。 (2)防
7、水涂料应与基层粘结牢固,表面涂刷均匀,不得有流淌皱折、鼓泡、露胎体 和翘边等缺陷。 (3)涂料防水层的平均厚度应符合设计要求, 最小厚度不得小于设计厚度的 80。四 成品保护 1、现场施工严禁穿带钉子的鞋进入施工现场,非施工人员不得进入施工现场,避免 铁器或其他钝物对防水层接触,防止损坏防水层。干燥后方可进行下道工序施工。 2、整个防水涂膜施工完后,应有一个自然养护的时间。JS 防水涂料最低养护时间 需要 72h(即 3 天) ,充分养护时间需要 168h(即 7 天) 。特别是由于涂膜防水层的厚度 较薄,耐穿刺能力较弱,为避免人为的因素破坏防水涂料的完整性,保证其防水效果, 新规范规定“在涂
8、膜实干前,不得在防水层上进行其他施工作业,涂膜防水层上不得直 接堆放物品。五、 注意事项: 1、JS防水涂料施工时应按规定的配合比准确计量,充分搅拌均匀; JS 防水涂料的粉状填充料,如搅拌不均匀,不仅涂布困难,而且会使没有搅拌均匀的颗 粒杂质残留在涂层中,成为渗漏的隐患。 2、每道防水涂料的施工必需认真仔细,顺序涂刷,涂层均匀,不得漏涂。 3、防水层施工完毕经检查合格后方可进行下一道工序施工,及时做好质量评定及隐 蔽工程记录,完整地做好防水工程技术资料。 4、每层涂覆必须按规定用量取料,不能过厚或过薄,或最后防水层厚度不够,可加 涂一层。 5、 在施工间隙或施工结束时, 应尽快用水清洗所有粘
9、有涂料的工具和工作服。 否则, 等涂料干固后很难洗净。6、砂浆层的作用是保护防水材料,因此应避免砂浆中混入小石子及尖锐的,以免在抹砂浆保护层时损伤涂层。7、施工温度宜在 5 以上。8、涂料应做到随配随用,间隔时间不宜超过 3H。9、防水层的临时保护措施室内涂膜第一次验收合格后,应在涂膜表面做软保护,如铺盖纸箱或辐射膜等,以便安装管道或后序施工进程中不致破坏防水层。防水层施工完毕后严禁打眼凿洞,如确需要,则请及时与涂膜施工方联系,以便及时修补,避免渗漏隐患的存在。六、 安全文明施工和防火措施1、 存放防水材料的仓库,必须要有专人负责管理,并备有消防器材,不准带引火物 进入仓库。进入施工现场必须带
10、安全帽,禁止穿拖鞋作业,用易燃材料,施工工作前, 必须备好消防器材。2、了解操作部位周围情况,做到一旦发生事故及时抢救及人员如何退出,确保人身 安全。搅拌材料时,首先检查电线有无破损,电源接头是否正确,操作必须带橡胶手套, 严禁带隐患的设备操作。操作人员有权拒绝在不安全的部位操作。3、场地整齐。进入施工现场的各种机械设备、半成品、原材料等,均须按指定位置, 堆放整齐,不得随意乱放,以保证道路畅通。 4、工完料清。对施工人员进行文明教育,做到谁做谁清,工完料清,场地干净。 5、进入施工现场 必须戴好安全帽,不穿拖鞋。 6、严格执行本工种安全技术操作规程,防止违章指挥、违章作业。 7、工人防护:防水材料呈碱性,会刺激皮肤。在使用过程中,应避免吸入粉尘和接 触皮肤及眼睛,并应戴上合适的防护手套及护眼罩,一旦接触皮肤,应用清水冲洗,若 接触到眼睛,应立即用大量清水冲洗、医治.交底时间: 年 月 日 . . . .
