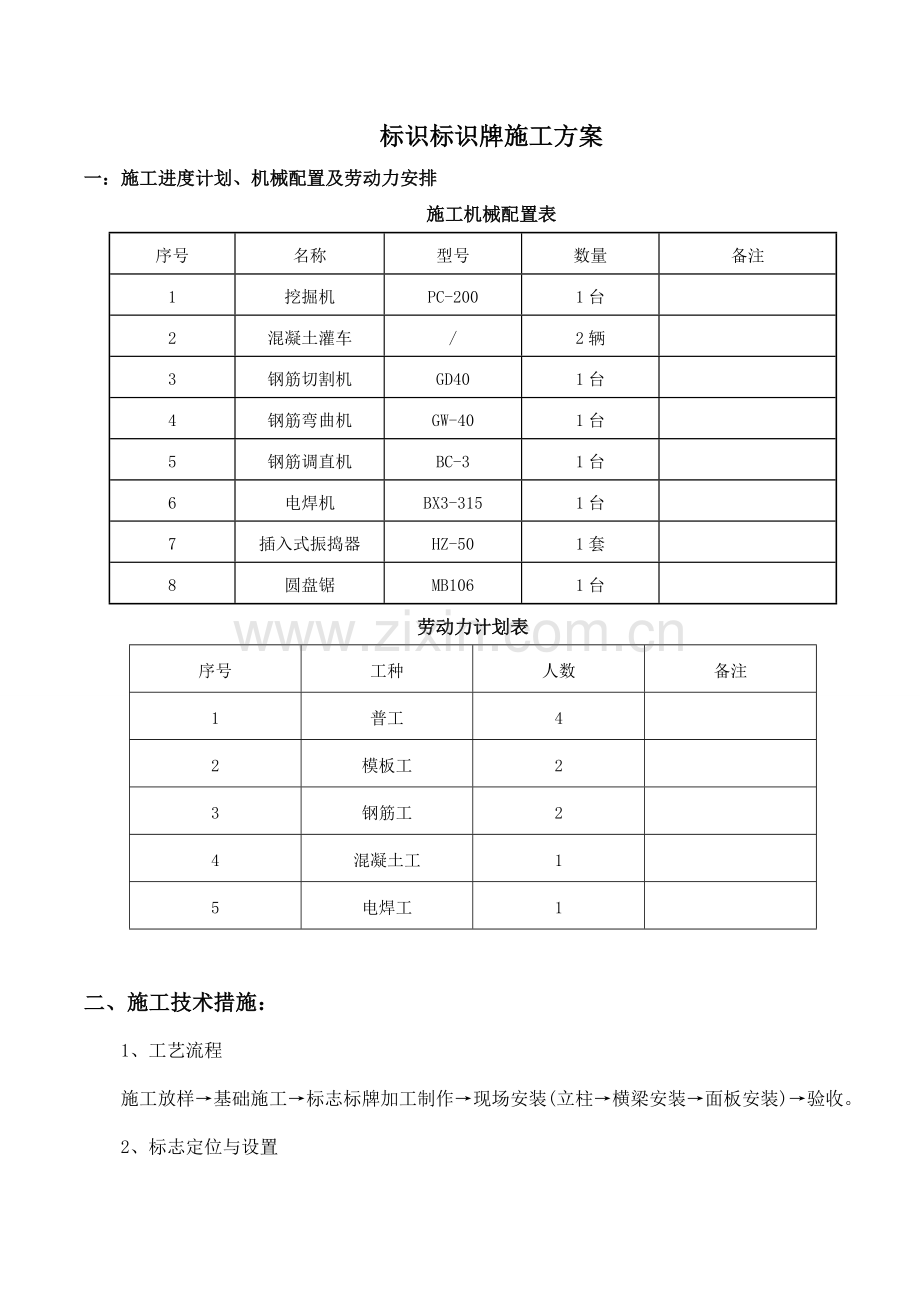

1、标识标识牌施工方案一:施工进度计划、机械配置及劳动力安排施工机械配置表序号名称型号数量备注1挖掘机PC-2001台2混凝土灌车/2辆3钢筋切割机GD401台4钢筋弯曲机GW-401台5钢筋调直机BC-31台6电焊机BX3-3151台7插入式振捣器HZ-501套8圆盘锯MB1061台劳动力计划表序号工种人数备注1普工42模板工23钢筋工24混凝土工15电焊工1二、施工技术措施:1、工艺流程施工放样基础施工标志标牌加工制作现场安装(立柱横梁安装面板安装)验收。2、标志定位与设置在标志施工中经常会出现基础与立柱的安装角度难以一致的情况,尤其是双柱式和门架式标志更为突出,两个基础之间的间距和中心距出现
2、稍微的偏差,将会导致门架标志横梁无法安装和双柱式标志安装角度偏微等严重后果,针对这些影响总体质量的关键之处,我们也采取了如下的预防措施。(1)对双柱式标志着重控制两个基础的中心线,特别是两个基础高度不一致时,必须采用垂线直尺交叉测量,以确保基础中心线重合精度偏差不超过2mm。(2)在制作门架标志基础时要重点控制基础之间的间距和中心轴线,应先将门架横梁的实际规格尺寸数据进行准确测量,根据此数据为依据确定基础间距,必须将标志基础的间距偏差控制在5mm以内,将两基础的中心轴线偏差控制在4mm以内。(3)按照施工图纸要求定位和设置,安装的标志与交通流向成直角,在曲线路段,标志的设置角度由交通流的行进方
3、向来确定。悬臂、门架标志沿垂直轴向后倾斜2。对于路侧标志,标志板内缘距路缘石边缘不得小于250mm。3、基础施工(1)根据设计图纸用全站仪定位放样,定出基坑位置。(2)按设计图纸放出基坑大样,开挖后应达到图纸所示的大小和深度,如有扰动的开挖面,加大开挖量,达到设计规定要求。双柱基础不能同时施工。(3)基坑验收合格后,开始浇筑相应标号和厚度的砼垫层,然后支外露部分及基坑顶以下15cm 模板,安放、绑扎构造钢筋,绑扎定位地脚螺栓。(4)模板、钢筋经监理工程师验收合格后,开始浇注C25砼,浇注时分层捣实,并要振捣均匀,基座顶部抹平,砼达到85强度后拆模。(5)派专人养护砼基础。(6)回填土分层夯实,
4、并与四周地面齐平。4、标志牌立柱施工(1)在标志牌标志立柱施工时,对于设在绿化带上的标志,根据所在位置的实际地形确定,路侧单、双柱标志,其板面底边与路缘石外缘高差不小于20mm,板面内边缘距路缘石外缘不小于25mm;悬臂式、门架式标志,其板面底边距路面高度不小于5.5m。(2)立柱及横梁根据图纸设计要求,制作防雨帽。(3)在钢材热镀锌前,钻孔、冲孔和焊接完成后,所有的连接件和附加件应适合标志安装要求,并符合道路交通标志和标线的要求。(4)基础砼强度达到要求后,并得到监理工程师的审批后,安装支撑结构。门架横梁加工时按照图纸要求预先预拱,预拱度为50mm,悬臂预拱度为40mm。(5)钢支撑结构立柱
5、、法兰盘、抱箍及连接螺栓等钢结构均采用热镀锌处理,螺栓、螺母等连接件的镀锌量为350g/m2,其余均为550g/m2。(6)立柱安装所需主要设备及安装工艺:8T吊车一辆,高空作业车一辆,运输车一辆。对于双柱和单柱,我们计划立柱镀锌完毕后,运输车直接把立柱运到工地,用8T吊车安装在相应桩号的基础上;对于单悬,将板面固定在立柱和横梁上后,再一起安装。5、标志版面制作交通标志版面的制作首先进行铝板、铝滑槽的下料,铝滑槽的钻眼、铆接标志版面,然后对铆接好的标志版面进行清洗,经过太阳的晾晒,最后对版面进行处理;粘贴底膜,字膜排版、刻字、粘贴。包装准备装车,运往工地安装。(1)交通标志的形状、图案和颜色严
6、格按照道路交通标志和标线及图纸的规定执行,所有标志上的汉字、汉语拼音字母、英文字、阿拉伯数字符合道路交通标志和标线的规定,不采用其它字体。(2)标志的边框外缘应有衬底色。其衬底的颜色和衬底边的宽度均按规定进行制作。(3)标志板符合铝及铝合金板材的尺寸及偏差的规定,按照道路交通标志和标线及图纸的规定进行加固,槽钢在粘贴定向反光膜之前与板面铆接好。符合公路交通标志板技术条件的规定。(4)标志板在剪裁或切割后边缘整齐、方正、没有毛刺,尺寸偏差控制在5mm以内,表面无明显皱纹、凹痕、变形,每平方米范围内的平整度公差小于1.0mm。(5)对于大型指路标志,我们尽可能减少分块数量,最多不超过4块。标志板的
7、拼接采用对接,接缝的最大间隙小于1mm,所有接缝用背衬加强,背衬与标志板用铆钉连接,铆钉的间距小于150mm,背衬宽度大于50mm,背衬材料与版面板材相同。(6)标志板背面采用氧化处理,使其表面变成暗灰色、不反光。(7)粘贴反光膜时在温度1828、湿度小于10的环境中贴在经过酒精清洁、脱脂、磨面处理的铝板上,不采用手工操作或用溶剂激活粘结剂,在标志表面的最外层涂保护层。贴反光膜不可避免出现接缝时,应用上侧膜压下侧膜,拼接处有36mm的重叠部分,以防漏水,贴膜时自一端向另一端延伸,边贴边拆下膜后封层,并用压敏贴膜机压实、平整、无任何皱折、气泡和破损,板面不得有回归反射不均匀及明显的颜色不均匀。将
8、用电脑刻字机刻成的文字,按图纸规定事先放样位置贴于板面,并使其位置准确、紧密、平整、无倾斜、皱折、气泡和破损。(8)制作标志板的铝合金板厚度,按设计图和规范规定制作,标志板的总质量不允许出现对标志结构的力学性能计算不利的情况。()标志板外形尺寸,其长度和宽度的允许偏差为0.5%,标志板的4个端面应互相垂直,其不垂直度不应大于2。6、储存和运输标志牌板面制作完毕后,采用包装纸包严,塑料纸隔离,毛毡捆好,装车时采用竖放塞紧,避免在运输过程中板面破损,扭曲。大型指路标志由于在制造、运输过程中困难较大,在图纸要求和监理工程师的指示下,根据板面设计的具体情况,采用适当分割的办法来制造,分别贴反光膜,分别
9、运输、安装。(7)安装(1)标志安装位置、结构、板面应与设计相符。只有当基础混凝土经7天养护后,方可在其上面进行架设支柱和标志。各种半成品运到现场,全面自检合格,并经监理工程师验收合格后进行安装。将底座法兰盘调整符合要求后,将立柱安装就位。立柱竖直度误差不超过3mm/m,利用吊车将标志牌安装就位,并使其满足设计要求。路侧式标志应尽量减少标志板面对驾驶人员的眩光,在安装时尽可能与道路中线垂直,禁令标志和指示标志为045,指路标志和警告标志为010。(2)为减少标志板面对驾驶员的眩光,路侧设置的标志和悬空标志均应符合设计道路交通标志和标线(GB5768-1999)和施工规范的要求,即在水平轴和垂直
10、轴方向旋转约5。(3)标志支撑结构应按设计要求制造,在安装前应对各部焊点质量及结构整体性进行检查,试装。(4)支柱安放于混凝土基础上,支柱之法兰盘与混凝土基础的底法兰盘应水平、密合,地脚螺栓配合妥当,拧紧螺栓后桁架不得倾斜。在平曲线路段,为保护将来安装标志版面与驾驶员视线垂直,应对预埋的法兰盘进行适当调整。(5)标志板在运输、吊装过程中应避免板体和反光膜的损伤。标志板平面翘曲的允许误差为3mm/m。立柱安装后应与地面垂直,其弯曲度不大于2mm/m。(6)安装完毕后,清扫板面,请监理工程师检查所有标志,以确定在白天和晚上条件下,标志的外观、视认性、颜色、镜面眩光等是否符合图纸要求。三、质量保证体
11、系与措施(一)我公司的质量方针和质量目标为确保本工程的施工质量,实现既定的质量目标,在本工程实施期间,我公司将全面实施ISO9001:2000质量体系标准,认真贯彻“科学管理,创优质工程;持续改进,促企业发展”的质量方针和“标段质量等级优良率100%,分项工程报验一次性合格率100%,工期履约率100%,顾客满意率100%”的质量目标,并结合本工程特点和总公司工程项目管理制度,建立健全工程质量保证体系。(二)质量保证与控制方案坚持“百年大计,质量第一”的方针,按照IS09001:2000质量体系标准和公路工程质量管理的特点,制定完善的工程质量管理制度,建立有效的质量保证体系,从保证质量的组织措
12、施、管理措施和控制措施三方面严格入手,在本工程施工工序技术上严格把关,以达到工程质量创优规划及目标的实现。(三)技术组织保证措施1、项目经理部设的质检部,专职负责本合同工程的全部质量管理工作。2、建立纵成线、横成网、严密的工程质量组织与管理体系。按项目经理部、施工队分工负责,层层落实。3、在项目经理和总工程师的领导下,由质检部专职负责质量管理工作。各队设专职质检员。4、班组坚持“三检制”,自检合格后,专职质检员进行全面检查验收。然后由项目经理部质检工程师按监理程序请监理工程师验收签认。5、发现违反施工程序,不按设计图纸、规范、规程施工,使用不符合质量要求的原材料、成品和设备时,各级质检人员有权
13、制止,必要时向主管领导提出暂停施工、进行整顿的建议。(四)质量保证管理措施1、加强质量教育不断加强对职工进行有关质量法规的教育,增强全员的质量责任意识,使创建优质工程真正成为每个参建员工的自觉行动。2、加强技术培训定期或不定期的组织职工开展岗位技能培训,针对本合同工程特点,学习有关规范、标准和操作规程。3、建立质量情报信息网络质量情报信息,主要是指反映工程项目在施工过程中各个环节的工程质量和工作情况,同时还包括新材料、新技术、新工艺、新标准等。为搞好工程项目质量目标管理,有效地控制工程质量,工程施工管理人员、技术人员、质量检查人员经常深入施工现场,及时、准确掌握大量第一手质量情报信息资料。做到
14、及时收集、及时反馈、及时分析、及时应用,以便更好地保证工程质量。质量情报信息的内容主要包括:(1)进入工地的各种原材料、成品、半成品的产品合格证及质量检查验收情况。(2)施工组织设计或施工方案、技术交底、图纸会审、变更、隐蔽工程和有关质量的记录情况。(3)历次质量检查、各种验收检查的记录情况,质量事故调查记录和处理情况。(4)机械设备、计量测试仪器、人员素质等其它影响工程质量的调查记录和处理情况。(5)同行业和其它兄弟合同段有关工程质量的管理办法和手段,以及发展方向等概况。5、强化企业质量自控能力(1)严格按照设计文件(图纸)、技术标准和施工规范进行施工,进一步加强全面质量管理,认真贯彻IS0
15、9001:2000质量体系标准,不断完善,确保有效运行。(2)加强中心试验室的建设,按有关规定做好仪器设备计量、试验工作。(五)质量保证控制措施1、工艺控制措施(1)单位工程开工前,认真编制施工组织设计,经监理工程师审批后,严格按照施工组织设计施工。(2)主要分部、分项工程编制施工方案,各工序开工前组织相关技术、施工人员进行技术交底,进行科学地组织施工。(3)在施工过程中,经常检查施工组织设计及施工方案落实情况,以确保施工生产正常进行。 2、工程材料控制措施工程材料和辅助材料(包括构件、成品、半成品),都将构成工程的实体。保证工程材料按质、按量、按时的供应是提高和保证质量的前提。因此,对采购的
16、原材料、构(配)件、半成品等材料,一定要建立健全进场前检查验收和取样送检制度,杜绝不合格材料进入现场。(1)水泥、钢材等其它外购材料必须三证(出厂证、合格证、检验证)齐全,进场后按规定抽检,合格后方可使用。(2)地方材料先调查料源,取样试验,试验合格经监理工程师认可后方可进料。(3)现场设专人收料,不合格的材料拒收。施工过程中若发现不合格材料及时清理出现场。 3、施工操作控制措施施工操作者是工程质量的直接责任者。工程质量的好坏,单就工序质量来说,施工操作者是关键,是决定因素。(1)施工操作者必须具有相应的操作技能,特别是重点部位工程以及专业性很强的工种,操作者必须具有相应工种岗位的实践技能,必
17、须做到考核合格、持证上岗。(2)施工操作中,坚持“三检”制度,即自检、互检、交接检;所有工序坚持样板制;牢固树立“上道工序为下道工序服务”和“下道工序就是用户”的思想,坚持做到不合格的工序不交工。(3)按已明确的质量责任制检查落实操作者的落实情况,各工序实行操作者挂牌制,促进操作者提高自我控制施工质量的意识。(4)整个施工过程中,做到施工操作程序化、标准化、规范化,贯穿工前有交底、工中有检查、工后有验收的“一条龙”操作管理方法,确保施工质量。4、进度和质量关系的控制措施 在工程项目的施工与管理过程中,正确处理质与量的关系。生产指标(任务)、进度(任务)完成后,必须检验质量是否合格。坚持好中求快
18、,好中求省,严格按标准、规范和设计要求组织、指导施工,不能因为抢工期而忽视质量。5、机械、试验设备质保措施为保证工程质量,本工程中的试验设备及有计量设备的机械必须经相关部门计量标定,并获得计量认证书后方可投入使用。四、安全保证体系与措施为确保施工安全,建立健全各项安全规章制度,做到依法办事;加强安全教育,提高广大职工的安全意识和防范安全事故的能力:及时开展安全生产大检查,消除事故隐患;建立高效、精干的安全组织机构,制定切实可行的安全技术措施,在施工严格执行;并从技术上人手,针对实际情况,及时解决施工中的安全问题,以达到安全目标的实现。创建安全标准化工地。(一)、安全组织机构1、成立以项目经理为
19、组长的安全领导小组。由专职安全工程师具体负责本工程项目的全部安全监察和管理工作。各施工驻地相应设专职安全员。2、工程开工前应根据公路工程施工安全技术规程制定的安全操作细则,向施工人员进行安全技术交底。3、安全领导小组每月组织一次安全检查,每季度由项目经理组织一次安全检查,召开一次安全生产总结分析会。4、施工驻地每天进行施工安全检查并做好详细记录,提出保持或改进措施,并落实实行。5、发现违反安全操作规程时,各级安检人员有权制止,必要时向主管领导提出暂停施工进行整顿的建议。(二)、保证安全技术组织措施1、建立安全保证体系按照“五项”(综合治理、管生产必须管安全、否决权、从严治理、标准化管理)原则,
20、建立安全保证体系。2、组织管理保证措施(1)、项目部成立以项目经理为首的安全领导小组,配备专职安全工程师,负责全面的安全管理工作:各施工驻地同样建立健全安全领导小组,配备专职安全员,负责各项安全工作的落实。做到有计划、有组织地进行预测、预防事故的发生。(2)、建立严格的安全生产责任制。安全管理工作是一项综合性的工作,涉及面广,单靠一个部门、一部分人去抓很难奏效。为此,必须明确规定各职能部门、各级人员在安全管理工作中所承担的职责、任务和权限。使安全工作形成一个人人讲安全,事事为安全,时时想想安全,处处要安全的氛围。并建立一套以安全生产责任制为主要内容的考核奖惩办法和安全否决权评比管理制度。(3)
21、、建立高效灵敏的安全管理信息系统。系统规定各种安全信息的传递方法和程序,在施工中形成畅通无阻的信息网,准确及时地搜集各种安全信息(如执行“三同时”、“五同时”的信息,安全技术措施方案的编制、审批、交底、落实、确认信息,安全隐患、险肇事故及工伤信息等),并设专人负责予以处理。(4)、开展群众性的安全管理活动。根据实际情况采取不同的形式组建安全管理TQC小组,严格按照PDCA循环的四个阶段(即:计划、实施、检查、处理四个阶段)、八个步骤(调查分析现状,找出问题,分析各种影响因素,找出主要影响因素,针对主要影响因素制定措施、执行措施,检查工作效果,巩固措施、制定标准,将遗留问题转入下一个循环等八个步
22、骤),制定出每月每季的活动计划,规定每次活动的时间、内容、目标等。并组织实施,直至达到解决问题的目的。(三)、安全教育加强全员的安全教育和技术培训考核。使各级领导和广大职工认识到安全生产的重要性、必要性。懂得安全生产、文明生产的科学知识,牢固树立“安全第一,预防为主”的思想,克服麻痹思想,自觉地遵守各项安全生产法令和规章制度。1、新工人入场安全教育(1)项目经理部教育内容包括:一般教育(即新工人入场教育的意义和必要性,建筑施工的特点,它给劳动者的安全带来的不利因素,当前安全生产情况);安全生产法规和安全知识教育(即建筑法、消防法、宪法、刑法有关条款、建设部颁布的建筑企业安全生产条例、规定,地方
23、政府和主管部门发布的有关安全生产规定,总公司、项目经理部有关安全生产管理规定及细则,劳动部关于重伤事故范围的意见等);建筑工程施工时容易发生的伤害事故及其预防。(2)分队教育教育内容:建筑工人安全技术操作规程有关规定;建筑工程现场的安全管理规定细则;本工程基本情况和必须遵守的安全事项本班组生产工作概况、工作性质及范围;个人从事生产工作的性质,必要的安全知识;各种机具设备及其安全防护设施的性能和作用;本工种的安全操作规程;容易发生事故的部位及劳动防护用品的使用要求等。2、特种作业人员安全生产教育(1)特种作业人员除进行一般安全教育外,还要经过本工种的安全技术教育,经考核合格发证后,方准独立操作。
24、(2)每年对特殊工种进行复审一次。3、各级领导干部和安全管理干部的安全生产培训(1)定期轮训各级领导干部和安全管理干部,提高政策水平,熟悉安全技术,劳动卫生业务知识,做好安全生产工作。(2)培训主要内容:安全生产的重大意义;国家有关安全生产的方针、政策、规定;安全生产法规、条例、标准;施工生产的工艺流程和主要危险因素,以及预防重大伤亡事故发生的主要措施;企业有关安全生产的规章制度、安全纪律以及保证措施;各级领导在安全生产中的职能、任务以及如何管理;编制、审查安全技术措施计划及施工组织设计的安全技术措施的基本知识等。4、安全生产的经常性教育在做好对新工人、特种作业人员安全生产教育和各级领导干部、
25、管理干部的安全生产培训的同时,把经常性的安全教育贯穿于管理工作的全过程,并根据接受教育的对象的不同特点,采取多层次、多渠道和多种方法进行。内容包括:安全生产宣传教育;普及安全生产知识宣传教育;适时安全教育。(四)、安全检查通过安全检查增强广大职工的安全意识,促进企业对劳动保护和安全生产方针、政策、规章制度的贯彻执行,解决安全生产上存在的问题。具体措施:1、成立由第一负责人为首的安全检查组,建立健全安全检查制度,有计划、有目的、有整改、有总结、有处理地进行检查。2、检查类型:采取定期检查和非定期检查。 定期检查:按照总公司每半年进行一次或在重大节日前组织检查;项目经理部每月组织检查一次;分队每旬
26、进行一次安全检查。非定期检查:按照施工准备工作安全检查;季节性安全检查;节假日前后安全检查;专业性安全检查和专职安全人员日常检查进行。安全检查内容:坚持以自查为主、互查为辅、边查边改的原则,主要查思想、查制度、查纪律、查领导、查隐患、查事故处理。结合季节特点,重点查防触电、防机械车辆事故、防汛、防火等措施的落实。特别要加强对火工材料的管理检查。3、检查方法和手段采取领导和群众相结合,自查和互查相结合,定期和经常性检查相结合,专业和综合检查相结合及对照安全检查表等方法和手段进行安全检查。(五)、技术措施针对工程特点、施工环境、施工方法、劳动组织、作业方法、使用的机械、动力设备二变配电设施、以及各
27、种安全防护设施等制定切实可行的安全施工技术措施。1、施工安全技术措施必须在开工前编制,并经过审批。2、经过批准的安全技术措施具有技术法规的作用,在施工中严格执行。3、安全技术措施中的各种安全设施、防护设置的实施列入施工任务单,责任落实到班组或个人,实行验收制度。4、技术负责人、安全技术人员经常深人工地检查安全技术措施的实施情况,及时纠正违反安全技术措施的行为、问题。5、各级安全部门以安全技术措施为依据,以安全法规和各项安全规章制度为准则,经常性地对工地实施情况进行检查,并监督各项安全技术措施的落实。6、对安全技术措施的执行情况,建立严格的奖惩制度。(六)、施工现场及临时工程安全保证措施1、施工
28、现场(1)施工现场应有利于生产,方便职工生活,符合防洪、防火等安全要求,具备安全生产、文明施工的条件。(2)施工现场内设置醒目的安全警示标志,防火、防洪、防台风及防雷击等安全设施完备,且定期检查,如有损坏,及时修理。(3)现场运输道路平整、畅通、排水设施良好,特殊、危险地段设醒目的标志,夜间设有照明设施。(4)对环境有污染的设施和材料设置在远离人员居住的较为空旷的地点,必要时配有防污染设施。五、文明施工及环境保护措施为了加强道路建设的环境保护工作,减少因道路建设而导致的环境污染,切实做好防治措施,保护自然资源,改善生态环境和人民生活环境。在施工过程中,我项目部除严格遵守部颁技术规范、料场管理和
29、设计说明环境保护规定条文外,并实行以下具体施工措施。(一)、组织措施1、成立环保小组,制定环保措施,项目经理部、施工队分级管理,负责检查、监督各项环保工作的落实。2、加强对施工人员的教育和管理,使人人心中都明确环保工作的重大意义,积极主动地参与环保工作,自觉遵守环保的各项规章制度。(二)、技术措施1、在工地生活区设置污水处理系统,并备有临时的生活污水汇集设施,防止污水直接排入附近河流和排灌系统。2、将工地生活区的生活垃圾集中运输到环保部门指定的地点堆放,不准倒入河流,避免污染水体,淤积河流和排灌系统。3、施工中,不将有害物质和未经处理的施工废水直接排入河流。筑路材料、土、等堆放地尽量远离民房、
30、河流等,必要时遮盖,防止污染空气和水体。为保护施工范围内的环境卫生、农田,钻孔桩废弃的泥浆应在施工完成后,用汽车或罐车将泥浆池(槽)和沉淀池中的泥浆清运到指定的排放地点。4、采取消声、吸声、隔声或安装隔振装置等措施,使施工噪音、振动达到施工场界环境标准。5、由于某些原因未做到的硬地化部位,定期压实地面和洒水,减少灰尘对周围环境的污染。6、不在施工现场烧有毒、有害和恶臭气味的物质。7、装卸有粉尘的材料时,采取洒水湿润或遮盖,防止沿途撒漏和扬尘。8、按设计要求堆放砂、石料等施工材料。运送砂、石料设置挡板,做到不丢不撒。9、零配件、边角料和水泥袋、包装纸箱等及时收集清运,保持现场卫生状况的良好,做到场容整洁、美观。10、水泥按品种、标号堆码成方,底层离开地面20cm,堆高不超过2m,离墙保持2030cm的距离,做到先进先用,零星先用。保证水泥库的干燥、做好防潮处理,满足防潮要求。11、对废油、废水、废渣按指定地点排放,以避免污染空气和水源。12、不任意损坏农田和水利建设及交通设施,重视与地方政府和人民群众搞好关系。13、施工便道注意经常洒水保养,防止尘土飞扬、污染环境。14、下班后各种施工机械车辆按指定的停车场地停放整齐。
