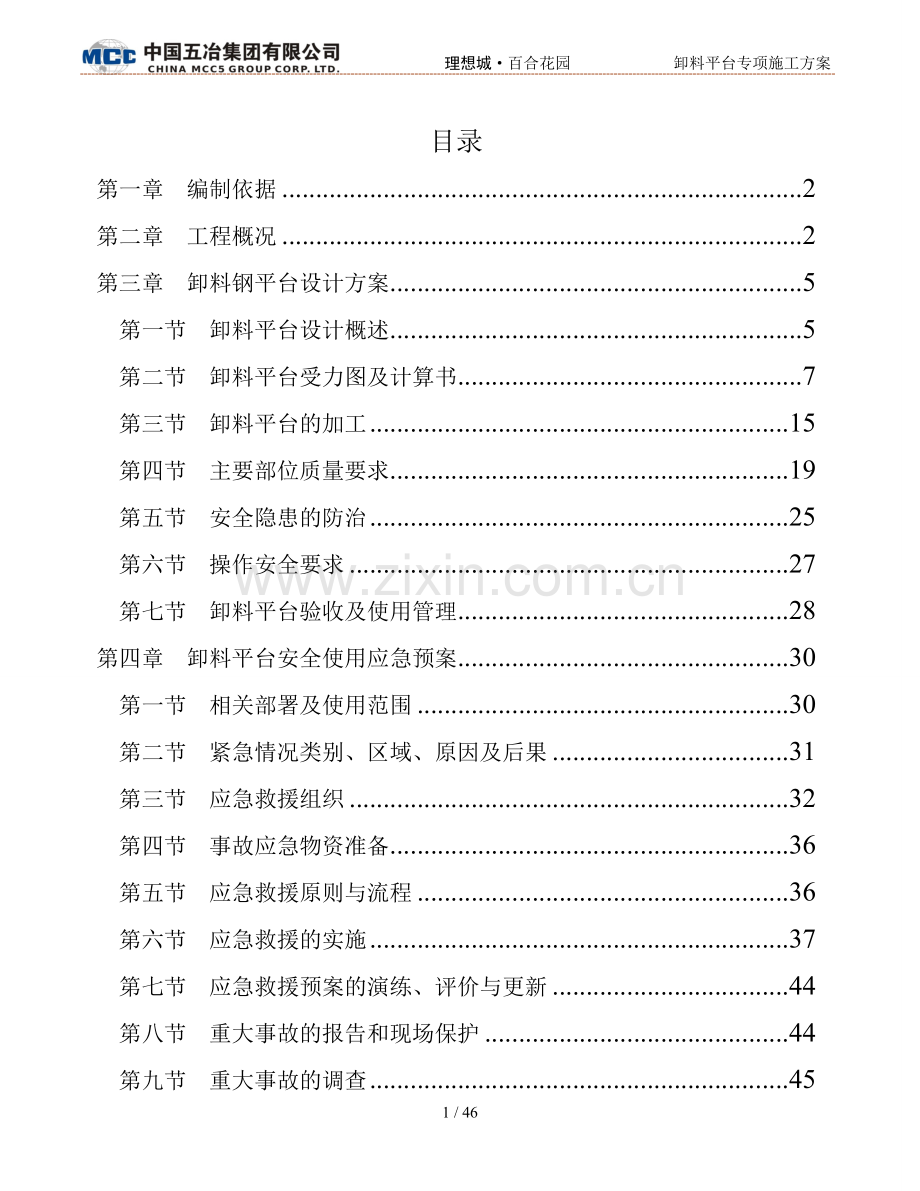

资源描述

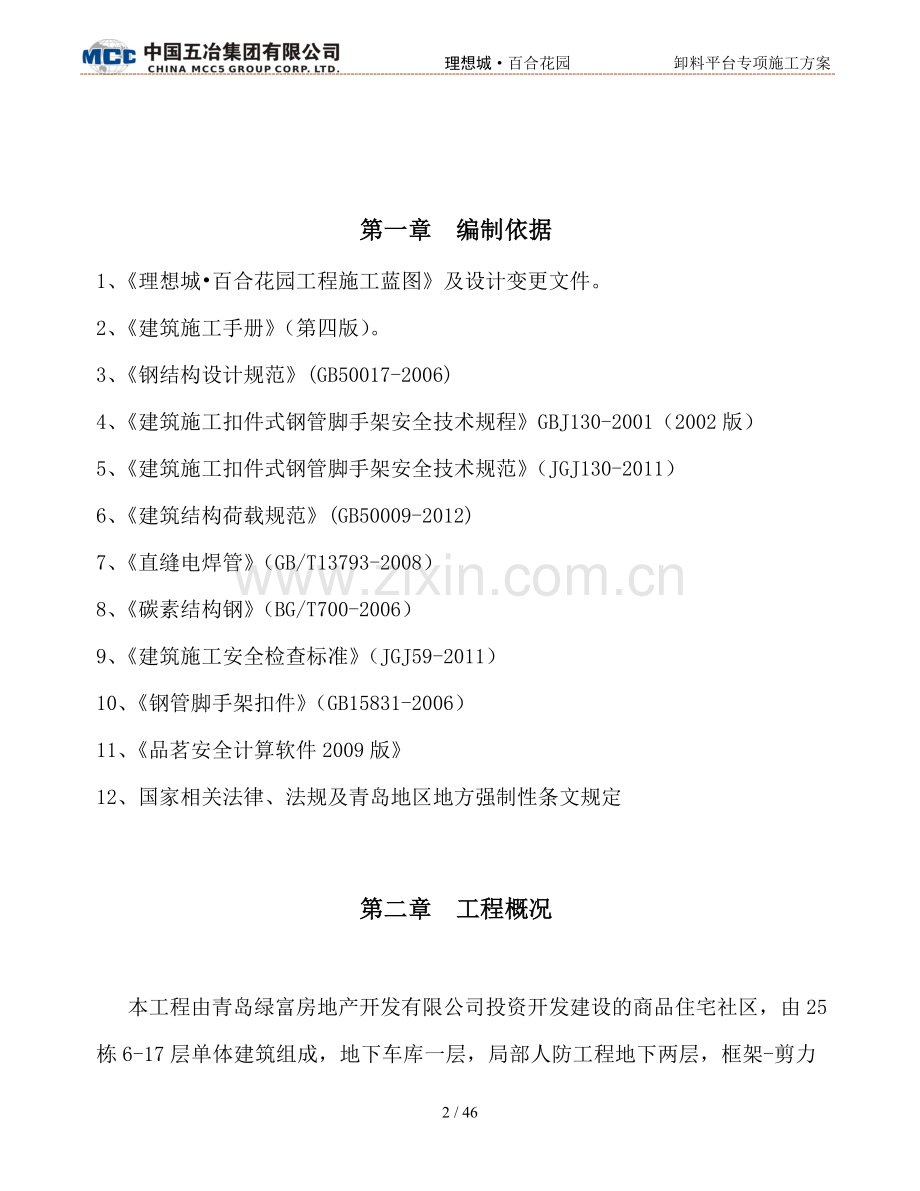

1、 理想城百合花园 卸料平台专项施工方案目录第一章 编制依据2第二章 工程概况2第三章 卸料钢平台设计方案5 第一节 卸料平台设计概述5 第二节 卸料平台受力图及计算书7 第三节 卸料平台的加工15 第四节 主要部位质量要求19 第五节 安全隐患的防治25 第六节 操作安全要求27 第七节 卸料平台验收及使用管理28第四章 卸料平台安全使用应急预案30 第一节 相关部署及使用范围30 第二节 紧急情况类别、区域、原因及后果31 第三节 应急救援组织32 第四节 事故应急物资准备36 第五节 应急救援原则与流程36 第六节 应急救援的实施37 第七节 应急救援预案的演练、评价与更新44 第八节重大

2、事故的报告和现场保护44 第九节重大事故的调查45第一章 编制依据1、理想城百合花园工程施工蓝图及设计变更文件。2、建筑施工手册(第四版)。3、钢结构设计规范(GB50017-2006)4、建筑施工扣件式钢管脚手架安全技术规程GBJ130-2001(2002版)5、建筑施工扣件式钢管脚手架安全技术规范(JGJ130-2011)6、建筑结构荷载规范(GB50009-2012)7、直缝电焊管(GB/T13793-2008)8、碳素结构钢(BG/T700-2006)9、建筑施工安全检查标准(JGJ59-2011)10、钢管脚手架扣件(GB15831-2006)11、品茗安全计算软件2009版12、国

3、家相关法律、法规及青岛地区地方强制性条文规定第二章 工程概况 本工程由青岛绿富房地产开发有限公司投资开发建设的商品住宅社区,由25栋6-17层单体建筑组成,地下车库一层,局部人防工程地下两层,框架-剪力墙结构,独立柱筏型基础,基础、主体施工工期计划300日历天。详细概况见下表:1工程名称青岛即墨市理想城百合花园施工总承包工程2工程地址即墨市莲花山路以东,黄甲山路以北交汇处地块。3建设单位青岛绿富房地产开发有限公司4设计单位青岛市绿城建筑设计有限公司5监理单位中航工程监理(北京)有限公司6总承包单位中国五冶集团有限公司7监督单位即墨市建筑工程质量安全监督站8建筑面积总建筑面积约为236547.2

4、7 平方米,地上住宅建筑面积为178766.16平方米,地下室建筑面积共为57781.11平方米,地上由25栋多层及高层居住塔楼组成。9建筑层数0.00以下:地下室一层(1#、2#、7#、8#楼共4栋主楼下为南侧人防工程;5#、6#、11#、12#、17#、18#、24#、25#楼共8栋主楼下为北侧人防工程,其余为地下车库);0.00以上:1#、2#、3#、4#、7#、8#、13#、14#、19#、20#、21#、22#共12栋楼为地上6层局部7层,23#楼为地上7层,5#、9#、15#、24#共4栋楼为地上11层,10#、16#、25#共3栋楼为地上16层, 6#、11#、12#、17#、1

5、8#共5栋楼地上为17层。10建筑层高地下室层高为3.750m;主楼地下室为5.31m,首层为3.22m,标准层为3.00m;高层地下2层(地下2层高为3.43m,地下1层高为2.78m),首层高为3.22m,标准层高为2.90m。11建筑高度6层建筑总高度为地上23.10米;7层建筑地上总高为26.1米,11层建筑总高度为地上41.60米;16层建筑地上总高度为52.80米,17层建筑总高度为地上55.70米。12结构形式地下一层为框架结构,6层、7层多层为框架结构,11层、16层、17层高层为剪力墙结构。13楼栋外轮廓长宽尺寸 1#楼:62m15.1m;2#、4#楼:60.8m14.6m;

6、3#、5#楼:83.1m14.6m;6#楼:63.7m14.9m;7#楼:62m15.1m;8#楼:90.8m17.6m;9#、15#楼:21m17.6m;10#、16#楼:45.7m17.2m;11#、17#楼:48.6m13.5m;12#、18#楼:47.1m13.7m;13#、19#楼:47m13.6m;14#楼:68m17.6m;20#楼:62m15.1m;21#楼:69.5m15.8m;22#楼:69.5m12.6m;23#楼:60.8m14.6m;24#楼:83.1m15m;25#楼:47.1m13.7m; 本型钢卸料平台是建筑物主体施工阶段模板及支架材料往楼层上垂直运输的设施,主

7、要用于二层以上楼层塔吊吊运钢管、扣件、木方、模板等周转材料上楼层的翻转。为确保该平台的安全投入使用,特编制本专项施工方案。 卸料平台位置在建筑物四周首层搭设外脚手架时,在卸料钢平台的安装位置预留3米宽单独搭设卸料平台外脚手架,该架体与整体外脚手架脱离开搭设,并在该卸料平台安装位置3米宽两端外架内外侧设双立杆直到架体顶部,这样加强卸料平台使用楼层翻转过程中外架的整体稳定受力,同时方便卸料平台的安装和使用,利于卸料平台拆卸后外脚手架立面大横杆小横杆及立杆安全网的恢复整体效果。每栋楼悬挑卸料平台的安装位置具体详见施工总平面布置图。第三章 卸料钢平台设计方案第一节 卸料平台设计概述根据建筑施工扣件式钢

8、管脚手架安全技术规范(JGJ130-2011)规范要求,本型钢卸料平台主钢梁采用18b号槽钢U口水平,平台水平钢梁(主梁)的总长度为6.00m,其中悬挑长度为5.00m,悬挑水平钢梁间距(平台宽度)2.20m;次梁采用10号槽钢U口水平,次梁间距0.80m。容许承载力均布荷载1.50kN/m2,最大集中堆放材料荷载8.00kN;选择619+1直径16mm钢丝绳,钢丝绳公称抗拉强度1200MPa;隔一楼层(高度6米)斜拉于主楼预埋D=20mm圆钢预埋环上。平台悬挑端部采用4根直径20mm圆钢环呈45度满焊在主梁上,平台上防护栏杆采用48.33.6钢管焊接于主钢梁上,楼层安装平台处预埋48.33.

9、6钢管,用扣件固定约束平台的稳定性。平台底部用50厚木脚手板全封闭固定平整,平台四周用18厚建筑模板全封闭1.2米高度。(详见后附图细部做法)卸料钢平台的安装示意图 第二节 卸料平台受力图及计算书 一、计算依据1、建筑施工安全检查标准(JGJ59-2011)和钢结构设计规范(GB50017-2003)。2、 悬挂式卸料平台的计算参照连续梁的计算进行。由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。3、平台水平钢梁(主梁)的悬挑长度5.00m,悬挑水平钢梁间距(平台宽度)2.20m。4、 次梁采用10号槽钢U口水平,主梁采用18b号槽钢U口水平,次梁间距0.80m。5、容许

10、承载力均布荷载1.50kN/m2,最大集中堆放材料荷载8.00kN。二、次梁的计算 次梁选择10号槽钢U口水平槽钢,间距0.80m,其截面特性为 面积A=12.74cm2,惯性距Ix=198.30cm4,转动惯量Wx=39.70cm3,回转半径ix=3.95cm 截面尺寸 b=48.0mm,h=100.0mm,t=8.5mm 1).荷载计算 (1)面板自重标准值:标准值为0.15kN/m2;Q1 = 0.150.80=0.12kN/m (2)最大容许均布荷载为1.50kN/m2; Q2 = 1.500.80=1.20kN/m (3)槽钢自重荷载 Q3=0.10kN/m 经计算得到,静荷载计算值

11、 q = 1.2(Q1+Q2+Q3) = 1.2(0.12+1.20+0.10) = 1.70kN/m 经计算得到,活荷载计算值 P = 1.48.00=11.20kN 2).内力计算 内力按照集中荷载P与均布荷载q作用下的简支梁计算,计算简图如下 最大弯矩M的计算公式为 经计算得到,最大弯矩计算值 M = 1.702.202/8+11.202.20/4=7.19kN.m 3.抗弯强度计算 其中 x 截面塑性发展系数,取1.05;f 钢材抗压强度设计值,f = 205.00N/mm2; 经过计算得到强度 =7.19106/(1.0539700.00)=172.47N/mm2; 次梁槽钢的抗弯强

12、度计算 f,满足要求! 4.整体稳定性计算主次梁焊接成整体此部分可以不计算 三、主梁的计算 卸料平台的内钢绳按照建筑施工安全检查标准(JGJ59-2011)作为安全储备不参与内力的计算。 主梁选择18b号槽钢U口水平槽钢,其截面特性为 面积A=29.29cm2,惯性距Ix=1369.90cm4,转动惯量Wx=152.20cm3,回转半径ix=6.84cm 截面尺寸 b=70.0mm,h=180.0mm,t=10.5mm 1).荷载计算 (1)栏杆自重标准值:标准值为0.10kN/m Q1 = 0.10kN/m (2)槽钢自重荷载 Q2=0.23kN/m 经计算得到,静荷载计算值 q = 1.2

13、(Q1+Q2) = 1.2(0.10+0.23) = 0.39kN/m 经计算得到,各次梁集中荷载取次梁支座力,分别为 P1=(1.2(0.15+1.50)0.402.20/2+1.20.102.20/2)=1.00kN P2=(1.2(0.15+1.50)0.802.20/2+1.20.102.20/2)=1.87kN P3=(1.2(0.15+1.50)0.802.20/2+1.20.102.20/2)=1.87kN P4=(1.2(0.15+1.50)0.802.20/2+1.20.102.20/2)=1.87kN P5=(1.2(0.15+1.50)0.802.20/2+1.20.10

14、2.20/2)+11.20/2=7.47kN P6=(1.2(0.15+1.50)0.802.20/2+1.20.102.20/2)=1.87kN P7=(1.2(0.15+1.50)0.802.20/2+1.20.102.20/2)=1.87kN P8=(1.2(0.15+1.50)0.102.20/2+1.20.102.20/2)=0.35kN 2).内力计算 卸料平台的主梁按照集中荷载P和均布荷载q作用下的连续梁计算。 悬挑卸料平台示意图 悬挑卸料平台水平钢梁计算简图 经过连续梁的计算得到 悬挑水平钢梁支撑梁剪力图(kN) 悬挑水平钢梁支撑梁弯矩图(kN.m) 悬挑水平钢梁支撑梁变形图(

15、mm) 各支座对支撑梁的支撑反力由左至右分别为 R1=9.306kN,R2=10.824kN 支座反力 RA=10.824kN 最大弯矩 Mmax=13.734kN.m 3).抗弯强度计算 其中 x 截面塑性发展系数,取1.05; f 钢材抗压强度设计值,f = 205.00N/mm2; 经过计算得到强度 =13.734106/1.05/152200.0+8.9341000/2929.0=88.987N/mm2 主梁的抗弯强度计算强度小于f,满足要求! 4).整体稳定性计算主次梁焊接成整体此部分可以不计算 其中 b 均匀弯曲的受弯构件整体稳定系数,按照下式计算: 经过计算得到 b=57010.

16、570.0235/(5000.0180.0235.0)=0.47 经过计算得到强度 =13.73106/(0.465152200.00)=193.84N/mm2; 主梁槽钢的稳定性计算 f,满足要求! 四、钢丝拉绳的内力计算: 水平钢梁的轴力RAH和拉钢绳的轴力RUi按照下面计算 其中RUicosi为钢绳的拉力对水平杆产生的轴压力。 各支点的支撑力 RCi=RUisini 按照以上公式计算得到由左至右各钢绳拉力分别为 RU1=12.900kN五、钢丝拉绳的强度计算: 钢丝拉绳(斜拉杆)的轴力RU我们均取最大值进行计算,为 RU=12.900kN 如果上面采用钢丝绳,钢丝绳的容许拉力按照下式计算

17、: 其中Fg 钢丝绳的容许拉力(kN); Fg 钢丝绳的钢丝破断拉力总和(kN); 计算中可以近似计算Fg=0.5d2,d为钢丝绳直径(mm); 钢丝绳之间的荷载不均匀系数,对619、637、661钢丝绳分别取0.85、0.82和0.8; K 钢丝绳使用安全系数,取8.0。 选择拉钢丝绳的破断拉力要大于8.00012.900/0.820=125.857kN。d为钢丝绳直径(mm)=2F=(125.8572)16 选择619+1钢丝绳,钢丝绳公称抗拉强度1200MPa,直径16mm。六、钢丝拉绳吊环的强度计算: 钢丝拉绳(斜拉杆)的轴力RU我们均取最大值进行计算作为吊环的拉力N,为 N=RU=1

18、2.900kN 钢板处吊环强度计算公式为 其中 f 为拉环钢筋抗拉强度,按照混凝土结构设计规范10.9.8f = 50N/mm2; 所需要的吊环最小直径 mD=129004/(3.1416502)1/2=13mm根据建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011第6.10.4条规定,实际拉环选用直径D=20mm 的HPB235钢筋制作即可。第三节 卸料平台的加工侧立面图平面图正立面图吊环预埋节点大样 吊环后埋节点大样端部锚固节点大样第四节 主要部位质量要求一、槽钢的选型槽钢是截面为凹槽形的长条钢材。其规格以腰高(h)*腿宽(b)*腰厚(d)的毫米数表示根据计算要求,槽钢应选用18b

19、型热轧普通槽钢,其宽度为腰高180mm、腿宽70mm、腰厚9mm,因18b型槽钢壁厚,安全系数大。选材时钢材应符合国标标准,不得存在使用上有害的缺陷和显著的扭转。二、槽钢与栏杆的焊接要求 悬挑卸料平台属于钢结构工程,而钢结构的主要质量要求除选材后就是焊接质量,10#槽钢放置在18#槽钢凹槽内,上部10#槽钢与18#槽钢的空隙用48.33.6钢管封堵并上下与槽钢焊接。栏杆支撑在主槽钢上,与槽钢焊接,焊接工艺必须符合规范要求。三、平台处斜吊钩的施工要求悬挑卸料平台主槽钢外侧有四个吊钩,一边两个,最外一排与最内一排相距500mm左右。在布置吊钩时,方向要与钢丝绳的受力方向相同,最外一排约为50-55

20、角,内排约为45角,具体斜度与塔楼层高有关。吊钩与槽钢采用双面焊接,焊接长度不得少于7d,焊缝饱满,符合焊接规范要求。四、正立面活动门的施工要求设置活动门的主要功能是:在吊装钢管时,由于钢管长度较长,不能全部放置于平台内,增加了活动门,便于钢管升出外面,但升出外面不得超过总长度的1/3。活动门采用30*30方管(水平方向增加一根方管)外包铁皮,关闭时双门下口用插梢固定。由于要支撑上部钢管荷载,活动门下口中间需增加一根钢管支撑点。五、木板的铺设当槽钢、栏杆及方管内分格全部焊接好后,再对焊缝质量进行全面检查,合格后进行面层木板铺设。木板选用50厚木脚手板,铺完面层再铺侧板,侧板采用18厚建筑模板高

21、1200mm,与钢管、方管连接必须牢固。平台底部木板刷黄色油漆(含铁件)、侧板外侧刷红白分色漆。六、根部斜支撑的施工支撑斜杆是卸料平台的关键点。受钢丝绳斜拉影响,支撑斜杆受力是钢丝绳的一半,如焊接不牢固会把整个平台往内移动,导致安全隐患。支撑杆选用10#槽钢与主槽钢焊接,杆高不小于400mm,斜杆成45角。焊缝质量必须满足相关规范要求。七、吊环的预埋吊环选用直径20圆钢,锚入梁内不小于15d,端头做弯钩,必须放置在箍筋内,其中有一根主筋绑扎。吊环布置位置必须与卸料平台垂直,使钢丝绳的拉结能起到良好的受力状态。环端部做135弯钩,上部弯拆为40-45,两根水平距离不小于70mm。八、根部拉撑点的

22、设置 根部拉撑点的设置,主要两个作用:一个是防止主槽钢端部受压后根部抬起;一个是防止主槽钢往外跑。预埋钢管必须预埋在边梁内,上部升出不小于400mm。在主槽钢上开孔,用钢管与预埋钢管用扣件固定,把两根主槽钢连接在一起。第五节 安全隐患的防治一、钢丝绳固定方式不正确卸料平台与钢丝绳连接应采调节器。当松紧不一致,受力不均匀,易导致单根钢丝绳受力,存在安全隐患,应该调节到松紧一致为止。 钢丝绳卡搭接不规范,正反交错设置,应同一方向走向,且绳卡不得少于4个绳卡间距应为直径的68倍,最后一道绳卡与前一道绳卡间距500mm。悬挑末端与钢丝绳连接应采用活动式,不应直接把钢丝绳固定在槽钢上,不合理会使钢丝绳容

23、易受损。紧固钢丝绳时,应使卸料平台外口应略高于内口不小于100mm。钢丝绳与结构连接处不能用钢丝绳直接困绑在梁柱上,应使吊环与钢丝绳连接。二、技术交底不到位部分项目部不重视技术交底,导致工人在搭设钢管式卸料平台时,未严格按照技术交底和安全操作规程进行作业,搭设完毕后,未经生产部门组织,技术、质量、安全等部门相关人员验收,就投入使用。悬挑式卸料平台制作过程中,未严格按照技术交底和操作规程进行作业,焊缝的长度、高度和强度也未知满足是否满足。对于卸料平台安装与制作人员应进行专项交底。对平台的平面设置必须合理设置,宽度不得大于2200mm。对班组应进行安全交底,严格控制卸料荷载,不得超过1吨。三、结构

24、预埋件设置与固定不符合要求预埋件吊环应采用一级圆钢制作,不得采用二级螺纹钢预埋,螺纹钢的冷弯性能较差,容易断裂。预埋件吊环预埋应与卸料平台平行设置,两个预埋之间不得小于卸料平台宽度,可适当大于平台宽度,但每边不得大于300mm。下部主槽钢根部与预埋钢管必须固定,防止卸料平台外跑。四、 限载标识悬挂位置不明显、不具体卸料平台无限载标识牌。挂有标识牌也不显眼,应该将标识牌三方均挂,前面侧内一边挂标识牌一边挂操作规程,侧面内侧挂标识牌,前面一边外侧挂标识牌一边挂企业标志。标识设置应有明显限载数量。卸料平台限载标识牌(限载800公斤)材料名称规格数量钢管长度6米,48*3.5mm34根扣件十字扣、旋转

25、扣、对接扣800个方木长度2米,50*100mm160根木跳板0.254.0米,厚50mm32块可调支撑长度0.7米96根前面活动门没有随时关闭前面活动门专供于长度大于平台长度的钢管吊料,平时必须关闭,钢管卸料完后应及时关闭。活动门下部也应采取有效的支撑加固措施,方便钢管堆放。钢管升出长度不应大于总长度的1/3长。活动门关闭后应及时反插紧固。第六节 操作安全要求1.卸料平台的上部位结点,必须位于建筑物上,不得设置在脚手架等施工设备上; 2.斜拉杆或钢丝绳,构造上宜两边各设置前后两道,并进行相应的受力均衡; 3.卸料平台安装时,钢丝绳应采用专用的挂钩挂牢,建筑物锐角口围系钢丝绳处应加补软垫物,平

26、台外口应略高于内口; 4.卸料平台左右两侧必须装置固定的防护栏; 5.卸料平台吊装,需要横梁支撑点(电焊)固定,接好钢丝绳,经过检验才能松卸起重吊钩; 6.钢丝绳与水平钢梁的夹角最好在45-60度; 7.卸料平台使用时,应有专人负责检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复; 8.操作平台上应显著标明容许荷载,人员和物料总重量严禁超过容许荷载(1吨),配专人监督。9.需要吊钢管时,可打开前面铁门,悬挑不得超过1/3,吊装完立即关闭铁门。10、卸料平台安装采用塔吊配合人工进行安装,在安装过程中,施工人员必须拴好安全带,并且要有专人指挥。第七节 卸料平台验收及使用管理一、安全管理领导

27、小组人员名单职务工作职责杨大龙组长负责卸料平台制作安装使用的全面工作华学为 梁昊副组长负责方案的编制颜龙珠 马春生 刘代君副组长负责卸料平台制作、安装及使用过程中的安全管理工作陶 东组员负责材料的采购及进场验收夏明伟 彭茂荣 李攀组员(一标段)负责卸料平台制作、安装及使用过程的控制工作于尊升付 猛组员(二标段)负责卸料平台制作、安装及使用过程的控制工作胡洪友组员(三标段)负责卸料平台制作、安装及使用过程的控制工作二、卸料平台的验收、使用及管理1、钢平台制作完成之后,对型钢平台的焊缝、几何尺寸、吊环等部位进行检查验收,验收合格之后准予使用。2、每个楼层安装卸料平台部位的预埋件进行隐蔽验收,检查预

28、埋件的锚固长度及位置是否正确进行详细检查验收,合格之后浇捣混凝土。3、每个楼层的卸料平台安装完成之后,必须经过技术部门验收合格之后准予使用。在使用过程中,检查钢丝绳扣件的个数和扣紧情况进行检查,使用过程中严禁超载,否则对责任人进行处罚。4、在使用前对使用班组进行使用技术交底。6、卸料平台拆除(移出)之后,立即对外架进行修补,回复安全网。7、每个星期一由项目部安全负责人组织对卸料平台进行全面检查,主要检查埋件和钢丝绳连接情况(即 4个绳卡间距应为直径的68倍,最后一道绳卡与前一道绳卡间距500mm),钢丝绳绳卡是否符合方案设计要求。平台上的施工荷载是否超过设计荷载;针对检查出来的问题定人、定措施

29、、定时间落实整改到位。第四章 卸料平台安全使用应急预案第一节 相关部署及使用范围一、相关部署预控项目部必须贯彻落实国家相关法律法规,落实“安全第一,预防为主,综合治理”的方针。针对工程不同施工阶段编制相应施工方案,分部分项工程应对施工班组人员进行安全技术交底。制定相关的安全生产管理制度和其他管理制度,逐级落实安全生产责任制坚持做到对新进场民工进行安全教育,每周一安全教育例会,通过教育提高现场施工人员、民工的安全意识,减少不安全的事故发生。在施工过程中一旦发生工伤、突发事故,为使救援工作有序进行,以做到临危不乱,故特制定本预案。二、使用范围工程施工区、生活区、办公区、材料堆放加工区、电气配电房、

30、材料库房、特种作业、地下室施工区等区域发生高处坠落、物体打击等伤害、坍塌、机械伤害、车辆伤害、油品、化学品泄露、中毒、爆炸、中暑、大风、暴雨、雷电、地震、疫情等紧急情况使用本预案。第二节 紧急情况类别、区域、原因及后果紧急情况类别活动类别或区域潜在事故形成原因事故后果火灾生活区民工宿舍、职工食堂、现场施焊火隐患引发人员伤亡、经济损失现场油漆、稀释剂储存方式不当化学性的以外伤害与火灾坍塌土方作业、脚手架搭设、模板支撑、塔机安拆、施工电梯安拆违反操作规程、施工方案人员伤亡材料堆放材料堆放超过规定要求人员伤亡高处坠落、物体打击高处、临边交叉作业临边、交叉作业防护不到位,预留洞口未封闭人员伤亡触电生活

31、区宿舍乱接电源人员伤亡施工临时用电线路老化、破损、无漏电保护器人员伤亡油品及化学品泄露储存、运输、使用过程储存方式不当环境污染、火灾爆炸氧气、乙炔储存、使用容器保险装置失灵、缺损、气瓶使用违反规程人员伤亡、经济损失起重、机械伤亡施工机具使用违反操作、安全装置失灵人员伤亡、经济损失起重、吊装作业起重、机械安、拆车辆伤害运输、使用过程视野盲区、违规操作人员伤亡、经济损失中毒、窒息生活区职工食堂事物变质、受污染人员中毒油漆、防腐作业作业环境封闭人员中毒中暑封闭环境及露天作业暴晒、高温环境下重体力作业人员伤亡大风、暴雨、洪水、雷电、地震、等自然灾害经济损失、人员伤亡疫情经济损失、人员伤亡第三节 应急救

32、援组织一、事故救援组织结构1、项目部成立事故应急救援领导小组其组成如下:组长:杨大龙 副组长:袁斌 华学为组员:梁昊、马春生、刘代君2、项目部成立义务应急救援队、其组成如下:队长:颜龙珠 组员:王习军、徐勇、尤千、陈晓东、吴永泉、胡元镜 刘文成 宿舍防火负责人:各班组长3、应急救援领导小组办事机构设在项目部。4、应急联系电话: 杨大龙:18297292199 华学为:13990032480 袁斌:13980553284 梁昊:15135318731 马春生:13908173201 刘代君:13518213181 刘文成:13700915957 王习军:13982097069 徐勇:180801

33、39789颜龙珠:135402588175、工程项目部应急救援领导小组、义务救援队全体成员24小时一律不准关机,确保联系畅通。6、项目部应急响应小组职能及职责 (1)应急响应小组组长(项目经理)的职能及职责 分析紧急状态确定相应报警级别,根据相关危险类型、潜在后果、现有资源控制紧急情况的行动类型; 指挥、协调应急反应行动; 与公司应急反应人员、部门、组织和机构进行联络; 直接监察现场应急操作人员行动; 最大限度地保证现场人员的安全和应急反应行动的执行; 协调后勤方面以支援应急反应组织; 应急反应组织的启动; 现场事故评估; 决定应急撤离,决定事故现场外影响区域的安全性; 做好与消防、医疗、交通

34、管制、抢险救灾等各公共救援部门的联系。(2)应急响应小组副组长(项目副经理)职能及职责 协助应急响应小组总指挥组织和指挥应急操作任务; 负责事故现场营救的指挥和协调工作; 向应急响应指挥小组总指挥提出采取的减缓事故后果行动的应急反应对策和建议; 保持与应急响应小组总指挥的直接联络; 协调、组织和获取应急所需的其它资源,设备以支援现场的应急操作。(3)应急响应小组副总指挥(技术负责人)职能及职责 负责向公司上报事故情况、收集相关资料及对外联络; 组织项目的相关技术和管理人员对施工场区生产过程各危险源进行风险评估; 根据项目部的施工生产内容及特点,制订其可能出现而必须运用建筑工程技术解决的应急反应

35、方案,整理归档,为事故现场提供有效的工程技术服务做好技术储备; 应急预案启动后,根据事故现场的特点,及时向公司提供科学的工程技术方案和技术支持,有效地指导应急反应行动中的工程技术工作。 定期检查各常设应急反应组织和部门的日常工作和应急反应准备状态。(4)组员职责 对受伤人员进行营救至安全地带; 对受伤人员进行医疗救护。转移可能引起新危险源的物资到安全地带;抢救可以转移的场区内物资。 引导现场作业人员从安全通道疏散,疏散场区内外人员撤出危险地带; 负责施工现场的安全保卫及警戒区警卫工作; 对场区内外进行有效的隔离工作和维护现场应急救援通道畅通的工作。 发生事故或突发事件时,启动场区内的安全装置和

36、器材进行初期的消防灭火、排除电源、毒气源等营救工作,并协助政府专业救援部门进行辅助工作。 应急预案启动后,按应急响应小组总指挥的部署,有效地组织应急反应物资资源到施工现场,并及时对事故现场进行增援,同时提供后勤服务,迅速调配抢险物资器材至事故发生点;7、火警、医疗急救中心、道路交通事故报警电话(1)火警:119(2)急救中心:120(3)道路交通事故:1223、查询电话:114第四节 事故应急物资准备1、灭火器,消防砂,消防水池,水桶,软水管、沙袋、水泵;每栋楼设置消防管道。2、准备足够数量的安全帽、安全带、安全绳、安全网、担架及救生衣等备用。3、准备足够数量的应急照明的电瓶灯、手电筒及手套。

37、4、急救药品(棉签、纱布、胶布、绷带、碘酒、酒精、创口帖等备用),专人管理,定期更换保证药品的有效性。第五节 应急救援原则与流程1、应急救援原则(1)先确认是否会发生二次危险,在采取措施后,再施救人员和抢救财产。(2)先救人,后抢救财产。(3)先救命后再疗伤,先治重伤员再治轻伤员。(4)移动事故现场前,必须对原事故现场做出记载 (照相、录像)。(5)抢救伤员要快速及时,力争早医、快速送医、对大出血、严重创伤、窒息、重度中毒者,应采取在医疗监护下送附近医院救治。2、救援流程图事故发生事故最先发现者呼救项目部应急救援指挥人员事故评价(判断事故严重程度)启动应急救援程序应急救援开始报告社会救援机构听

38、到呼救的人 第六节 应急救援的实施 发生火灾、坍塌、高处坠落、物体打击、触电、油品及化学品泄露、爆炸、施工机械伤害、中毒、窒息、中暑、大风、暴风、洪水、地震、泥石流、疫情时引起的伤害与严重环境污染时、应急领导小组接到事故报告后立即启动应急预案。应急领导小组人员集合义务救援队员进入紧急救援状态,同时根据事故性质与严重程度以及现场实际情况作出处置方式的决定。(一)、呼救当施工现场发生意外事故时,最先发现人要大声呼救,并及时通知项目负责人或值班管理人员。呼叫或打电话时要说明什么地方,什么位置和发生事故的类型。(二)、报警应急救援小组迅速进入现场,了解事故情况和严重程度。及时向有关部门报告和打求救电话

39、。同时说明出事地址,伤者性别、年龄、受伤部位,受伤程度,受何种伤害。(三)、接车接车员要迅速到道路口,或标志明显的建筑物旁等候消防车与救护车辆,引导救援车辆达到事故现场。现场负责人要积极配合介绍施工现场情况与周边环境,为救援提供必要的设施、设备。(四)、自救项目部应急救援领导小组负责组织、指挥事故现场自救工作。1、 坍塌自救坍塌分基坑塌方和脚手架、模板坍塌,发生坍塌后,应先检查坍塌处是否还有继续坍塌的危险,当确认无危险后,方可实施抢救,如有可能二次坍塌,则必须采取有效措施控制。脚手架、模板坍塌原则上使用人工清除,必须使用机械时可酌情考虑使用适当机械。清理基坑塌方不可使用工具,应人工清除,避免对

40、伤员的二次伤害,受土方、脚手架、模板坍塌伤害人员,可能造成内伤、脊柱伤害和骨折,因此也不可急速移动或摇晃伤员身体,应多人平托住伤员身体进行搬运,下放时轻、缓、平放在门板或厚竹胶板上。2、 高处坠落与物体打击自救迅速移走周围可能连续产生危险的坠落物、障碍物。为急救医生留出通道,使其可以最快达到伤员处施救.高处坠落不仅可以产生外伤,还可以产生内伤,不可急速移动或摇动伤员身体,应多人平托住伤员身体,缓慢降旗放置于平坦的地面上,发现伤员呼吸障碍,应进行口对口人工呼吸.发现出血,应迅速采取止血措施,遇动脉出血手指压大腿根部股动脉止血。3、 触电自救使触电人员带电体,抢救人员必须首先自己不受伤害。首先采用

41、切断电源的方法,如附近无电源开关,应用干燥木棒、木方、竹竿挑开电线或带电金属物,使触电人员尽快脱离带电物体。急救步骤如下:使触电者仰面平躺,检查有无呼吸和心脏跳动,如触电者脉搏微弱,应立即对其进行人工心脏按摩,在心脏部位不断按压、松开,频率为60次/分钟,帮助触电者复苏心脏跳动后送医院进一步治疗。4、 油品及化学品泄露首先设法封闭泄露现场和关闭泄露源。对无腐蚀性的泄露物资,用木屑和棉织物吸干泄露的油品及化学品,对酸碱类物资的泄露,宜采用水和稀释剂进行中和稀释,对大量化学危险品、油品泄露的应立即拨打119求救。中毒人员参照中毒自救过程处理。5、 爆炸封闭施工现场,疏散人员,禁止无关人员进入施工现场,在安全的前提下,救出伤员,并就地进行施救,设法排除爆炸源,情节严重时应立即拨打119求救。6、 起重、机械伤害自救由在场人员迅速切断机械电源,将人员救出后,立即检查伤害部位,进行出血、包扎,止血方法同上。如有肢体切断伤害,应寻找切断部分,将其妥善保留,在急救医生到来之前,应尽早最大努力自救,以使伤害降到最低点。在急救医生到来之后,应将伤员的

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 学术论文 > 毕业论文/毕业设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
