资源描述

1、 大西铁路客运专线 TB2旁 站 监 理 记 录 表施工合同段:线下12标 编号:日期天气情况工程地点旁站监理部位或工序 初期支护(锚杆安装、喷射砼施工)旁站监理开始时间旁站监理结束时间施工情况: 施工情况:(应包括以下内容) 施工里程、部位:XK+23-21C初支 施工工艺、方法:22砂浆锚杆,湿喷工艺施工过程是否正常:正常施工中出现的问题:操作工人人数不够,锁脚锚杆与钢架焊接不牢固,锚杆间距不符合设计,电焊机砼喷射机出现故障,钢架背后局部地方没有喷实,砼表面局部地方厚度不够,表面局部地方不平整。处理意见及执行情况:提出具体要求(如:要求增加工人,要求补焊处理,间距必须符合设计,及时检修机械

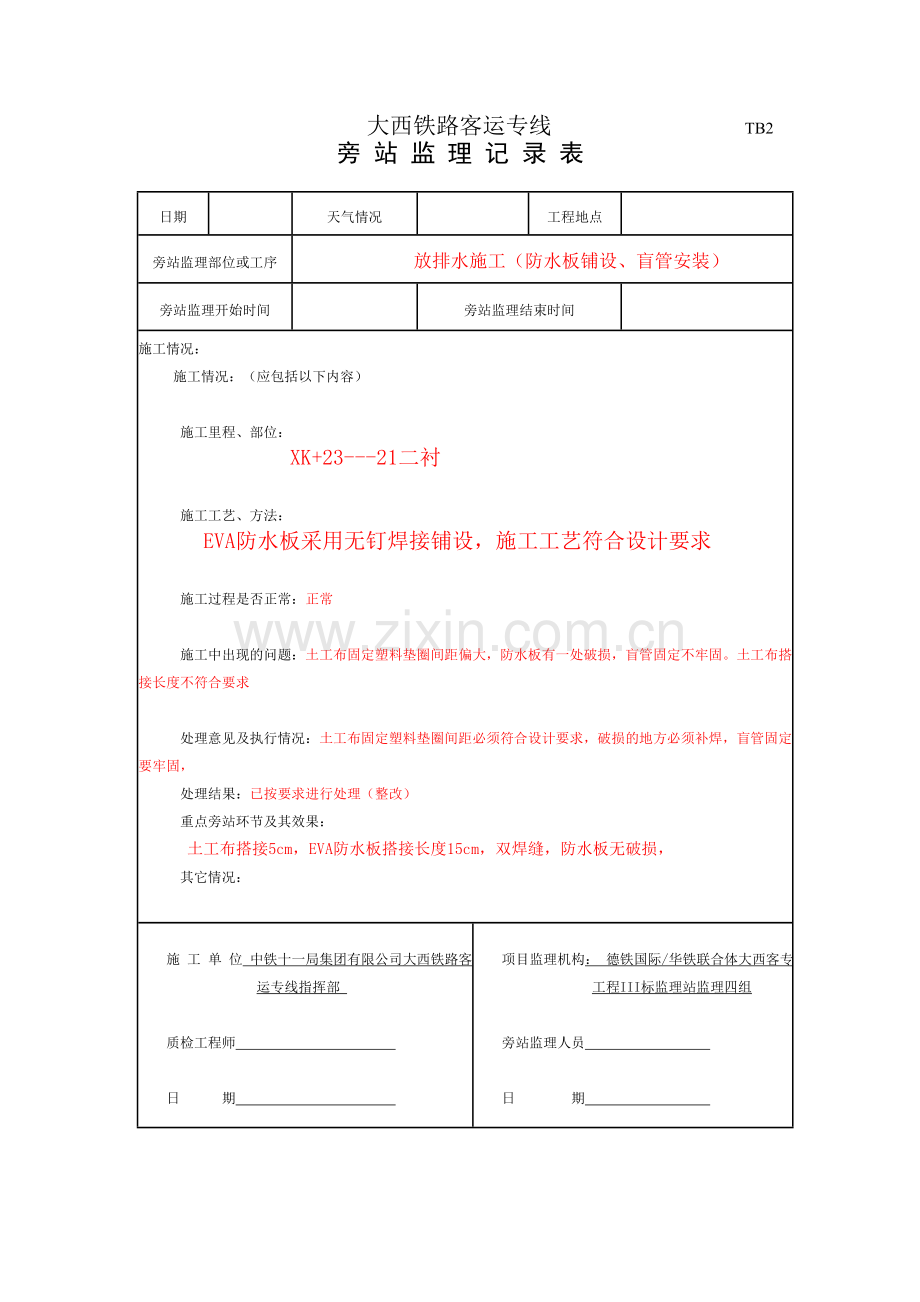

2、,钢架背后必须喷填密实,砼厚度、表面不平整必须补喷处理)处理结果:已按要求进行处理(整改)重点旁站环节及其效果:锚杆长度、根数,锚杆垫板尺寸,喷射砼厚度其它情况:锚杆安装起止时间,砼射砼起止时间施 工 单 位 中铁十一局集团有限公司大西铁路客运专线指挥部 质检工程师 日 期 项目监理机构: 德铁国际/华铁联合体大西客专工程III标监理站监理四组旁站监理人员 日 期 注:本表一式2份,施工单位1份,监理单位1份。 大西铁路客运专线 TB2旁 站 监 理 记 录 表日期天气情况工程地点旁站监理部位或工序 放排水施工(防水板铺设、盲管安装)旁站监理开始时间旁站监理结束时间施工情况: 施工情况:(应包

3、括以下内容) 施工里程、部位:XK+23-21二衬 施工工艺、方法:EVA防水板采用无钉焊接铺设,施工工艺符合设计要求施工过程是否正常:正常施工中出现的问题:土工布固定塑料垫圈间距偏大,防水板有一处破损,盲管固定不牢固。土工布搭接长度不符合要求处理意见及执行情况:土工布固定塑料垫圈间距必须符合设计要求,破损的地方必须补焊,盲管固定要牢固,处理结果:已按要求进行处理(整改)重点旁站环节及其效果:土工布搭接5cm,EVA防水板搭接长度15cm,双焊缝,防水板无破损,其它情况:施 工 单 位 中铁十一局集团有限公司大西铁路客运专线指挥部 质检工程师 日 期 项目监理机构: 德铁国际/华铁联合体大西客

4、专工程III标监理站监理四组旁站监理人员 日 期 大西铁路客运专线 TB2旁 站 监 理 记 录 表日期天气情况工程地点旁站监理部位或工序 仰拱(填充)砼浇筑旁站监理开始时间旁站监理结束时间施工情况: 施工情况:(应包括以下内容) 施工里程、部位:XK+23-21仰拱(填充) 施工工艺、方法:2号拌合站集中搅拌,现场采用溜槽运送砼入模,机械振捣(采用插入式振动器和平板振动器),施工工艺符合施工方案施工过程是否正常:连续浇筑,施工正常(如果出现问题,就填写否或不正常)施工中出现的问题:振捣不及时;施工人数不足;表面不平整;砼坍落度不符合要求;处理意见及执行情况:边浇边振;增加施工工人几名;不平整

5、的地方要求返工处理;坍落度不符合要求的砼清除现场;处理结果:已按要求进行处理(整改)重点旁站环节及其效果:1、抽查砼坍落度,含气量情况,砼浇筑厚度。2、施工单位相关管理人员到岗情况(技术员,质检员,实验员,安全员)其它情况:施 工 单 位 中铁十一局集团有限公司大西铁路客运专线指挥部 质检工程师 日 期 项目监理机构: 德铁国际/华铁联合体大西客专工程III标监理站监理四组旁站监理人员 日 期 大西铁路客运专线 TB2旁 站 监 理 记 录 表日期天气情况工程地点旁站监理部位或工序 二衬砼浇筑旁站监理开始时间旁站监理结束时间施工情况: 施工情况:(应包括以下内容) 施工里程、部位:XK+23-

6、21二衬 施工工艺、方法:2号拌合站集中搅拌,现场采用泵送砼入模,机械振捣(采用插入式振动器和附着式振动器),两侧对称浇筑,施工工艺符合施工方案(施工组织设计)施工过程是否正常:连续浇筑,施工正常施工中出现的问题:振捣不及时,施工人数不足,端头模板局部地方封堵不严露浆,机械出项故障,机械数量不足,处理意见及执行情况:边浇边振,增加施工工人几名,端头模板必须封堵严密,增加施工机械,处理结果:已按要求进行处理(整改)重点旁站环节及其效果:1、抽查砼坍落度,含气量情况,砼浇筑厚度。2、施工单位相关管理人员到岗情况(技术员,质检员,实验员,安全员)其它情况:施 工 单 位 中铁十一局集团有限公司大西铁

7、路客运专线指挥部 质检工程师 日 期 项目监理机构: 德铁国际/华铁联合体大西客专工程III标监理站监理四组旁站监理人员 日 期 大西铁路客运专线 TB2旁 站 监 理 记 录 表 施工合同段:线下12标 编号:日期天气情况工程地点旁站监理部位或工序 旁站监理开始时间旁站监理结束时间施工情况: 施工情况:(应包括以下内容) 施工里程、部位: 施工工艺、方法:施工过程是否正常: 施工中出现的问题:处理意见及执行情况:处理结果:重点旁站环节及其效果:其它情况:施 工 单 位 中铁十一局集团有限公司大西铁路客运专线指挥部 质检工程师 日 期 项目监理机构: 德铁国际/华铁联合体大西客专工程III标监理站监理四组旁站监理人员 日 期 注:本表一式2份,施工单位1份,监理单位1份。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
