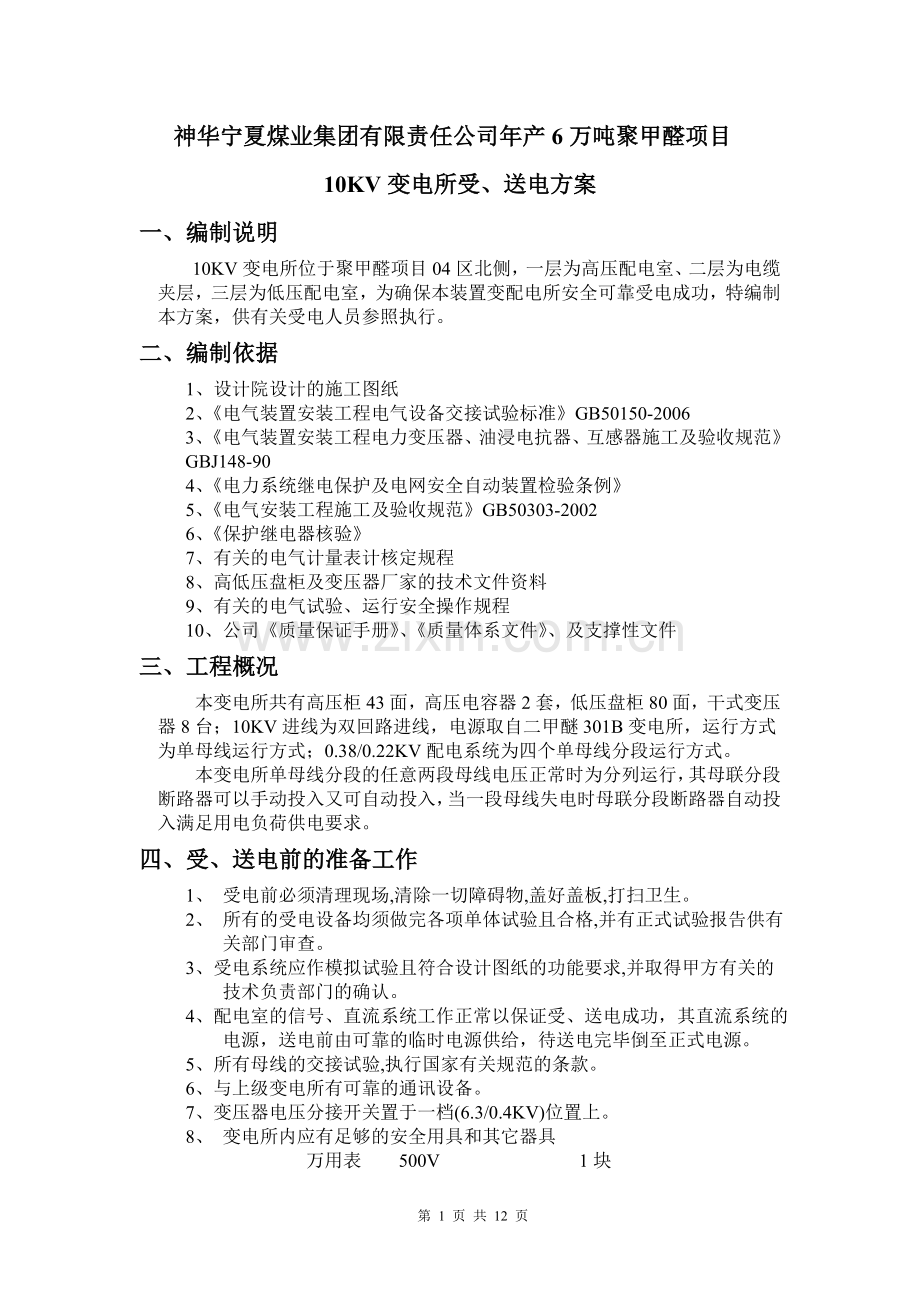

1、神华宁夏煤业集团有限责任公司年产6万吨聚甲醛项目10KV变电所受、送电方案一、编制说明10KV变电所位于聚甲醛项目04区北侧,一层为高压配电室、二层为电缆夹层,三层为低压配电室,为确保本装置变配电所安全可靠受电成功,特编制本方案,供有关受电人员参照执行。二、编制依据1、设计院设计的施工图纸2、电气装置安装工程电气设备交接试验标准GB50150-20063、电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范GBJ148-904、电力系统继电保护及电网安全自动装置检验条例5、电气安装工程施工及验收规范GB50303-20026、保护继电器核验7、有关的电气计量表计核定规程8、高低压盘柜及
2、变压器厂家的技术文件资料9、有关的电气试验、运行安全操作规程10、公司质量保证手册、质量体系文件、及支撑性文件三、工程概况本变电所共有高压柜43面,高压电容器2套,低压盘柜80面,干式变压器8台;10KV进线为双回路进线,电源取自二甲醚301B变电所,运行方式为单母线运行方式;0.38/0.22KV配电系统为四个单母线分段运行方式。本变电所单母线分段的任意两段母线电压正常时为分列运行,其母联分段断路器可以手动投入又可自动投入,当一段母线失电时母联分段断路器自动投入满足用电负荷供电要求。四、受、送电前的准备工作 1、 受电前必须清理现场,清除一切障碍物,盖好盖板,打扫卫生。 2、 所有的受电设备
3、均须做完各项单体试验且合格,并有正式试验报告供有关部门审查。 3、受电系统应作模拟试验且符合设计图纸的功能要求,并取得甲方有关的技术负责部门的确认。 4、配电室的信号、直流系统工作正常以保证受、送电成功,其直流系统的电源,送电前由可靠的临时电源供给,待送电完毕倒至正式电源。 5、所有母线的交接试验,执行国家有关规范的条款。 6、与上级变电所有可靠的通讯设备。 7、变压器电压分接开关置于一档(6.3/0.4KV)位置上。 8、 变电所内应有足够的安全用具和其它器具 万用表 500V 1块 兆欧表 2500V、500V 各1块 相序表 1块 核相器 1个 对讲机 2个 手电筒 1把 灭火器 5只

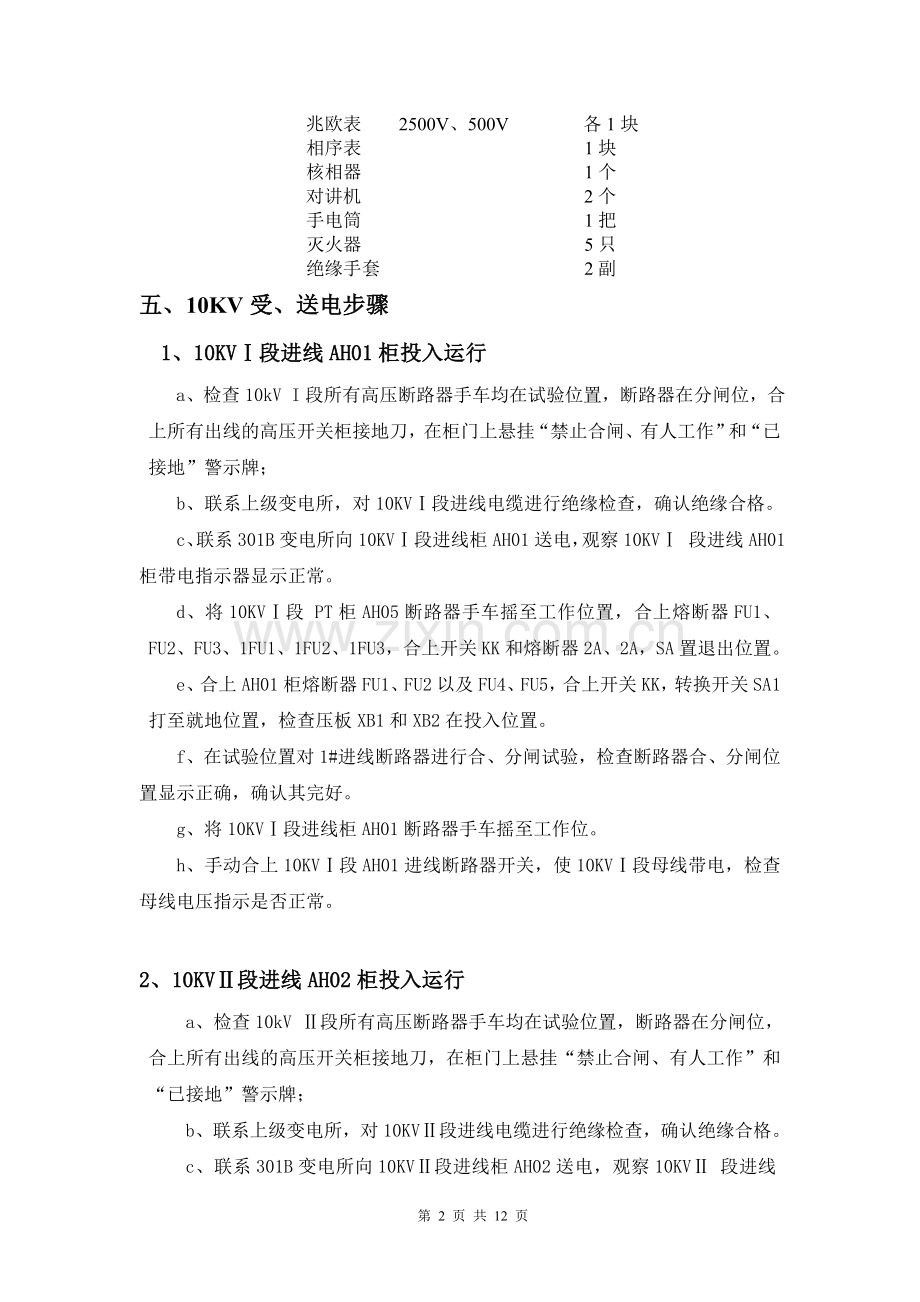

4、绝缘手套 2副 五、10KV受、送电步骤 1、10KV段进线AH01柜投入运行a、检查10kV I段所有高压断路器手车均在试验位置,断路器在分闸位,合上所有出线的高压开关柜接地刀,在柜门上悬挂“禁止合闸、有人工作”和“已接地”警示牌;b、联系上级变电所,对10KV段进线电缆进行绝缘检查,确认绝缘合格。c、联系301B变电所向10KV段进线柜AH01送电,观察10KV 段进线AH01柜带电指示器显示正常。d、将10KV段 PT柜AH05断路器手车摇至工作位置,合上熔断器FU1、FU2、FU3、1FU1、1FU2、1FU3,合上开关KK和熔断器2A、2A,SA置退出位置。e、合上AH01柜熔断器F
5、U1、FU2以及FU4、FU5,合上开关KK,转换开关SA1打至就地位置,检查压板XB1和XB2在投入位置。f、在试验位置对1#进线断路器进行合、分闸试验,检查断路器合、分闸位置显示正确,确认其完好。g、将10KV段进线柜AH01断路器手车摇至工作位。h、手动合上10KV段AH01进线断路器开关,使10KV段母线带电,检查母线电压指示是否正常。2、10KV段进线AH02柜投入运行a、检查10kV 段所有高压断路器手车均在试验位置,断路器在分闸位,合上所有出线的高压开关柜接地刀,在柜门上悬挂“禁止合闸、有人工作”和“已接地”警示牌;b、联系上级变电所,对10KV段进线电缆进行绝缘检查,确认绝缘合
6、格。c、联系301B变电所向10KV段进线柜AH02送电,观察10KV 段进线AH02柜带电指示器显示正常。d、将10KV段 PT柜AH06断路器手车摇至工作位置,合上熔断器FU1、FU2、FU4、2FU1、2FU2、2FU3,合上开关KK和熔断器2A、2A,SA置退出位置。e、合上AH02柜熔断器FU1、FU2以及FU4、FU5,合上开关KK,转换开关SA1打至就地位置,检查压板XB1和XB2在投入位置。f、在试验位置对2#进线断路器进行合、分闸试验,检查断路器合、分闸位置显示正确,确认其完好。g、将10KV段进线柜AH02断路器手车摇至工作位。h、手动合上10KV段AH02进线断路器开关,
7、使10KV段母线带电,检查母线电压指示是否正常。3、10KV段和段母线核相 a、进行一次定相,在母联柜AH0断路器的上下触头位置,挑开上、下挡帘,用10KV核相器核定段和段的相别,同名相电压为零。 b、在10KV段PT柜AH05 、10KV段PT柜AH06 进行二次核相,相序正确,同名相电压为零。 4、10KV段进线AH01柜备自投、自复试验 a、合上AH00柜控制电源熔断器FU6、FU7、FU,将隔离柜AH00断路器手车摇至工作位置。 b、合上母联AH0柜熔断器FU1、FU2、FU3、FU4、FU5、FU,合上直流空气开关KK,检查保护压板XB1、XB2在投入位置,将母联柜断路器手车摇至工作
8、位, c、联系301B变电所停10KV段进线电源,备自投延时跳段进线断路器,合母联断路器。 d、联系301B变电所恢复10KV段进线电源,分母联断路器,合段进线断路器。5、10KV段进线AH02柜备自投、自复试验 a、联系301B变电所停10KV段进线电源,备自投延时跳段进线断路器,合母联断路器。 b、联系301B变电所恢复10KV段进线电源,分母联断路器,合段进线断路器。六、0.4KV受、送电步骤将变压器TR1-1、TR1-2、TR2-1、TR2-2、TR3-1、TR3-2、TR4-1、TR4-2所带负荷段母线编号编为、段母线。1、04KV段母线受电 a、检查变压器TR1-1具备受电条件,周
9、围拉上警戒线并有专人看护。 b、分开变压器TR1-1高压柜AH07接地刀,检查变压器TR1-1及电缆绝缘。c、检查段所有的低压断路器均在断开位置,段进线柜断路器手车和母联断路器在隔离断开位置。 d、将变压器TR1-1高压柜AH07断路器手车摇至工作位置,合上保险FU1、FU2、KK、FU3、FU4、FU5、3SA,SA1打至就地位置,保护压板XB1、XB2、XB3在投入位置。e、手动合上高压柜AH07断路器(SA2),进行变压器TR1-1第一次冲击,检查变压器温度声音等正常,观察变压器的冲击激磁涌流,保护不应动作。正常运行5分钟后在高压柜AH07手动分闸。间隔5分钟后进行第2次冲击,共冲击5次
10、,每次间隔5分钟。5次冲击后变压器进入空载运行状态。f、合上段进线柜内保险1FU1、1FU2、1FU3、FU、F1。g、将段进线柜断路器手车摇至工作位置。h、手动合上段进线柜断路器,使段母线带电,测量母线电压、相序正确。2、04KV段母线受电 a、检查变压器TR1-2具备受电条件,周围拉上警戒线并有专人看护。 b、分开变压器TR1-2高压柜AH08接地刀,检查变压器TR1-2及电缆绝缘。c、检查段所有的低压断路器均在断开位置,段进线柜断路器手车在隔离断开位置。 d、将变压器TR1-2高压柜AH08断路器手车摇至工作位置,合上保险FU1、 FU2、KK、FU3、FU4、FU5、3SA,SA1打至
11、就地位置,保护压板XB1、XB2、XB3在投入位置。e、手动合上高压柜AH08断路器(SA2),进行变压器TR1-2第一次冲击,检查变压器温度声音等正常,观察变压器的冲击激磁涌流,保护不应动作。正常运行5分钟后在高压柜AH08手动分闸。间隔5分钟后进行第2次冲击,共冲击5次,每次间隔5分钟。5次冲击后变压器进入空载运行状态。f、合上段进线柜内保险1FU1、1FU2、1FU3、FU、F1。g、将段进线柜断路器手车摇至工作位置。h、手动合上段进线柜断路器,使段母线带电,测量母线电压、相序正确。 3、段、段母线核相 将母联柜TR1-1-AA02断路器拉出柜外,打开母联柜挡板,在上下触头用万用表核定相
12、别及相序,同名相电压为零,异相电压为线电压。 4、段、段、母联柜分合闸试验 a、将母联柜TR1-1-AA02断路器手车摇至工作位,合上保险1FU1、1FU2、1FU3、2FU1、FU ,将SA打至自动位置。 b、停段进线柜上级变压器柜,段进线失电,断路器跳闸,母联自动合闸。 c、将母联柜上开关SA置手动位置,分母联断路器,送段进线电源,合段进线断路器,恢复分段运行。 d、将母联柜上开关SA置自动位置,停段进线柜上级变压器柜,段进线失电,断路器跳闸,母联自动合闸。 e、将母联柜上开关SA置手动位置,分母联断路器,送段进线电源,合段进线断路器,恢复分段运行。5、04KV段母线受电 a、检查变压器T
13、R2-1具备受电条件,周围拉上警戒线并有专人看护。 b、分开变压器TR2-1高压柜AH09接地刀,检查变压器TR2-1及电缆绝缘。c、检查段所有的低压断路器均在断开位置,段进线柜断路器手车和母联断路器在隔离断开位置。 d、将变压器TR2-1高压柜AH09断路器手车摇至工作位置,合上保险FU1、FU2、KK、FU3、FU4、FU5、3SA,SA1打至就地位置,保护压板XB1、XB2、XB3在投入位置。e、手动合上高压柜AH09断路器(SA2),进行变压器TR2-1第一次冲击,检查变压器温度声音等正常,观察变压器的冲击激磁涌流,保护不应动作。正常运行5分钟后在高压柜AH09手动分闸。间隔5分钟后进
14、行第2次冲击,共冲击5次,每次间隔5分钟。5次冲击后变压器进入空载运行状态。f、合上段进线柜内保险1FU1、1FU2、1FU3、FU、F1。g、将段进线柜断路器手车摇至工作位置。h、手动合上段进线柜断路器,使段母线带电,测量母线电压、相序正确。6、04KV段母线受电 a、检查变压器TR2-2具备受电条件,周围拉上警戒线并有专人看护。 b、分开变压器TR2-2高压柜AH10接地刀,检查变压器TR2-2及电缆绝缘。c、检查段所有的低压断路器均在断开位置,段进线柜断路器手车在隔离断开位置。 d、将变压器TR2-2高压柜AH10断路器手车摇至工作位置,合上保险FU1、 FU2、KK、FU3、FU4、F
15、U5、3SA,SA1打至就地位置,保护压板XB1、XB2、XB3在投入位置。e、手动合上高压柜AH10断路器(SA2),进行变压器TR2-2第一次冲击,检查变压器温度声音等正常,观察变压器的冲击激磁涌流,保护不应动作。正常运行5分钟后在高压柜AH10手动分闸。间隔5分钟后进行第2次冲击,共冲击5次,每次间隔5分钟。5次冲击后变压器进入空载运行状态。f、合上段进线柜内保险1FU1、1FU2、1FU3、FU、F1。g、将段进线柜断路器手车摇至工作位置。h、手动合上段进线柜断路器,使段母线带电,测量母线电压、相序正确。 7、段、段母线核相 将母联柜TR2-1-AA02断路器拉出柜外,打开母联柜挡板,
16、在上下触头用万用表核定相别及相序,同名相电压为零,异相电压为线电压。 8、段、段、母联柜分合闸试验 a、将母联柜TR2-1-AA02断路器手车摇至工作位,合上保险1FU1、1FU2、1FU3、2FU1、FU ,将SA打至自动位置。 b、停段进线柜上级变压器柜,段进线失电,断路器跳闸,母联自动合闸。 c、将母联柜上开关SA置手动位置,分母联断路器,送段进线电源,合段进线断路器,恢复分段运行。 d、将母联柜上开关SA置自动位置,停段进线柜上级变压器柜,段进线失电,断路器跳闸,母联自动合闸。 e、将母联柜上开关SA置手动位置,分母联断路器,送段进线电源,合段进线断路器,恢复分段运行。9、04KV段母
17、线受电 a、检查变压器TR3-1具备受电条件,周围拉上警戒线并有专人看护。 b、分开变压器TR3-1高压柜AH11接地刀,检查变压器TR3-1及电缆绝缘。c、检查段所有的低压断路器均在断开位置,段进线柜断路器手车和母联断路器在隔离断开位置。 d、将变压器TR3-1高压柜AH11断路器手车摇至工作位置,合上保险FU1、FU2、KK、FU3、FU4、FU5、3SA,SA1打至就地位置,保护压板XB1、XB2、XB3在投入位置。e、手动合上高压柜AH11断路器(SA2),进行变压器TR3-1第一次冲击,检查变压器温度声音等正常,观察变压器的冲击激磁涌流,保护不应动作。正常运行5分钟后在高压柜AH11
18、手动分闸。间隔5分钟后进行第2次冲击,共冲击5次,每次间隔5分钟。5次冲击后变压器进入空载运行状态。f、合上段进线柜内保险1FU1、1FU2、1FU3、FU、F1。g、将段进线柜断路器手车摇至工作位置。h、手动合上段进线柜断路器,使段母线带电,测量母线电压、相序正确。10、04KV段母线受电 a、检查变压器TR3-2具备受电条件,周围拉上警戒线并有专人看护。 b、分开变压器TR3-2高压柜AH12接地刀,检查变压器TR3-2及电缆绝缘。c、检查段所有的低压断路器均在断开位置,段进线柜断路器手车在隔离断开位置。 d、将变压器TR3-2高压柜AH12断路器手车摇至工作位置,合上保险FU1、 FU2
19、、KK、FU3、FU4、FU5、3SA,SA1打至就地位置,保护压板XB1、XB2、XB3在投入位置。e、手动合上高压柜AH12断路器(SA2),进行变压器TR3-2第一次冲击,检查变压器温度声音等正常,观察变压器的冲击激磁涌流,保护不应动作。正常运行5分钟后在高压柜AH12手动分闸。间隔5分钟后进行第2次冲击,共冲击5次,每次间隔5分钟。5次冲击后变压器进入空载运行状态。f、合上段进线柜内保险1FU1、1FU2、1FU3、FU、F1。g、将段进线柜断路器手车摇至工作位置。h、手动合上段进线柜断路器,使段母线带电,测量母线电压、相序正确。 11、段、段母线核相 将母联柜TR3-1-AA02断路
20、器拉出柜外,打开母联柜挡板,在上下触头用万用表核定相别及相序,同名相电压为零,异相电压为线电压。 12、段、段、母联柜分合闸试验 a、将母联柜TR3-1-AA02断路器手车摇至工作位,合上保险1FU1、1FU2、1FU3、2FU1、FU ,将SA打至自动位置。 b、停段进线柜上级变压器柜,段进线失电,断路器跳闸,母联自动合闸。 c、将母联柜上开关SA置手动位置,分母联断路器,送段进线电源,合段进线断路器,恢复分段运行。 d、将母联柜上开关SA置自动位置,停段进线柜上级变压器柜,段进线失电,断路器跳闸,母联自动合闸。 e、将母联柜上开关SA置手动位置,分母联断路器,送段进线电源,合段进线断路器,
21、恢复分段运行。13、04KV段母线受电 a、检查变压器TR4-1具备受电条件,周围拉上警戒线并有专人看护。 b、分开变压器TR4-1高压柜AH13接地刀,检查变压器TR4-1及电缆绝缘。c、检查段所有的低压断路器均在断开位置,段进线柜断路器手车和母联断路器在隔离断开位置。 d、将变压器TR4-1高压柜AH13断路器手车摇至工作位置,合上保险FU1、FU2、KK、FU3、FU4、FU5、3SA,SA1打至就地位置,保护压板XB1、XB2、XB3在投入位置。e、手动合上高压柜AH13断路器(SA2),进行变压器TR4-1第一次冲击,检查变压器温度声音等正常,观察变压器的冲击激磁涌流,保护不应动作。
22、正常运行5分钟后在高压柜AH13手动分闸。间隔5分钟后进行第2次冲击,共冲击5次,每次间隔5分钟。5次冲击后变压器进入空载运行状态。f、合上段进线柜内保险1FU1、1FU2、1FU3、FU、F1。g、将段进线柜断路器手车摇至工作位置。h、手动合上段进线柜断路器,使段母线带电,测量母线电压、相序正确。14、04KV段母线受电 a、检查变压器TR4-2具备受电条件,周围拉上警戒线并有专人看护。 b、分开变压器TR4-2高压柜AH14接地刀,检查变压器TR4-2及电缆绝缘。c、检查段所有的低压断路器均在断开位置,段进线柜断路器手车在隔离断开位置。 d、将变压器TR4-2高压柜AH14断路器手车摇至工
23、作位置,合上保险FU1、 FU2、KK、FU3、FU4、FU5、3SA,SA1打至就地位置,保护压板XB1、XB2、XB3在投入位置。e、手动合上高压柜AH14断路器(SA2),进行变压器TR4-2第一次冲击,检查变压器温度声音等正常,观察变压器的冲击激磁涌流,保护不应动作。正常运行5分钟后在高压柜AH14手动分闸。间隔5分钟后进行第2次冲击,共冲击5次,每次间隔5分钟。5次冲击后变压器进入空载运行状态。f、合上段进线柜内保险1FU1、1FU2、1FU3、FU、F1。g、将段进线柜断路器手车摇至工作位置。h、手动合上段进线柜断路器,使段母线带电,测量母线电压、相序正确。 15、段、段母线核相
24、将母联柜TR4-1-AA02断路器拉出柜外,打开母联柜挡板,在上下触头用万用表核定相别及相序,同名相电压为零,异相电压为线电压。 16、段、段、母联柜分合闸试验 a、将母联柜TR4-1-AA02断路器手车摇至工作位,合上保险1FU1、1FU2、1FU3、2FU1、FU ,将SA打至自动位置。 b、停段进线柜上级变压器柜,段进线失电,断路器跳闸,母联自动合闸。 c、将母联柜上开关SA置手动位置,分母联断路器,送段进线电源,合段进线断路器,恢复分段运行。 d、将母联柜上开关SA置自动位置,停段进线柜上级变压器柜,段进线失电,断路器跳闸,母联自动合闸。 e、将母联柜上开关SA置手动位置,分母联断路器
25、,送段进线电源,合段进线断路器,恢复分段运行。七、安全技术措施 a、送电前要严格检查盘柜内是否留有异物,盘内螺栓要达到规定力矩要求,各项试验符合送电要求,接地系统良好可靠。b、在各系统绝缘合格且正常后方能送电。c、要设有足够的警示牌。d、与送电无关的人员一律撤离送电现场,可设立送电专区证,由安全保卫人员执行。e、要备有足够的灭火器和消防器材。f、操作人员必须穿绝缘靴和带绝缘手套。g、在已送电及运行的场所工作时,须办理有关工作票,方能开展工作,同时做好围栏、警示牌监护、安全防护措施工作。h、在已送电的设备上挂警示牌、设防护栏。i、受电后,指定电气人员进行巡检,以监视设备运行状况与参数,对设备异常
26、状态做到及时发现,认真分析,正确处理,并做好记录,向有关上级汇报。 j、值班人员巡视过程中,应仔细、认真,进行巡视后,应将巡视情况、巡视时间及时记入记录薄。八、受电组织机构 为了确保10KV变电所一次受电成功,特成立受电组织机构,由于10KV变电所电源取自二甲醚301A变电所,因此10KV变电所向上级变电所申请停送电由我方发令人员向业主方提出,业主选派专门人员负责和上级变电所联系。我方受电人员主要分为副总指挥、发令人员、操作人员和监督人员。 受电组织机构如下:总指挥:王彦飞副总指挥:张建刚副总指挥:王学斌副总指挥:单龙联络员:尚乐安全员:陈荣生操作人:宋志华发令人:皇甫全电气技术员:安小建保运
27、组电工班组九、风险消减措施a、施工用电必须按规定手续申请临时用电票,非电气作业人员不得从事电气作业。b、施工用电严格执行GJ46施工现场临时用电安全技术规范 用电线路采用绝缘良好的橡皮或塑料绝缘导线,施工现场不得架设裸体导线。c、凡与电源连接的电气设备,未经验电,一律视为有电。 d、线路送电必须通知用电单位,直至班组个人,严禁私自停送电。 e、线路停电后,用电设备均应拉开电源开关,并挂上“严禁合闸”警告牌,电气设备检修时,应切断电源,线路且有明显切断点,挂上“有人工作,严禁合闸”警告牌。f、停电检修应在电源侧方向装设临时接地线,装设临时接地线的顺序是先装接地端,再装导线端,施工完毕拆除接地线的顺序与安装时相反。 第 12 页 共 12 页
