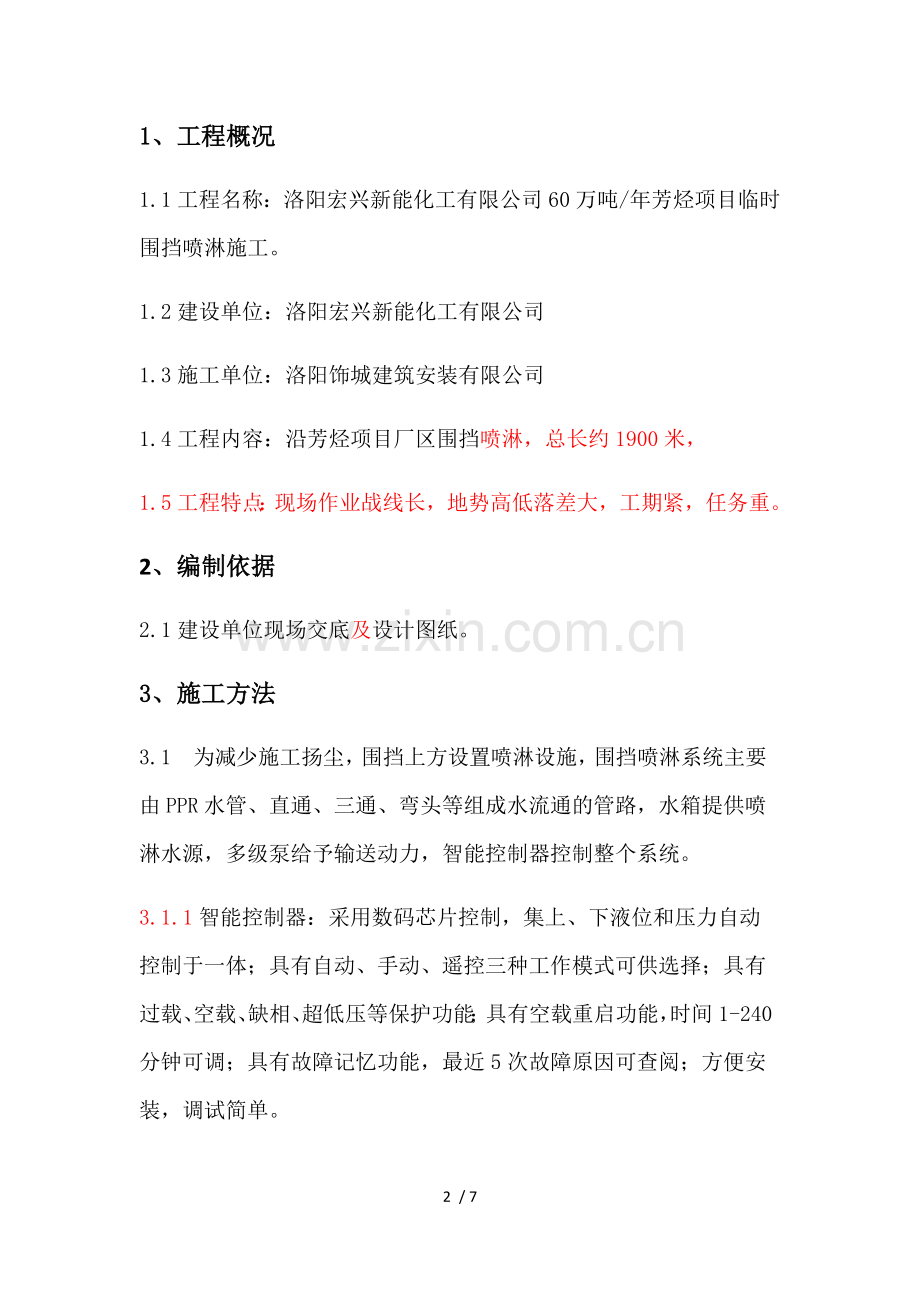

1、工程概况
1.1工程名称:洛阳宏兴新能化工有限公司60万吨/年芳烃项目临时围挡喷淋施工。
1.2建设单位:洛阳宏兴新能化工有限公司
1.3施工单位:洛阳饰城建筑安装有限公司
1.4工程内容:沿芳烃项目厂区围挡喷淋,总长约1900米,
1.5工程特点:现场作业战线长,地势高低落差大,工期紧,任务重。
2、编制依据
2.1建设单位现场交底及设计图纸。
3、 施工方法
3.1 为减少施工扬尘,围挡上方设置喷淋设施,围挡喷淋系统主要由PPR水管、直通、三通、弯头等组成水流通的管路,水箱提供喷淋水源,多级泵给予输送动力,智能控制器控制整个系统。
3.1.1智能控制器:采用数码芯片控制,集上、下液位和压力自动控制于一体;具有自动、手动、遥控三种工作模式可供选择;具有过载、空载、缺相、超低压等保护功能;具有空载重启功能,时间1-240分钟可调;具有故障记忆功能,最近5次故障原因可查阅;方便安装,调试简单。
3.1.2多级泵:启动前需向泵内注满水;启动时需打开出水阀门,减轻电机启动负荷,避免烧毁电机;当泵使用压力降低后,可减少泵体和泵盖间纸垫数量,调节压力过高会烧毁电机。
3.1.3水箱:水箱内装有自动水位控制阀,当水箱内水位不足时,开关打开自动补充水源;当水位到达一定高度时,控制阀自动关闭,停止补水。
3.2建筑工地围挡喷淋系统设备参数
流量:6m³/h
扬程:160m
功率:7.5kw
转速:2900r/min
频率:50Hz
电压:380V
电流:15A
3.3安装环境要求
使用温度:-10℃至40℃
湿度:相对湿度不大于90%
海拔高度:不超过2000米
探头线耐温:105℃
3.4施工顺序
3.4.1施工材料、设备进场前,对材料、设备进行自检,自检合格后报建设单位检查。
3.4.2施工前,组织施工人员进行技术、安全交底,形成书面文件,履行签字手续。
3.4.3管路铺设:喷淋总开关设置在起点,管线用卡扣固定在围挡上,主管道用热熔连接,每隔4米处设置一个喷雾管,管顶端安装一个喷嘴(可根据实际需要设置喷雾管之间的距离)。
3.4.4水泵安装:首先将水泵用螺丝固定在支架上并找平、找正,等将遮雨棚等配套管线设备安装完毕后,接通电源进行试运行。
3.4.5智能控制器具有良好的防水设置,固定在围挡上。
3.4.6最后将各种控制器互相连接,调试合格后即可投入使用。
3.5建筑工地围挡喷淋系统安装注意事项
1、水泵:
A、启动前必须向水泵内注满水!
B、启动时必须打开出水阀门,减轻电机起动负荷,避免烧毁电机!
2、控制器:
A、将控制器、固定在围挡上,打开接线盒,按标签提示接好电源和水泵!
B、根据需求按照说明书上的图接好线。接线时注意探头线不能短路,不能挨着水池壁;延长讯号线时(建议延长讯号线的截面积不大于0.75mm2),请用防水胶布包完整!
4、 组织、质量保证措施
4.1组织保障措施:设立项目部,安排技术素质好、有类似工程施工经验的管理人员及工人投入施工;组织专人负责采购工作,做到材料按时按量供应,杜绝由材料供应短缺而影响施工的现象发生。
项目经理
项目负责人
施工班组
4.2质量保证措施:
4.2.1加强采购物资的质量控制,严把质量、数量、品种、规格验收关。
4.2.2严格做好施工的”自检、专检、交接检“。
4.2.3加强成品保护
5. 施工安全保证措施
5.1施工作业区,对施工人员进行安全交底。
5.2施工机械使用前,操作人员严格执行检查制度;使用后做好设备保养。严禁对运行中机械设备进行维修、保养等作业。
5.3电气设备均符合《施工现场临时用电安全技术规范》(JC46-S8),电线(电缆)不随地拖拉,按规范要求铺设,严禁电线(电缆)表面有破损等不安全现象存在;电气设备的金属外壳均与专用保护零线相连接。
5.4施工完毕后要切断电源。
5.5现场施工人员戴安全帽、穿工作服,禁止穿短裤、拖鞋进行施工。
5.6特种作业人员持证上岗,严禁无证操作。
5.7现场钢材切割、焊接时,现场操作人员要佩戴防护用具。
5.8施工现场必须配备一名安全管理人员。
5.9夏季施工做好防暑降温,避免由于中暑而造成的安全事故。
6、文明施工措施
6.1各种材料堆放整齐、有序。
6.2施工完毕后,现场垃圾等清理干净。
6.3防止发电机等设备污油外漏。
7.施工进度表
