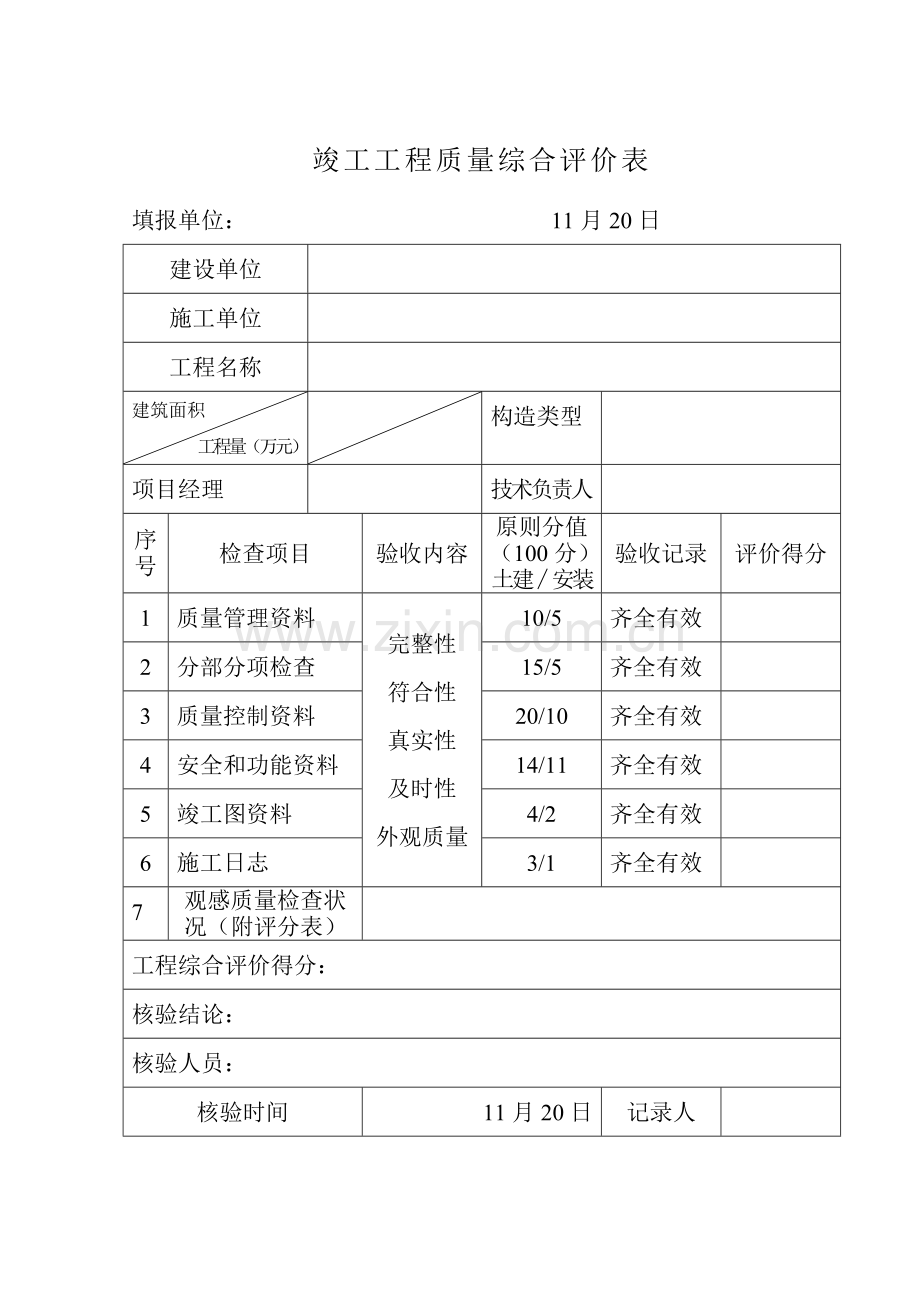

竣工工程质量综合评价表
填报单位: 11月20日
建设单位
施工单位
工程名称
建筑面积
工程量(万元)
构造类型
项目经理
技术负责人
序号
检查项目
验收内容
原则分值
(100分)
土建∕安装
验收记录
评价得分
1
质量管理资料
完整性
符合性
真实性
及时性
外观质量
10/5
齐全有效
2
分部分项检查
15/5
齐全有效
3
质量控制资料
20/10
齐全有效
4
安全和功能资料
14/11
齐全有效
5
竣工图资料
4/2
齐全有效
6
施工日志
3/1
齐全有效
7
观感质量检查状况(附评分表)
工程综合评价得分:
核验结论:
核验人员:
核验时间
11月20日
记录人
竣工工程质量综合评价表填表阐明
1、工程综合评价得分率:优良在85%及其以上,其中工程观感质量检查≥86%;
2、工程综合评价得分率:合格在80%及其以上,其中工程观感质量检查≥84%;
综合得分=技术资料×40%+观感得分×60%。
建筑工程观感检查评分原则
填报单位:建筑企业
序号
检查项目
项目内容
原则分
评分原则
好
一般
差
1
建筑
1
室外墙面
15
2
室内墙面
12
3
室内顶棚
8
4
室内地面
15
5
屋面
7
6
门窗
8
7
楼梯散水台阶
3
8
构造缝、水落管
2
2
暖卫与燃气
1
管道接、坡口、支架
4
2
卫生器具、支架、阀门
3
3
检查口、扫除口、地漏
1
4
散热器、支架
2
3
电气
1
配电箱、盘、板、接线盒
4
2
照明器具开关插座
5
3
防雷、接地
1
4
通风
空调
1
风口、风阀
2
2
风机、空气处理室、机组
3
5
电梯
1
运行、平层、开关门
3
2
层门、信号系统
1
3
机房
1
6
智能
建筑
1
现场设备、箱、板、盒、布线
4
2
机房设备、配线
5
3
防雷、接地
1
合计:
施工技术资料质量验收评分表
填报单位:
工程名称
建筑面积
施工单位
企业技术负责人
项目经理部
分企业资料审核人
资料构成综述:本工程技术资料共13册,其中施工管理资料1册,分项工程检查批质量验收记录1册,质量控制资料5册,安全与功能检测1册,专业工程资料(电气2册、给排水及采暖1册),幕墙工程资料1册,补充资料1册。
项目经理
项目技术负责人
资料员
序号
验收内容及评分原则
资料验收评估意见
评分
验收内容
评分原则
应得分
实得分
1
完整性
缺一项扣一分
无竣工图、施工日志
10
2
符合性
发现1处不符合扣2分
基本符合规定
60
3
真实性
发现1处不真实扣1分
资料真实、有效
10
4
及时性
发现1处不及时扣1分
与工程同步、资料搜集及时。
10
5
外观质量
发现1处扣1分
封面、目录、内容、无备考表
10
格式
基本按陕西省资料整编规定整编
整洁
无涂改、乱划现象
清晰
基本清晰
签章
签章齐全
装订
不符合规范规定
总体评价
资料齐全、卷面整洁、基本符合规定。
100
资料员
项目技术负责人
分企业验收评估人
分企业资料负责人
阐明:验收评分总分低于80分为不合格,凡查出旳问题均应改正。
