收藏 分销(赏)

石家庄市桥西区生活垃圾压缩转运站工程施工组织设计新含外网的.doc

上传人:可**** 文档编号:3041935 上传时间:2024-06-13 格式:DOC 页数:180 大小:3.60MB
下载 相关 举报
石家庄市桥西区生活垃圾压缩转运站工程施工组织设计新含外网的.doc_第1页
第1页 / 共180页

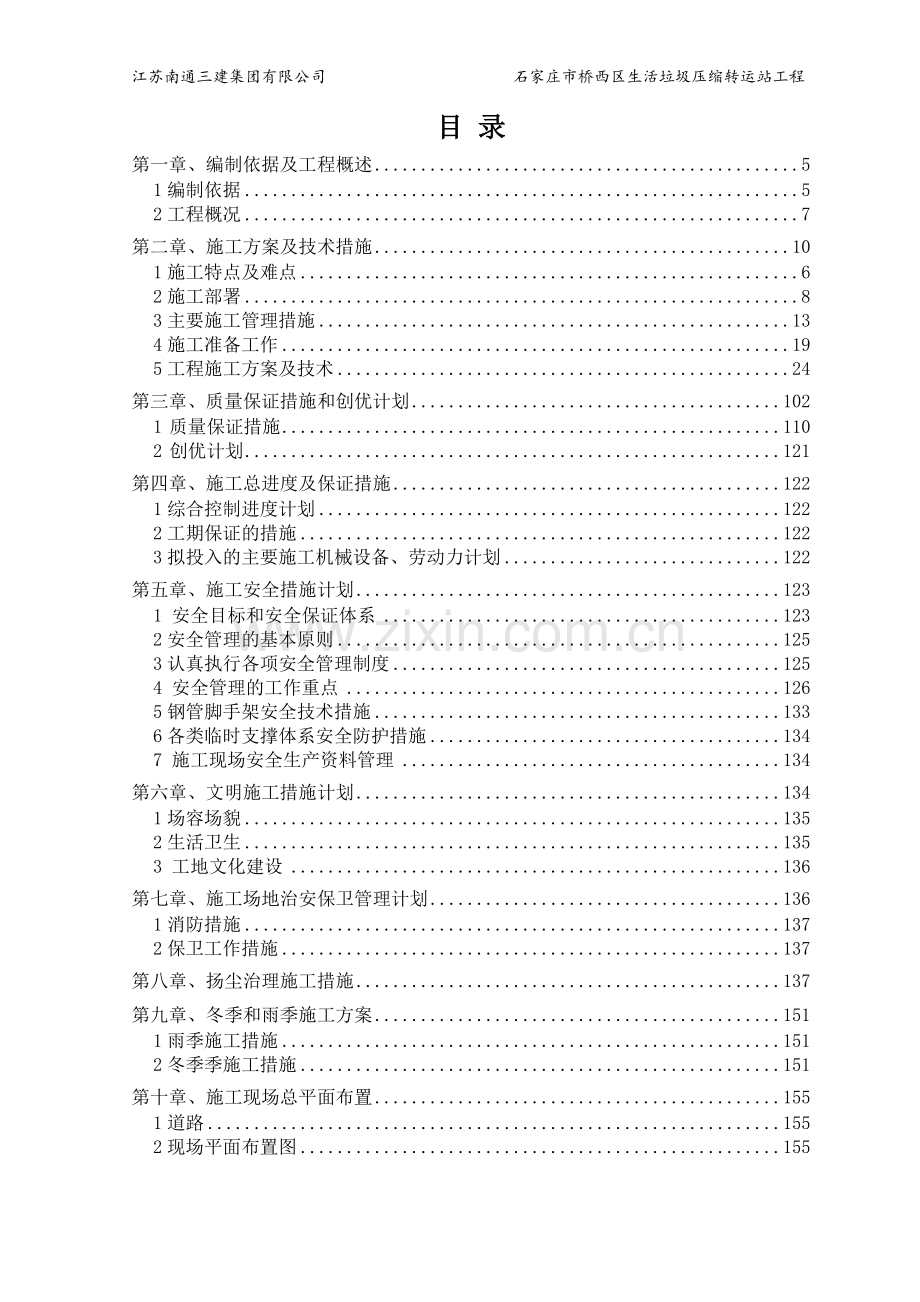

石家庄市桥西区生活垃圾压缩转运站工程施工组织设计新含外网的.doc_第2页
第2页 / 共180页
石家庄市桥西区生活垃圾压缩转运站工程施工组织设计新含外网的.doc_第3页
第3页 / 共180页
石家庄市桥西区生活垃圾压缩转运站工程施工组织设计新含外网的.doc_第4页
第4页 / 共180页
石家庄市桥西区生活垃圾压缩转运站工程施工组织设计新含外网的.doc_第5页
第5页 / 共180页
点击查看更多>>
资源描述

1、江苏南通三建集团有限公司 石家庄市桥西区生活垃圾压缩转运站工程石家庄市桥西区生活垃圾压缩转运站工程施工组织设计 编制单位:江苏南通三建集团有限公司 编制时间:2015年12月30日目 录第一章、编制依据及工程概述51编制依据52工程概况7第二章、施工方案及技术措施101施工特点及难点62施工部署83主要施工管理措施134施工准备工作195工程施工方案及技术24第三章、质量保证措施和创优计划1021质量保证措施1102创优计划121第四章、施工总进度及保证措施1221综合控制进度计划1222工期保证的措施1223拟投入的主要施工机械设备、劳动力计划122第五章、施工安全措施计划1231 安全目标

2、和安全保证体系1232安全管理的基本原则1253认真执行各项安全管理制度1254 安全管理的工作重点1265钢管脚手架安全技术措施1336各类临时支撑体系安全防护措施1347 施工现场安全生产资料管理134第六章、文明施工措施计划1341场容场貌1352生活卫生1353 工地文化建设136第七章、施工场地治安保卫管理计划1361消防措施1372保卫工作措施137第八章、扬尘治理施工措施137第九章、冬季和雨季施工方案1511雨季施工措施1512冬季季施工措施151第十章、施工现场总平面布置1551道路1552现场平面布置图155第十一章、项目组织管理机构1551工程施工管理组织1552 工程承

3、包范围1583 组织与协调158 第十二章、成品保护和工程保修工作的管理措施和承诺1591成品保护措施1592工程保修服务163第十三章、任何可能的紧急情况的处理措施、预案以及抵抗风险(包括工程施工过程中可能遇到的各种风险)的措施1641处理紧急情况的预案及措施1642预防各种风险的相应措施165第十四章、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案1651与分包单位的协调配合1652对分包单位提供的服务1653对分包单位的组织、管理、协调和控制165第十五章、与发包人、监理及设计人的配合166第一章、编制依据及工程概述1编制依据1.1工程合同 序 号文 件 名 称编 号签订

4、日期1招标文件20151.2工程施工图纸序号文件、图纸名称专业类别日期1施 工 图结 构2015年2施 工 图建 筑2015年3施 工 图暖 通2015年4施 工 图给 排 水2015年5施 工 图电 气2015年1.3主要规程、规范、标准类别名 称编 号主要国家标准工程测量规范GB50026-2007建筑地基基础工程施工质量验收规范GB50202-2002建筑结构荷载规范GB50009-2012地下工程防水技术规范GB50108-2008建筑抗震设计规范GB50011-2011钢结构设计规范GB50017-2003混凝土结构工程施工质量验收规范GB50204-2002砌体结构设计规范GB50

5、003-2011屋面工程质量验收规范GB50207-2002建筑工程项目管理规范GB/T50326-2006建筑设计防火规范GB50016-2014混凝土外加剂应用技术规范GB50119-2003民用建筑工程室内环境污染控制规范GB50325-2010建筑地面工程施工质量验收规范GB50209-2010冷弯薄壁型钢结构技术规范GB50018-2002钢结构工程施工质量验收规范GB50205-2001钢筋混凝土用热轧带肋钢筋GB1499-2008钢筋混凝土用热轧光园钢筋GB13013-2008建筑电气工程施工质量验收规范GB50303-2013通风与空调工程施工及验收规范GB50243-2002

6、建筑给排水及采暖工程施工质量验收规范GB50242-2013自动喷水灭火系统施工及验收规范GB50261-2005建筑安装工程质量验收统一标准GB50300-2013工程建设强制性标准条文压缩机、风机、泵安装工程施工及验收规范GBJ50275-98建筑节能工程施工质量验收规范GB50411-2014主要行业标准生活垃圾转运站技术规范CJJ47-2006混凝土泵送施工技术规程JGJ/T10-2011加气混凝土砌块建筑技术规程JGJ/T14-2011钢筋机械连接通用技术规程JGJ107-2010回弹法检测混凝土抗压强度技术规范JGJ/T23-2011 建筑变形测量规范JGJ8-2007钢结构高强度

7、螺栓连接的设计、施工及验收规程JGJ82-2011轻骨料混凝土技术规程JGJ51-2002建筑工程冬期施工规范JGJ104-2011混凝土拌和用水标准JGJ63-2006普通混凝土用砂质量标准及检验方法JGJ52-2006普通混凝土配合比设计规程JGJ55-2011建筑施工安全检查标准JGJ59-2011建筑施工高处作业安全技术规范JGJ80-2011建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011建筑机械使用安全技术规程JGJ33-2001施工现场临时用电安全技术规程JGJ46-20051.4图 集类 别名 称编 号主要国家图集建筑物抗震构造详图11G329-1混凝土结构施工图平面

8、整体表示方法制图规则和构造详图11G101-111G101-211G101-311G101-4常用风机控制电路图10D303-2等电位联结安装02D501-2住宅小区建筑电气设计与施工03D603建筑电气通用图集(共13分册)92DQ113利用建筑物金属体做防雷及接地装置03D501-3主要地方图集12系列建筑标准图集1.5主要法规类 别名 称编 号国 家中华人民共和国合同法1999年3月15日第九次全国人民代表大会通过中华人民共和国建筑法中华人民共和国主席令第91号令中华人民共和国计量法中华人民共和国主席令第28号中华人民共和国环境保护法1989年12月26日中华人民共和国主席令第二十二号关

9、于印发建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法和危险性较大工程安全专项施工方案编制及专家论证审查办法的通知建质2004213号行 业中华人民共和国消防条例实施细则公安部1987年3月16日发布房屋建筑工程质量保修书建设部和国家工商局(2000)185号企 业质量、环境、职业健康安全管理手册及程序文件1.6其它1.6.1 石家庄市桥西区生活垃圾压缩转运站工程岩土工程勘察报告1.6.2 施工现场作业条件序 号内 容条 件 概 况1环境、地貌本工程位于石家庄桥西区宫北路与滨河街交口西北角2地上、地下物的情况地势平坦,地下管网情况需建设单位提供地下管网图,现场基本满足施工要求。3

10、三通一平基本符合施工要求。4现场水、电源现场水、电源能满足施工的要求。5排 水现场污水经沉淀后排入市区下水道。6临 设现场可搭设临时办公、生活设施,以及库房7工作面工作面基本上满足施工需要。2工程概况2.1工程总体介绍序号项 目内 容1工程名称石家庄市桥西区生活垃圾压缩转运站工程2设计单位 唐山市规划建筑设计研究院3建设单位河北冀洁环保工程有限公司4承包方式总承包5工期要求工期为210日历天6施工工期接甲方开工令后210日历天完成并验收7质量标准达到建筑工程施工质量验收统一标准(GB50300-2013)合格标准。8工程规模规划占地总面积25982.849工程地址石家庄市桥西区十里尹村,汇明路

11、汇华学院以南,民心河以西10工程性质综合楼2.2建筑设计简介序号项目内 容1建筑功能综合办公楼(1号楼)、垃圾压缩转运站(2号楼)、消防水泵房(3号楼)、变配电站(4号楼)、门卫及消防控制室(5号楼)2建筑面积592.29、4986.01、150.16、329.28、42.183层数(檐高)两个框架、两个砖砌结构、一个筏形基础水泵房5标高0.000根据总平面及竖向布置图定性各楼座的相对标高6室内外高差1号楼为450mm、2号楼5号楼为150mm、3号楼4号楼为300mm7内 、外装 修按招标文件划分的工作界面及清单内容为准9门 窗塑钢窗、乙级防火门、钢制卷帘门10防水地下室外墙、底板钢筋砼结构

12、自防水(P6)加卷材防水卫生间1.5厚合成高分子防水涂料屋 面4厚高聚物改性沥青卷材11节能保温外墙保温采用60厚挤塑聚苯板;屋面采用70厚挤塑聚板。 2.3结构设计简介项 目内 容结构形式基础条形基础、筏形基础等结构钢筋砼框架结构、砖混结构抗震设防烈度7度设计使用年限50二次结构页岩多孔砖等砼最大等级C30钢筋类别种类HPB300、HRB400最大钢筋直径、钢构件25mm、檩条Q345B级钢,边跨规格为Z220X75X20X2.5;中跨规格为Z220X75X20X2.0。接头形式机械连接、绑扎搭接、电渣压力焊焊条E43、E50结构最大尺寸地下部分地下外墙外墙370mm 基础独立基础、筏形基础

13、柱800*800mm楼板300mm地上部分内墙200mm柱800*800mm板120mm2.4专业设计简介序号项 目设 计 要 求系统做法及管线类别1给排水工程给 水供水引自市政管网的给水管,分为高、中、低区三个系统,高、中区两系统均采用加压供水设备供水。低区给水系统负责二至四层供水,由市政管网直接供给,均采用下行上给供水方式。给水管、热水管采用符合要求的不锈钢给水管,支管采用-管,管径不大于100mm时采用螺纹连接,管径大于100mm时采用法兰或沟槽式连接。热 水本建筑的生活热水由设在室外的太阳能和电热水器提供。生活热水系统竖向分为一个区,采用上供下回式系统。污、废水排水立管采用伸顶透气。办

14、公部分首层单独排出。其余层排水经重力管道排至室外,污水经化粪池处理后排至市政管网;厨房排水经室外隔油池处理后排至市政管网。采用PVC-U硬聚氯乙烯螺旋管及注塑成型硬聚氯乙烯管件,橡胶密封圈接口,污水横支管采用PVC-U普通塑料管。雨水及空调冷凝水屋面雨水经雨水斗收集后,经立管排至室外雨水检查井。雨水立管采用PVC-U硬聚氯乙烯螺旋管及注塑成型硬聚氯乙烯管件。 2电气工程高、低压配电采用两路电源供电方式,消防设备为一级负荷,客体、生活水泵为二级负荷,其余为三级负荷,消防设备供电双电源在末端互投切换。低压配电柜按GCK型设计,落地式安装。低压出线选用YJV电缆,应急母线出线选用NHYJV电缆。电力

15、配电采用放射式与树干式相结合的方式。单台大容量或重要负荷采用放射式供电,照明及一般负荷采用放射式与树干式相结合的方式。普通电缆和应急电源电缆分设桥架或采取隔离措施,若不敷设在桥架上,应穿镀锌钢管敷设。照 明设有普通照明、应急照明、航空障碍照明;光源:一般为荧光灯或其它节能灯具。应急照明线采用ZR-BV导线,其余采用BV导线穿镀锌钢管暗敷。防雷接地按二类防雷设防。保护接地和防雷接地为共用接地装置,接地电阻不大于1,接地形式采用TN- S系统,并进行总等电位联结,有洗浴设备的卫生间设局部等电位联结。在屋顶采用10镀锌圆钢作避雷带;利用建筑物柱内钢筋通焊作引下线;利用建筑物基础钢筋网作为综合接地极。

16、第二章、施工方案及技术措施1工程施工特点和难点1.1工程特点1.1.1本工程拟建场区地形平坦,施工现场布置生活区、办公室、仓库用房、材料加工及堆放区,土方堆放区。1.1.2结构类型:复合地基、框架结构,条基、独立柱基础、筏板基础等。1.1.3场区位于石家庄市桥西区十里尹村、汇明路汇华学院以南,交通比较方便。1.1.4单体建筑物多是本工程的特点。1.2工程施工难点1.2.1本工程在市区,周边有居民区,因此施工前必须与当地居民进行充分的沟通,同时均量减少夜间施工时间,砼浇筑等噪声较大的作业项目合理安排至白天施工。周边道路白天大型车辆不方便运送设备及材料,及时与交管部门办理相关手续。1.2.2施工现

17、场场地比较大,配套实施布置齐全,材料堆放、土方堆放占地大,因此整个厂区的维护需要严格合理,满足石家庄市绿色施工导则规范要求,厂区覆盖达到100%无露土。1.2.32号建筑物(垃圾压缩转运站)地上部位层高相对较高,二层屋面采用钢架结构也是本工程的特点。1.2.4结构预留预埋本工程机电专业系统多,预留预埋工作量大,保证预留位置准确是一项重要工作;由于各系统之间管线交叉较多,容易产生打架问题,应进行综合图等设计保证各工艺系统路由。施工设想:如何实现工程质量目标是本工程总体策划的重点。拟采用的施工对策为:(1)单位重视:开工伊始,即对项目进行动态跟踪管理,成立公司工程领导小组,代表公司对本工程的质量进

18、行全过程监督和负责。从组织上,选派素质高、参与过同类工程施工的人员组成项目班子,配备一支作风好、技术精,能打硬仗的施工队伍承担施工任务。(2)实施质量目标管理:将总体质量目标分解为主体结构阶段质量目标、机电安装工程的质量目标,通过对各个分解目标的控制来确保整体质量目标的实现。(3)强化质量节点控制、消除质量通病:针对同类工程易出现的质量问题,设立若干质量控制点,开展过程质量管理,防止质量通病的出现。(4)强化项目质量管理制度建设:根据项目在以往同类工程创优过程中的经验,进一步总结和完善“三检”制、质量会诊制、挂牌施工制、定岗负责制、标签制、成品保护制、培训制、奖惩制,样板引路制。(5)强化项目

19、预控、过程控制:施工前,对能对质量造成影响的重点、难点和关键部位提前放样,并编制好详细的施工方案。 1.3降效因素多各专业工种立体交叉作业多 1.3.1土建施工、装饰装修施工及机电安装各工种交叉作业多,对总承包方的组织、协调及管理能力提出了很高的要求,总包的组织协调是施工顺利进展的关键。 1.3.2在项目管理上,根据各专业、各施工时段的主要特点,对施工进度图进行优化,分清不同施工阶段各项施工内容的主次关系,合理调配现场的各种资源;协调施工现场各专业的作业关系,合理优化施工工艺和施工顺序,尽可能在不影响关键施工线路的前提下,满足各专业分包队伍的施工需要。 1.3.3在现场施工的平面管理上,以满足

20、施工的要求为准,合理配备各种运输设备资源。1.4主要施工阶段的分项工程质量控制重点1.4.1土方开挖阶段:质量控制重点为基底标高、基础外轮廓边线及边坡支护控制。1.4.2基础结构施工阶段:质量控制重点为地下外墙、基础底板混凝土防水控制。1.4.3主体结构施工阶段:质量控制重点为梁、柱节点的钢筋、模板、砼、钢构架的预埋与安装质量控制。1.4.4二次结构施工阶段:质量控制重点为砌块的组砌方式、构造柱、板带、过梁的设置;电气管线及设备预埋等。1.4.5装修阶段:质量控制重点为保温、屋面防水、涂料、门窗及外墙装饰;室内墙面、楼地面及成品保护等。1.4.6设备安装阶段:质量控制重点为各管道的敷设、走向、

21、标高及调试等。2施工部署2.1施工部署总原则及总体施工顺序2.1.1 施工部署总原则施工部署的总原则是:统筹兼顾,全面安排,合理安排施工流水,提高工序间的插入度,充分酝酿人力、资源、时间、空间的总体布局。2.1.2总体施工顺序及施工组织原则2.1.2.1采用大节拍流水的施工法。以利于劳动力调派和调剂,有利于均衡施工。类似或相同的工程尽可能安排同一作业队施工,以提高工作效率,加快施工进度。2.1.2.2考虑到框架结构的二次结构工作量大,构筑物比较多,外网面积比较大,主体结构应根据施工进度分段验收,尽早插入二次结构及装饰装修工程。2.1.2.3施工安排上必须充分重视屋面工程和外墙装饰工程。2.1.

22、2.4本工程主导施工项目:基础底板,地下室外墙,混凝土楼盖,二次结构,局部粗装饰工程。2.1.3 施工流程施工准备平整场地测量放线土方开挖基础垫层基础工程主体工程装修、安装工程室外工程外线接入检验、试验验收监督站备案 交工回访保修总结 2.1.4土建工程施工流程施工准备、测量放线、挖土方、桩基施工 垫 层地下结构施工地下结构外防水基槽回填土方主体结构施工楼地面工程内外装修门窗安装屋面工程室外工程油漆涂料工程扫尾竣工验收3主要施工管理措施管理方针:重环保安康 建放心工程 当诚信楷模 领建筑潮流重环保安康 建放心楼盘:是迎合企业国际化管理趋势的必然选择,也是全面提高企业管理水平、开启国内外市场的现

23、实需要。我们将立足以人为本,珍爱生命,改善环境,为民造福;我们将与时俱进,树立科学的发展理念,持续改进,规范管理,满足法律、法规及其他要求,确保企业管理体系有效运行,创造更多的让顾客放心、社会满意的精品工程。3.1节约材料、降低成本的措施为提倡履行节约,反对浪费,实行生产和节约并重,以减少材料消耗,降低工程成本,采取以下节约措施。3.1.1综合节约措施3.1.1.1物资计划。提高计划的准确性,避免积压、浪费现象的发生。3.1.1.2挖掘潜力。适时清仓查库,对滞呆物资的利用或处理。3.1.1.3加强现场管理(1)验收保管:加强对进场材料的验收和保管,减少材料的亏方、亏吨,最大限度地减少材料的人为

24、和自然损失。(2)材料就位:材料平面布置的合理性和码放的规范性,避免重复劳动。(3)计量准确:杜绝因计量不准而造成质量问题和材料的浪费。(4)垃圾处理:对建筑垃圾分拣、回收、利用。(5)节电节水:禁止长明灯、长流水。(6)限额领料:做到先算后用,定额领料。(7)料具租赁:租赁的料具应适时进场、及时退还、限期结算。3.1.2主要材料节约措施3.1.2.1钢材节约措施(1)物尽其用:钢筋集中加工,统筹使用,先配长料后配短料。(2)翻样配料正确:提高钢筋翻样和配料的正确性,避免重项、错项。(3)及时维修保养:加强对钢模板、钢跳板、脚手管的维修、防腐。3.1.2.2水泥节约措施(1)水泥库内落地灰及时

25、清理使用,水泥袋及时回收。(2)水泥库地面做到防水防潮湿,屋面防漏。(3)使用中砂,尽量不用细砂,减少单方砼水泥用量。3.1.2.3木材节约措施(1)严禁优材劣用、长材短用,杜绝任意锯割的现象。(2)木材妥善保管,防止受潮霉烂变质。(3)文明施工,减少模板损耗,增加周材的周转次数。3.1.2.4实行限额领料制度、废物利用制度,节约各种材料。3.1.3技术节约措施充分采用新工艺、新技术和新材料,实施技术节约措施。3.1.3.1钢筋短料采用电渣压力焊,提高利用率。3.1.3.2合理使用外加剂。 砂浆、砼工程合理选用外加剂、粉煤灰等,以增加和易性、可泵性,提高强度,降低成本。3.1.3.3合理选用模

26、板体系。 模板采用快拆体系,以提高模板周转次数。3.1.3.4保证几何尺寸,避免跑模和漏浆等现象。3.1.3.5楼地面、装饰工程严格控制尺寸和标高,避免超厚。3.2建筑节能工程施工管理及验收措施建筑节能是指在建筑工程设计和建造中依照国家有关法律、法规的规定,采用节能型建筑材料、产品和设备,提高建筑物维护结构的保温隔热性能和采暖空调设备的能效比,减少建筑使用过程中的采暖、制冷、照明能耗,合理有效地利用能源。建筑节能管理中的四个重要思想:1、采用服务的思想;2、系统优化的思想;3、采用先进节能技术的思想;4、动态跟踪的思想。建筑节能管理的三种模式:1、减少能耗(节约)型节能;2、设备改善(更新)型

27、节能;3、运用改善(优化管理)型节能。3.2.1建筑节能分项施工要点3.2.1.1墙体节能工程的验收措施(1)主控项目1)用于墙体节能工程的材料等,其品种、规格应符合设计要求和相关标准的规定。检验方法:观察、尺量检查;核查质量证明文件。检查数量:按进场批次,每批随机抽取3个试样进行检查;质量证明文件应按照其出厂检验批进行核查。2)墙体节能工程使用的保温隔热材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。检验方法:核查质量证明文件及进场复验报告。核查数量:全数检查。3)墙体节能工程采用的保温材料和粘结材料等,进场时应对其下列性能进行复验,复验应为见证取样送检。保温材料的导热系

28、数、密度、抗压强度或压缩强度;粘结材料的粘结强度;增强网的力学性能、抗腐蚀性能。检验方法:随机抽样送检,核查复验报告。检查数量:同一厂家同一品种的产品各抽查不少于3次。4)墙体节能工程施工前应按照设计和施工方案的要求对基层进行处理,处理后的基层应符合保温层施工方案的要求。检验方法:对照设计和施工方案观察要求检查;核查隐蔽工程验收记录。数量:全数检查。5)墙体节能工程各层构造做法应符合设计要求,并应按照经过审批的施工方案施工。检验方法:对照设计和施工方案观察检查;核查隐蔽工程验收记录。检查数量:全数检查。6)墙体节能工程的施工,应符合下列规定:保温隔热材料的厚度必须符合设计要求。保温板材与基层及

29、各构造层之间的粘结或连接必须牢固。粘结强度和连接方式应符合设计要求。保温板材与基层的粘结强度应做现场拉拔试验。检验方法:观察;手扳检查;保温材料厚度采用剖开尺量检查;粘结强度和锚固力核查试验报告;核查隐蔽工程验收记录。核查数量:每个检验批抽查不少于3处。7)墙体节能工程各类饰面层的基层及面层施工,应符合设计要求和建筑装饰装修工程质量验收规范GB50210的要求,并应符合下列规定:饰面层施工的基层应无脱层、空鼓和裂缝,基层应凭平整、洁净,含水率应符合饰面层施工的要求。外墙外保温工程的饰面层不得渗漏。外墙外保温层及饰面与其他部位交接的收口处,应采用密封措施。检验方法:观察检查;核查试验报告和隐蔽工

30、程验收记录。检查数量:全数检查。8)外墙的门窗洞口四周的侧面,墙体上凸创四周的侧面,应按设计要求采取节能保温措施。检验方法:对照设计观察检查,必要时抽样剖开检查;核查隐蔽工程验收记录。检查数量:每个检验批抽查5%,并不少于5个洞口。(2)一般项目1)进场节能保温材料与构件的外观和包装应完整无破损,符合设计要求和产品标准的规定。检验方法:观察检查。检查数量:全数检查。2)当采用加强网作为防止开裂的措施时,加强网的铺贴和搭接应符合设计和施工方案的要求。砂浆抹压应密实,不得空鼓,加强网不得皱褶、外露。检验方法:观察检查;核查隐蔽工程验收记录。检查数量:每个检验批抽查不少于5处,每处不少于2。3)施工

31、产生的墙体缺陷,如穿墙套管、脚手眼、孔洞等,应按照施工方案采取隔断热桥措施,不得影响墙体热工性能。检验方法:对照施工方案观察检查。检查数量:全数检查。4)墙体保温板材接缝方法应符合施工方案要求。保温板接缝应平整严密。检验方法:观察、尺量检查。检查数量:每个检验批抽查10%,并不少于10处。5)墙体上容易碰撞的阳角、门窗洞口及不同材料基体的交接处等特殊部位,其保温层应采取防止开裂和破损的加强措施。检验方法:观察检查;核查隐蔽工程验收记录。检查数量:按不同部位,每类抽查10%,并不少于5处。3.2.1.2门窗节能工程验收措施(1)主控项目1)建筑外门窗的品种、规格应符合设计要求和相关标准的规定。检

32、验方法:观察、尺量检查;核查质量证明文件。检查数量:抽查10%,并不少于6樘;质量证明文件应按照其出场检验批进行核查。2)建筑外窗的气密性、保温性能、中空玻璃露点、玻璃遮阳系数和可见光透射比应符合设计要求。检验方法:核查质量证明文件和复验报告。检查数量:全数检查。3)建筑外窗进入施工现场,应对气密性、传热系数、玻璃遮阳系数、可见光透射比、中空玻璃露点进行复验,复验应为见证取样送检。检验方法:随机抽样送检;核查复验报告。检查数量:同一厂家同一品牌同一类型的产品各抽查不少于3樘(件)。4)建筑门窗采用的玻璃品种应符合设计要求。中空玻璃应采用双道密封。检验方法:观察检查;核查质量证明文件。检查数量:

33、抽查10%,并不少于6樘。5)金属外门窗隔断热桥措施应符合设计要求和产品标准的规定,金属副框的隔断热桥措施应与门窗框的隔断热桥措施相当。检验方法:随机抽样,对照产品设计图纸,剖开或拆开检查。检查数量:同一厂家同一品牌、类型的产品各抽查不少于1樘。金属框的隔断热桥措施按检验批抽查30%。6)建筑外窗应对其气密性做现场实体检验,检测结果应满足设计要求。检验方法:随机抽样现场检验。检查数量:同一厂家同一品种、类型的产品各抽查不少于3樘。7)外门窗框或副框与洞口之间的间隙应采用弹性闭孔材料填充饱满,并使用密封胶密封;外门窗框与副框之间的缝隙应使用密封胶密封。检验方法:观察检查;核查隐蔽工程验收记录。检

34、查数量:全数检查。8)外窗遮阳设施的性能、尺寸应符合设计和产品标准要求;遮阳设施的安装应位置正确、牢固,满足安全和使用功能的要求。检验方法:核查质量证明文件;观察、尺量、手扳检查。检查数量:抽查10%,并不少于6樘;安装牢固程度全数检查。(2)一般项目1)门窗密封条和玻璃镶嵌的密封条,其物理性能应符合相关标准的规定。密封条安装位置应正确,镶嵌牢固,不得脱槽,接头处不得开裂。关闭门窗时密封条应接触严密。检验方法:观察检查。检查数量:全数检查。2)外门窗遮阳设施调节应灵活,能调节到位。检验方法:现场调节试验检查。检查数量:全数检查。3.2.1.3屋面节能工程验收措施(1)主控项目1)用于屋面节能工

35、程的保温隔热材料,其品种、规格应符合设计要求和相关标准的规定。检验方法:观察、尺量检查;核查质量证明文件。检查数量:按进场批次,每批随机抽取3个试样进行检查;质量证明文件应按照其出场检验批进行核查。2)屋面节能工程使用的保温隔热材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。检验方法:核查质量证明文件及进场复验报告。检查数量:全数检查。3)屋面节能工程采用的保温材料和粘结材料等,进场时应对其导热系数、密度、抗压强度或压缩强度、燃烧性能进行复验,复验应为见证取样送检。检验方法:随机抽样送检,核查复验报告。检查数量:同一厂家同一品种的产品各抽查不少于3组。4)屋面保温隔热层的敷

36、设方式、厚度、缝隙填充质量及屋面热桥部位的保温隔热做法,必须符合设计要求和有关标准的规定。检验方法:观察、尺量检查。数量:每100抽查1处,每处10,整个屋面抽查不得少于3处。(2)一般项目屋面保温隔热层应按施工方案施工,板材应粘贴牢固、缝隙严密、平整。检验方法:观察、尺量检查。检查数量:每100抽查1处,每处10,整个屋面抽查不得少于3处。3.2.1.4楼面节能工程验收措施(1)主控项目1)用于地面节能工程的保温材料,其品种、规格应符合设计要求和相关标准的规定。检验方法:观察、尺量检查;核查质量证明文件。检查数量:按进场批次,每批随机抽取3个试样进行检查;质量证明文件应按照其出场检验批进行核

37、查。2)地面节能工程使用的保温隔热材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。检验方法:核查质量证明文件及进场复验报告。核查数量:全数检查。3)地面节能工程采用的保温材料,进场时应对其导热系数、密度、抗压强度或压缩强度、燃烧性能进行复验,复验应为见证取样送检。检验方法:随机抽样送检,核查复验报告。检查数量:同一厂家同一品种的产品各抽查不少于3组。4)地面节能工程施工前,应对基层进行处理,使其达到设计和施工方案的要求。检验方法:对照设计和施工方案观察检查。检查数量:全数检查。5)地面保温层、隔离层、保护层等各层的设置和构造做法以及保温层的厚度应符合设计要求,并应按施工方案

38、要求施工。检验方法:对照设计和施工方案观察检查。检查数量:全数检查。6)保温板与基层之间、各构造层之间的粘结应牢固,缝隙应严密;检验方法:观察检查;核查隐蔽工程验收记录。检查数量:每个检验批抽2处,每处10。7)保温层的表面防潮层、保护层应符合设计要求。检验方法:观察检查。检查数量:全数检查。3.2.1.4钢架结构工程验收措施4施工准备工作为了适应本工程结构相对复杂、技术要求高、工作量大和施工速度快,以及质量要求高标准的特点,必须从人员组织上、技术上、材料供应和施工机械设备及施工现场等各方面做好施工前的准备工作,以保证工程优质、高速、安全地顺利进行。4.1 技术准备4.1.1 一般性准备工作4

39、.1.1.1 熟悉图纸组织各专业人员熟悉图纸,了解设计意图,准备图纸会审。4.1.1.2 相应规范、规程、标准、图集的准备要准备好相关最新的规范、规程、标准和图集。同时,要组织好员工学习新规范、新规程。4.1.1.3 组织编制施工组织设计、施工方案,并进行分级交底。4.1.1.4 先行编制地下室施工预算和钢筋翻样,为尽早基础施工提供材料计划。4.1.1.5 做好原材料、钢筋连接试件的试验,确保工程尽早开工。4.1.2 计量、测量、检测、试验等器具配置计划见附表二4.1.3 技术工作计划4.1.3.1 施工方案编制计划拟 编 制 施 工 方 案 一 览 表序 号主要施工方案名称完 成 时 间编

40、制 人1施工组织设计2015年1月31日前2临电施工方案2015年1月31日前3临水施工方案2015年1月31日前4钢架结构施工方案2015年1月31日前5安全防护方案2015年1月31日前6钢筋施工方案2015年1月31日前7模板施工方案2015年1月31日前8混凝土施工方案2015年1月31日前9测量方案2015年1月31日前10试验方案2015年1月31日前11回填土施工方案2015年5月31日前12文明施工方案2015年1月31日前13雨季方案2015年5月15日前14脚手架施工方案2015年1月31日前15二次结构方案2015年6月15日前16成品保护方案2015年7月15日前17装

41、修施工方案2015年7月1日前18园林绿化施工方案2015年8月15日前19屋面施工方案2015年4月1日前4.1.3.2 试验工作计划 试验工作计划编制时,一是抓好与结构、防水、环保相关材料的试验计划;二是试验时间安排上应满足工程进度的需要,特别是注意试验时间在一个月左右的材料的试验计划;三是计划中考虑见证取样、同条件试块(含600d)、结构实体检验钢筋保护层的数量。(详见试验方案)4.1.3.3 样板施工计划主要工序必须以样板(墙、间、层)引路,以利提高整体工程施工质量的水平。样板施工计划编制中除了高标准外,应突出现行规范、规程的特点,使样板施工更具指导性。(1)每道工序第一次施工时,按规

42、范要求力求完美的完成,作为示范工序样板。(2)在一个流水段施工完毕后,对分项工程进行检查、评比、总结。(3)每层施工完毕做一次总评,并尽量提出问题,进行改正,以利于下一步施工质量的提高。4.1.3.4 编制工程优化计划,制订质量控制措施。建立质量控制点,优化网络进度计划,按照企业质量管理体系的要求进行。项目质量控制应坚持“质量第一,预防为主”的方针和“计划、执行、检查、处理”的循环工作方法不断改进过程控制,完善质量控制措施。4.1.4 高程引侧和建筑物定位会同业主等单位交验工程水准控制点及建筑物定位控制点或座标点,并做好交验手续;在交接控制点后,加以标设和保护。4.1.5 QC活动计划本工程Q

43、C主要分二种类型,分别为全面质量管理和重点质量控制。根据对工程本体与管理特点进行分析,由于工序和管理的复杂性,有必要对工程中实现质量目标的各个环节进行控制,完成阶段性目标,最终实现对业主质量目标与指标的实现。在施工过程中,成立以项目经理和项目总工、技术部为主的质量QC小组,分专业和综合二个方面开展QC活动,并制定如下QC活动计划表:QC活动计划表序号QC小组课题参加部门时间安排1新三级钢施工质量控制工程,技术,材料开工至结束施工各阶段2筏板基础施工质量控制工程与技术(土建专业)基础施工阶段3回填土质量控制工程与技术(设计参与)回填阶段4钢架结构安装技术、质量2号楼二层施工阶段4.2 施工现场准备在土方开挖结束后,对整个现场进行全面的清理平整,根据施工现场平面布

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
