资源描述

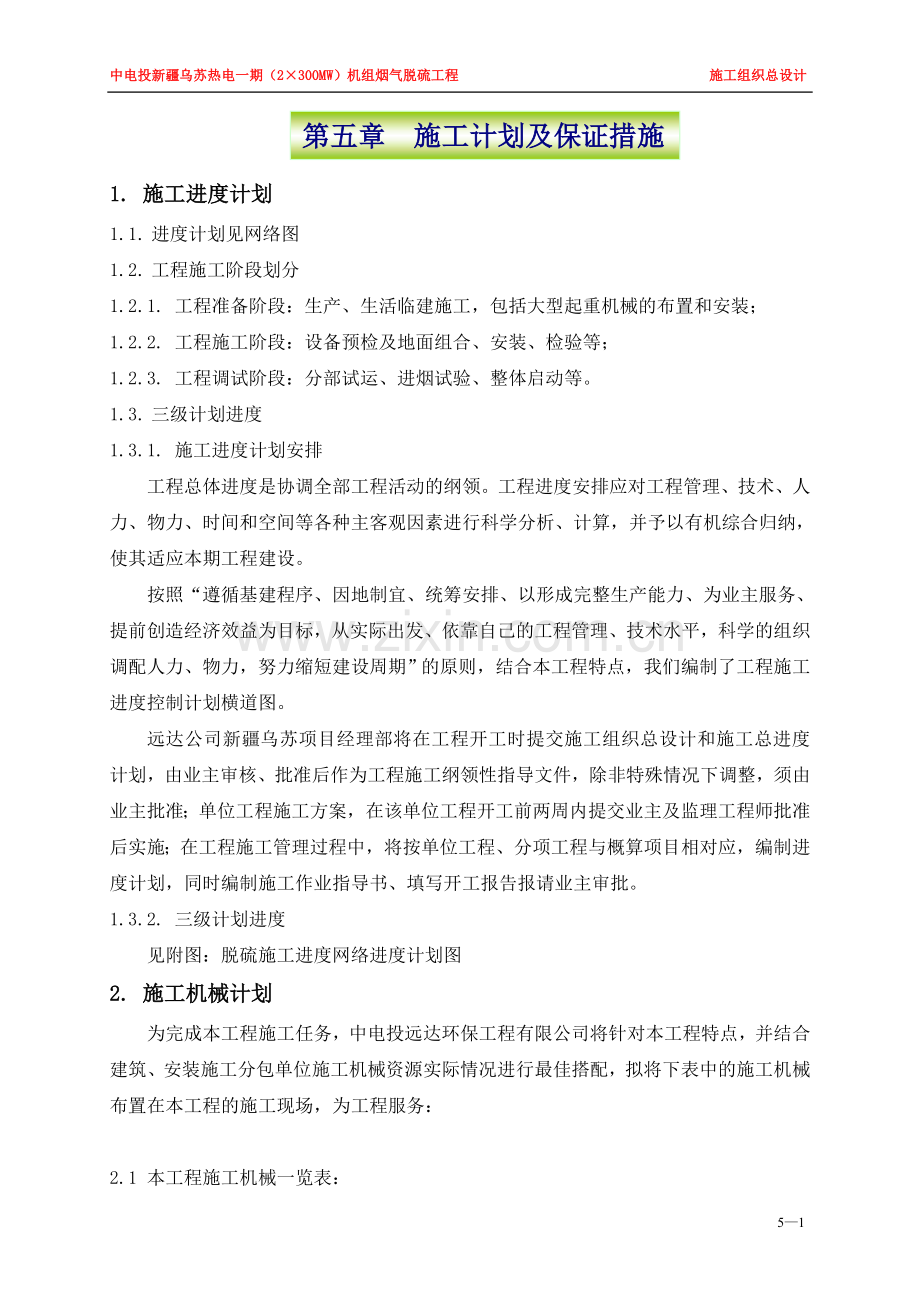

中电投新疆乌苏热电一期(2×300MW)机组烟气脱硫工程 施工组织总设计
第五章 施工计划及保证措施
1. 施工进度计划
1.1. 进度计划见网络图
1.2. 工程施工阶段划分
1.2.1. 工程准备阶段:生产、生活临建施工,包括大型起重机械的布置和安装;
1.2.2. 工程施工阶段:设备预检及地面组合、安装、检验等;
1.2.3. 工程调试阶段:分部试运、进烟试验、整体启动等。
1.3. 三级计划进度
1.3.1. 施工进度计划安排
工程总体进度是协调全部工程活动的纲领。工程进度安排应对工程管理、技术、人力、物力、时间和空间等各种主客观因素进行科学分析、计算,并予以有机综合归纳,使其适应本期工程建设。
按照“遵循基建程序、因地制宜、统筹安排、以形成完整生产能力、为业主服务、提前创造经济效益为目标,从实际出发、依靠自己的工程管理、技术水平,科学的组织调配人力、物力,努力缩短建设周期”的原则,结合本工程特点,我们编制了工程施工进度控制计划横道图。
远达公司新疆乌苏项目经理部将在工程开工时提交施工组织总设计和施工总进度计划,由业主审核、批准后作为工程施工纲领性指导文件,除非特殊情况下调整,须由业主批准;单位工程施工方案,在该单位工程开工前两周内提交业主及监理工程师批准后实施;在工程施工管理过程中,将按单位工程、分项工程与概算项目相对应,编制进度计划,同时编制施工作业指导书、填写开工报告报请业主审批。
1.3.2. 三级计划进度
见附图:脱硫施工进度网络进度计划图
2. 施工机械计划
为完成本工程施工任务,中电投远达环保工程有限公司将针对本工程特点,并结合建筑、安装施工分包单位施工机械资源实际情况进行最佳搭配,拟将下表中的施工机械布置在本工程的施工现场,为工程服务:
2.1 本工程施工机械一览表:
机械或设备名称
型号规格
数量
备注
汽车吊
QUY50
1台
汽车吊
QUY25
1台
塔吊
QTZ40
1台
货车
5T
2台
平板车
20T
1台
混凝土泵车
50m3/h
1台
商品砼站供
混凝土罐车
NTO-600B
6台
商品砼站供
反铲挖掘机
W-1001
2台
租赁
装载机
ZL-40B
1台
自卸运土车
20T
5台
租赁
载重汽车
5-8T
1-2台
3. 劳动力计划
现场施工人员数量是工程施工组织水平的重要标志之一,施工组织设计考虑加强管理,改进劳动组织,提高施工机械化水平,优选技术水平高的施工人员,以提高劳动生产率,减少现场人数为原则。
根据该工程的特点、工期要求、施工组织方式,按工程人员定额和施工进度计划的要求,我们预计本工程施工高峰期可能达到260人。
3.1. 本工程劳动力计划表
5—2
中电投新疆乌苏热电一期(2×300MW)机组烟气脱硫工程人力资源投入计划
序号
时 间
单 位
2009年
2010年
2011年
7
8
9
10
11
12
1
2
3
4
5
6
7
8
9
10
11
12
1
2
3
4
5
一
远达项目部
1
设计\经营\配套
20
20
30
30
20
20
20
20
20
20
20
20
20
20
20
20
4
4
4
4
4
2
现场施工管理
3
4
8
8
8
8
8
8
8
8
8
8
8
8
8
8
8
8
8
8
8
二
安装施工单位
1
管理人员
8
8
8
8
8
8
8
8
8
8
8
8
8
8
8
8
8
2
施工人员
30
30
40
40
40
40
40
80
80
80
80
80
80
80
50
30
30
三
建筑施工单位
1
管理人员
4
8
8
8
8
4
4
4
4
8
8
8
8
8
8
8
8
8
8
8
2
施工人员
30
30
30
30
10
10
10
30
30
60
80
80
80
50
50
30
30
20
20
四
消防安装单位
1
管理人员
3
3
3
3
3
3
2
施工人员
20
20
20
20
20
20
五
防腐施工单位
1
管理人员
3
3
3
3
3
3
2
施工人员
20
20
20
20
20
20
七
调试
1
调试人员
6
6
6
6
6
6
2
辅助调试人员
10
10
10
10
10
10
合 计
27
62
66
114
114
90
90
90
110
114
184
204
266
266
236
236
200
170
78
78
12
4. 进度计划保证措施
4.1. 加强施工管理
该项目建立以项目经理为首的管理层,继续推行项目法施工,承担整个工程项目施工过程中的质量、工期、安全、文明施工等的组织协调和管理工作。在施工进度的控制上,项目经理部着重将责任落实到人,同时,做好其他承包商的协调配合工作,保证主要施工控制点目标的实现。
在施工中,不但要按计划施工,而且要严格按照正常的施工程序进行施工,切不为施工进度而违背施工程序打乱仗,影响整体工程施工进度,遵循基建程序,合理组织施工,处理交叉施工事项,按以下原则安排:整体工程先建筑、后安装、再调试。以安装催土建,以土建保施工节点,以调试促工程质量验收。
4.2. 保证机械投入
提高现代化作业水平,配置充足的大型吊装机械和先进工器具。
4.3. 保证技术投入
根据本工程建设特点,对每个施工项目制定出详细可靠的施工技术措施来指导施工,安装中对技术难点进行技术攻关,利用新技术、新工艺来确保施工工期的准点完成。
4.4. 以质量保进度
质量和进度既相互矛盾又相互依存,离开质量的进度是肥皂泡的进度,离开进度的质量是无效的质量。因此在本工程中,将强化质量管理和质量保证措施,以优异的质量来保证施工进度的正点。质量是对进度的最大保证。在跟踪施工进度的同时加强现场质量检验人员的管理,针对不同专业的质量通病,制定对策措施,预防在先,以避免因质量问题而发生返工现象导致延误工期。
4.5. 以科学的管理确保施工进度
将以科学的管理来控制工程进度,建立计算机局域网系统,实现施工管理的网络化。在施工管理中,运用P3项目管理软件进行施工进度管理,以加强工程管理和协调。要要求各施工单位据各专业技术人员编制的周进度表和施工任务单安排施工,其他各部门也根据专业技术人员编制的施工进度表做好材料、机具、后勤管理以及各级协调工作。
4.6. 物资保障措施
在材料供应和加工件制造方面都有完善的物资供应体制,能及时将现场所需的材料和加工件供应到场,对应急材料和加工件,将以急件形式进行采购和加工,来最大限度地满足现场施工的需要,保证安装进度的正点完成。
4.7. 奖惩措施
在本工程施工中,将按阶段采用奖罚分明的考核制度,保证施工进度的准点完成。工程实施中制定施工进度考核办法,运用经济杠杆的调节作用,经济分配与进度完成情况挂钩,奖惩分明。
4.8. 其他
将组成有丰富的大型机组工程管理经验和专业技术知识的强有力的工程管理领导班子和技术管理力量来参加本工程的建设。
在整个工程建设过程中,服从领导,顾全大局,积极主动配合业主和监理,做好协调工作。
为确保施工进度,有能力并有责任配合业主和监理单位做好组织和协调工作。
在业主和监理单位统一指挥下,与有关施工单位密切配合,统筹兼顾,合理组织施工工序的交叉,为兄弟单位的施工创造条件。
对由于气候等特殊情况的发生而影响施工进度,将及时调整施工人员和工作时间,合理安排好后勤供应工作,尽最大努力来弥补被耽误的时间,确保里程碑进度的完成。
展开阅读全文
