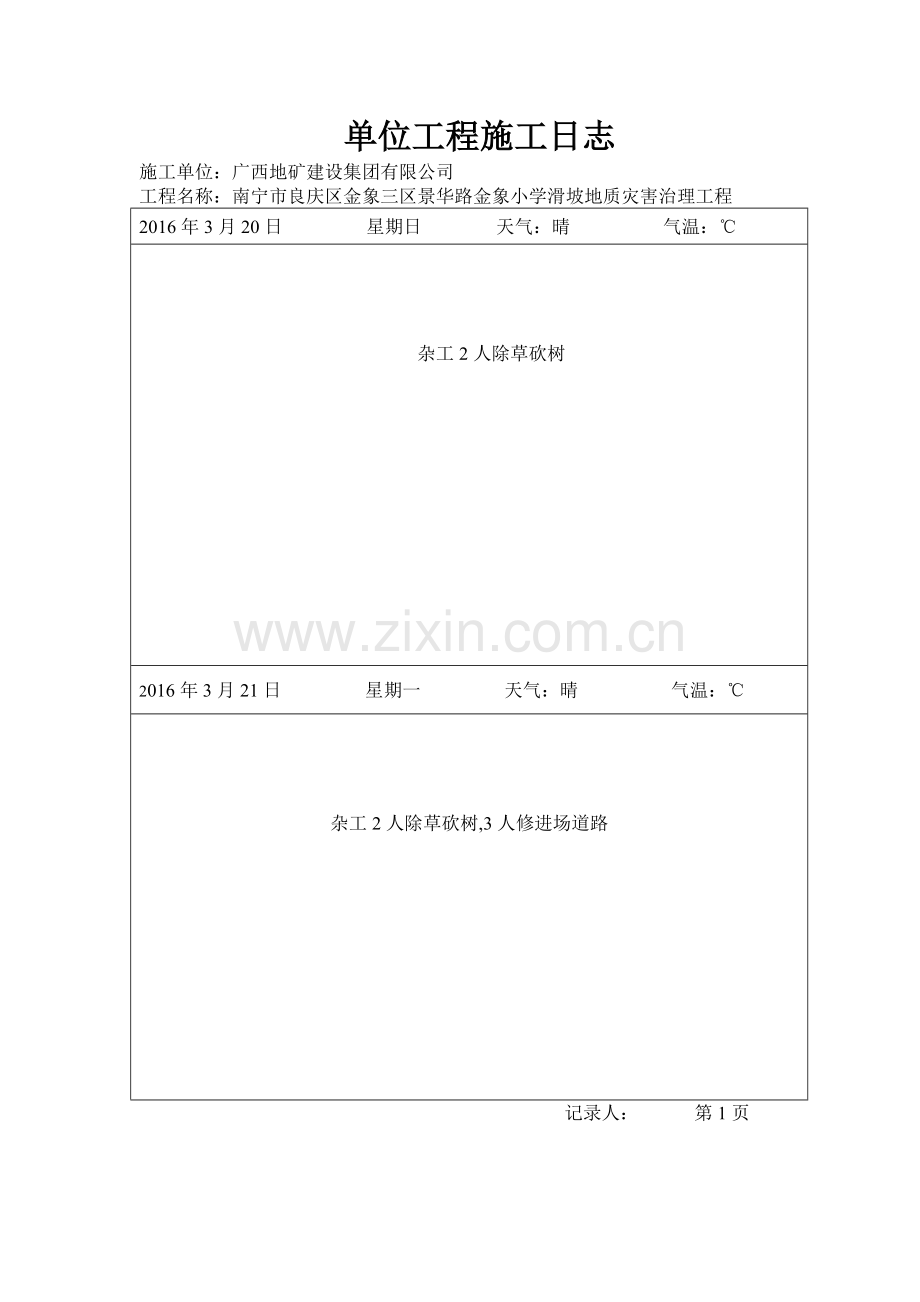

单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年3月20日 星期日 天气:晴 气温:℃
杂工2人除草砍树
2016年3月21日 星期一 天气:晴 气温:℃
杂工2人除草砍树,3人修进场道路
记录人: 第1页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程

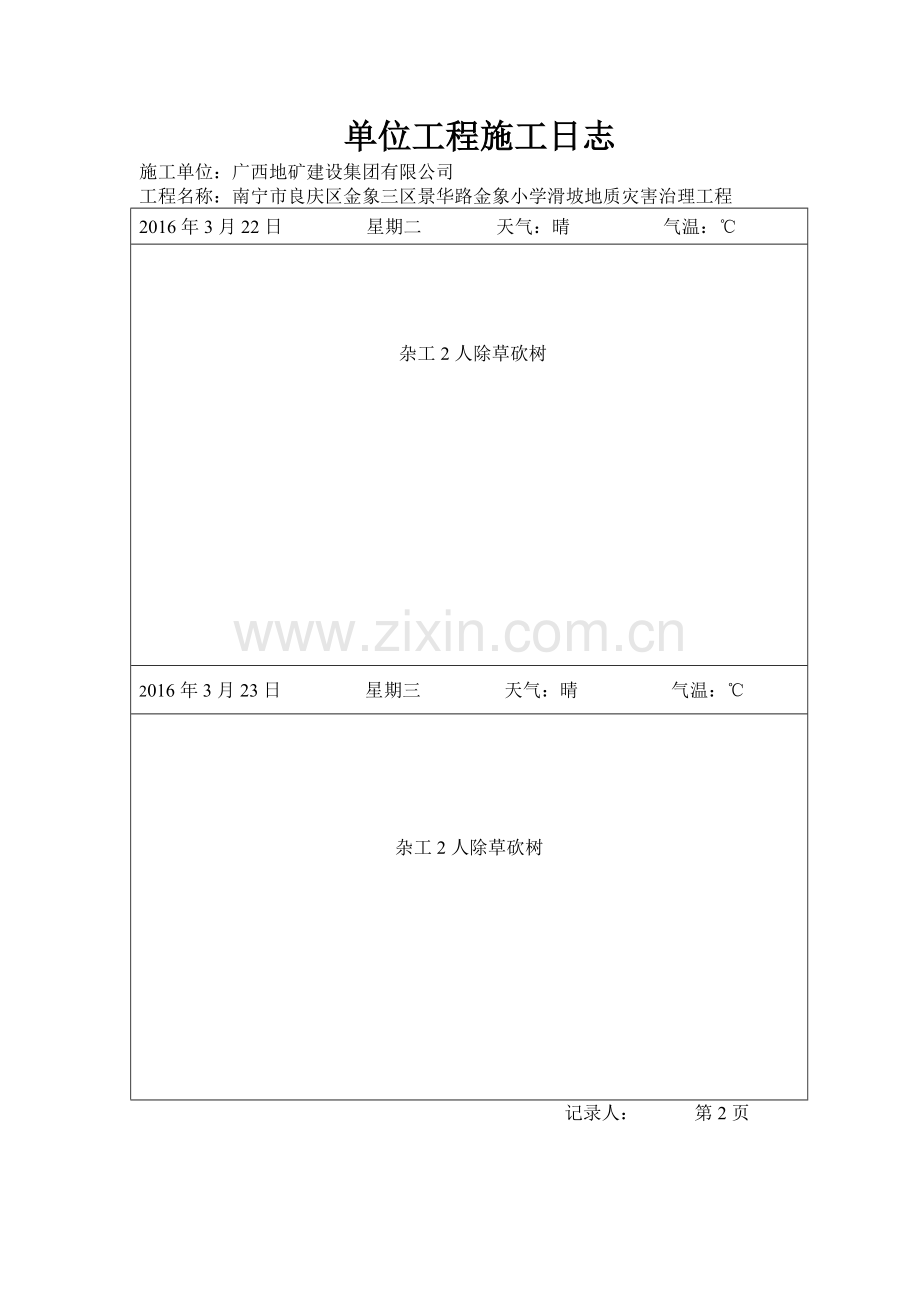

2016年3月22日 星期二 天气:晴 气温:℃
杂工2人除草砍树
2016年3月23日 星期三 天气:晴 气温:℃
杂工2人除草砍树
记录人: 第2页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年3月24日 星期四 天气:小雨 气温:℃
液压挖掘机1部进场
2016年3月25日 星期五 天气:阴转多云 气温:℃
人工4人清理树枝装车外运
记录人: 第3页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年3月26日 星期六 天气:多云 气温:℃
人工4人清理树枝装车外运
2016年3月27日 星期日 天气:多云 气温:℃
挖掘机挖沟槽,坡脚挡土墙位置,
弃土用小型运输车拉到平乐弃土场,运距8公里
记录人: 第4页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年3月28日 星期一 天气:晴 气温:℃
挖掘机挖沟槽,坡脚挡土墙位置
2016年3月29日 星期二 天气:晴 气温:℃
挖掘机挖沟槽,坡脚挡土墙位置
记录人: 第5页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年3月30日 星期三 天气:晴 气温:℃
挖掘机挖沟槽,坡脚挡土墙位置
2016年3月31日 星期四 天气:晴 气温:℃
挖掘机挖沟槽,坡脚挡土墙位置
记录人: 第6页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月1日 星期五 天气:中雨 气温:℃
下雨停工
2016年4月2日 星期六 天气:中雨 气温:℃
下雨停工
记录人: 第7页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月3日 星期日 天气:中雨 气温:℃
下雨停工
2016年4月4日 星期一 天气:小雨 气温:℃
下雨停工
记录人: 第8页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月5日 星期二 天气:阴 气温:℃
清明节放假
2016年4月6日 星期三 天气:阴 气温:℃
清明节放假
记录人: 第9页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月7日 星期四 天气:晴 气温:℃
清明节放假
2016年4月8日 星期五 天气:阴 气温:℃
清明节放假
记录人: 第10页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月9日 星期六 天气:阴 气温:℃
清明节放假
2016年4月10日 星期日 天气:晴 气温:℃
清明节放假
记录人: 第11页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月11日 星期一 天气:晴 气温:℃
人工配合挖掘机清理坡底沟槽泥土
2016年4月12日 星期二 天气:阴 气温:℃
人工配合挖掘机清理坡底沟槽泥土
记录人: 第12页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月13日 星期三 天气:晴 气温:℃
人工配合挖掘机清理坡底沟槽泥土
2016年4月14日 星期四 天气:晴 气温:℃
人工配合挖掘机清理坡底沟槽泥土
记录人: 第13页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月15日 星期五 天气:晴 气温:℃
泥工10人浇捣坡底挡土墙垫层
2016年4月16日 星期六 天气:晴 气温:℃
泥工10人浇捣坡底挡土墙垫层
记录人: 第14页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月17日 星期日 天气:晴 气温:℃
泥工10人浇捣坡底挡土墙垫层
2016年4月18日 星期一 天气:晴 气温:℃
泥工10人浇捣坡底挡土墙垫层
记录人: 第15页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月19日 星期二 天气:晴 气温:℃
小型运输车运石头到工地门口,由于场地限制,材料不能一次运到施工现场,
杂工8人配合二次搬运
2016年4月20日 星期三 天气:晴 气温:℃
小型运输车运石头到工地门口,由于场地限制,材料不能一次运到施工现场,
杂工8人配合二次搬运
记录人: 第16页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月21日 星期四 天气:晴 气温:℃
小型运输车运石头到工地门口,由于场地限制,材料不能一次运到施工现场,
杂工8人配合二次搬运
2016年4月22日 星期五 天气:晴 气温:℃
小型运输车运石头到工地门口,由于场地限制,材料不能一次运到施工现场,
杂工8人配合二次搬运
记录人: 第17页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月23日 星期六 天气:晴 气温:℃
小型运输车运石头/砂子/水泥到工地门口,由于场地限制,
材料不能一次运到施工现场,杂工8人配合二次搬运
2016年4月24日 星期日 天气:晴 气温:℃
小型运输车运石头/砂子/水泥到工地门口,由于场地限制,
材料不能一次运到施工现场,杂工8人配合二次搬运
记录人: 第18页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月25日 星期一 天气:晴 气温:℃
泥水工8人开始砌筑坡底砌石挡土墙
2016年4月26日 星期二 天气:晴 气温:℃
泥水工3人搅砂浆,破片石;挖掘机配合泥水工5人砌筑坡底砌石挡土墙
记录人: 第19页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月27日 星期三 天气:阴 气温:℃
泥水工3人搅砂浆,破片石;挖掘机配合泥水工5人砌筑坡底砌石挡土墙
2016年4月28日 星期四 天气:阴 气温:℃
泥水工3人搅砂浆,破片石;挖掘机配合泥水工5人砌筑坡底砌石挡土墙
记录人: 第20页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年4月29日 星期五 天气:阴 气温:℃
泥水工3人搅砂浆,破片石;挖掘机配合泥水工5人砌筑坡底砌石挡土墙
2016年4月30日 星期六 天气:阴 气温:℃
泥水工3人搅砂浆,破片石;挖掘机配合泥水工5人砌筑坡底砌石挡土墙
记录人: 第21页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月1日 星期日 天气:晴 气温:℃
液压挖掘机开始削边坡卸土方
2016年5月2日 星期一 天气:晴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
记录人: 第22页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月3日 星期二 天气:晴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
2016年5月4日 星期三 天气:晴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
记录人: 第23页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月5日 星期四 天气:晴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
2016年5月6日 星期五 天气:阴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
记录人: 第24页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月7日 星期六 天气:晴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
2016年5月8日 星期日 天气:阴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
记录人: 第25页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月9日 星期一 天气:晴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
2016年5月10日 星期二 天气:晴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
记录人: 第26页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月11日 星期三 天气:晴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
2016年5月12日 星期四 天气:晴 气温:℃
液压挖掘机2台削边坡土方,小型运输车6辆配合弃土外运,
弃土运到平乐弃土场,运距10公里
记录人: 第27页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月13日 星期五 天气:晴 气温:℃
边坡削土完成,开始钻孔、搭设脚手架,锚杆灌浆工作
2016年5月14日 星期六 天气:晴 气温:℃
边坡钻孔、搭设脚手架,锚杆灌浆6人
记录人: 第28页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月15日 星期日 天气:晴 气温:℃
边坡钻孔、搭设脚手架,锚杆灌浆6人
2016年5月16日 星期一 天气:晴 气温:℃
边坡钻孔、搭设脚手架,锚杆灌浆6人
记录人: 第29页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月17日 星期二 天气:晴 气温:℃
边坡钻孔、搭设脚手架,锚杆灌浆6人
2016年5月18日 星期三 天气:晴 气温:℃
边坡钻孔、搭设脚手架,锚杆灌浆6人
记录人: 第30页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月19日 星期四 天气:阴 气温:℃
8人挖沟槽土方,格构梁/盲沟/排水沟位置
2016年5月20日 星期五 天气:阴 气温:℃
8人挖沟槽土方,格构梁/盲沟/排水沟位置
记录人: 第31页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月21日 星期六 天气:阴 气温:℃
8人挖沟槽土方,格构梁/盲沟/排水沟位置
2016年5月22日 星期日 天气:阴 气温:℃
8人挖沟槽土方,格构梁/盲沟/排水沟位置
记录人: 第32页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月23日 星期一 天气:晴 气温:℃
8人格构梁支模
2016年5月24日 星期二 天气:晴 气温:℃
8人格构梁支模
记录人: 第33页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月25日 星期三 天气:晴 气温:℃
工人8人格构梁绑扎钢筋
2016年5月26日 星期四 天气:晴 气温:℃
泥水工8人格构梁浇捣混凝土
记录人: 第34页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月27日 星期五 天气:晴 气温:℃
泥水工8人格构梁浇捣混凝土
2016年5月28日 星期六 天气:阴 气温:℃
泥水工8人格构梁浇捣混凝土
记录人: 第35页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月29日 星期日 天气:晴 气温:℃
泥水工8人浇捣外围排水沟垫层
2016年5月30日 星期一 天气:阴 气温:℃
泥水工8人浇捣外围排水沟垫层
记录人: 第36页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年5月31日 星期二 天气:晴 气温:℃
泥水工8人砌筑排水沟
2016年6月1日 星期三 天气:晴 气温:℃
泥水工8人砌筑排水沟
记录人: 第37页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年6月2日 星期四 天气:晴 气温:℃
泥水工8人砌筑排水沟
2016年6月3日 星期五 天气:晴 气温:℃
泥水工8人砌筑排水沟
记录人: 第38页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年6月4日 星期六 天气:晴 气温:℃
泥水工8人砌筑排水沟
2016年6月5日 星期日 天气:晴 气温:℃
泥水工8人砌筑排水沟
记录人: 第39页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年6月6日 星期一 天气:晴 气温:℃
泥水工8人砌筑排水沟
2016年6月7日 星期二 天气:晴 气温:℃
泥水工8人砌筑排水沟
记录人: 第40页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年6月8日 星期三 天气:阴 气温:℃
排水沟抹灰
2016年6月9日 星期四 天气:阴 气温:℃
排水沟抹灰
记录人: 第41页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年6月10日 星期五 天气:晴 气温:℃
排水沟抹灰
2016年6月12日 星期六 天气:阴 气温:℃
排水沟抹灰
记录人: 第42页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年6月13日 星期日 天气:晴 气温:℃
盲带垫碎石
2016年6月14日 星期一 天气:晴 气温:℃
盲带垫碎石
记录人: 第43页
单位工程施工日志
施工单位:广西地矿建设集团有限公司
工程名称:南宁市良庆区金象三区景华路金象小学滑坡地质灾害治理工程
2016年6月15日 星期二 天气:阴 气温:℃
人工回填夯实土方,填平格构梁面
2016年6月16日 星期三 天气:阴
