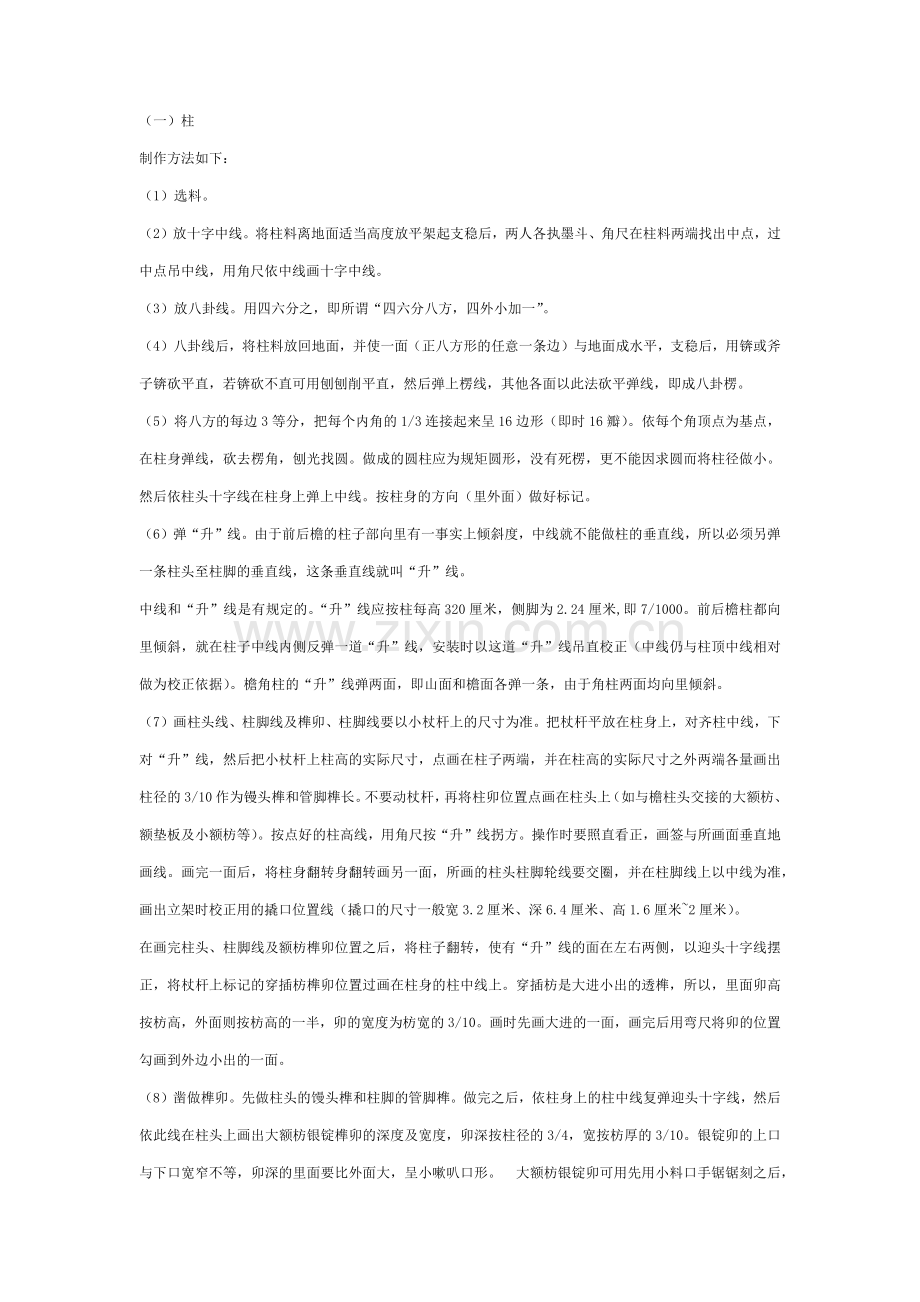

木亭子施工方法.doc_第1页
第1页 / 共7页
木亭子施工方法.doc_第2页
第2页 / 共7页
木亭子施工方法.doc_第3页
第3页 / 共7页
木亭子施工方法.doc_第4页
第4页 / 共7页
木亭子施工方法.doc_第5页
第5页 / 共7页
点击查看更多>>
资源描述

1、(一)柱制作方法如下:(1)选料。(2)放十字中线。将柱料离地面适当高度放平架起支稳后,两人各执墨斗、角尺在柱料两端找出中点,过中点吊中线,用角尺依中线画十字中线。(3)放八卦线。用四六分之,即所谓“四六分八方,四外小加一”。(4)八卦线后,将柱料放回地面,并使一面(正八方形的任意一条边)与地面成水平,支稳后,用锛或斧子锛砍平直,若锛砍不直可用刨刨削平直,然后弹上楞线,其他各面以此法砍平弹线,即成八卦楞。(5)将八方的每边3等分,把每个内角的1/3连接起来呈16边形(即时16瓣)。依每个角顶点为基点,在柱身弹线,砍去楞角,刨光找圆。做成的圆柱应为规矩圆形,没有死楞,更不能因求圆而将柱径做小。然

2、后依柱头十字线在柱身上弹上中线。按柱身的方向(里外面)做好标记。(6)弹“升”线。由于前后檐的柱子部向里有一事实上倾斜度,中线就不能做柱的垂直线,所以必须另弹一条柱头至柱脚的垂直线,这条垂直线就叫“升”线。中线和“升”线是有规定的。“升”线应按柱每高320厘米,侧脚为2.24厘米,即7/1000。前后檐柱都向里倾斜,就在柱子中线内侧反弹一道“升”线,安装时以这道“升”线吊直校正(中线仍与柱顶中线相对做为校正依据)。檐角柱的“升”线弹两面,即山面和檐面各弹一条,由于角柱两面均向里倾斜。(7)画柱头线、柱脚线及榫卯、柱脚线要以小杖杆上的尺寸为准。把杖杆平放在柱身上,对齐柱中线,下对“升”线,然后把

3、小杖杆上柱高的实际尺寸,点画在柱子两端,并在柱高的实际尺寸之外两端各量画出柱径的3/10作为镘头榫和管脚榫长。不要动杖杆,再将柱卯位置点画在柱头上(如与檐柱头交接的大额枋、额垫板及小额枋等)。按点好的柱高线,用角尺按“升”线拐方。操作时要照直看正,画签与所画面垂直地画线。画完一面后,将柱身翻转身翻转画另一面,所画的柱头柱脚轮线要交圈,并在柱脚线上以中线为准,画出立架时校正用的撬口位置线(撬口的尺寸一般宽3.2厘米、深6.4厘米、高1.6厘米2厘米)。在画完柱头、柱脚线及额枋榫卯位置之后,将柱子翻转,使有“升”线的面在左右两侧,以迎头十字线摆正,将杖杆上标记的穿插枋榫卯位置过画在柱身的柱中线上。

4、穿插枋是大进小出的透榫,所以,里面卯高按枋高,外面则按枋高的一半,卯的宽度为枋宽的3/10。画时先画大进的一面,画完后用弯尺将卯的位置勾画到外边小出的一面。(8)凿做榫卯。先做柱头的馒头榫和柱脚的管脚榫。做完之后,依柱身上的柱中线复弹迎头十字线,然后依此线在柱头上画出大额枋银锭榫卯的深度及宽度,卯深按柱径的3/4,宽按枋厚的3/10。银锭卯的上口与下口宽窄不等,卯深的里面要比外面大,呈小嗽叭口形。大额枋银锭卯可用先用小料口手锯锯刻之后,再用凿剔。其他卯制作可作凿直接凿剔。制作大进小出的穿插卯口时,一定要弄清大进小出的面,先做大进的一面,再做小出的一面。以上是大式房屋柱的做法,小式房屋的构件,经

5、常采用与构件规定的直径相近似的原木制作。假如找不到台适顺直的木料,而采用有一定弯度的本料做柱子用时,弯度应放在迎面,做柁,弯度应向上方:做檩,弯度应水平方向。小式房屋柱高按面宽8/10定,柱径按柱高1/10定。(二)梁梁的种类、用途、规格及制作的方法随建筑形式的需要而变化。做法(1)根据梁的长、宽、厚规定选料,并加一定富余尺寸打截。(2)将打截好的荒料在场在上垫起20厘米左右,支稳。用吊线方法画出梁头的迎头十字线(即梁头垂直中线),以此线向两测量出梁的宽度的一半各画出一条线。这两条线之间即是梁的宽度。用角尺按迎头垂直线画出梁的底皮线,再从此线向上量出梁的厚度,点画出梁上皮线,以迎头线为准,将各

6、线弹在梁身,然后依线砍去荒料、刨光。(3)依迎头垂直中线,弹上梁的上,下两面中线。用事先排好的杖杆点画出各部中线,用角尺画出中线。再把梁的一个侧面翻转向上,在两端从底皮向上画平水线位(大式平水一桁径,小式平水2.5椽径),再从平水线位向上按1/2桁径点出昂首线。再向上按梁总高的1/10点画出熊背线。然后根据点画出的各线在梁身两侧弹上线。再把梁翻转摆正,把杖杆上的梁长、步架分位,点画到梁的正上面,用角尺过画到的梁上,将梁两端桁位中线过画在梁两端桁位中线过画在梁的四周,首尾连接。以上所画的各线与梁顺身方向线成十字相交。(4)用桁碗样板在梁两端桁碗位画出桁碗。在桁碗下部依中线画出垫板榫卯线。然后在梁

7、上皮瓜柱位置画出瓜柱的管脚榫卯口和角背的栽销口。最后在梁下面两端画出与柱头馒头榫相交的卯口,尺寸按柱径3/10见方。(5)梁上各线弹画完之后,即可用锯锯到桁碗里线稍过一点后,抬锯断肩,复弹上中线,在此中线两侧,按梁宽的1/4处各画一条线,留出2/4的鼻子位置,再用角尺以两侧桁碗尺寸画出横线,然后用凿剔出桁碗、瓜柱管脚卯口和栽销卯口,再用刨按熊北线倒圆楞。翻转梁,凿剔海眼。以上工序完毕之后,把梁摆正,按照截线盘头锯齐,重画上迎头十字线,最后用刨把梁楞角梢刮一下,在梁上皮写上此梁的编号、位置。梁制作完毕,摆放一边以备立架。制作中应注意:画线一定要准确,锯削一定要谨慎细心,由于梁是屋架中重要承重构件

8、,截面虽然不小,但其连接部分加工后仅占构件截面30%左右。假如锯截不慎,刮削过量,会破坏梁的承重能力,无形中减少了建筑物的寿命。(三)柱柱涉及脊瓜柱、雷公柱等1、脊瓜柱脊瓜柱的高低以步架加举拟定。脊瓜柱的宽、厚与金瓜柱相同。脊瓜柱柱头做桁碗,桁碗下做脊枋和垫板卯。柱脚做管脚榫,榫长为瓜柱径的3/10或与柱径同,榫宽为柱径的1.5/10。脊瓜柱的作法与柱的作法相同,先选料、画线,线点画完毕后,按柱头两侧中线画出桁碗,桁碗之下画出脊枋和垫板卯口,再在柱脚画出管脚榫及角背卯口。各线画好以后,认真检查核对无误,方可用手锯开榫断肩,凿剔桁碗,倒楞,做上标记。2、雷公柱庑殿结构建筑和亭子建筑上使用雷公柱。

9、用于庑殿上的雷公柱,交于推山的太平梁上,以承托脊桁和扶脊木挑出的部位。亭子上的雷公柱悬空,上边交于由戗,由戗以下作垂头。(1)庑殿屋架的雷公柱制作:一方面在选好刨光的柱料上依迎头十字线弹出四周顺身中线,再按太平梁背至脊桁下皮点出柱高。在柱头加上桁碗长,在柱脚加上管脚榫长。桁碗下面在柱位里侧画脊枋及垫板卯口。将各线画好之后,按脊瓜柱制作方法,锯挖桁碗,开榫卯即可。(2)亭子的雷公柱制作:亭子上的雷公柱与由戗相交由戗以下垂头长为1.5倍信径。由戗插入雷公柱的斜度随攒尖举架拟定。脊部穿出屋面的部分长为亭高的1/10。由戗的一头半榫插入雷公柱,另一头因亭子用檩多少而做法有所不同。雷公柱用于四方亭,按四

10、方承做;用于六方亭,按六方承做。雷公柱径为檐柱径的1份或1.5份。拟定了尺寸并画好各榫卯线之后,按规定制作。值得注意的是,在凿做由戗卯口时,应随举架坡度制作。做垂莲时先用锯挖出外形,再用铣铲找圆见光,做上雕饰。(四)桁、枋、板1桁(檩)的制作方法:一方面按柱的制作程序画线弹线、去荒、刨光、找圆后,用分杖杆点出中至中的长度,然后依迎头十字中线在桁(檩)上下皮按桁(檩)径的3/10均分出金盘线宽度,弹上顺身金线,信线刮出上下两个平面,复弹上顺身中线。桁身四周中线弹上之后,在桁一端,画上榫,另一端画上卯口。按习惯作法:座北朝南的房屋,榫应做在冲东方向的一端,卯应做在冲西方向一端。也就是习惯上的“冲东

11、不冲西”,“晒公不晒母”。而座西朝东的房屋,则应“冲南不冲北”了。榫均做成银锭榫,榫的长度均为桁径的3/10。两端除做样卯外,还要按桁(檩)径的1/4进行刻半,即匠师们俗称的“二盘檩”。刻半做法是:第一步画出刻半线。依迎头十字中线的横线向桁(檩)顺身返点画刻半长度,再用角尺对准左右顺身中线,勾画出刻半线,然后用锯锯掉刻半部分。第二步,将盘完头刻半后的桁支起摆正,按规矩尺寸画出两端银锭榫卯,再用锯凿剔榫和卯口。2枋的制作方法:1)将打截好的木料架起支稳后,在两端迎头截面上分中,用墨斗吊正找直画出中线,标出枋厚、枋宽的实际尺寸,用角尺依中竖线画出枋的四边线,依四方的四角顶点为准在枋身引出楞线。2)

12、将楞线外部分砍削去荒、刨光。在上下皮弹上顺身中线,用分杖杆点出小额枋中的位置,用掐退的方法画出直榫或银锭榫。3)沿榫宽线开锯至断肩线,抬锯,断肩。然后依“掐退”得来的尺寸,做出“肩膀”。肩膀有回肩、抱肩两种。额枋做完榫之后,在断肩处截面上抹去楞角,倒成一个小圆面,称为“回肩”。假如在断肩处的截面上按柱径围大小,向枋身挖出弧面,再抹去楞角倒圆,称为“抱肩”。枋的榫及肩膀做完之后,在枋顺身四角弹顺身线,倒楞,最后只留上下面的顺身中线外,四周用刨净光,编上号。制作工序所有结束。3板的制作方法:1)一方面按板实际尺寸做出样板(可用较薄的木板),画时应将板与板之间的搭茬处用角尺找方锯出直角,以举架的各架

13、坡度定长,再将各板头尾刮齐。随各椽长的样板依次连在一起,根据举折勾画博缝板的曲线,并在随出檐椽长的博缝板下端画出霸王拳形状,经校对无误即可锯出样板。2)按样板在已加工好的博缝板料上勾画,画完后依搭茬中线为据,在中线以外画出搭茬分位。最后在博缝板里面点画各桁头位置中点,以桁径为直径画圆,然后凿剔出深约半椽的桁窝。3)沿曲线开锯,用刨净光。挖锯出霸王拳,做出搭茬分位,编号。在安装博缝扳时,应在桁头位置钉上五星钉或七星钉。二、木立架和翼角安装所谓木立架,就是将制作好的大木构件在房屋基址上竖立组装起来。翼角安装,也就是将角梁、翼角椽、翘飞椽等翼角构件组装起来。这些工作都是在构件加工完毕之后,并且通过试

14、组装可行之后才干进行。(一)木立架1立架前需进行的准备工作大木立架前的准备工作涉及核对地盘尺寸,检查柱顶石中至中距离及高低,核对大木构件的数量是否齐备,检查构件榫卯制作是否完全合乎规定;搭建起重架;准备绳索、棍等工具;人员分工以及交待安全事项等等。这些都是十分必要的,必须认真进行。2大式大木立架大式大木立架是在搭好起重架、人员分工明确、安全措施制定等各项准备就绪之后才干开始。立架应先立大木柱子,在立柱之前,按照编号,将各柱搬运到各自位置。然后先从明间开始,先立钻金柱,再立前、后金柱,前、后檐柱,依此顺序向明间两边延伸,最后立角檐柱、金柱及两山面的排山柱。如不带钻金柱的建筑物,则先立前后金柱。柱

15、子立起后,为防止晃动,可用绳系在起重架上,临时固定。柱子立完后,用撬棍在柱角卯口拨动进行校正,并先将金柱与檐柱之间的穿插枋安装入位。接着小额枋、由额垫板、大额枋吊上,插入柱头卯口。安装好后,对柱子进行“草拨”拨正,使檐柱在装好柱头构件后不会有大的歪闪。“草拨”之后,将七架梁(或五架梁)的随梁枋吊上插入前后金柱的卯口中,再将金柱头的金枋、金垫板吊运上来安装就位,然后用撬杠、推磨等工具从明间开始,按外檐柱、前金柱、后檐柱、后金柱、两山面檐术、金柱、角檐柱的顺进行拨正。拨正之后,用一根长至柱头的尺杆将线挑起,在线的下端拴上墨斗或线坠。吊檐柱时以升线为准,尺杆上端中点对准柱身中线与升线上端的交汇点进行

16、吊正。吊金柱时也是这样,以柱身中线为准进行吊正,吊线操作时一定要站直看正,切忌马虎草率。柱子拨正后,随手打上大木戗,进深打迎门戗,面阔打龙门戗,两种柱的上端均与枋子绑在一起,在柱根部位打上撞扳并用泥封上。在整个立架过程中,要经常检查这一部位,以免影响立架质量。大木柱的木戗打完以后,柱脚与柱顶石之间也许会出现微小缝隙,可用厚度合适的竹片或铁片塞楔,以保证柱子稳定,拨正后的柱子应当行行成直线,不能有歪闪现象。拨正完毕之后,在前后檐外拴搭落檐架子,架子高低为小额枋下皮跨下1632厘米,距檐出约192厘米。总之以安装斗和钉椽铺望操作方便为目的。架搭好即可着手安装斗。安装梁架之前,要先在架子绑好称。吊称

17、的数目要根据所吊起的重量而定。一般情况下,每杆大木称的吊载重量为250公斤,如梁的份量为700公斤,就需要3杆称同时吊起。每吊装完一层,绑一次称,各梁架所有安装完后,进行一次梁架拨正。梁架拨正正要以中线为准,如瓜柱两侧的柱身中线要对准梁的顺身中线等等。然后用吊称吊装各桁。安装桁从脊桁开始,依次往下安装。注意:同一层举架的桁,一定要对齐桁与桁上皮的顺身中线,桁与桁搭交后成一条顺直线。各桁安装完毕,大木立架即告完毕,接着进行翼角安装和钉椽铺望。(二)翼角安装庑殿、歇山层顶转角有顺梁法、扒梁法、抹角梁法和迭梁法四种。翼角安装分为角梁安装、翼角椽安装、翘飞安装及铺钉望板等程序。1角梁安装角梁安装是与大

18、木安装同时进行的。角梁安装总的规定是位置准确,高低进出一致。要达成这些规定,安装时必须做到中线与中线相对,即所谓“黑对黑”。角梁侧面的老中、里外由中要与搭交檩脊面中线相对,各中线相对,就基本保证了角梁平面位置的准确性,同时还要保证角梁梁头标高的一致性。安装角梁的另一个要点是牢记要安角梁钉(制作角梁时已有暗销的要栽上暗销),使老角染和仔角梁成为一体。在实际工作中,有用钻将老、仔角梁钻孔以螺栓连接,此法比用角梁钉或暗销更牢固可靠。2翼角椽安装(以圆椽为例)翼角椽安装重要涉及以下程序:分点翼角椽尾部椽花、小连檐、分点翼角椽头部椽花,安装枕头木、钉翼角椽、牢檐、截椽头等。后要保证空气流通(注:屋面板表

19、面的聚乙烯薄膜保护层,若经长期日晒雨淋后,会使安装完毕后难以揭去)。(1)分点翼角椽尾部椽花。在角梁两侧由椽槽后边沿线开始,以0.8椽径(六方建筑用0.5椽径,入方建筑用0.4椽径)为一格向前分点,有几根翼角椽分点几格,并盗卖翼角椽列顺序标上1、2、3、4(2)小连檐。小连檐是联结檐椽椽头的构件,在正身部位,小连檐是直的,到翼角部位,由于角梁的冲出和翘起,使小连檐成为既向上翘起,又向前冲出的双向变曲构件,在安装时必须用麻绳棍缮,使之弯曲成形,在翼角安装中,小连檐是一道关键性工序,连檐得合适与否,对整个翼角的安装质量及造型有直接影响。连檐的程序是:先将连檐近角梁一端截成45度斜头,塞入预先剔好的

20、小连檐口子内用钉子钉住。在与翼角椽相邻的正身椽椽头向后退一雀台别上一支钉子,以挡住连檐另一端不至于向下滑动。然后,在连檐中段拴上麻绳,将绳另一端绑在斗或其他固定木件上,拴好绳后,即可插入棍打,将连檐票弯,此时,需观测连檐弯曲限度,应当弯曲自然缓和,不通报有死弯,整个建筑物各角连檐的曲度应当一致。(3)分点翼角椽头椽花(椽子位置线)。票好小连檐以后,在连檐上分点翼角椽头部分的椽花,方法是:随连檐曲线量出紧邻最末一根翼角椽的正身檐椽中至梁头侧面这一部分连檐的长,再加0.7椽径,用这个长度除以翼角根数加1,所得之数即为相邻两根翼角椽中至中的距离,然后从角梁侧面沿连檐量一长度点一点,这点就是第一根翼角

21、椽的椽头部分椽花。拟定了翼角椽头尾的位置,即可按根对位安装翼角椽。(4)安装枕头木。枕头木是垫在檐檩与翼角檐椽这间的一块三角形木头。其作用是支撑翼角椽头部翘起,枕头木长同檐步架,厚1椽径,与檐檀金盘迭交,并钉在檐檩上,上面承托着翼角椽。因翼角椽沿小连檐的走向渐次改变方向和高度,所以,枕头木的上面呈一个同小连檐曲线平行、相似的弧形。为卡住每根翼角椽,还需在上面挖出椽碗。(5)钉翼角椽钉翼角椽须从第一根开始钉起。将制作好的第一根翼角椽后尾贴入椽槽,使其靠正侧的外皮对准第一格与第二格之间的椽花线,尾部入位后,先看檐头的中是否与连檐上的椽花线相对,假如相对,说明翼角椽肥瘦合适,假如头偏向角梁一侧,说明

22、偏瘦。解决的办法是将椽子向后撺,直至合适为止,然后再按后尾椽花位置将撺进去的部分截去,并将后尾肥瘦修理合适。若椽头偏向另一侧,则说明椽子腰部偏肥,需将两肋部分砍削下适当厚度,以使椽头对准连檐椽花点。与此同时,还要看枕头木的高低是否合适,假如枕头木高,可用扁铲剔修,使椽碗高低合适,翼角椽钉在角梁上,每根椽钉不少于3根钉,在尾子部分的前、中、后各钉1颗钉子。钉子不能钉在一条线上,以免将椽钉劈,钉牢之后安第二根翼角椽。第二根翼角椽。第二根翼角椽靠正身的外皮要贴在第二与第三格格间的椽花线上,以后各根按第一根安装程序安装。安装翼角的关键有三个方面,一是翼角椽的肥瘦要合适,保证每根椽头、尾部都与椽花线相对

23、。在安装中假如有一根椽有偏差,尚可补救,若有大的差错,必须拆掉重钉。二是枕头木及椽碗的高低一定要修整合适,要保证椽尾顺当装入椽槽,中间与枕头木椽碗伏实,头部正好与小连檐贴紧,既不能低于小连檐,也不能挑着小哝檐,只有这样,才干保障小哝檐固有曲线不变。三是尾部要钉牢。翼角椽的第一根直接钉在角梁上,第二根钉子要钉透第一根、并与第一根穿牢,如同穿竹排同样,所以钉翼角椽尾部钉子又叫“穿排子”,只有钉结实,排子穿牢固才干保证翼角的工程质量。(6)牢檐、盘截椽头、钉椽头望板,最后根翼角椽钉好之后,将椽子中腰部与枕头木钉牢,将椽头与小连檐钉牢,这道工序中“牢檐”。翼角椽、小连檐、桁檩就连为一体。解去绳,将参差

24、不齐的椽头截齐。翼角钉好以后,需要钉上闸挡板,称为“堵燕窝”。3、翘飞椽安装翼角椽及椽头望板安装完毕,正身飞椽钉上以后,开始票大连檐、氏翘飞。大连檐宽1.2椽径,高1椽径,上口留有1/3椽径宽的平面,断面呈直角梯形,是联系飞檐椽头的构件。翼角部分的大连檐要随冲、翘票成曲线,由于大连檐断面大,不易票,所以制作大连檐时,在起翘部分水平拉出3-4道锯口,把整连檐锯口用手锯不宜用电锯,以免锯口过宽影响连檐高度。大连檐制作好之后,应及时浸入水中,以便安装时具有韧性。钉翘飞椽也是从第一根开始钉起,先将翘飞椽放在相应位置,按尾部椽花线,把尾部肥出的部分砍去,跟线以后,即可加钉,钉时注意使翘飞母的楞线与小哝檐外皮对齐。先用小钉钉尾子,使之固定,再将翘飞头与大连檐用钉钉住,位置相对固定后,看一下是否尚有手病需要整理,然后再加钉钉牢。翘飞钉完之后,在各飞椽之间要安闸挡板,以防鸟雀入内作巢。可以在翘飞母处刻槽将闸挡板嵌入槽内,也可在各翘飞档内塞上菱形木块,用钉子钉住。但一定要塞严、平齐,不能露脏。这一切工作完毕后,将翘檐头望板铺钉齐全,整个翼角就安装完毕了。
