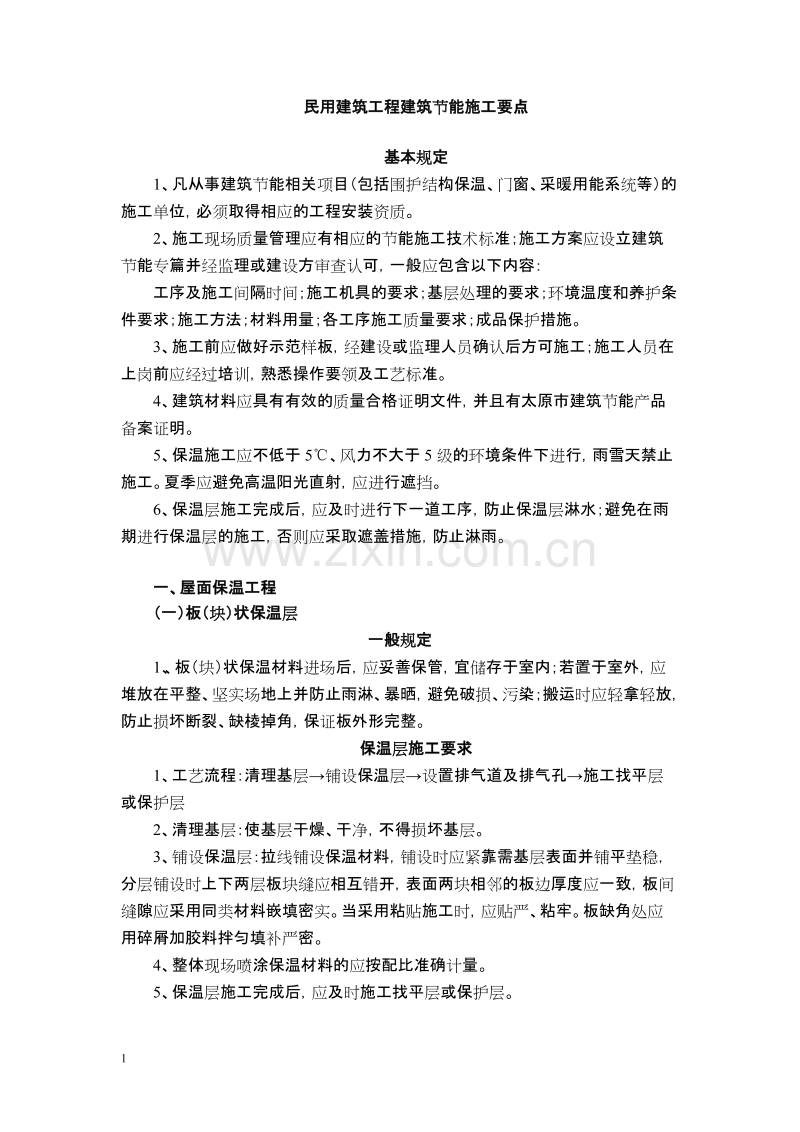

1、民用建筑工程建筑节能施工要点基本规定1、凡从事建筑节能相关项目(包括围护结构保温、门窗、采暖用能系统等)的施工单位,必须取得相应的工程安装资质。2、施工现场质量管理应有相应的节能施工技术标准;施工方案应设立建筑节能专篇并经监理或建设方审查认可,一般应包含以下内容:工序及施工间隔时间;施工机具的要求;基层处理的要求;环境温度和养护条件要求;施工方法;材料用量;各工序施工质量要求;成品保护措施。3、施工前应做好示范样板,经建设或监理人员确认后方可施工;施工人员在上岗前应经过培训,熟悉操作要领及工艺标准。4、建筑材料应具有有效的质量合格证明文件,并且有太原市建筑节能产品备案证明。5、保温施工应不低于

2、5、风力不大于5级的环境条件下进行,雨雪天禁止施工。夏季应避免高温阳光直射,应进行遮挡。6、保温层施工完成后,应及时进行下一道工序,防止保温层淋水;避免在雨期进行保温层的施工,否则应采取遮盖措施,防止淋雨。一、屋面保温工程(一)板(块)状保温层一般规定1、板(块)状保温材料进场后,应妥善保管,宜储存于室内;若置于室外,应堆放在平整、坚实场地上并防止雨淋、暴晒,避免破损、污染;搬运时应轻拿轻放,防止损坏断裂、缺棱掉角,保证板外形完整。保温层施工要求1、工艺流程:清理基层铺设保温层设置排气道及排气孔施工找平层或保护层2、清理基层:使基层干燥、干净,不得损坏基层。3、铺设保温层:拉线铺设保温材料,铺

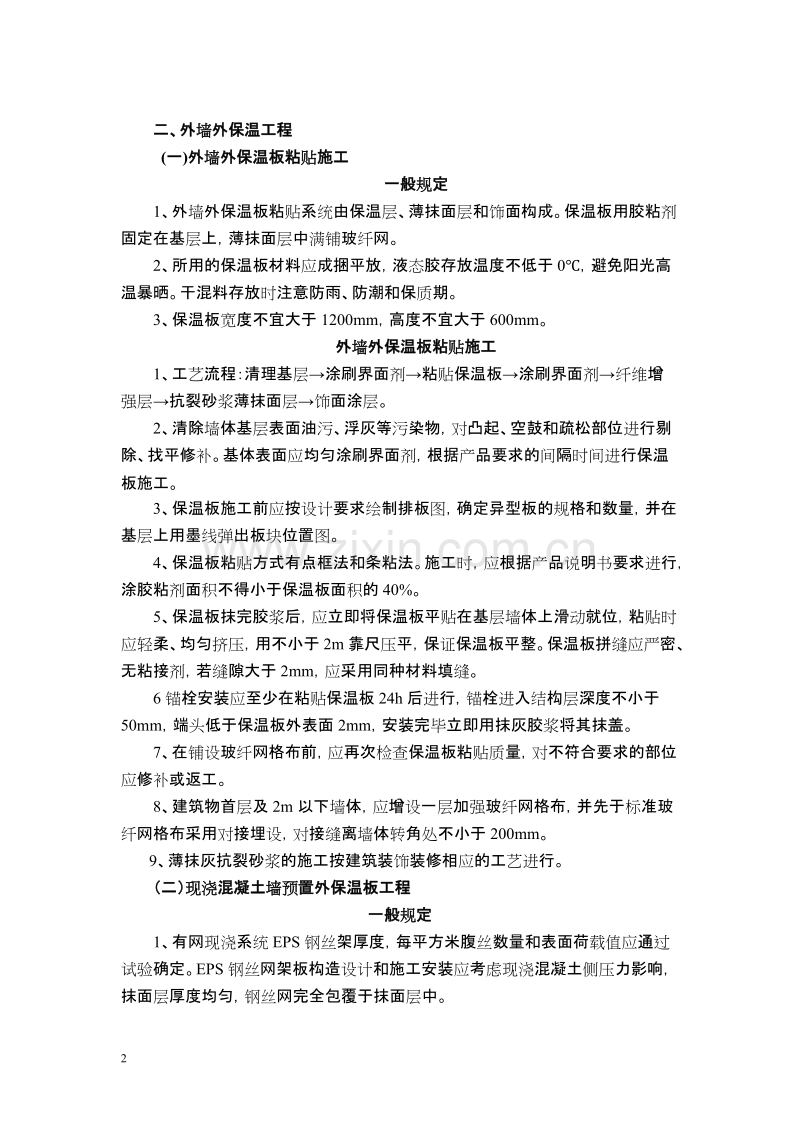

3、设时应紧靠需基层表面并铺平垫稳,分层铺设时上下两层板块缝应相互错开,表面两块相邻的板边厚度应一致,板间缝隙应采用同类材料嵌填密实。当采用粘贴施工时,应贴严、粘牢。板缺角处应用碎屑加胶料拌匀填补严密。4、整体现场喷涂保温材料的应按配比准确计量。5、保温层施工完成后,应及时施工找平层或保护层。二、外墙外保温工程 (一)外墙外保温板粘贴施工一般规定1、外墙外保温板粘贴系统由保温层、薄抹面层和饰面构成。保温板用胶粘剂固定在基层上,薄抹面层中满铺玻纤网。2、所用的保温板材料应成捆平放,液态胶存放温度不低于0,避免阳光高温暴晒。干混料存放时注意防雨、防潮和保质期。3、保温板宽度不宜大于1200mm,高度不

4、宜大于600mm。外墙外保温板粘贴施工1、工艺流程:清理基层涂刷界面剂粘贴保温板涂刷界面剂纤维增强层抗裂砂浆薄抹面层饰面涂层。2、清除墙体基层表面油污、浮灰等污染物,对凸起、空鼓和疏松部位进行剔除、找平修补。基体表面应均匀涂刷界面剂,根据产品要求的间隔时间进行保温板施工。3、保温板施工前应按设计要求绘制排板图,确定异型板的规格和数量,并在基层上用墨线弹出板块位置图。4、保温板粘贴方式有点框法和条粘法。施工时,应根据产品说明书要求进行,涂胶粘剂面积不得小于保温板面积的40%。5、保温板抹完胶浆后,应立即将保温板平贴在基层墙体上滑动就位,粘贴时应轻柔、均匀挤压,用不小于2m靠尺压平,保证保温板平整

5、。保温板拼缝应严密、无粘接剂,若缝隙大于2mm,应采用同种材料填缝。6锚栓安装应至少在粘贴保温板24h后进行,锚栓进入结构层深度不小于50mm,端头低于保温板外表面2mm,安装完毕立即用抹灰胶浆将其抹盖。7、在铺设玻纤网格布前,应再次检查保温板粘贴质量,对不符合要求的部位应修补或返工。8、建筑物首层及2m以下墙体,应增设一层加强玻纤网格布,并先于标准玻纤网格布采用对接埋设,对接缝离墙体转角处不小于200mm。9、薄抹灰抗裂砂浆的施工按建筑装饰装修相应的工艺进行。(二)现浇混凝土墙预置外保温板工程一般规定1、有网现浇系统EPS钢丝架厚度,每平方米腹丝数量和表面荷载值应通过试验确定。EPS钢丝网架

6、板构造设计和施工安装应考虑现浇混凝土侧压力影响,抹面层厚度均匀,钢丝网完全包覆于抹面层中。2、保温板宽度宜为1.2m,高度宜为建筑物层高。3、宜采用大模板施工,混凝土一次浇捣高度不宜大于1m,混凝土需振捣密实均匀,墙面及接茬处应光滑、平整。4、应严格控制抹面层厚度并采取可靠抗裂措施确保抹面层不开裂。5、有网系统EPS单面钢丝网架板每平方米斜插腹丝不得超过200根,斜插腹丝应为镀锌钢丝,板两面应预喷刷界面砂浆。现浇混凝土墙体预置保温板施工1、工艺流程:(1)无网系统:EPS板双面喷涂界面砂浆安装EPS板混凝土墙体施工保温板打磨、修补抹底层聚合物砂浆、贴玻纤网格布饰面层施工。(2)有网系统:EPS

7、板喷涂界面砂浆安装EPS板混凝土墙体施工分遍抹聚合物砂浆饰面层施工。2、绑扎完墙体钢筋后在外墙钢筋外侧绑扎水泥垫板(不能使用塑料卡)。每块EPS板不少于6块。3、在拼装好的EPS板表面上按设计尺寸弹线,标出锚栓位置,使锚栓呈梅花状分布,安装前在EPS板上预先穿孔。采用无网系统时,用塑料锚栓将保温板与墙体钢筋绑扎,塑料锚栓每平方米不少于4个;采用有网系统时,用经防锈处理的L型6钢筋或塑料锚栓,在EPS板上插入钢筋或塑料锚栓并与墙体钢筋绑扎,每平方米不少于4根。4、混凝土浇筑后,无网系统EPS板表面局部不平整处抹上胶粉EPS颗粒保温浆料修补和找平,修补和找平处厚度不大于10。5、无网系统在EPS板

8、表面薄抹抗裂砂浆,同时铺设玻纤网格布,再做饰面层。有网系统在有网EPS板表面分遍抹抗裂砂浆,再做饰面层。(三)胶粉EPS颗粒保温浆料外墙保温工程一般规定1、胶粉EPS颗粒保温浆料材料应采取防雨、防潮的措施,并应分类堆放,防止混杂。3、胶粉EPS颗粒保温浆料保温层厚度不宜超过100mm。必要时应设置抗裂分隔缝。现场胶粉EPS颗粒保温浆料外墙外保温工程施工1、工艺流程:基层处理贴饼冲筋抹保温浆料抹面胶浆耐碱网布细部处理饰面层施工。2、施工前,应根据工程量及工期要求准备好足够的材料,确保施工的连续性。3、基层表面应清理干净,无油污、浮尘等,大于10mm的凸起物应剔除铲平。4、胶粉EPS颗粒保温浆料宜

9、分遍抹灰,每遍间隔时间应在24小时以上,每遍厚度不宜超过20mm。第一遍抹灰应压实,最后一遍应找平,并用大杠搓平。5、保温层硬化后,应现场检验保温层厚度并现场取样检验胶粉EPS颗粒保温浆料干密度。6、现场取样胶粉EPS颗粒保温浆料干密度不应大于250kg/m3,并且不应小于180kg/m3现场检验保温层厚度应符合设计要求,不得有负偏差。7、根据胶粉EPS颗粒保温浆料保温层的设计厚度,一个施工作业面应分层喷涂完成,当日的施工作业面必须于当日连续抹涂施工完毕。三、节能外门窗工程一般规定1、门窗进场应具有产品出厂质量合格证明文件以及市建筑节能中心颁发的产品认证备案证明,并根据有关规定进行见证取样复检

10、。2、门窗框与墙体之间的缝隙应填聚氨酯发泡剂,其性能指标应符合有关标准要求。3、节能门窗采用的玻璃应符合国家现行有关标准的要求。外门窗及玻璃安装1、外门窗及玻璃安装参照山西省工程建设地方标准建筑节能门窗应用技术规程DBJ04-246-2006的规定执行。2、所有使用的产品应符合国家有关标准,并在市建筑节能中心备案。3、门窗框与墙体之间的缝隙采用聚氨酯发泡剂填嵌饱满,表面采用密封胶密封。密封胶粘结牢固,表面光滑、顺直、无裂纹。4、玻璃密封条与玻璃及玻璃槽口的接缝平整,不得卷边、脱槽。门窗扇的密封条不得脱槽。5、中空玻璃安装应符合下列要求:1)施工应在不低于5的环境中进行;2)在窗框或窗扇的四个角

11、连接部位处,以及窗扇和中空玻璃的接触间隙部位,应进行良好的密封;3)在窗扇和中空玻璃接触部位进行打胶,安放缓冲垫块,中空玻璃的中心和窗扇的中心保持一致;4)中空玻璃在安装的窗槽中不应出现水平移动。四、地面保温一般规定1、无地下室的建筑首层地面为直接接触土壤的楼地板,其非周边地面一般不需做保温处理;直接接触土壤的周边地面,即从外墙内侧算起2.0 m范围内的地面,应采取保温措施。2、对于采用地面热辐射采暖系统的地面,应按地面辐射供暖技术规程JGJ142中有关规定做法做好相应的处理。3、所有使用的节能材料和产品应符合国家有关规定,并在市建筑节能管理中心取得备案证明。五、采暖用能系统一般规定1、在施工

12、中必须严格执行,按图施工及相应的施工技术标准施工,工程变更必须经过设计人签字确认。2、施工组织设计是指导工程施工的重要文件,应事先策划编制,经过施工企业有批准权限的相应技术负责人批准、并经项目监理机构专业监理工程师和总监理审查、审批后方可实施。3、针对近几年推选采暖分户热计量、采取节能措施以来,对采暖系统热计量和温控装置所用仪表和配件、采暖系统所用管材和保温材料等产品质量控制做出规定,强调生产企业具有相应产品生产制造资质,强调产品的强制性性能应经过国家认可的检测机构检测,具有检测报告和有关质量证明文件,检测频次和日期能够证实其有效性,且该产品已在市建筑节能中心备案。4、阀门安装前的强度试验和严密性,应做好现场抽检试验。5、针对本技术要点编制内容的局限性,明确规定建筑热水采暖施工尚应符合相关标准,相关标准主要指建筑给水排水及采暖工程施工质量验收规范GB50242、地面辐射供暖技术规程JGJ142、山西省建筑工程施工质量验收规程DBJ04-226-2003等。6、所有采用的建筑节能材料都必须符合国家有关标准,并在市建筑节能中心备案。采暖设备安装1、设备阀门与仪表应安装齐全,不得随意增加、减少和更换。2、系统安装完成后,应进行分室(区)温度调控和实现分栋分户、分室(区)热量计量测试。5
