收藏 分销(赏)

园林景观工程质量控制专篇.doc

上传人:快乐****生活 文档编号:3018699 上传时间:2024-06-13 格式:DOC 页数:27 大小:261KB
下载 相关 举报
园林景观工程质量控制专篇.doc_第1页
第1页 / 共27页
园林景观工程质量控制专篇.doc_第2页
第2页 / 共27页
园林景观工程质量控制专篇.doc_第3页
第3页 / 共27页
园林景观工程质量控制专篇.doc_第4页
第4页 / 共27页
园林景观工程质量控制专篇.doc_第5页
第5页 / 共27页
点击查看更多>>
资源描述

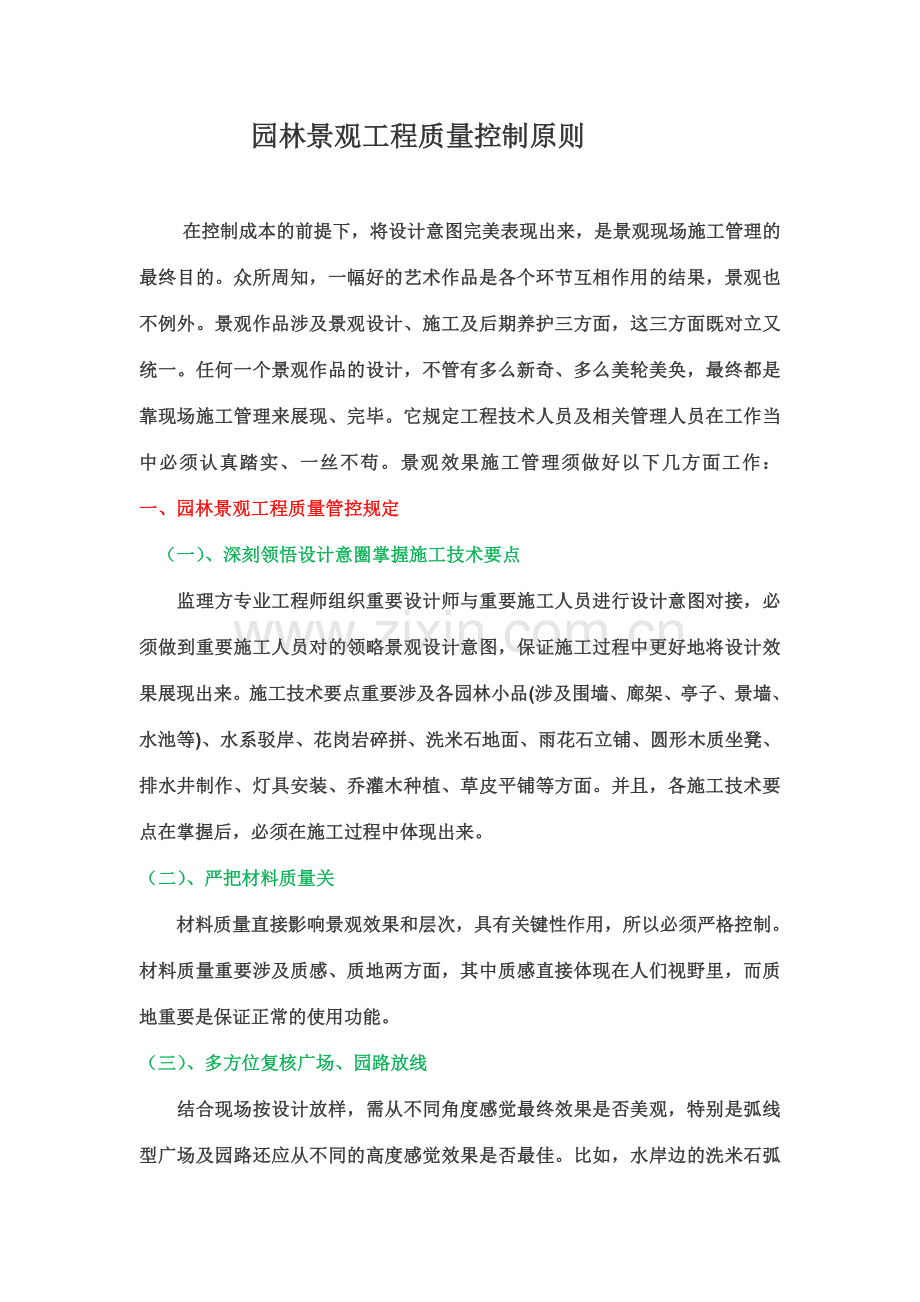

1、园林景观工程质量控制专篇园林景观工程质量控制原则在控制成本的前提下,将设计意图完美表现出来,是景观现场施工管理的最终目的。众所周知,一幅好的艺术作品是各个环节互相作用的结果,景观也不例外。景观作品涉及景观设计、施工及后期养护三方面,这三方面既对立又统一。任何一个景观作品的设计,不管有多么新奇、多么美轮美奂,最终都是靠现场施工管理来展现、完毕。它规定工程技术人员及相关管理人员在工作当中必须认真踏实、一丝不苟。景观效果施工管理须做好以下几方面工作: 一、园林景观工程质量管控规定(一)、深刻领悟设计意圈掌握施工技术要点监理方专业工程师组织重要设计师与重要施工人员进行设计意图对接,必须做到重要施工人员

2、对的领略景观设计意图,保证施工过程中更好地将设计效果展现出来。施工技术要点重要涉及各园林小品(涉及围墙、廊架、亭子、景墙、水池等)、水系驳岸、花岗岩碎拼、洗米石地面、雨花石立铺、圆形木质坐凳、排水井制作、灯具安装、乔灌木种植、草皮平铺等方面。并且,各施工技术要点在掌握后,必须在施工过程中体现出来。(二)、严把材料质量关材料质量直接影响景观效果和层次,具有关键性作用,所以必须严格控制。材料质量重要涉及质感、质地两方面,其中质感直接体现在人们视野里,而质地重要是保证正常的使用功能。(三)、多方位复核广场、园路放线结合现场按设计放样,需从不同角度感觉最终效果是否美观,特别是弧线型广场及园路还应从不同

3、的高度感觉效果是否最佳。比如,水岸边的洗米石弧形自然园路,假如单从地面上看视感很自然、线条感很强,但若从建筑高楼往下看,线条感往往会由于某些地方过大的弧度弯而丧失。(四)、重视园林景观地形地形,是指园林绿地中地表面各种起伏形状的地貌。在规则式园林中,一般表现为不同标高的地坪、层次;在自然式园林中,往往由于地形的起伏,形成平原、丘陵、山峰、盆地等地貌。其作用重要有改善植物种植条件、运用地形自然排水、发明园林活动项目及建筑所需各种地形环境、组织园林空间等。在施工时,一要管理者胸有成竹;二要挖机师傅技术精湛。若是挖机师傅对地形堆挖缺少经验,一次性堆挖不到位,就容易导致挖机在种植土上来回走动,既压实了

4、种植土(影响最后的苗木种植及成活),又延误工期。(五)、严把植物质量关植物大体可分为乔木、灌木及地被三大类。通过高低不一的乔木配置,营造园林空间;同时通过乔木、灌木与地被的结合,增长园林层次感,因此乔灌木的高度及冠幅是控制植物质量的关键。(六)、做好细节工作为了将景观做得更精彩,除了把握好以上五大方面,尚有诸多小问题不容忽视。细节决定成败,建议在施工过程中可简略参考以下几点注意事项:l)、各井盖尽量远离广场及园路。社区里的井盖数量多、不美观往往不可避免。这就规定在管道埋设过程中尽量远离广场及园路,使各井盖放在绿地里,通过植物弱化井盖对视觉的冲击。2)、园路及广场外边线要平缓过渡。园路及广场外边

5、线(一般是花岗岩)进行倒角,增强线形感。3)、现场加工木质坐凳。木质坐凳加工安装时留有的螺帽口在填补后,进行统一上漆解决,增强质感的同时,加强防腐效果。4)、植物种植后要支撑与修剪。乔木种植后一般都需打桩支撑,这就规定打桩时统一植物,统一支撑高度。这样不仅不会影响景观效果,反而能让人感觉景观做得很细致。此外,球形植物需修剪成形,切勿令其自由生长;灌木种植物也需另行统一修剪。5)、做好成品保护。成品保护贯穿于施工各个阶段,保护好坏直接影响其最终视觉效果。如透水砖铺贴时规定平整度很高,如不加强保护必将导致透水砖地面高低不平,甚至因有很多脏物而无法清洗。二、园林景观工程质量管控要点(一) 绿化栽植基

6、础工程1、 填方区的控制要点填土前、地表清理,应将场地内宿根杂草和表层杂草清除干净;在填土前,填垫范围内的坑洞积水应排放晾干;软土淤泥和不透水层的解决完毕;局部回填地段应整平压实,检查填垫胎土和栽植土的质量和紧实度符合设计和规范规定,控制回填土的含水量。2、 挖方区控制要点监督承包人按设计坡度进行挖方,并做好边坡的保护和支护。对有运用价值的表土剥离和保存,规定承包人选择合理的开挖方法并做好填挖衔接处的施工质量,以保证基础压实均匀和适宜的土壤硬度;检查承包人的雨季施工措施,保持排水畅通,以保证土方不受浸泡,不出现塌方和滑坡。3、 种植土的回填控制要点检查回填范围和回填厚度,根据规范规定和图纸注释

7、等检查地形回填和种植土回填范围是否与设计相符,种植土的回填厚度是否符合规范规定。检查采土点和运土环节,采土点和采土深度是否与确认的相符,必要时平行检查采土点土样的理化性状,运距较长时,应检查承包人对运土环节的控制是否严密;栽植前对栽植层土壤的质量进行抽样检查。4、 栽植局部土壤改良工程的控制要点应监督承包人按设计和施工规定,对施工范围内的淤泥、软土以及不宜作填土和回填材料的清除和解决过程进行旁站监理。(二) 常规栽植工程大多数园林建设工程设计和施工都包具有园林植物材料栽植的内容。栽植包含了栽和种的内容,比种植更具有工程的概念。所谓常规园林植物栽植工程涉及乔木、灌木、藤本绿篱植物的栽植,花坛、花

8、镜、地被植物以及植草等施工过程。栽植工程是园林建设工程有别于其他建设工程的显著特性之一,栽植工程的施工对象是活体植物,是随施工条件和环境条件影响而发生变化的有机体。栽植工程的施工过程既要依照图纸,又要随施工环境季节变化而做出合乎自然法则的再设计或工程变更。栽植工程成活率成为园林建设工程项目的焦点,成为了项目管理和监理成功的关键。栽植工程从投入到产品的工程较长,质量问题较多,工程质量的事前、事后控制同等重要。1、 植物材料的控制要点 严禁使用带有病虫害的植物材料,当发现有害性植物材料侵入绿地时,应立即清除;植物材料种类、品种规格的选备必须符合设计规定,备苗数量应留有余地;栽植数量大和种类复杂的绿

9、化工程必须就地设假植区囤苗,缓苗;植物材料质量规定和检查方法:树木树干较顺直,树冠完整,分枝点和分枝合理生长势头较好,基本无病虫害,土球规格,根系展幅基本达标,土球完整,包扎牢固,裸根苗不劈裂,切口平整。容器苗规格符合规定,容器完整,不徒长。花苗、地被植物株形茁壮,根系基本良好,无伤苗,茎叶无污染,基本无病虫害。草块、草卷新鲜、长宽尺寸基本一致,厚度均匀,草杂草不超过5%,草高适度、根系好,基本无病虫害。2、 乔木栽植的控制要点乔木栽植成活率应按树种或品种分别进行检查考核;对孤植、对植、丛植等方式的造景施工,除检查考核栽植成活率外,还应将配置后的欣赏质量列为检查和考核的重点。乔木栽植的定点放线

10、应符合设计规定和意图。定点放线可以放宽掌握,对有特殊规定的自然式栽植可以灵活一些。树穴(槽)径大于土球或裸根苗根系径向展幅40cm,深度与土球或裸根苗根系长度相适应;树穴(槽)上口与下口基本垂直,栽植深度符合树种生长规定,根颈部与沉降后的地表面等高略高。苗木树干或树木重心与地面基本垂直;支撑设施应牢固,乔木应设硬支撑,绑扎处应加衬软垫,绑扎不伤树干、皮、稳定牢固。3、 灌木、藤本绿篱植物栽植的控制要点栽植树种、品种、定点放线位置应符合图纸设计规定;群植、规则式栽植灌木绿篱植物株行距应均匀,高矮搭配得当,修剪应基本整齐,线条分明、整形树的修剪应基本对的,修剪部位恰当,不留短桩,切口应基本平整,树

11、形基本匀称。绿篱植物采用块状混交栽植方式时,块与块之间应留出间距作为养护工作面。4、 花坛、花镜、地被植物栽植,林下植草的控制要点栽植种类、品种应符合设计规定;栽植密度或模纹图案,株行距基本均匀,高低搭配基本恰当,栽植深度适当,主线土壤压实,花苗和地被植物不得沾泥污,浇足水,花苗和地被植物生长势较好;草块大小厚度均匀,铺植草块留缝间隙应严密,滚压后草茎与土壤紧密结合,草坪覆盖度大于90%,草坪基本平整,生长势较好,修剪得当。5、 花镜栽植施工控制要点按设计图样或文献说明规定做床,组合花卉种类必须对的,栽植密度必须依据花卉种类拟定,必须采用容器苗,精细养护,保证花镜立体景观效果。6、 模纹花坛施

12、工控制要点模纹图案放线必须符合设计规定;详图放样应采用加密方格网,方格密度应不大于1m1m,放线钢钎布点间距不大于1m;按实际放样整理栽植床,整地应精细;栽植密度以不露出床土为宜;精心养护、精细整形修剪,保证景观效果。7、 栽植工程养护的控制要点按监理工程师与承包人确认的工程养护计划检查工程养护工作质量;重点监督承包人对病虫害防治、防干热、防寒防冻、防涝技术措施的实行及效果评价并对失养失管问题及时整改;平常的工程养护以控制杂草和突发性病虫灾害为重点;重点控制对树木生长起重要作用的水肥管理工作质量;对花坛、花镜、花卉生长、花期控制以满足景观与欣赏规定为目的。(三) 草坪种植的质量控制要点审查草坪

13、种植施工方案,重点检查草种选择与搭配以及坪床栽植层结构质量,草种选择与搭配必须符合设计规定,建植工艺要保证欣赏效果,坪床栽植土的理化性状应符合规范和标准的规定。监督检查坪床整体夯实和床面整地质量,这一环节的工作是决定欣赏型草坪建植质量的关键,必须严格控制,成坪过程的养护管理监理,特别是定期修剪草坪控制草高,合理施肥是决定草坪观感质量的重要措施。监督检查承包人按规程规定进行浇水、除杂草、草坪修剪、病虫害防治管理,保证草坪草生长茁壮、草色纯正、质感好。(四) 大树移植工程控制要点1、 大树选备的控制要点检查所有大树是否符合设计规定,核对树种和品种、姿态、树势和有无病虫害严重危害症状,确认备选大树数

14、量和编号,认真检查所选大树断根解决情况。重视选定大树移植前的地上部分平衡修剪工作,平衡修剪部位和修剪量,应根据所移大树的状况和当时的天气条件和本地操作规程进行。检查所移大树的带土和包装形式。2、 大树栽植过程的控制要点检查栽植场地的土壤理化性状和栽植层的透水状况,严禁使用建筑垃圾,生活垃圾、盐碱土、重黏土及有害成分的土壤,栽植层下不得有不透水层。检查树穴开挖和树穴土壤改良质量,检查整地质量和栽植定点、定向、排列、垂直度、支撑等工序质量;旁站检查样板段栽植质量,涉及深度、包装物清理,培土浇水,栽植修剪质量。3、 大树栽植工程养护控制要点检查工程养护工作质量,检查检查承包人为保证大树成活所采用的防

15、树木干化和恢复树势等技术措施的贯彻情况和实际效果。经常检查大树支撑完好情况,防止大树侵斜活动根系,不得出现倒伏现象;雨季检查排灌设施完好情况,雨后及时排除树穴处积水;冬季检查防寒风障设施是否有效可靠。(五) 水生植物栽植质量控制要点1、 严格控制栽植土和栽培基质的控制要点栽植土的理化性状和结构应符合设计规定,栽培基质配比应能满足水生植物生长和开花规定;栽培土和栽培基质不得具有污染水质的成分;饮用水源水域采用的栽植土和栽培基质,栽植前必须经有资质的化验室化验,取得化验结果后方能栽植;栽植土层或栽培基质厚度,有设计规定的应符合设计规定,无设计规定的应50cm。2、 栽植和工程养护的控制要点栽植种类

16、、品种和单位面积栽植数应符合设计规定或协议约定;栽植范围基本符合设计规定,点景栽植配置合理,欣赏效果好;栽植后生长出新苗期间应控制水位,防止新生苗(株)因水淹没窒息死苗;水生植物生长期间应防止水中杂草,应调节好水质防止污染,水生植物病虫害应采用生物防治,在饮用水源水域实行防治措施时,严禁使用化学农药。三、园林景观工程质量管控措施A软景部分(一)苗木选购苗木选购时须严格按照设计图纸和招标文献规定的苗木规格进行选苗,对构成主景的苗木的四个量化指标(胸径、高度、冠幅、土球)都必须严格检查到位,且生长健壮、树干挺直、树冠丰满、匀称,不偏冠,必须是假植苗,地苗须在取苗三个月前进行移植,并假植成活。设计文

17、献上规定为全冠型的苗木须保存全冠。如设计、业主认为有必要,须在业主、设计、监理的参与下对部分重点苗木的苗源地进行实地考察,经批准后,方可定购、进场并种植。严禁使用带有严重病虫害的植物材料,非检疫对象的病虫害危害限度或危害痕迹不得超过树体的5%10%。自外省市及国外引进的植物材料应有植物检疫证。苗木进场后,由现场监理工程师逐个对所有进场苗木进行验收,经验收合格后,方可种植,如验收不合格,必须无条件退场。植物材料的外观质量规定和检查方法应符合下表1的规定。 表1 植物材料外观质量规定和检查方法项次项 目质 量 要 求检 验 方 法1乔木灌木姿态和长势树干符合设计规定,树冠较完整,分枝点和分枝合理,

18、生长势良好检查数量:每100株检查10株,没株为1点,少于20株全数检查。检查方法:观测、量测病虫害危害限度不超过树体的5%10%土球苗土球完整,规格符合规定,包装牢固裸根苗根系根系完整,切口平整规格符合规定容器苗木规格符合规定,容器完整、苗木不徒长、根系发育良好不外露2棕榈类植物主干挺直,树冠匀称,土球符合规定,根系完整3草 卷、草块、草束草卷、草块长宽尺寸基本一致,厚度均匀,杂草不超过5%,草高适度,根系好,草芯鲜活检查数量:按面积抽查10%,4m2为一点,不少于5个点。30m2应全数检查。检查方法:观测4花苗、地被、绿篱及模纹色块植物株型茁壮,根系基础良好,无伤苗,茎、叶无污染,病虫害危

19、害限度不超过植株的5%10%检查数量:按数量抽查10%,10株为1点,不少于5点。50株应全数检查。检查方法:观测5整型景观树姿态独特、质朴古拙,株高不小于150cm,多干式桩景的叶片托盘不少于7个9个,土球完整检查数量:全数检查。检查方法:观测、尺量植物材料规格允许偏差和检查方法有约定的应符合约定规定,无约定的应符合表2规定。项次项 目允许偏差(cm)检查频率检查方法范围点数1乔木胸径5cm-0.2每100株检查10株,每株1点,少于20株全数检查10量测6cm9cm-0.510cm15cm-0.816cm20cm-1.0高度-20冠幅-202灌木高度100cm-10100cm-5冠径100

20、cm-10100cm-53球类苗木冠径50cm0每100株检查10株,每株为1点,少于20株全数检查10量测50cm100cm-5110cm200cm-10200cm-20高度50cm050cm100cm-5110cm200cm-10200cm-204藤本主蔓长150cm-10主蔓茎1cm05棕榈类植物株高100cm0每100株检查10株,每株为1点,少于29株全数检查10量测101cm250cm-10251cm400cm-20400cm-30地径10cm-111cm40cm-240cm-3表2(二) 、苗木的修剪与运送在保证苗木规格满足设计图纸和招标文献规定的前提下,为方便运送及保证成活,防

21、止或减少水分的损失,可在苗源地对苗木进行适当修剪,规定苗木修剪后树形美观,主侧枝搭配合理,冠幅均匀,对不宜截顶的树木如小叶榄仁、尖叶杜英、木棉等不得截顶,严禁出现没枝的单干树木。设计文献规定全冠型的树木,只允许修剪过密枝、交叉枝、徒生枝、干扰枝、病枯枝等扰乱树形的枝条,保存完整的冠型,不得截枝截干截冠,可去掉部分或所有叶片,保存所有细枝。苗木的起挖、修剪、装运、卸车、栽植等一系列工作均须严格按照园林绿化施工的有关标准和北京市地方标准园林绿化施工规范的相关规定执行。起苗前,用遮荫网或其它材料围缚、捆拢树冠,防止树枝折断,树冠损坏。挖掘时还须架设支柱,以防树木在挖掘时倾倒。在挖掘过程中,碰到3cm

22、以上的粗根时,用锯锯断,小根宜用剪。切口规定平滑,不劈裂。起苗时要保证苗木根系完整,土球应削光滑,采用适当材料和方法对土球进行包装,包装要严密,保证土球不松散、底部不漏土。整个起挖、装运及栽植过程必须保证苗木的树冠、树干、根部、土球的完好,不可折断树枝、擦伤树皮或损伤根系。装车前需用软质材料绑缚树干及主枝,防止水分散失及树皮损伤。如需使用吊车吊运苗木的,应做好保护措施,防止吊索损伤树皮。装运高度2米以下的苗木,可以立放;2米以上的应斜放,土球向前,树干向后,并用木架将树干架稳扎牢,用木块、砖头等垫好支稳,防止土球在车厢内晃动、碰撞。树干或树冠与车箱后板接触处用麻袋等软质材料垫牢,防止擦伤树皮,

23、为使树冠不拖地,在车厢尾部用两根木棍交叉成支架,将树冠抬高支稳,支架与树干间用麻袋等软材料垫好,以防树皮擦伤。苗木装车不得超高和超宽。卸车时应双手抱土球轻放或用网格兜着土球底部抬下。若土球较大,宜借助木板将土球从车上顺势慢慢滑下,不可滑动土球。土球直径超过60cm的树苗,应用吊车装车,卸车时直接吊到树穴辅助种植。(三)、苗木种植的技术规定苗木种植内容涉及场地平整、定点放线、开挖树穴、清除砾石、施放基肥、种植、立支架、淋定根水、剪除残枝败叶、整理树形、清理场地。1、 绿化场地的清理、平整 1) 地面凹凸高差在30cm以内的就地挖填找平,凡高差超过30cm的或需回填土,也一律平整;场地较大的,根据

24、需要作平整缓坡。 2) 土壤土质理化性质符合种植土规定。种植土必须为壤土类,粘土类和沙土类必须进行改良。换土后应压实,使密实度达80%以上,以免因沉降产生坑洼和高低不平。3) 为避免绿地建成后杂草生长而影响景观效果,整地时须彻底消灭杂草。将瓦块,石砾,建筑垃圾等杂物所有清出场地外。4) 在清除了杂草、杂物及压实后的地面应作起高填低的平整。平整要顺地形和周边环境,整成龟背形,斜坡形等,坡度为2.53.0%,草地边沿要低于路面或道牙35cm;花坛地面应高出所在地的地面510cm,表面平整,无坑洼。平整后撤施基肥。施肥后应进行1次约30cm深的耕翻,使肥与土充足混匀,做到肥土相融,起到既提高土壤养分

25、,又使土壤疏松,通气良好的作用。2、 基肥苗木种植时均需按额定规定的基肥量,施放基肥。规定苗木种植前必须下足基肥,填补绿地土壤瘦瘠对植物生长的不良影响,以使绿化尽快见效。基肥的种类以施工图中的相关规定为准,即腐熟的蘑菇肥、中性的堆肥、充足发酵粉碎的饼肥按5:2:1配比混合使用,有机质:60-70%、N:2-5%、P:0.3-0.5%、K:1.5-3%。如使用其它有机肥须经相关部门检测并出具肥料养分检测报告,并经业主、设计单位和监理工程师批准后方可使用。施基肥时,应将充足腐熟的有机肥与土壤搅拌均匀,在穴底铺平再复土层,以防根部直接与肥接触,烧伤根系。 3、 定点放线 按施工平面图所标尺寸定点放线

26、,如为不规则造型,应用方格网及图中比例尺定点放线,图中未标明尺寸的种植,按图中比例依实放线定位。如为行列式种植,种植的位置须严格按照施工图中所示位置定点布置。个别部位与现场不符的可以在不影响整体效果的前提下作微调,涉及到较大调整的须与现场监理工程师联系,由业主和设计单位解决。 4、 开挖树穴严格按照定点放线所示位置进行树穴的开挖。树穴要保证上下口大小一致,开挖种植穴时,应根据苗木根系、土球直径决定大小。树穴的尺寸、大小、深度等要按设计图纸及规范规定。如上图所示。5、 苗木种植规定1) 为提高苗木种植成活率,鼓励施工单位积极采用科学的施工措施,如使用生根素、在积水的地段埋设疏水管、在板结的地段埋

27、设透气管等。2) 严格按设计文献规定的苗木规格购苗,应选择枝干健壮,形体优美的苗木,苗木移植尽量减少截枝量,严禁出现没枝的单干苗木。3) 花灌木尽量选用容器苗,苗木尽量选用假植苗,地苗应在移植前三个月取苗假植,并尽量保存细根,带好土球,包装结实牢固。4) 所有花草树木必须健康、新鲜、无病虫害,无缺少矿物质元素症状,生长旺盛而不老化。宿根花卉,根系必须完整,无腐烂变质。球根花卉,球根应茁壮、无损伤,幼芽饱满。观叶植物,叶片分布均匀,排列整齐,形状完好,色泽正常。水生植物根、茎、叶发育良好,植株健壮。铺植草坪用的草块应规格一致,草块土层厚度宜为3cm,边沿平直,杂草不得超过1。5) 设计文献特别规

28、定为全冠型苗木的,在保证苗木的各项规格符合设计规定的同时,必须保存完整的冠型,在取苗、运送、吊装、种植及修剪过程中,只允许去掉部分树叶,保存所有细枝。6) 行列式种植的苗木进场后,种植前须按照树木的高矮或树干的粗细进行排列或标记,再按照苗木的自然高度或规格大小依次排列种植,保证相邻植株规格搭配合理,高度、干径、树形近似。所种植的苗木排列整齐,大小趋于一致且分布在一条线上。规定相邻苗木的高度相差不得大于50cm,干径相差不得大于1cm。种植的树木应保持直立,不得倾斜,栽前注意调整树形,应注意欣赏面的合理朝向,即将树形最佳的一面朝向重要欣赏面。7) 苗木栽植前,先量好已挖好树穴的深度、宽度,看是否

29、与土球相适应,避免将土球搬来搬去,导致土球破裂。若不符合规定,应对树穴作适当填挖调整。树穴的规格应比土球直径大30-40cm,加深25-35cm,施入充足腐熟的有机肥,并将肥料与回填土搅拌均匀。土球入坑时深浅要适当,土痕与地面标高应略平或稍高于坑口,防止栽后也许出现陷落下沉。竹类可比原种植线深5-l0cm。放土球时,先在土球四周下部垫少量表土,将土球固定,使树体直立,树木入坑放稳后,应先用支柱将树体支稳,再拆开包装材料,填入表土。回填土时,每填入20-30cm,应用粗木棍将土球四周夯实一次,直到填满为止,操作时注意保护土球,以免损伤。填满后,再夯实,然后做好灌水堰。8) 苗木栽植前修剪,剪去枯

30、枝、病虫枝、交叉枝、断枝及伤根。种植后,应立即对树形进行整理,剪除扰乱树形的枝条、剪除在施工过程中不慎折断的树枝等。9) 花草树木的种植按园林绿化常规方法施工,规定基肥与碎土充足混匀。规则式种植的乔灌木,同种苗木的规格大小应统一。丛植或群植的乔灌木,同种或不同种苗木都应高低错落,充足体现自然生长的特点。孤植树应选择树姿形态优美、造型奇特、冠形圆整耐看的优质苗木。整形装饰篱苗木规格大小应一致,修剪整形的欣赏面应为圆滑曲线或弧形,起伏有致。分层种植的灌木花带边沿轮廓线上的种植密度应大于规定密度,平面线形应流畅,外缘成弧形,高低层次应分明。点植的花草树木应自然种植,高低错落有致。苗木在种植时,种植土

31、应击碎分层捣实,最后起土圈并淋足定根水。10) 独立花坛,应由中心向外的顺序种植;坡式花坛,应由上向下种植;大型块植或不同彩色丛植时,宜分区分块种植;大型花坛,宜分区、分块种植;高矮不同品种的花苗混植,应按前矮后高的顺序种植;宿根花卉与一、二年生花卉混植时,应先种植宿根花卉,后种植一、二年生花卉;模纹花坛,应先种植图案的轮廓线,后种植内部填充部分。11) 绿篱的株行距应均匀,树形丰满的一面向外,按苗木高度、冠幅大小均匀搭配。攀缘植物种植后,应进行绑扎或牵引。铺设的草块周边平直整齐,高度一致,必须与其下的土壤密接,互相衔接不留缝。草块铺设后需碾压、拍打、踏实,并及时浇水,保持土壤湿润直至新叶开始

32、生长。草块铺植覆盖率应达成95%以上。水生花卉应根据不同种类习性进行种植。为适合水深的规定,可砌筑种植槽或将缸盆架设水中,种植时根部应牢固埋入泥中,防止浮起。12) 苗木进场后,一般规定当天进场的苗木当天种植完毕,如在当天内不能种植完毕,则需假植,假植时苗木应尽量集中,整齐排列,树冠靠紧,将其直立,将土球垫稳、排严,周边用土培好,覆土厚度以掩没土球为度,并在覆土后浇透水,保持树根湿润。 13) 淋定根水、立支架苗木栽植后,必须当天淋足定根水,以利根系与土壤密接,保证成活。在略大于种植穴直径的周边,筑成高1015cm的灌水土堰,堰应筑实不得漏水。以后,根据天气情况,拟定浇水次数及频率。苗木种植完

33、毕后,为防止苗木倾斜、倒伏,在浇定根水前必须按照设计图纸的规定设立支架,设立的支架务必牢固、稳固、安全、美观,树干与支柱材料接触部位应用草垫或其他保护材料隔开,以免损伤树干。14) 保活措施为保证所种植的各类苗木成活率达成规范规定,在种植初期,应采用以下措施提高苗木的成活率:向树冠喷水喷雾、遮荫、树干绑缚草绳麻袋片等保湿材料、向树干或树冠喷洒生长激素以及栽种时在树根部喷施生根激素等。15) 场地清理苗木种植完毕后,应立即清理施工现场,清理周边树枝、树叶及泥土,保持周边环境整洁。6、 施工过程中的安全注意事项1) 在施工的全过程中,必须特别注意安全措施,防止意外事故的发生。2) 在大树起吊、装车

34、、卸车和吊树入坑栽植的各个工序中,树干上一定要绑缚一层厚实的软材料,如草绳、麻袋、草袋等,并捆绑紧实,以免擦破树皮而影响成活和生长。同时,还要避免损伤树枝。3) 在挖掘、装卸、搬运及栽植过程中,一定要做到土球不破散。7、 修剪造型 花草树木种植后,因种植前修剪重要是为运送和减少水分损失等而进行的,种植后应考虑植物造景重新进行修剪造型,使花草树木种植后初始冠型能有助于将来形成优美冠型,达至抱负绿化景观。8、 养护期管理技术规定:苗木种植后必须养护半年。苗木的养护应符合养护协议的规定。养护期要对歪斜的树木进行扶正、对病虫害进行防治,定期浇水、施肥、除萌、除杂草,及时清理干枯的枝条和死亡苗木,对死亡

35、的苗木要及时补植同种同规格的苗木,在台风季节还要做好防台风措施。1) 根据不同的季节、天气和各种植物不同的品种特性等,分别制定相应的绿化养护措施,保证种植的各种花草树木的成活率达成相应的规范标准。2) 植物种植初期,在炎热的季节或阳光强烈时,必须采用遮荫措施,并保证土壤及空气湿度满足其生长需要。 3) 对胸径大于8cm的苗木,必须在其主干及主枝上用麻袋片、蒲草等保湿材料绑缚,用遮荫网对树冠进行遮荫解决,以减少水分的散失,提高其成活率。 4) 浇水应根据不同的季节、天气和植物的品种特性区别对待,以满足不同的植物在不同的季节、天气里对水分不同的需求。在气温较高的天气里,一般在上午10时前或下午4时

36、后浇水,严禁在中午时分对树木浇水。 5) 在种植34周后,可追施少量的速效肥料,以满足植物对肥料的需求,以便植物尽快成形。植物施肥时,有机肥料要充足发酵、腐熟,浓度宜稀;化肥必须完全粉碎成粉状,不宜成块施用。施肥后,特别是追施化肥后,必须及时浇水,使肥料渗入土壤内。 6) 在绿地建成初期,应加强各种杂草的清除工作,除草应坚持“除早、除小、除了”原则。 7) 植物的病虫害防治应本着“防止为主,综合防治”的原则,根据不同季节、不同的植物品种特性,采用防止性用药和针对性用药相结合的方式,在用药过程中,注意对环境的保护,防止药物对环境产生影响。 8) 植物养护期的修剪,应根据植物不同的生长势,灵活掌握

37、修剪频率及修剪量,以保证各种植物达成其最佳的景观效果。 9) 对已死亡的树木,应及时补植同品种同规格的苗木,并保证其成活。 10) 在养护期内,加强树木养护,勤观测,以便及时发现问题并采用解决措施,适时大量浇透水,保证充足的水分供应,注意病虫害的防治。应制定各种灾害性天气的防止和应急措施。如大风来临前,应加强树木特别是高大苗木的绑缚固定工作,大风过后,应立即清理现场,检查树木受损情况并及时进行恢复工作。此外,还应做好植物的防暑防寒防冻工作。 (四)、施工安全管理及意外防范1、 挖穴前应向有关部门了解施工地点周边环境及地下管线的埋设情况;挖穴时要小心,发现电缆、管道等必须停止操作,及时找有关部门

38、配合解决。否则,导致损失由施工单位承担,并免去业主的一切责任和风险。2、 在路边或路面作业时,必须充足考虑安全因素,工人必须穿反光衣,配反光袖,放置反光筒,施工前要向工人强调人身安全,施工中必须专门安排至少一人维护交通。3、 树木吊装时必须规定工人注意自身安全。(五)喷灌系统施工的规定1、 喷灌系统的施工须严格按照给排水专业相关规范和规定组织施工。2、 喷灌系统的施工须与绿化种植施工密切配合,在场地最后平整前,应将喷灌管线埋设完毕。管道铺设应符合设计规定,管线布局合理,埋管沟一般深30-50cm,宽30cm,底部平,管道的沟槽还土后须进行分层夯实,使密实度达85%。管线铺设完毕后必须进行水压实

39、验。3、 应用于本工程的各种材料,其技术规定必须符合设计图纸的规定及有关规定,质量标准须通过国家有关标准的质量检测,并具有相关国家质检机构的产品质量检查合格报告。(六)雨季施工措施1、 进入雨期施工后,需及时了解近两天的天气情况,特别是大雨、雷电的气象预报,随时掌握气象变化情况,以便提前做好防止工作。2、 为保证工程质量和安全生产,必须切实做好思想教育、动员工作,有关措施要贯彻到班组个人。3、 根据总图,运用自然地形拟定排水方向,按规定坡度挖好排水沟,以保证施工工地和临时设施的安全。4、 应密切注意天气预报,提前对乔木固定。5、 组织抢险队伍,准备足够的防雨器材喝工具,对施工区域的所有高大乔木

40、增长临时固定措施。6、 一旦出现倒伏、影响交通的立即打桩扶正固定。对建筑物也许导致危害的及时移走,要保证道路不因倒伏二受阻。7、 绿地内发生积水成涝时,及时疏通排水沟,并用水泵及时排水。七、夏季施工措施1、 做好防晒措施,给大树盖上遮阴网。2、 天气干燥,及时做好浇水措施。3、 夏季施工期间,要做好一线生产工人的后勤服务工作,现场搭设茶水棚,保证茶水喝冷饮的供应。合理调整作业时间,避免中午高温气候,采用有效的防暑降温措施。B硬景部分 园路、广场地面铺装工程1、 地面工程基层、面层所用材料的品种、质量、规格,各结构层纵横向坡度、厚度、标高和平整度应符合设计规定;面层与基层的结合(粘结)必须牢固,

41、不得空鼓、松动,面层不得积水。园路的弧度应顺畅自然。2、碎拼花岗岩面层(涉及其他不规则路面面层)应符合下列规定:1)、材料边沿呈自然碎裂形状,形态基本相似,不宜出现锋利角及规则形。2)、色泽及大小搭配协调,接缝大小、深浅一致。3)、表面洁净,地面不积水。3、 卵石面层应符合下列规定:1)、 卵石面层应按排水方向调坡。2)、 面层铺贴前应对基础进行清理后刷素水泥浆一遍。3)、 水泥砂浆厚度不应低于4cm,强度等级不应低于M10.4)、 卵石颜色搭配协调、颗粒清楚、大小均匀、石粒清洁,排列方式一致(特殊拼花规定除外)。5)、 露面卵石铺设应均匀,窄面向上,无明显下沉颗粒,并达成全铺设面70%以上,

42、嵌入砂浆厚度为卵石整体60%。6)、 砂浆强度达成设计强度的70%时,应冲洗石子表面。7)、 带状卵石铺装大于6延长米时。应设伸缩缝。4 、嵌草地面面层应符合下列规定:1)、 块料不应由裂纹、缺陷、铺设平稳,表面清洁。2)、 块料之间应填种植土,种植土厚度不宜小于8cm,种植土充面硬低于块料上表面1cm2cm.3)、 嵌草平整,不得积水。5、 水泥花砖、混凝土板块、花岗岩等面层应符合下列规定:1)、 在铺贴前,应对板块的规格尺寸、外观质量、色泽等进行预选。浸水湿润晾干待用。2)、 勾缝和压缝应采用同品种、同强度等级、同颜色的水泥,并做好养护和保护。3)、 面层的表面应洁净,图案清楚,色泽一致,

43、接缝平整,深浅一致,周边顺直,板块无裂缝、掉角和缺楞登缺陷。6、 花街铺地面层应符合下列规定:1)、 纹、图案、线条大小长短规格应统一、对称2) 填充料宜色泽丰富,镶嵌应均匀,露面部分不应由明显的锋口和尖角。3) 完毕面的表面洁净,图案清楚,色泽批准,接缝平整,深浅一致。7、 大方砖层面应符合下列规定:1)、 大方砖色泽应一致,棱角齐全,不应由隐裂及明显气孔,规格尺寸符合设计规定。2)、 方砖铺设面四角应平整,合缝均匀,缝线通直,砖缝油灰饱满。3 )、砖面桐油涂刷应均匀,涂刷遍数应符合设计规定,不得漏刷。8、 园路、广场地面铺装工程允许偏差和检查方法应符合下表的规定。 表:园路、广场地面铺装工程的允许偏差和检查方法项次项目允许偏差(mm)检查方法基层面层土混凝土、炉渣砂、碎石块石碎拼花岗岩卵石嵌草地面水泥花砖混凝土板块花岗岩侧石冰梅花街铺地大方砖压模透水砖小青砖(黄道砖)自然块石水洗石1表面平整度15101515345541354345103用2m靠尺和楔形塞尺检查2厚度在个别地方不大于设计厚度的1/1010%3833尺量检查3标高+050102030用水准仪检查4缝格平直333233338拉5m线和尺量检查5接缝高低差430.51.50.5321121尺量和楔形塞尺检查6板块(卵石)间隙宽度532612233尺量检查7尺量偏差

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 园林绿化

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
