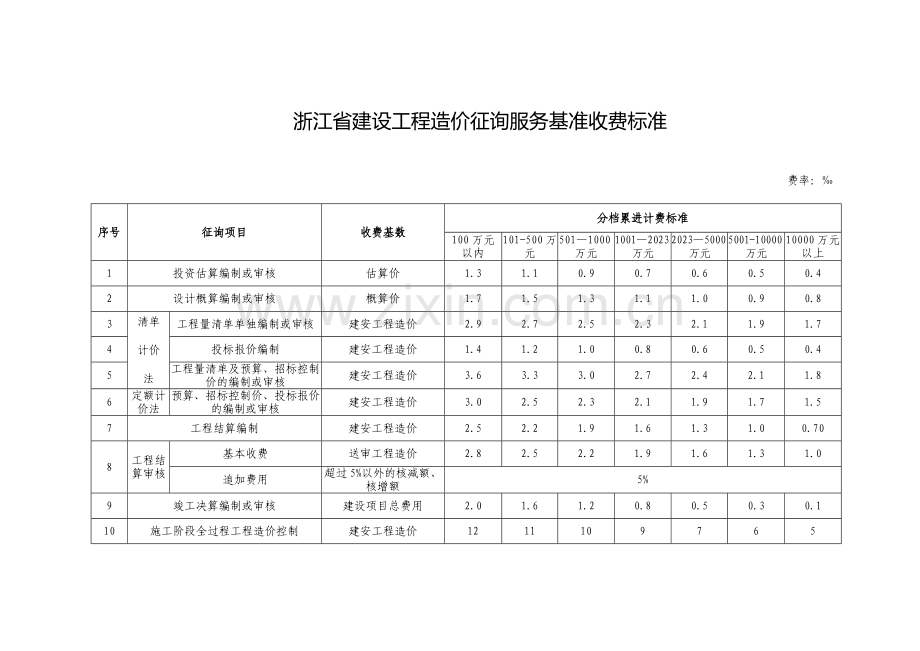

浙江省建设工程造价征询服务基准收费标准
费率:‰
序号
征询项目
收费基数
分档累进计费标准
100万元 以内
101-500万元
501—1000万元
1001—2023万元
2023—5000万元
5001-10000万元
10000万元以上
1
投资估算编制或审核
估算价
1.3
1.1
0.9
0.7
0.6
0.5
0.4
2
设计概算编制或审核
概算价
1.7
1.5
1.3
1.1
1.0
0.9
0.8
3
清单
计价
法
工程量清单单独编制或审核
建安工程造价
2.9
2.7
2.5
2.3
2.1
1.9
1.7
4
投标报价编制
建安工程造价
1.4
1.2
1.0
0.8
0.6
0.5
0.4
5
工程量清单及预算、招标控制价的编制或审核
建安工程造价
3.6
3.3
3.0
2.7
2.4
2.1
1.8
6
定额计价法
预算、招标控制价、投标报价的编制或审核
建安工程造价
3.0
2.5
2.3
2.1
1.9
1.7
1.5
7
工程结算编制
建安工程造价
2.5
2.2
1.9
1.6
1.3
1.0
0.70
8
工程结算审核
基本收费
送审工程造价
2.8
2.5
2.2
1.9
1.6
1.3
1.0
追加费用
超过5%以外的核减额、核增额
5%
9
竣工决算编制或审核
建设项目总费用
2.0
1.6
1.2
0.8
0.5
0.3
0.1
10
施工阶段全过程工程造价控制
建安工程造价
12
11
10
9
7
6
5

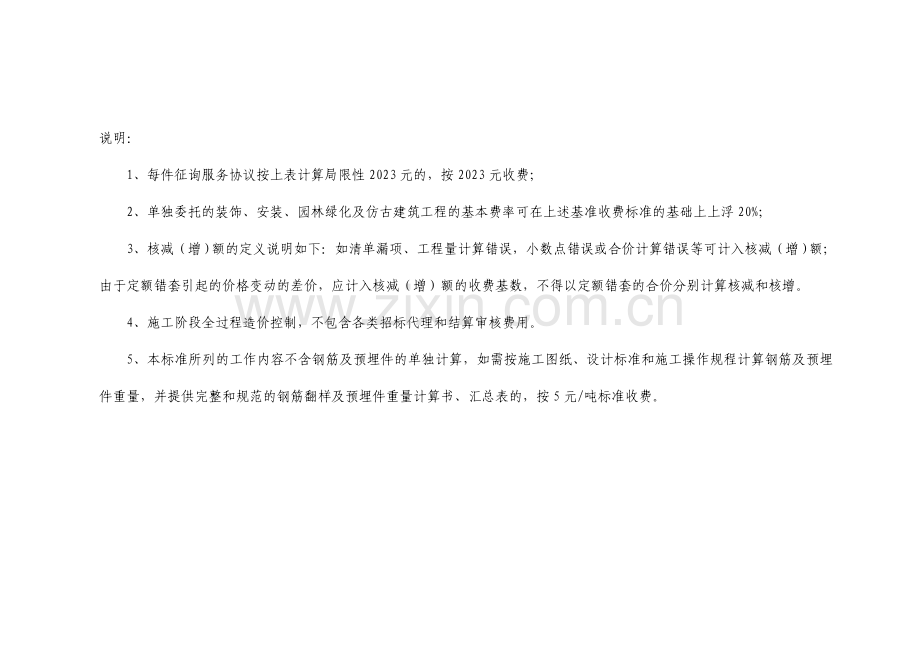

说明:
1、每件征询服务协议按上表计算局限性2023元的,按2023元收费;
2、单独委托的装饰、安装、园林绿化及仿古建筑工程的基本费率可在上述基准收费标准的基础上上浮20%;
3、核减(增)额的定义说明如下:如清单漏项、工程量计算错误,小数点错误或合价计算错误等可计入核减(增)额;由于定额错套引起的价格变动的差价,应计入核减(增)额的收费基数,不得以定额错套的合价分别计算核减和核增。
4、施工阶段全过程造价控制,不包含各类招标代理和结算审核费用。
5、本标准所列的工作内容不含钢筋及预埋件的单独计算,如需按施工图纸、设计标准和施工操作规程计算钢筋及预埋件重量,并提供完整和规范的钢筋翻样及预埋件重量计算书、汇总表的,按5元/吨标准收费。
附件2
浙江省建设工程造价征询服务相应工作内容
一、投资估算
依据建设项目可行性研究方案编制或审核项目投资估算,并按需作出相应的调整。
二、设计概算
1、根据设计文献编制深度规定及初步设计图纸,相应的建设工程法律、法规、标准规范与概算定额,对工程量计算、定额套用、费率计取进行拟定或核对,完毕概算文献的编制或审核;
2、设计概算的编制涉及编制价格、费率、利率、汇率等拟定静态投资和编制期到竣工时的动态投资两部分,为业主提供合理节省费用的建议;根据扩初审批意见,完毕修正概算文献;当概算总投资超过批准总投资(或可行性研究报告总投资时)为业主提供也许合理节省费用的建议;
3、对审核有问题的概算进行补充、调整和完善;
4、出具编制或审核报告。
三、工程量清单编制或清单审核
1、根据施工图纸文献、《建设工程工程量清单计价规范》,参照相关的清单计价指引、设立项目编码、拟定计量单位、描述项目特性;
2、根据《建设工程工程量清单计价规范》,参照相关的工程预算定额、工程量计算规则计算工程量;
3、编写总说明,编制或审核分部分项工程量清单及计价表,并打印相关表格;
4、对有关问题进行补充和完善并出具审核报告;
5、协助招标人做好招标答疑和核对工作;
6、根据设计图纸独立编制的按100%收费,独立编制并编制审核对照表的按110%收费,一般性重点审核按照40%收费。
四、投标报价编制
1、根据委托方所给的招标文献及工程量清单,依据《建设工程工程量清单计价规范》、相关预算定额和当期、本地市场信息价及有关政策和规定对每一项目进行综合单价的编制;
2、根据有关文献、费用定额及有关政策和规定的规定完毕分部分项工程量清单、措施项目清单、其他项目清单的编制并按相关规定计取规费和税金,形成单位工程报价汇总表。
五、工程量清单及预算、招标控制价的编制或审核
1、编制工程量清单;
2、根据工程量清单编制的工作内容进行编制;
3、按相关预算定额、费用定额和当期、本地市场信息价及有关政策规定计算施工技术措施费、组织措施费、综合费、规费、税金,完毕招标控制价文献;
4、编写预算、招标控制价总说明。
六、定额计价法预算、招标控制价、投标报价的编制或审核
根据国家有关法律、法规和标准规范以及施工图纸文献、工程计价依据、工程量计算规则、各种措施费、市场要素价格等编制或审核预算、招标控制价及投标报价。
七、工程结算编制
根据国家有关法律、法规和标准规范的规定,按照协议约定的造价拟定条款,即协议价、协议价款调整内容以及索赔和现场签证等事项编制拟定工程最终造价。
八、工程结算审核
1、根据工程协议相应的建设工程法律、法规、标准规范与工程计价依据、招投标文献、施工图纸、现场发生的各项有效证明审核工程造价;
2、现场踏勘、计量复核;
3、工程量、工程要素价格及各类项目费用进行审核拟定;
4、编制工程结算审核报告。
九、竣工决算编制或审核
计算完毕整个建设项目所需的费用涉及建安工程投资、设备投资、待摊投资和其他投资等费用。出具反映基本建设工程的建设时间、投资情况、工程概预算执行情况、建设成果和财务状况的总结性文献。
十、施工阶段全过程工程造价控制
1、编制工程量清单及招标控制价;
2、制定造价控制的实行流程,对承包人报送的工程预算进行审核,拟定造价控制目的;
3、根据施工承包协议、进度计划,编制用款计划书;
4、参与造价控制有关的工程会议;
5、负责对承包人报送的每月(期)完毕进度款月报表进行审核,并提出当月(期)付款建议书;
6、承发包方提出索赔时,凭据协议和有关法律、法规,提供征询意见;
7、协助业主及时审核因设计变更、现场签证等发生的费用,相应调整造价控制目的,并向业主提供造价控制动态分析报告;
8、核定分阶段竣工的分部工程结算;
9、会同业主办理工程竣工结算,提供完整的结算报告及各项费用汇总表;
10、提供与造价控制相关的人工、材料、设备等造价信息和其他征询服务。
