郑州绿地公园城一期项目 扬尘治理专项施工方案

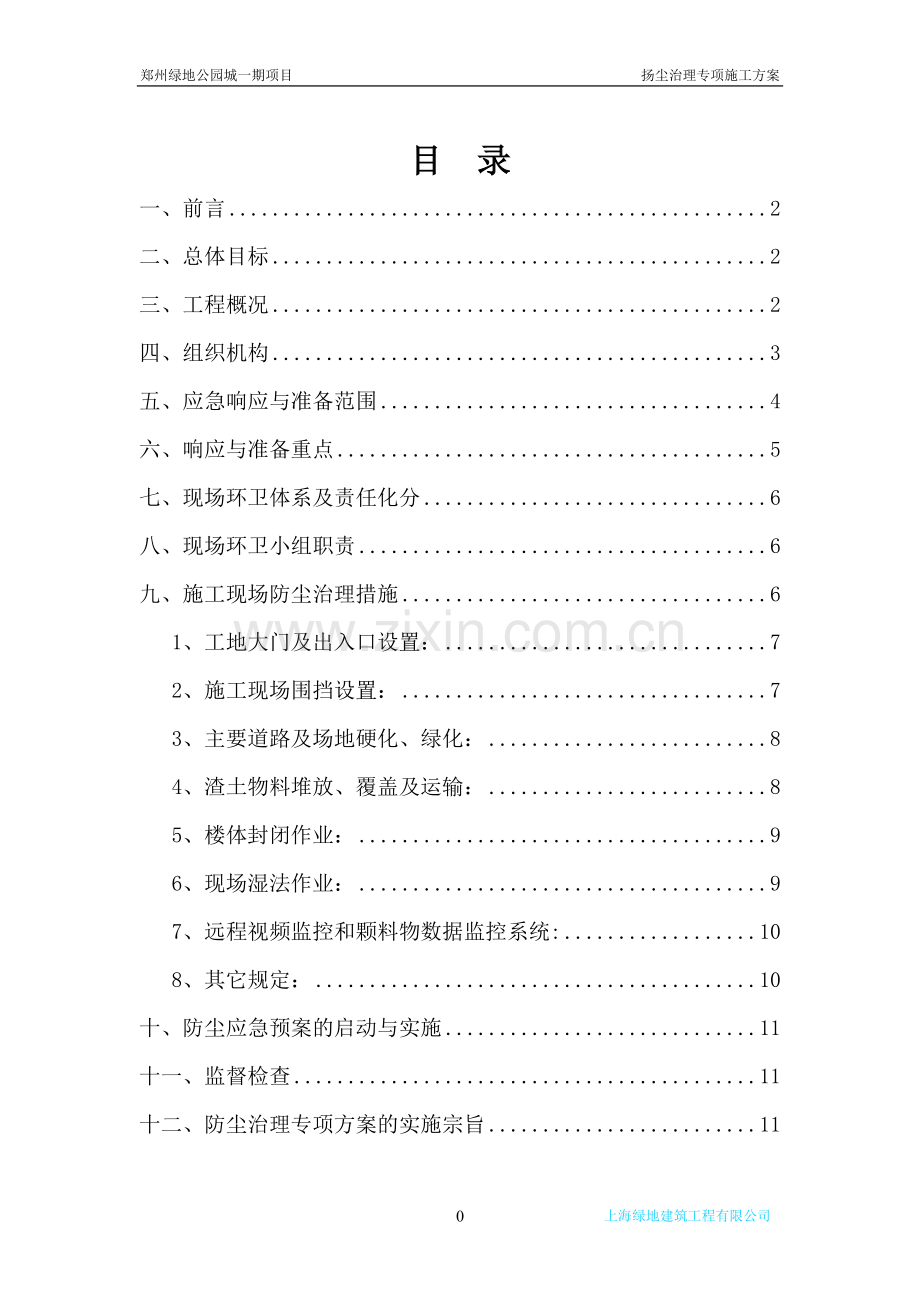

目 录
一、前言 2
二、总体目标 2
三、工程概况 2
四、组织机构 3
五、应急响应与准备范围 4
六、响应与准备重点 5
七、现场环卫体系及责任化分 6
八、现场环卫小组职责 6
九、施工现场防尘治理措施 6
1、工地大门及出入口设置: 7
2、施工现场围挡设置: 7
3、主要道路及场地硬化、绿化: 8
4、渣土物料堆放、覆盖及运输: 8
5、楼体封闭作业: 9
6、现场湿法作业: 9
7、远程视频监控和颗料物数据监控系统: 10
8、其它规定: 10
十、防尘应急预案的启动与实施 11
十一、监督检查 11
十二、防尘治理专项方案的实施宗旨 11

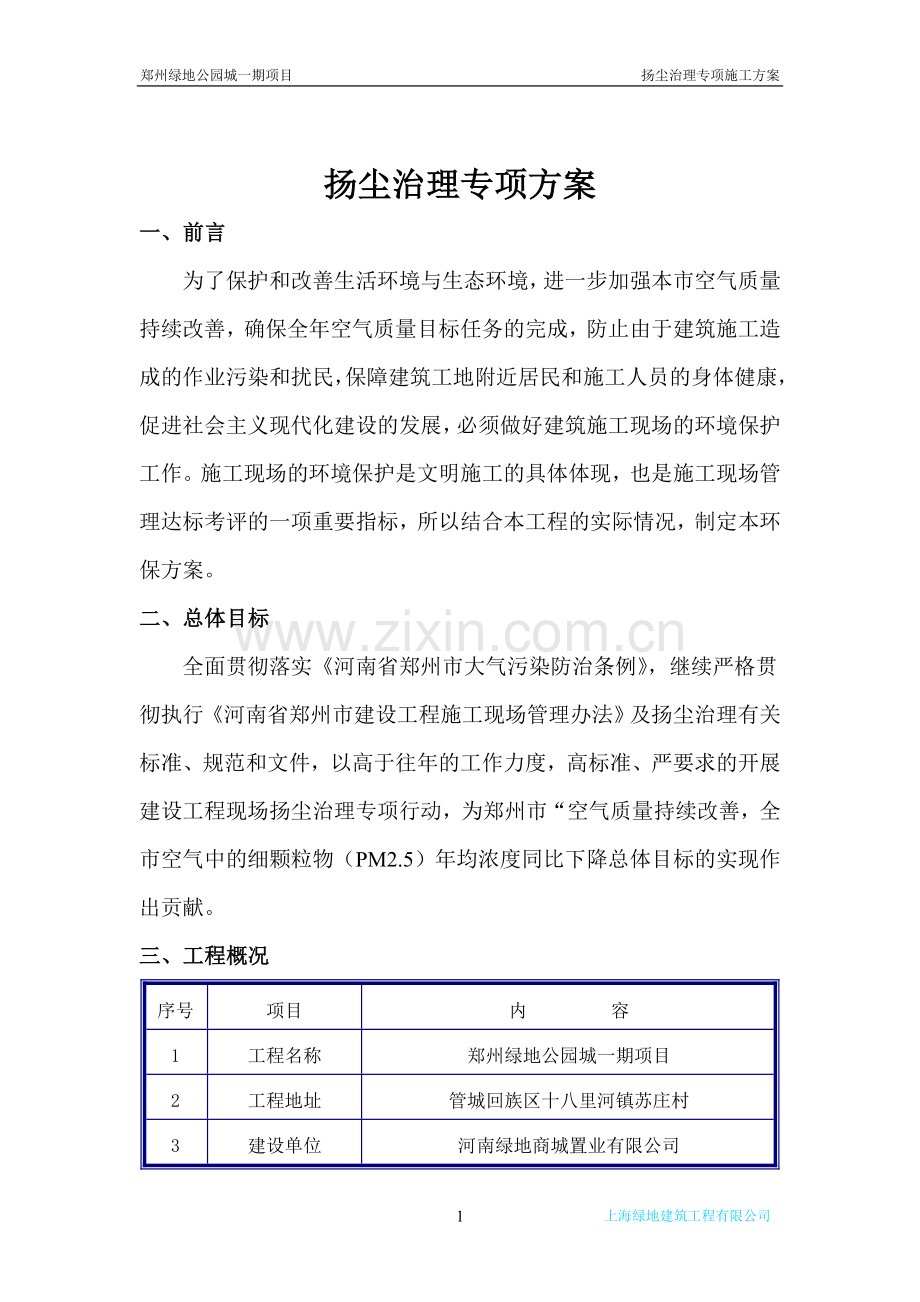

扬尘治理专项方案
一、前言
为了保护和改善生活环境与生态环境,进一步加强本市空气质量持续改善,确保全年空气质量目标任务的完成,防止由于建筑施工造成的作业污染和扰民,保障建筑工地附近居民和施工人员的身体健康,促进社会主义现代化建设的发展,必须做好建筑施工现场的环境保护工作。施工现场的环境保护是文明施工的具体体现,也是施工现场管理达标考评的一项重要指标,所以结合本工程的实际情况,制定本环保方案。
二、 总体目标
全面贯彻落实《河南省郑州市大气污染防治条例》,继续严格贯彻执行《河南省郑州市建设工程施工现场管理办法》及扬尘治理有关标准、规范和文件,以高于往年的工作力度,高标准、严要求的开展建设工程现场扬尘治理专项行动,为郑州市“空气质量持续改善,全市空气中的细颗粒物(PM2.5)年均浓度同比下降总体目标的实现作出贡献。
三、工程概况
序号
项目
内 容
1
工程名称
郑州绿地公园城一期项目
2
工程地址
管城回族区十八里河镇苏庄村
3
建设单位
河南绿地商城置业有限公司
4
设计单位
5
监理单位
河南宏业建设管理股份有限公司
6
质量监督单位
7
施工总承包单位
上海绿地建筑工程有限公司
8
施工主要
分包单位
河南省绿城配套工程有限公司、河南省地矿建设工程(集团)有限公司
9
资金来源
自筹
10
合同承包范围
11
结算方式
12
合同工期
13
合同安全要求
14
合同环保目标
施工现场无扬尘、无污染、不扰民、低噪音,确保“河南省安全文明工地”
15
合同质量要求
质量合格
16
合同科技要求
积极推广应用科技成果
四、组织机构
为确保本施工现场贯标体系的有效运行,实现对社会的承诺,结合本施工现场的实际情况,组成管理领导小组如下:
组长:王伟 副组长:张平
组员:李爱良、倪荣祥、徐禄城、陆为洪
徐增权、李兴和、谢守亁、徐惠源
朱建康、冯海军、杜康峰、赵生江
徐伯永、高水祥
小组联系方式
姓名
联系方式
王 伟
18616022457
张 平
13588741847
李爱良
13061722725
倪荣祥
13148316115
徐禄城
18503891508
陆为洪
18361150057
徐增权
13675767933
李兴和
13761133787
谢守亁
18368170280
徐惠源
18217517067
朱建康
13817047937
冯海军
13567119882
杜康峰
13381816587
赵生江
13732292658
徐柏永
18800387603
高水祥
18962672989
五、应急响应与准备范围
工地大门及出入口设置;
施工现场围挡设置;
主要道路及场地硬化、绿化;
渣土物料堆放、覆盖及运输;
楼体封闭作业;
现场湿法作业;
远程视频监控和颗料物数据监控系统;
其它规定。
六、 响应与准备重点
1、施工现场周边采取围挡措施,门前及围挡附近及时清扫。
2、施工现场主要道路及场地按要求进行硬化处理。
3、施工现场裸露地面、土堆按要求进行覆盖、固化或绿化。
4、外脚手架按要求采用阻燃密目网进行封闭。
5、施工现场按要求进行洒水降尘。易产生扬尘的机械应配备降尘防尘装置,易产生扬尘的建材按要求存放在库房或者严密遮盖。
6、建筑垃圾土方砂石运输车辆应采取措施防止车辆运输遗撒,手续齐全。
7、楼内清理垃圾须采用密闭式专用垃圾道或采用容器吊运。
8、施工现场按要求安装远程视频监控系统。
9、施工现场按要求设置密闭式垃圾站,按规定及时清运。
10、施工现场按要求使用预拌混凝土和预拌砂浆。
11、施工现场按要求设置专业化洗车设备或设置冲洗车辆的设施。
七、 现场环卫体系及责任化分
项目经理:王伟
监督员:张平、徐禄城
施工队作业班组 李爱良
施 工 队 库 房 徐增权
施 工 队 食 堂 倪荣祥
生 活 区 卫 生 徐柏永
现 场 卫 生 李兴和
材 料 保 管 赵生江
垃 圾 清 运 谢守亁
机 械 设 备 陆为洪
八、现场环卫小组职责
1) 定期分析施工人员的思想状况;做到心中有数。
2) 经常检查防尘器材,以保证防尘的可靠性。
3) 经常检查现场的防尘规定执行情况,发现问题及时纠正。
4) 定期对职工进行防尘宣传教育,提高思想认识,一旦发生大风天气做到招之即来,团结奋斗。
九、 施工现场防尘治理措施
严格落实各级政府治理扬尘攻坚战精神及"六个百分之百"、"两个禁止"要求实施(六个百分之百:施工现场要100%设立围挡;施工现场所有物料堆放要100%覆盖;施工现场裸露地面不是道路的要100%绿化;进出施工现场的车辆要100%喷淋;拆除和土方作业时要100%喷淋;渣土运输车辆要100%封闭;两个禁止:禁止现场搅拌混凝土、禁止现场配制砂浆)。
1、工地大门及出入口设置
1)、施工现场大门按照绿地集团中原事业部《工程现场安全文明标准化管理指引》(2016)版第一章第七条规定设置。
2)、在大门外显著位置设置扬尘污染治理责任牌,标明扬尘污染防治措施、主管部门、责任人及环保监督电话等内容。
3)、出入口地面使用混凝土全硬化,与场内外主干道衔接。
4)、在出入口适当位置设置固定式车辆自动清洗设备,并设置冲洗槽和沉淀池,保持排水通畅,污水未经处理不得进入市政管网 。施工单位要明确专人负责冲洗车辆,确保出场的垃圾、土石方、物料及大型运输车辆轮胎及车厢100%清理干净,不得将泥土带出现场。
2、施工现场围挡设置
1)、施工现场应实行封闭式管理,必须在工地四周设置全封闭围挡墙,高度不得低于2.5米,围挡墙应坚固严密无缝隙,底部设置防溢座,顶端设置压顶。
2)、围挡材质应使用专用金属定型材料或使用砌块砌筑,构造连接要达到安全技术要求,确保结构牢固可靠。
3)、围挡墙表面应平整和清洁,外立面刊载公益广告或营销广告,并及时维护、清洁和更换,现场大门和围挡墙每半年清洗或粉饰见新一次。
4)、围挡墙外地面应采取硬化或绿化措施,确保干净、整洁、卫生,无扬尘和垃圾污染。
3、主要道路及场地硬化、绿化
1)、施工现场作业区、加工区、生活区的主要道路必须做成混凝土地面,并满足车辆行驶要求。
2)、现场应配置洒水设备和专职保洁人员对道路不定时洒水清扫,保持干净整洁不起尘。
3)、材料存放区、大模板存放区等场地必须平整夯实,面上铺碎石或采取固化硬化措施。
4)、待建空地、闲置空地必须采取绿化措施或使用绿色防尘网进行全覆盖,做到100%无黄土裸露地面。
4、渣土物料堆放、覆盖及运输
1)、砂、石、土方等散体材料应集中堆放,表面使用绿色防尘网进行覆盖。
2)、对散装水泥和其它易飞扬的细颗粒散体材料应在封闭的库房内存放。施工现场禁止搅拌混凝土、配置砂浆。
2)、钻(挖)孔、打桩、土方开挖回填等土方作业面及景观施工黄土裸露处当天施工完毕后,使用绿色防尘网进行覆盖。
3)、遇五级以上大风天气或市政府发布空气质量预警时,应停止土方施工、房屋拆除作业,并采取有效措施,防止扬尘飞散。
4)、现场应砌筑垃圾堆放池,墙体应坚固。施工垃圾、生活垃圾集中分类存放,严密遮盖,及时消纳。
5)、渣土、垃圾运输车辆必须委托具有相应运输资格的单位进行,采取密闭运输,车身应保持整洁,防止建筑材料、垃圾和工程渣土飞扬、洒落、流溢,严禁抛扔或随意倾倒,保证运输途中不污染城市道路和环境,对于不符合要求的运输车辆和驾驶人员,严禁进场进行装运作业。
5、楼体封闭作业
1)、楼体外侧搭设有外防护脚手架的,架体外侧必须使用合格阻燃的密目式安全网封闭,安全网之间必须连接牢固、封闭严密,并与架体固定。防止施工中物料、建筑垃圾和渣土等外逸或遗撒,避免粉尘、废弃物和杂物飘散。
2)、密目安全网要定期清理清洗,破损处及时维护更换,保持干净、整齐、清洁。
3)、建筑物内的施工垃圾清运必须采用封闭式容器或管道清运,严禁凌空抛撒。
4)、木工机械、切割打磨机械等易产生粉尘的设备要安置在相对封闭的操作棚内,产生的木屑、废料及时清理。
6、现场湿法作业
1)、在塔吊、脚手架外侧等工地高空点和主干道两侧、绿化地面及场区易起尘部位安装自动喷雾、喷淋系统,保持施工场区空气湿润,雾化降尘。
2)、土方开挖回填、钻(挖)孔、打桩、平整场地及景观施工等土方作业面,必须先采取洒水、喷淋等增加土方湿度的处理措施。
3)、外架拆除前,先将架体上遗弃废料、垃圾和安全网用水打湿,然后再逐层清理拆除。
4)、清扫场地楼层和房屋拆除时必须采取洒水降尘或雾化降尘等全湿法作业措施,废弃物及时覆盖或清运,严禁无湿法作业措施情况下进行拆除施工。
5)、场内装卸、搬倒砂、石、土方、建筑垃圾等散体物料时应同时适当洒水,不得抛掷抛撒,防止产生扬尘。
7、远程视频监控和颗料物数据监控系统
在工地主要扬尘产生点和工地车辆出入口安装扬尘污染远程视频监控系统和PM2.5/PM10、湿度等实时数据自动采集系统,同时接入市建筑工地扬尘污染综合整治监控中心,确保数据直接传输,接受政府监管。
8、其他规定
1)、施工现场禁止焚烧枯枝落叶、荒草、废弃木方、模板等产生烟尘和颗粒物的杂物。
2)、严禁熔融沥青、焚烧塑料、垃圾、油漆等各类有毒有害物质和废弃物,不得使用煤、碳、木料等污染严重的燃料。
3)、加强非道路移动机械污染控制,施工现场严禁使用排放不合格,未加装污染控制装置的非道路移动机械和柴油车。
十、防尘应急预案的启动与实施
当遇六级以上大风天气时,现场启动防尘应急预案。
1.项目经理组织施工队安全负责人对现场高处作业及大风天气危险工种责令停工。
2.生产经理组织现场卫生负责人对现场清理工作责令停工,对现场防尘设施进行检查,如发现破损立即组织人员进行恢复,并及时洒水降尘。
3.劳务负责人负责组织施工队食堂管理员对食堂卫生及封闭垃圾池进行检查,如发现异常立即组织人员清理恢复。
4.材料保管负责组织施工队库管员对水泥及易飞扬材料的覆盖进行检查,如有覆盖未到位材料立即进行覆盖,直至全部覆盖到位。
5.安全员负责将现场所有搅拌工作停止,并与电气工长同巡视现场临电有无异常,如发现问题处立即改正到位。
十一、监督检查
1) 安全组对水泥及易飞扬材料的储存、发放、使用过程进行监督检查。
2) 安全组对搅拌机的搅拌过程进行监督检查。
3) 安全组对施工现场的防尘设施进行监督检查。
4) 在检查中发现的问题,对工人进行说服教育;情节严重者处以罚款。并且要求各项负责人对自己所辖范围内的问题进行整改。
十二、防尘治理专项方案的实施宗旨
防尘小组成员应紧密团结,在项目经理王伟领导下保护好生活与生态环境,杜绝因建筑施工造成的作业污染和扰民,真正做到保障建筑工地附近居民和施工工人的身体健康.做好郑州市安全文明工地环境保护工作的要求,达到河南省安全文明工地环境保护工作的考核标准,顺利完成河南省安全文明工地环境保护工作的各项事务。
