收藏 分销(赏)

2016年小型农田水利重点县建设工程施工组织设计.doc

上传人:胜**** 文档编号:3005098 上传时间:2024-06-12 格式:DOC 页数:131 大小:565.50KB
下载 相关 举报
2016年小型农田水利重点县建设工程施工组织设计.doc_第1页
第1页 / 共131页
2016年小型农田水利重点县建设工程施工组织设计.doc_第2页
第2页 / 共131页
2016年小型农田水利重点县建设工程施工组织设计.doc_第3页
第3页 / 共131页
2016年小型农田水利重点县建设工程施工组织设计.doc_第4页
第4页 / 共131页
2016年小型农田水利重点县建设工程施工组织设计.doc_第5页
第5页 / 共131页
点击查看更多>>
资源描述

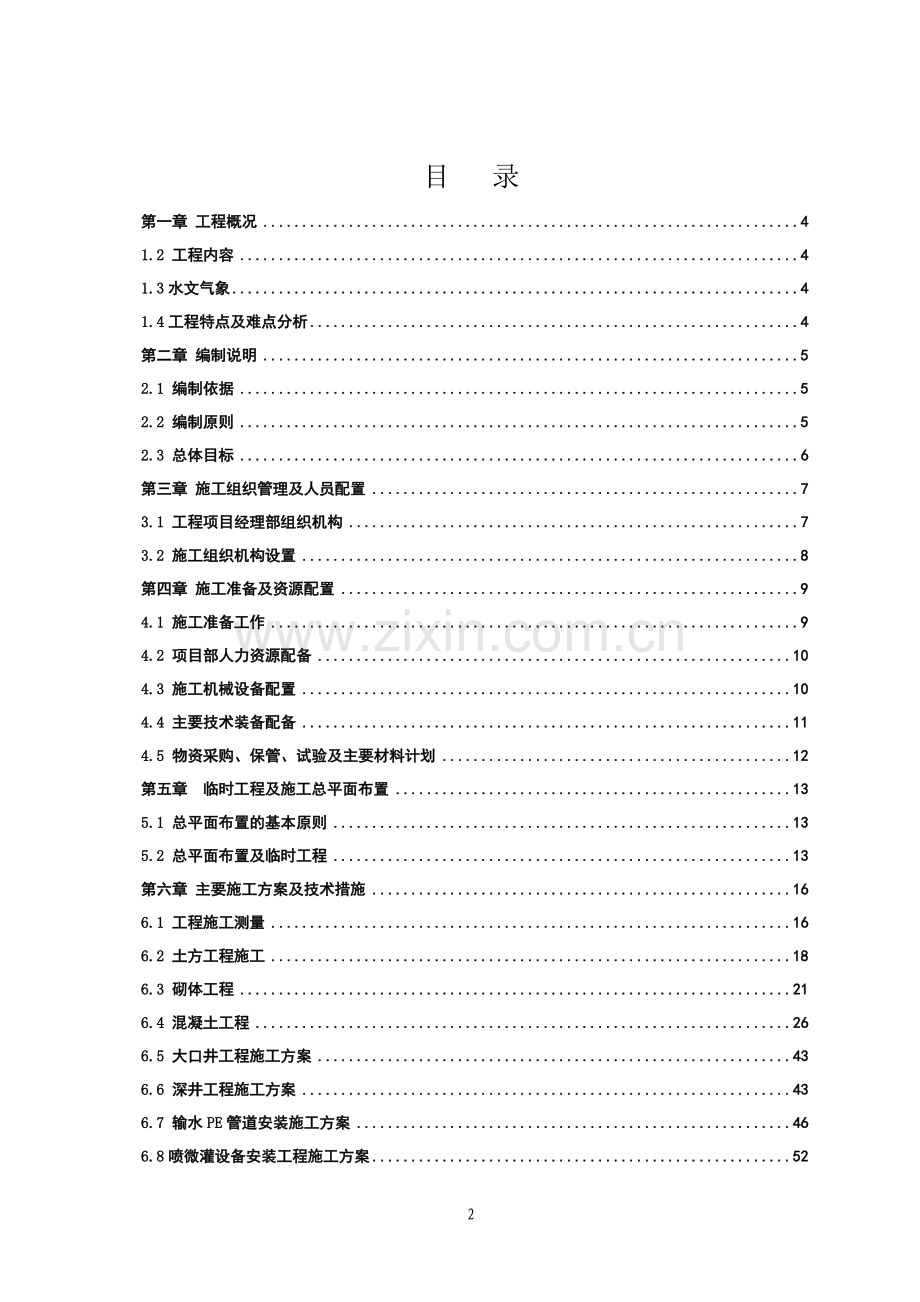

1、2016年小型农田水利重点县建设工程施工施工组织设计目 录第一章 工程概况41.2 工程内容41.3水文气象41.4工程特点及难点分析4第二章 编制说明52.1 编制依据52.2 编制原则52.3 总体目标6第三章 施工组织管理及人员配置73.1 工程项目经理部组织机构73.2 施工组织机构设置8第四章 施工准备及资源配置94.1 施工准备工作94.2 项目部人力资源配备104.3 施工机械设备配置104.4 主要技术装备配备114.5 物资采购、保管、试验及主要材料计划12第五章 临时工程及施工总平面布置135.1 总平面布置的基本原则135.2 总平面布置及临时工程13第六章 主要施工方案

2、及技术措施166.1 工程施工测量166.2 土方工程施工186.3 砌体工程216.4 混凝土工程266.5 大口井工程施工方案436.6 深井工程施工方案436.7 输水PE管道安装施工方案466.8喷微灌设备安装工程施工方案526.9 泵房工程施工方案546.10 机电设备采购及安装(电气线路)646.11 水泵采购及安装71第七章 施工进度计划及工期保证措施737.1 编制施工进度计划的依据和原则737.2 施工进度目标737.3 主要工程项目施工进度计划安排737.4 施工进度保证措施74第八章 冬季施工措施778.1 基本情况778.2 冬季施工措施778.3夜间施工措施79第九章

3、 质量管理保证体系及措施809.1质量目标和质量方针809.2质量保证体系809.3 质量管理职责819.4工程质量保证措施81第十章 安全保证体系及措施9010.1 安全目标9010.2 安全生产管理的宗旨和方针及原则9110.3 安全管理组织网络及工作职责9110.4 安全保证体系及措施10110.5重大专项安全施工方案11410.6 安全保证体系及措施架构图115第十一章 文明施工及环境保护措施11611.1 文明施工措施11611.2 环境保护措施118第十二章 地下管线及其它地上地下设施的保护加固措施124第一章 工程概况1.1 工程内容1、大棚滴灌工程910亩;2、自动化大棚微灌工

4、程60亩;3、喷灌带5030亩;4、新建大口井6座、新打机井7眼,新建泵站13座;购安0.6MPaD90D250PE管材,土方开挖及回填。1.2水文气象本工程区域属暖温带半湿润、半干旱季风大陆性气候区。主要特点是:雨量集中四季分明,夏季盛行东南风,炎热多风,冬季多偏西北风,寒冷干燥,雨雪较少,春多干燥多北风,秋季天高气爽,四季分明。降水量年际变化显著、年内分布不匀,一般为冬春旱,夏涝,晚秋又旱。多年平均气温为13.4,年际差为1.7左右。各月之间气温悬殊较大。春季(3-5月)平均气温13.7,夏季(6-8月)25.7,秋季(9-11月)平均气温14.1,冬季(12、1、2)平均气温1.2。最冷

5、的一月份,平均气温-2.3,极端低温-22.1(1967年);最热的7月份平均气温26.7,极端高温40.3(1960年)。泗水县光照比较充足,光辐射总量较大,年平均日照总时数为2583.2小时,多年平均无霜期为197天。10厘米稳定冻结期常年25天,一般1月份开始冻结,2月份解冻,最长达46天,冻土深度一般在19厘米左右,最深达29厘米。1.3工程特点及难点分析1、本工程施工项目较多,施工点分布于多个村庄,应注意与当地镇村、单位及群众协调。尽可能避免施工与地方发生矛盾,采取措施,努力减少施工给当地群众生活带来的干扰。2、工程结构情况简繁不一,施工难易差异较大,施工必须制定切实可行的有针对性的

6、各项目管理方案。3、施工点多面广,部分施工点有可能用不上当地水、电部门管网供水、电,应考虑自供水、自发电设备。4、工期较紧,要调配多个作业队伍,投入大量机械设备,材料及劳动力,多个项目、多个作业面一齐上,需加强现场管理与过程控制。第二章 编制说明2.1 编制依据1、国家和地方有关的法律、法规、条例、办法等规章。2、小型农田水利重点县建设工程的招标文件。3、小型农田水利重点县建设工程实施方案设计图及其相关文件。4、工程现场踏勘及调查咨询的实际情况。5、我公司拥有的人力资源、机械设备、周转材料、资金保障等情况。6、我公司的技术管理水平和以往类似工程的施工经验。2.2 编制原则1、响应招标的原则,在

7、编制施工组织设计时,将实质性地响应招标文件的各项条款,满足业主对本工程的总体要求。2、安全第一的原则,在编制施工组织设计时,将始终按照技术先进可靠、措施安全得力、确保安全第一的基本原则,认真细致地研究施工方案,并在确认安全措施已落实到位、经过检查能确保万无一失的前提下再组织项目实施。3、质量优先的原则,按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,严格按设计要求施工。制定创精品工程目标,建立完善的项目管理体系,严格执行各项质量保证措施,确保工程质量100%一次达标。4、确保工期的原则,在编制施工组织设计时,将根据本工程的工期要求安排进度,实行节点控制,与关键线路搞好工

8、序衔接,实施保证措施,确保实现90日历天的工期目标。5、方案优化的原则,采用行之有效的施工管理、质量管理措施,全面组织有效落实项目达标的各项工作,确保施工实施方案的可行性。6、科学配置的原则,制定施工所需的劳动力、材料及施工机具的投入计划,确保工程施工总体目标按既定的计划顺利进行。2.3 总体目标1、质量目标:我公司承诺,在本项目施工中将严格按照招标文件及规范要求精心组织,规范施工,确保工程质量等级符合国家质量验收标准。2、工期目标:90日历天。按招标文件要求,本项目开工日期:2016年6月30日,完工日期:2016年12月30日,工期满足招标文件要求。3、安全目标:无重大安全事故、无死亡、无

9、重伤、无重大机械设备事故、无交通事故、无火灾事故。4、环境保护及文明施工目标:严格按照建设工程施工现场管理规定、环境保护及文明施工有关规定施工,达到文明施工现场标准化管理合格。第三章 施工组织管理及人员配置3.1 工程项目经理部组织机构1、项目经理为了安全、优质、按期、保量地完成本工程的施工任务,本着精干、高效的原则,我公司将按照项目法施工管理的要求,选派一名理论知识深厚且具有同类工程丰富施工管理经验的建造师、工程师担任本工程的项目经理;代表我公司全权负责现场施工管理工作,做到统一计划协调、统一现场管理、统一组织指挥、统一物资供应、统一资金安排、统一对外联络等“六个统一”。2、项目经理部项目经

10、理部是我公司派出的现场项目管理组织机构,项目部人员原则上由项目经理提名组成,代表我公司负责对本工程实施“三控制、二管理、一协调”(质量控制、进度控制、成本控制、合同管理、信息管理、关系协调),认真贯彻落实业主、监理工程师和公司本部的各项指令和要求;负责按批准的施工计划全面组织生产实施,并根据工程进度适时进行各类资源配置,对工程质量、施工进度、安全生产、文明施工、环境保护等工作全面管理;负责对外关系的协调,处理一切有关事务。3、组织机构形式现场项目经理部分三个层面设置:领导层配备项目副经理1名、项目总工程师(技术负责人)1名;中间管理层从公司各部办抽调业务能力强、综合素质高、具有责任心的施工、技

11、术、经济、材料、行政等各类管理人员组成,并设置质量检验科、安全生产科、施工技术科、设备财料科、综合办公室共5个科室;下属作业层设置土方作业队、大口井施工作业队、泵站作业队、凿井工程作业队、PE塑料管道埋设作业队、大棚滴灌作业队、自动化大棚微灌作业队、喷灌带作业队共8个分类施工作业队。3.2 施工组织机构设置小型农田水利重点县建设工程项目经理部 项目经理技术负责人项目副经理安全文明科施工技术科设备材料科质量检查科综合办公室管网工程施工队大口井施工队泵站工程施工队凿井工程施工队土方工程施工队喷灌带工程施工队自动化大棚施工队大棚滴灌工程施工队第四章 施工准备及资源配置4.1 施工准备工作1、开工前准

12、备根据工程特性,提前进行施工总动员,超前做好施工准备工作,明确工期目标、质量目标、安全目标。强化工期及质量、安全意识,强调本工程高起点、高速度、高标准及具体要求,充分做好进场准备。组建项目经理部领导班子和部门机构,确定各部门、施工队负责人,明确各部门及班组的职责和任务。做好机械设备和材料工具保养工作,做到设备、材料、工具进场即能正常使用。2、施工技术准备(1)熟悉施工图纸和有关技术材料及时组织技术和管理人员,熟悉图纸和有关设计资料,充分了解设计意图和技术要求,把握工程特点和施工工序,提出施工部署和施工安排初步意见,确定应收集的技术资料、标准和有关规范,做好技术保障工作。(2)编制施工组织设计、

13、施工方案及项目质量与安全控制预案在对施工现场进一步详细勘察后,根据设计图纸结合投入施工后的实际力量,对工、料、机等因素统筹安排配置,对施工部署计划和质量安全措施进行科学的安排,编制一份切实可行的、实施性强的施工组织设计、方案,并及时提交监理工程师审批。制定整个工程项目的质量、环境、职业健康安全管理目标、指标及质量与安全预控方案,使工程质量、环境、职业健康安全管理有一个良好的开头。(3)技术交底、技术复核对参与工程施工的管理人员、技术人员和工人进行技术交底,通过技术交底,使全体员工对工程特点、技术要求和施工方案、操作规程、质量、安全、工期目标有全面的了解,做到心中有数,标准明确,责任分明,以便科

14、学的组织施工和合理安排工序。4.2 项目部人力资源配备1、安排原则依据本工程特点、工期要求,本着调集精兵强将,工种搭配合理,满足施工方案需要和工期进度要求的原则,安排足够的技术工人进场施工。若我们中标本工程,我局将派出各类合格人员全身心投入到本工程施工并至工程结束。2、劳动力计划发挥我公司专业技术人员齐全的优势,选派各专业人员,抽调具有同类型工程施工管理和施工作业经验的人员,发挥他们的潜能和特长,为完成本工程提供可靠的保证。本工程配备高级工程师2人、工程师6人、助工及技术员10人。为了确保本工程的施工进度满足业主的要求,我们将加强内部管理力度,做到协调有力,政令畅通、落实责任,分解到人。制定措

15、施确保农忙、节假日施工力量的稳定,使施工进度处于受控状态。依据施工组织和进度安排,施工高峰期每天共需投入人员140人左右,其中管理人员8人,在非施工高峰期,需投入人员80人左右,其中管理人员6人。各作业队和各工种既有分工又相互协作。在人力和物资资源上,统一受项目部领导和调遣,形成强有力的施工组织。根据施工进度安排、施工方案和配置的机械设备,配置劳动力。劳动力计划详见(劳动力计划表)。4.3 施工机械设备配置根据本工程施工进度、施工方法及工程量,组织机械设备,拟配备的主要施工设备详见(拟投入本标段的主要施工设备表)A:确定机械的日工作量:计算施工机械数量的公式为:式中:K:加强综合系数,根据经验

16、取1.05;Q:日工作量; Qw:设计完工工程量; T:本项目计划施工天数; K1:施工日系数,根据当地情况取0.85。B:确定机械设备的台数:式中:N:所需设备台数;QV:相应设备的日生产能力; K2:备用系数。根据本合同工程工期计划安排及招标文件的精神,经综合分析,并考虑以往类似工程的施工经验确定施工设备。(1)土方施工设备土方开挖施工及填筑配备斗容0.5m3挖掘机2台套,lm3挖掘机2台套,推土机2台套,打夯机4台套。(2)浆砌石及砼施工设备浆砌石施工配备350砂浆搅拌机5台,翻斗车8辆。(3)管道敷设及节水灌溉工程施工设备管道敷设施工设备配备SH-63型热熔焊接机4台、SHD-160C

17、型热熔焊接机5台、SHD-630型热熔焊接机2台,5T汽车起重机2台,大型货车2辆。(4)机井工程施工设备机井工程施工配备300型地质钻机2台套、5T汽车起重机1台、5T载重汽车1台。(5)其它设备辅助供电设备配备50KW柴油发电机组2台套。4.4 主要技术装备配备1、试验、质检仪器配备为实现对本标段工程质量的预测和监控,保证工程质量,克服质量通病,确保实现质量目标,结合我局以往的成功经验,在项目经理部设工地试验室。常规试验检测在工地进行,对工地试验室自身不能承担的试验检测工作,可委托具有相应资质等级并经监理工程师批准的试验室进行。工地试验所有配备试验、质检仪器须由计量部门标定,并经质量监督站

18、对其进行资质审查合格并确定其试验范围后,方可进行试验检测工作。2、 测量仪器配备为加强本标段测量工作,防止因测量失误而造成质量事故,项目经理部设专业测量队,隶属于项目经理部工程部和施工队伍技术室。并配备精良的测量仪器,以满足规定要求的测量精度。4.5 物资采购、保管、试验及主要材料计划1、根据本工程特点和施工预算材料用量,及时组织各类材料进场和成品、半成品的加工订货,落实调动工程所需的脚手架、模板等材料进场。2、工程所需的所有材料由项目部材料员根据物资采购需求计划进行采购,从陆路由汽车等运输工具运送到各施工现场。3、物资进入现场经验收合格后,按管理体系要求分类堆放在指定的地点,并按不同类型、不

19、同规格、不同批次分别进行标识,严禁混堆乱放。4、物资由财务器材人员根据入库台帐、材质证明及入库验收单,用标签进行标识。标签上注明:名称、规格、型号、生产厂家、供货日期、生产日期等。露天堆放的物资标识应具有抗风雨能力。5、按规定做好材料运输、贮存工作,如:水泥在运输及贮存中不得受潮,必须有防潮措施,并按不同的品种、标号、出厂批号、袋装或散装等分别运输及堆放,袋装水泥的堆放高度不超过10袋。土工布在运输过程中和运抵工地后应妥为保存,避免日晒,防止粘结成块,将其储存在不受损坏和方便取用的地方,尽量减少装卸次数,材料储存的位置及方式报监理工程师批准。第五章 临时工程及施工总平面布置5.1 总平面布置的

20、基本原则1、施工现场是指在整个施工期间占用的,用来施工、堆放材料、或建造临时办公室、车间仓库、生产和生活设施等的场地;占用的场地应不超过施工必须的临时用地范围。2、施工现场总平面布置的临时设施,必须严格按照招标文件规定由业主征地提供的条件范围,因地制宜进行科学合理的规划安排,以满足工程施工的实际需要。3、施工现场总平面布置的临时设施,以满足施工生产和管理办公为主,将本着“因地制宜、便于管理、方便生活、有利施工、经济合理、减少干扰”的精神,在业主或图纸规定的红线地界内规划布置。4、施工现场总平面布置的临时设施,要充分考虑满足安全、消防、环保、文明的要求,尽可能地减少施工对周围环境和单位及居民的影

21、响。5.2 总平面布置及临时工程5.2.1 施工用水、电、通讯1、施工用电:计划从与当地联系的供电线路上接驳电源,并建立供配电房,配电房内设全部配电装置和功率补偿装置均设表计量,场内低压线路按常规架设在专用电杆上,要求满足施工用电负荷,生产、生活用电线路分开。中标后,各项目根据施工条件及用电负荷,必须详细编制各自的用电组织设计。为确保工程施工质量及施工正常,防止不可避免的停电后对工程质量带来的危害,考虑自备柴油发电机3台,以保证施工设备不间断进行。对于远离电源的施工点、施工段拟采用自备发电机组,确保正常施工。2、施工用水:施工用水拟用泗河的洁净水,生活用水可在生活区接项目村自来水及外购纯净水饮

22、用。3、施工照明:为确保工程顺利进行、安全施工,施工区域内按规定设置架空线路,配足够的照明设施。为确保夜间过往车辆及人员安全,主要临时道路及工场每隔40m设高杆路灯。4、通讯:项目经理部设固定传真电话一部,其余管理人员已配有移动电话、对讲机等,能满足工程施工所需。5.2.2 临时道路部分项目场外交通利用327国道及乡村道路可进入施工现场。但是尚有部分工程项目汽车不能进入施工现场,需新建临时道路,还有部分路段应将原有道路适当拓宽等。临时道路设计1、新建主要临时道路:路基碾压密实后,铺30cm厚灰土密实,或20cm厚块石基层,上铺10cm厚泥结碎石。主要为机井、大口井及泵站便道,施工道路路面宽4.

23、0m,路中间形成路拱。2、加固拓宽临时道路:将原有道路(主要指村村通水泥路至工地现场段土路)两侧杂草、树根清除,清理排水沟,挖除路基软弱层,补填两侧路基,上铺8cm厚泥结碎石,路面宽3.0m。5.2.3 临时房屋建筑和公用设施1、根据现场勘查,若我公司中标,与有关方面协调,在项目区内靠近村庄的空地及无树木的草坪地,采用双层轻钢龙骨彩钢板搭建项目经理部大院,则整个项目部及发包人的办公生活均在此范围内。院内布置会议室、宿舍、食堂、浴室、厕所等所有设施;办公室4间(每间不少于20m2)、会议室1间(面积不少于60m2);会议室内配有会议桌,靠背椅不少于30张,配立式饮水机等招标文件规定的配置。院内布

24、置停车场地,垃圾箱、排水系统、值班室等设施。安排专人每日收集生活垃圾清运处理,减少对环境的污染,种植适当数量的花草以美化环境。2、施工人员生活用房也用双层轻钢龙骨彩钢板搭建,完善外面的排水系统及活动场地,以满足招标文件的相关要求。3、临时房屋建筑和公用设施的面积及占地,详见平面布置图和临时用地计划表。5.2.4项目部的试验室1、我公司将在现场设立临时三级试验室,试验室为20 m2,采用砖砌墙水泥瓦顶常规结构,布置在项目经理部区域内。2、砂石材料筛分、土工试验、砼及水泥砂浆的试块养护等均在工地试验室完成;砂料、石料的物理力学性能及水泥、砂浆、砼试块的强度检验、各类土工合成材料及钢材的取样试验等,

25、均委托取得国家专门机构(CMA)认定的有资质的第三方试验机构进行。3、工地试验室的主要设备仪器:烘箱1台,砼试模15cm15cm15cm 10组,砂浆试模7.07cm7.07cm7.07cm 10组,砂石标准筛1套,土工试验设备2套,冷暖空调1台,标养室加温加湿控制仪1套。5.2.6 材料堆场及加工场1、根据现场踏勘,在项目经理部的附近,设置材料堆场及加工场,主要用于堆放钢筋及木材等用料、加工制作钢筋模板、修理机械等;该场地首先进行清基并原土压实,然后铺设20cm左右的道渣或碎石垫层,表面浇注5cm厚砼面层;场地四周设置排水沟。2、该场地采用钢管搭设,上铺石棉瓦,四周彩钢板围护,配备防火、防爆

26、、防雨等设施。3、该场地上材料堆场及加工场等设施的面积及占地,详见平面布置图和临时用地计划表。5.2.7 砼生产系统1、本标段砼及浆砌石工程量不大,根据常规估算,计划配置5台0.35m3强制式砼搅拌机。2、场地内设置拌和台、砂石堆场、水泥库、供电供水等设施;该场地须硬化,首先进行清基并原土压实,然后铺设20cm左右的道渣或碎石垫层,表面浇注5cm厚砼面层;场地四周设置排水沟。3、水泥仓库60m2采用钢管搭设,上铺石棉瓦,四周砌砖墙,墙边设置排水沟;配备防雨、防潮等设施。4、该场地上的水泥仓库、拌和台及砂石料堆场等设施的面积及占地,详见平面布置图和临时用地计划表。第六章 主要施工方案及技术措施6

27、.1 工程施工测量6.1.1准备工作1、在工程测量放样之前,应将用于本工程施测的各种测量仪器、测量工具进行检验、校正,符合要求方准进入现场使用。测量仪器配备:全站仪1台,经纬仪1台,水准仪6台,钢尺、测绳等其它测量工具。2、项目经理部根据施工图纸和施工范围内平面控制点线和高程控制点的基本数据,在测量放样工作开始之前负责对提供的测量基准点(线)进行复核、复测验算,详细查阅图纸及测量数据,选择测放方法,在确认数据准确无误后方可进行施测放样,否则需以书面形式上报监理工程师核查情况,经监理工程师核实,并以书面资料确认后方可进行测量放样,不得凭任何口头通知或未报审批的资料测量放样。3、选择测放方法:在熟

28、悉现场的基础上选择测放方法、布置平面控制网,绘制测放图,将工程施工的位置控制点标注于图中,测放图及所有数据均应经两人独立校核,同时将测放方案上报监理工程师。在控制点上加密控制点,应布置在通视不易移动和破坏的位置,且边长比不大于1:3以减小误差,同时控制点应有醒目标志。6.1.2交桩复测校验1、工程中标后,测量小组技术人员立即进场与监理和设计单位联系,进行现场交桩,并以最快速度用全站仪、经纬仪和水准仪等对原控制三角网点和水准网点进行复核测量;在确认各点的坐标和高程与监理工程师所提供的成果表中的数据及精度误差在规范允许的范围内时,把复测结果报请监理工程师审核,确认无误后以此为基础布设本工程的测量控

29、制网。2、本工程测量控制网的布设以安全可靠、有利施工为原则,同时在施工过程中要做好保护工作,设置易识标志、防止破坏、直到工程结束;对于施工中确需破坏的,要做好引接工作,以满足本工程所有的轴线及高程测量的需要。3、本工程的测量控制网必须报经监理工程师复测,经过确认后才能作为测量成果在本工程中使用。6.1.3平面控制测量1、测量之前应根据设计、施工测量资料按规范规定对本工程的原始资料进行校核,施工时根据已校核的资料在施工现场测设测量控制网基准点,控制网基准点布设安全可靠、埋设牢固,并有明显易识别的标识,以防被破坏,又要便于施工放样。如施工中有被破坏的可能,则应做好引桩布设,并设立保护装置。2、根据

30、规范要求对已布设的导线进行闭合测量,采用经纬仪配合测距仪测量,测量中对各测站即时计算测角中误差、归零差等,当满足精度要求后再进行下一站测量。3、内业计算:外业测量结束尚需进行内业计算,测回差、闭合差等符合精度要求后进行平差计算。4、如闭合差不合规范要求,需进行全面或局部检查,直至精度完全满足要求。5、平面控制测量结束,应将下列资料整理归档。(1)工程施工平面控制网图;(2)平差计算成果资料;(3)外业观测记录手簿;(4)技术工作小结。6.1.4高程控制测量1、依据监理工程师提供的场内导线控制点高程,对加密布设高程控制网时,宜布设成附合路线网,按三等水准要求测量。2、每测站及时计算误差及前后视距

31、,当满足要求后方可进行下一站测量。3、所有测量记录手簿应按规范填写,手簿中记载的项目和原始观测数据必须字迹清晰、端正、填写齐全。测量手簿由两人独立校核、检查,测量成果报监理工程师。4、高程控制网布设完成后,应将下列资料整理归档。(1)原始观测记录;(2)仪器校正资料;(3)水准网略图和点位说明资料;(4)外业成果整理和精度评定资料;(5)技术工作小结。6.1.5测量放样1、做好放样前的准备工作。工具、材料、仪器准备齐全,所需施测点的数据需事先进行内业计算。2、以场内布设导线控制点为测站,用极坐标法施放待测点,测定后需进行校核,其精度相对于基本控制点允许误差应在规范允许范围内。3、细部放样测量。

32、新建建筑物放样前,应对不同编号图纸上的高程、尺寸进行校对,无误后方可按图放样;土基上的底部建筑物应按比例绘出放样控制桩位图,上部建筑应在底板上弹出墨线,有的要注上高程,然后由质检人员复查,无误后交下道工序立模、扎筋,并测放浇筑面高程;一切就绪后,应向监理工程师提出自检记录表,注明各项误差尺寸,经监理工程师复查无误后,方可施工下道工序。6.1.6竣工测量 工程完工后,进行工程项目竣工测量,并按照设计及规范规定编绘归档的竣工资料。竣工测量的具体成果一般包括以下内容:1、施工控制网(平面的、高程的)计算成果。2、河沟底部清淤、泵站结构、涵闸基础等建筑主体部位,土方开挖至基础面的平面和断面图,以及建筑

33、物底部轮廓线。3、工程完成(包括还土至顶面)后实测的全部新貌地形图。6.2 土方工程施工6.2.1 土方开挖1、本工程土方开挖包括管道工程土方开挖及回填,泵站、大口井、闸阀井等建筑物工程土方开挖。2、土方开挖根据各工程现场施工条件、施工特点、工期要求等条件,采取分段开挖,机械大开挖、人工配合清槽修坡的施工方法。3、土方开挖前,技术人员根据工程地质结构、地形地貌和水文地质情况,对可能引起的滑坡和崩塌体应采取有效的预防性保护措施,对达到一定规模的危险性较大的分部工程编制专项施工方案,并附具验算结果。在陡坡下施工时应仔细检查边坡的稳定性。在已有建筑物附近施工时,应采取措施保证原有建筑物的稳定和安全。

34、4、土方开挖施工程序大致为:测量放样开挖范围清除表面不合格土料测量放样土方开挖测量修整。土方开挖按土方开挖线进行开挖,技术人员先将测量定位工作做好,测量精度必须符合规定,并测设各节点控制桩,开挖边线加设醒目的标杆标示。开挖前,将详细的施工方案,详细的测量记录,报监理批准后实施开挖。5、根据现场情况,一般土方采用机械及人工进行开挖区内的清除工作,清除开挖区内各类障碍物、杂草、垃圾、树根及不合格土料清运至弃土区或监理人指定的地点。清表施工中必须严格按照设计和规范规定进行各道工序的报验工作。施工中有关的质量责任人均要熟悉设计文件及相关的施工规范。清表施工每道工序,应在施工队自检合格后,在所有验收内容

35、均符合设计及规范要求,并具有正规资料后,及时报监理工程师检验。上道工序验收合格后,方可进行下道工序施工。开挖区清表工作经检验合格后,由技术人员再次测量放样并继续做好降排水工作,土方开挖采用挖掘机等土方机械进行基坑开挖,开挖出的土料部分用作挖填结合直接填筑填方区,部分就近贮存作为墙后回填。6、保留1520cm厚的土层,经检验确认符合设计和规范规定时,在下道工序之前集中突击用人工配合机械将余土挖尽,挖至符合设计要求。用人工修铲平直,防止超挖扰动。基础土方开挖完毕,经监理人检验后,方可进行基础工程的施工。6.2.2 土方回填1、土方回填施工顺序大致为:铺填面基础处理经检验合格铺土料、检查虚铺厚度及土

36、料质量夯实(整体碾压)取样检验铺土料。2、土方回填时选择符合要求的土料,并按规定选择最佳含水量,在土料场周围设截、排水沟等措施控制土料含水量。如含水量超过规定时,采取措施翻晒。选用不含腐性物质及砖、石杂质的土料。土方回填按工作面及部位的施工条件分别采用ZH-3汽油打夯机、推土机、铲运机重载碾压进行压实施工,分层填筑、分层碾压,每层虚铺厚度不超过25cm,严格控制土块粒径须符合规定,密实度达到设计要求和规范规定为合格,并按要求预留一定的沉降量。整个填土作业均需满足设计及施工规范规定。3、为确保土方填筑质量及密实度指标符合设计要求,施工前按规范规定,根据土料特性、密实度指标等因素,做好现场碾压试验

37、。根据碾压试验成果,确定符合现场施工条件的正式施工时的碾(夯)压参数。(碾(夯)压遍数、机具、铺土方法、铺土厚度、压实方法、最优含水量的适宜范围和有效厚度等)。4、建筑物墙后土方回填时,砼强度等级须达到设计强度等级的70%以上,回填前,按规定清理建筑物周边杂物,清除建筑垃圾、积水等。为防止机械碰撞建筑物,墙后2m以内用人工回填,小型打夯机及人工夯夯实。涵管、带形基础两侧填土,一定要两侧对称均衡上升进行夯填,两侧填土高差不得大于30cm。5、土方分层填筑时,派有经验的技术人员跟班检查,发现问题立即处理,并按现场试验确定的压实参数,检查每批铺土层的含水率、虚铺厚度、干密度等指标。每层土回填压实后,

38、按规范规定取样测定密实度,其指标符合设计要求,才能填筑上层土方。6.3 砌体工程6.3.1 主要工程内容本工程砌石工程包括泵站、大口井、闸阀井等工程中的干砌块石墙、浆砌块石墙、格埂、挡土墙等。6.3.2重点施工程序砌石工程施工程序为:准备工作测量放样土方开挖检验基础砌筑墙身砌筑压顶勾缝养护。6.3.3 工程材料选用6.3.3.1 石料1、石料强度等级大于MU30, 饱和极限抗压强度不低于50MPa;选用材质色泽新鲜良好、质地坚实坚硬、耐磨、纹理均匀无节理,不含铁砂、污垢、水锈、瑕点、砂眼、隙缝、裂纹及风化剥落皮等外观缺陷。2、石料呈块状,最小边长不应小于15cm,尺寸应适合工程需要和某种特殊要

39、求,至少须有一个边长等于或大于砌体施工图要求的厚度;石料的飞口、锐角应预凿除,经修凿后块石砌面高差小于5mm;平均粒径应符合施工图要求,小于平均粒径的数量不得超过总数的25%;至少有一个平整面作为砌筑面,且长方体边长比宜小于4,腰径不小于400mm。3、石料最小重量不得小于25 kg 、一般为50100 kg,容重大于25KNm3,冻融损失率小于1%。6.3.3.2中砂(1)大口井反滤垫层用粗砂宜采用天然河砂,粒径应符合有关规范规定为0.51.0mm,砂内不得含有草根杂物。(2)砌筑砂浆用中砂,其细度模数为2.53.0,粒径0.155.0mm,应用孔径5mm筛子过筛。对于水泥砂浆和强度等级不小

40、于M5的水泥混合砂浆,含泥量不超过5%。6.3.3.3 砌筑砂浆1、砂浆所用水泥应符合有关规定,一般为普通硅酸盐水泥;应按不同品种、标号、出厂日期分别堆放,并应保持干燥,不同品种的水泥不得混合使用;如遇水泥标号不明及出厂日期超过3个月的水泥(快硬硅酸盐水泥超过1个月),应复查试验,合格后才能使用,受潮结块水泥不得使用;具体要求详见6.8.3.1 砼材料水泥。2、砂浆所用砂子应采用已过筛的中砂,具体要求详见6.8.3.1砼材料砂料。3、拌制砂浆所用的水宜采用饮用水,当采用其它水源时,水质必须符合现行行业标准混凝土拌和用水标准的规定。 4、砂浆的配合比采用重量比,并通过试验确定;标号应符合施工图要

41、求,并有良好的和易性、保水性、流动性,稠度控制在6080mm。5、砂浆的配合比应经试验确定,砂浆成份应采用重量比配备,各成份配料的误差控制详见下页附表。砂浆的配料允许误差材 料配料误差(按重量计)水泥、塑化剂、混合料2%砂3%水1%6、砂浆应采用间歇式搅拌机机械拌制,拌和时间自投料结束算起,水泥砂浆和水泥混合砂浆不得少于2.0min,水泥粉煤灰或掺用外加剂的砂浆,不得少于3min;为使砂浆具有良好的保水性,应掺入适量无机或有机塑化剂,不应采用增加水泥用量的方法,砂浆应拌和均匀。7、水泥砂浆在拌和过程中保持粗细骨料含水率的稳定性,根据骨料的变化情况,随时调整用水量,以保证水灰比的准确性。8、砂浆

42、在运输过程中发生离析、泌水的砂浆,砌筑前应人工重新拌和;经监理工程师批准,局部少量的砂浆采用人工拌和,至少干拌三遍,再湿拌至色泽均匀,方可用于砌筑施工。9、砂浆应尽量随拌随用,一次拌料应在其初凝之前用完,其允许间歇时间应通过试验确定,也可参照下表选择;超过初凝时间或开始凝固的砂浆,将不得使用也不得重新拌和再利用。砂浆允许间歇时间表:砌筑时温度(OC)允许间歇时间(min)普通硅酸盐水泥矿渣火山灰质水泥2030901201020135180510195-6.3.4 浆砌块石施工方法6.3.4.1 砌筑方法1、砌石工程在地基或基础工程验评合格后进行施工。在软弱地基修筑的砌石工程,应在软基处理达到图

43、纸规定及监理工程师批准的沉降期终了之后进行。2、砌筑前应放样立标、拉(挂)线;石料应洒水湿润,使每块石料表面充分吸水,有污泥、锈皮应刷洗干净;在砌筑前每一石块均应用干净水洗净并使其彻底饱和,垫层亦应干净并湿润。3、砌筑时应用铺浆法,砂浆稠度3050mm,石块宜分皮卧砌(大面向上或向下)、上下两层块石骑缝错开、内外块石交错搭砌。不得叠砌和浮塞,不得采用外面侧立石块而中间填心的砌筑法,中间不得有铲口石、斧刃石和过桥石。灰缝宽度一般为2030mm,石块间不得有相互接触现象,较大缝隙应用片石填塞;但其用量不得超过该处砌体重量的10,不得采用先摆碎石后塞砂浆或干填碎石块的方法。4、石砌体力求平整成层,尽

44、可能在每一仓段等高均匀上升,每天砌筑高差不宜超过1.2m,为保证砌体整体性,在间段处应留平缓台阶。各砌层均应座浆,随铺浆随砌筑,每砌34皮为一个分层高度,每个分层高度应找平一次;每层砌筑先从上、下游外围边坡开始定位,定位时用坚硬、平整、方大石块。石块之间接触密实,相互贴紧,不垫塞薄片。5、浆砌块石应砂浆必须饱满,粘灰面积(即砂浆饱满度)应大于80%。所有石块均座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,每层铺砂浆的厚度料石宜为23cm、块石宜为35cm,块石缝宽超过5cm时,应填塞小片石并坐浆饱满,石块固定就位。采用座灰挤浆法砌筑,务求将砌缝灰浆捣插密实,即仔细地把小碎石塞进石缝间的砂浆中,

45、挤实不留空隙,纵缝中相互错开要紧,不形成对缝在同一条直线。6、采用浆砌法砌筑的砌石体转角处和交接处应同时砌筑,对于不能同时砌筑的面,必须留置临时间断处,并应砌成斜槎。7、毛石墙必须设置拉结石,拉结石应均匀分布,相互错开,一般每0.7m2墙面至少应设置一块,砌同皮内的中距应大于2m。8、拉结石的长度,若其墙厚等于或小于400mm时,应等于墙厚;墙厚大于400mm时,可用两块拉结石内外搭接,搭接长度不小于150mm,且其中一块长度不小于墙长的2/3。9、在砌筑过程必须中断时,将最后(最上)砌的石块间缝隙用砂浆机小石填塞以后,才允许中断砌筑;继续施工时,先清除砌体上的污物并用水湿润,然后铺盖砂浆;每

46、日收工或工作中断时,在最后一层砌面上不铺砂浆,但垂直缝用砂浆填满,砌石面上不留砂浆残渣。10、在已砌好而尚未达到规定强度的砌体上不得拖拉重物,以免影响砂浆凝固。新砌好的石料不得扰动,如必须移动时,应垂直提起,清刷旧砂浆,然后重新坐浆再砌。11、在浆砌块石墩墙砂浆强度达到设计值的80%以上时,组织墙后回填土作业,分层填筑碾压、夯实,以确保墙体的稳定。12、伸缩缝、沉降缝的位置按设计要求设置,缝宽均匀一致,从上到下直贯,缝端平整,按设计要求设置合格的嵌缝材料。6.3.4.2 勾缝1、浆砌块石垂直面外露面用水泥砂浆勾凸缝,最好边砌边勾;如预留缝待砌体完成一段后进行,在勾缝前应将砌缝剔清缝深2040mm,洗刷干净、并用水湿润。2、勾缝应力求美观、匀称、块石形态突目、表面平整,如有溅染的砂浆应清除干净。3、勾缝应在砌筑砂浆初凝前,自上而下用砂浆充填、压实和抹光。4、勾缝砂浆单独拌制,缝宽不小于砌缝宽度。6.3.4.3 养护浆砌块石在砌筑后1218小时之间开始养护,并经常保持外露面的湿润;温度高时用草袋覆盖并及时洒水养护,其养护期一般为14天;低温季节应另加盖保温。6.3.5质量检查验收6.3.5.1 原材料的检查验收1、对砌石工程所用的块石应进行物理力学性质和外形尺寸的检查。2、对用于砌石的水泥、水、外加剂以及砂等原材料应规定进行质量检查。6.3

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
