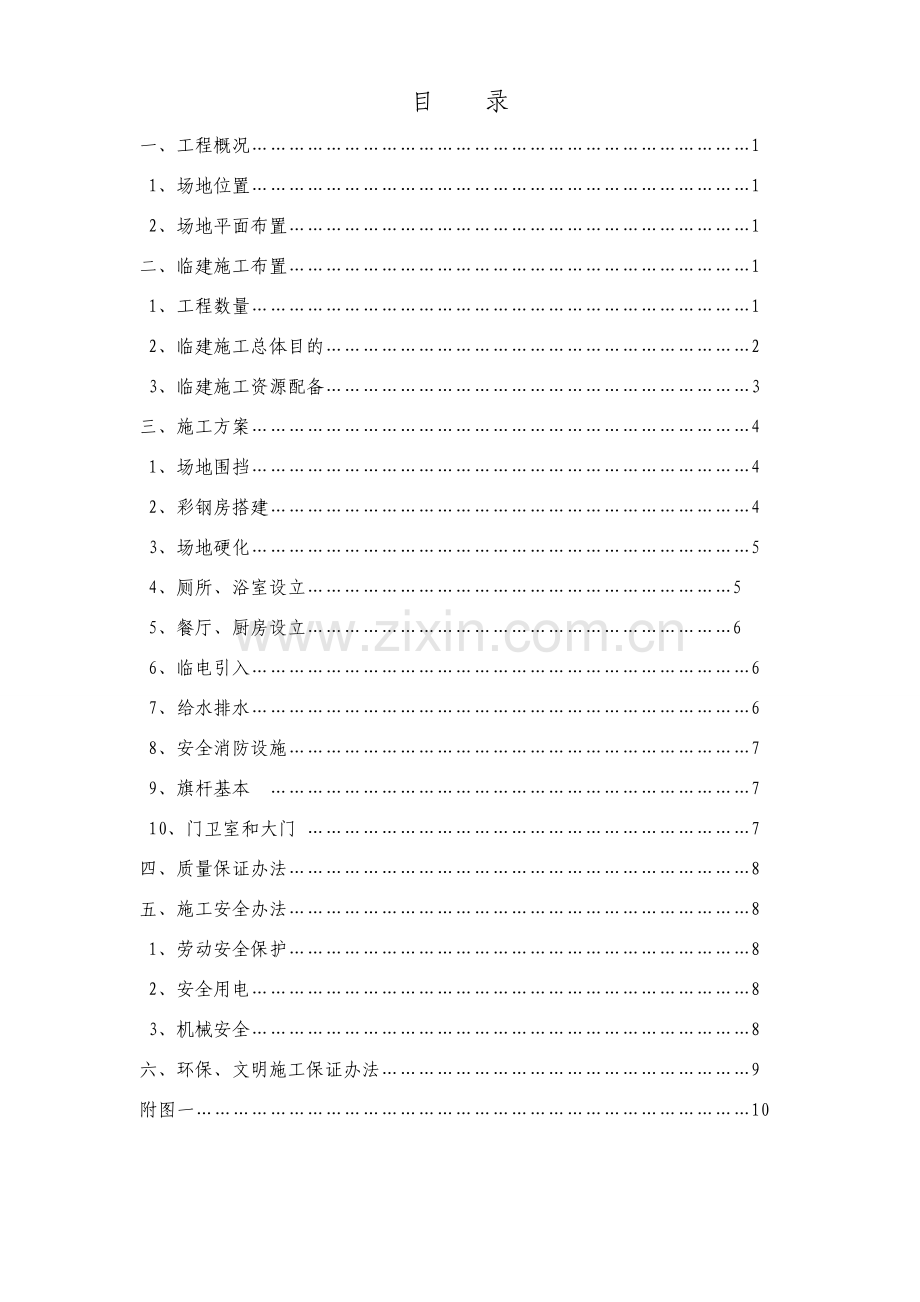

一、工程概况………………………………………………………………………1
1、场地位置………………………………………………………………………1
2、场地平面布置…………………………………………………………………1
二、临建施工布置…………………………………………………………………1
1、工程数量………………………………………………………………………1
2、临建施工总体目的……………………………………………………………2
3、临建施工资源配备……………………………………………………………3
三、施工方案………………………………………………………………………4
1、场地围挡………………………………………………………………………4
2、彩钢房搭建……………………………………………………………………4
3、场地硬化………………………………………………………………………5
4、厕所、浴室设立……………………………………………………………5
5、餐厅、厨房设立……………………………………………………………6
6、临电引入………………………………………………………………………6
7、给水排水………………………………………………………………………6
8、安全消防设施…………………………………………………………………7
9、旗杆基本 ……………………………………………………………………7
10、门卫室和大门 ………………………………………………………………7
四、质量保证办法…………………………………………………………………8
五、施工安全办法…………………………………………………………………8
1、劳动安全保护…………………………………………………………………8
2、安全用电………………………………………………………………………8
3、机械安全………………………………………………………………………8
六、环保、文明施工保证办法……………………………………………………9
附图一………………………………………………………………………………10

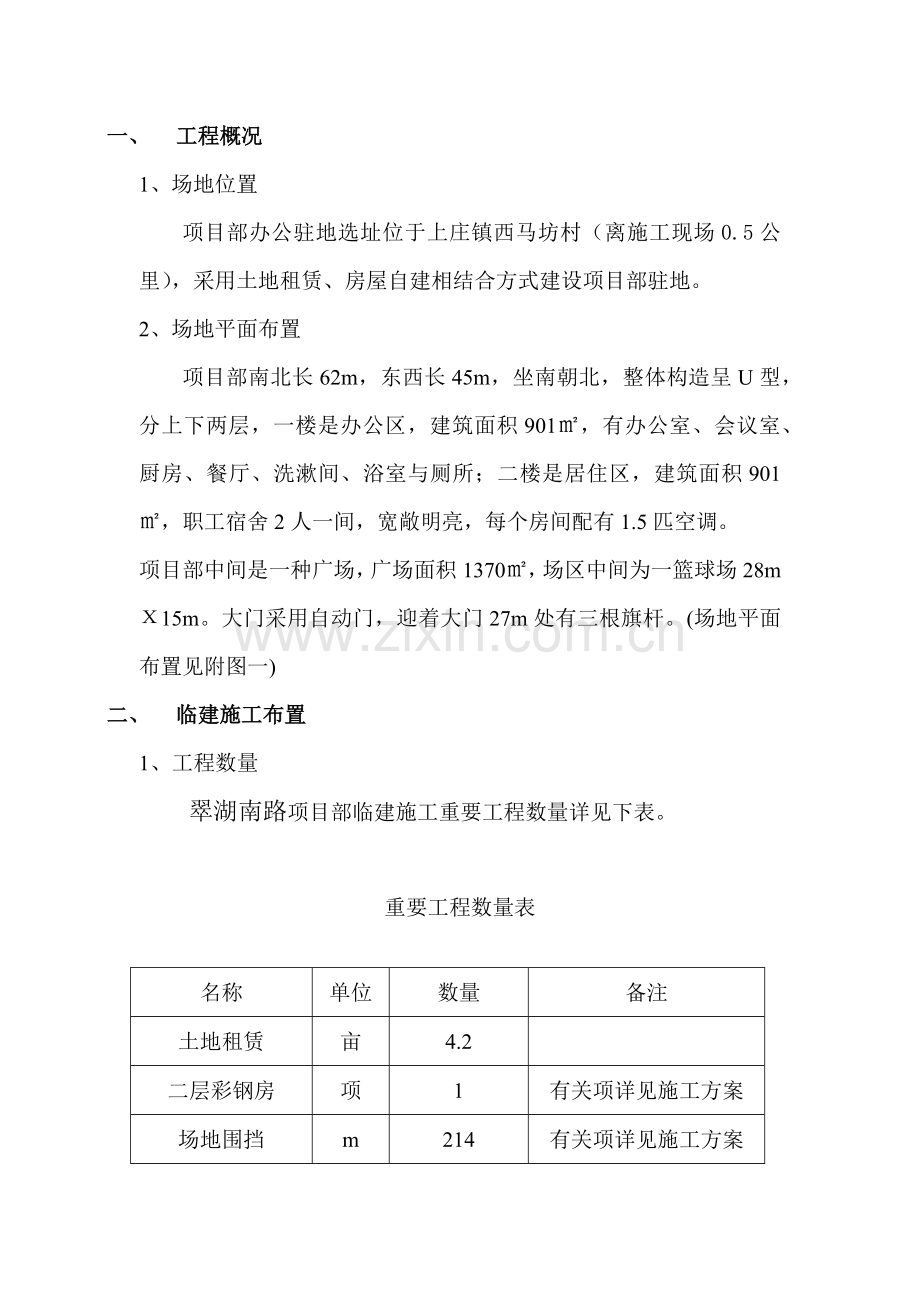

一、 工程概况
1、场地位置
项目部办公驻地选址位于上庄镇西马坊村(离施工现场0.5公里),采用土地租赁、房屋自建相结合方式建设项目部驻地。
2、 场地平面布置
项目部南北长62m,东西长45m,坐南朝北,整体构造呈U型,分上下两层,一楼是办公区,建筑面积901㎡,有办公室、会议室、厨房、餐厅、洗漱间、浴室与厕所;二楼是居住区,建筑面积901㎡,职工宿舍2人一间,宽敞明亮,每个房间配有1.5匹空调。
项目部中间是一种广场,广场面积1370㎡,场区中间为一篮球场28mХ15m。大门采用自动门,迎着大门27m处有三根旗杆。(场地平面布置见附图一)
二、 临建施工布置
1、 工程数量
翠湖南路项目部临建施工重要工程数量详见下表。
重要工程数量表
名称
单位
数量
备注
土地租赁
亩
4.2
二层彩钢房
项
1
有关项详见施工方案
场地围挡
m
214
有关项详见施工方案
场地硬化砼
m³
292
C15混凝土厚20cm
Ø30cmPVC管
m
160
下水管
Ø10cmPPR管
m
150
上水管
旗杆基本
项
1
有关项详见施工方案
门卫室、大门
项
1
有关项详见施工方案
锅炉房
项
1
待定
2、 临建施工总体目的
(1) 质量目的
保证工程所有达到质量合格原则。
(2) 工期目的
筹划工期开始时间为6月15日,完毕时间为9月30日,历时工日46天。
(3) 安全生产目的
贯彻“安全第一、防止为主、综合治理”安全方针,做到无工伤死亡事故、无交通死亡事故、无火灾和洪灾事故;杜绝重伤事故。
(4)文明施工目的
达到北京市安全文明施工原则。树立中铁六局美好形象。
(5)环保目的
杜绝环境污染,噪音、扬尘、排污达到长春市环保原则;美化项目部驻地环境。
3、 临建施工资源配备
(1)人员配备
为保证临建设施按筹划工期保质保量保安全完毕,项目部成立由项目部领导任组长《项目部临建专项领导小组》,项目副经理现场主管,工程部、物资部和其她各部门密切配合共同进行临建施工。
临建施工队设立队长、副队长、安全员各一名,工人25名。
(2)机械配备
临建施工机械配备详见下表
施工机械表
临建施工机械名称
单位
数量
备注
挖掘机
台
1
租赁
自卸车
台
3
租赁
压路机
台
1
租赁
砼振捣器
台
2
电焊机
台
2
打夯机
台
2
三、施工方案
1、场地围挡
场地四周边挡采用丝网和铁艺围栏,南面、北面、西面设丝网围栏,东面设铁艺围栏;基本为20cm深、36cm宽砖砌构造;地面上40cm高,24cm宽。丝网、铁艺围栏尺寸均为2.0m高、2.0m宽,固定在36cmХ36cm砖砌垛子上,采用预埋Φ16钢筋焊接加固。砖垛子顶部预埋0.5mPVC管,为此后插彩旗准备。
重要数量:基本砌砖31m3,垛子砌砖32m3,丝网围栏260㎡,铁艺围栏104㎡。
2、 彩钢房搭建
彩钢房为组合式板房,原则间尺寸为5.46m×3.64m,一共42间,非原则间尺寸为5.46m×5.46m房间共8间,尺寸为10.92×5.46m房间2间,尺寸为7.28×5.46m房间2间,两个楼梯间是原则间。一楼和二楼房间门外均设有1.82m封闭走廊,保证了冬暖夏凉。
房板外墙采用厚度为10cm彩钢岩绵复合板,内墙及隔板采用厚度为5.0cm彩钢岩绵复合板,彩钢厚度为0.8mm,彩钢板房招标选取,由厂家进行安装。
彩钢板房基本采用48cm×18cm砖基本,埋地一层,砖基本上浇筑30cm×30cm混凝土圈梁,圈梁内绑扎主筋4Φ14和箍筋Φ8@200,且沿板房方向每1.82m埋设一种20cm×10cm×1cm钢板预埋件。一层板房内部地面先回填32cm素土并夯实,再硬化5cm混凝土垫层,最后铺设2cm砂浆表层粘贴1cm厚瓷砖。二层地面铺设复合木地板。在一层彩钢房密封过道里铺设室内同样瓷砖。
彩钢房工程量及设施数量详见下表。
名称
单位
数量
备注
彩钢房砖基本
m³
36
彩钢房砼基本
m³
38
C25
板房面积
㎡
1802
回填土方
m³
537
混凝土垫层
m³
84
砂浆垫层
m³
33.5
地面瓷砖
㎡
880
C15
地板
㎡
880
灯具
套
118
空调
台
30
1.5匹
空调
台
4
4匹
电线
m
1100
3、 场地硬化
项目部广场范畴,基层平整、压实后,浇注C15混凝土厚20cm,浇筑面积1371m2 ,混凝土方量274m³,场坪排水坡度5‰ 。
4、 厕所、浴室设立
彩钢板房北排第一种房间一半是女厕所,设2个便池,另一半是女浴室,设2个淋浴喷头;紧挨着第二个房间是男厕所,设5个大便池,设4个小便池。男女大便池蹲位均采用复合板隔离。男浴室第三间房,设5个淋浴喷头。在厕所、浴室地面均采用防滑瓷砖铺底。
化粪池修建在厕所南面,采用砖砌构造,侧墙厚度24cm,尺寸为3m×7.5m,深度为3.0m。底部浇筑20cm厚C15混凝土底板,底板内设立间距Φ10@20cm×20cm单层钢筋网,侧墙用水泥砂浆抹面。化粪池中间砌筑二道24cm厚砖墙,西侧及中部为沉淀池,东侧为排污池。在隔墙顶部预留30cm×30cm孔洞用以排污。化粪池顶部采用钢筋混凝土预制加重盖板铺盖,盖板尺寸为2.5m×1m,共9块,盖板厚度20cm,盖板内设立Φ14@20cm×20cm单层钢筋网。排污管道连接到南侧围挡外污水井。排污管道采用直径30cm钢管,埋设深度为120cm。(a、现场考察排污井标高,进而拟定化粪池标高;b、建议厨师宿舍处改为厕所,便于晚上如厕不影响人们,活动室改为仓库,活动室、厨师宿舍改为楼上)
5、 餐厅、厨房设立
大餐厅设项目部南侧楼梯间东侧房间,是标间3倍;依次排列为厨房、储物间、中餐厅、小餐厅;中餐厅是1.5倍标间,小餐厅是1倍标间;储物间是1倍标间,内设货架,便于存储菜、粮、油等物品;厨房与大餐厅间设立推拉窗,便于职工打饭、就餐。
6、临电引入
临电从近来变压器线杆引入,项目部用电功率大概150kw,引入电缆采用150平方毫米铝芯电缆即可。直接与配电室配电柜连接。配电室设在北排最西侧房间,中间设有隔板,电工在外侧值班,人与设备隔开。
照明、电脑、打印机、复印机、日用电器等用电是220V线路。
为了防止线路掉闸影响办公,空调和厨房用电单独使用此外一条3X25mm2+10mm2铜芯聚氯乙烯绝缘电缆,进线空开选150A。
7、 给水排水
临水从长春第二实验中学自来水管线引入,引入材料采用直径10cm,埋深1.5m。进入项目部后设一种阀门井,然后接入项目部给水系统,给水系统采用20mmPPR管。
项目部设立排水管,将生活废水汇集,经沉淀池沉淀后排入市政污水管道;沉淀池2.5m×3m×2m;排水管支管采用Φ10cmPVC管,排水干管采用Φ30cmPVC管。
8、 安全消防设施
项目部一楼设立3处,即东侧、北侧、南侧板房前各设一处,每处消防设施均有4个灭火器,4个消防水桶,2把消防锹,2把消防钩和1m³消防沙。二楼设立5处灭火器存储处,东侧、北侧、南侧板房中部和两个楼梯间口,安保部派专人负责保管、检查、维护消防器材。
9、 旗杆基本
旗杆基本是C20混凝土构造,尺寸为长2.4m、高1.0m、顶宽0.6m、底宽1.2m,外贴瓷砖,镶金字“中铁六局集团有限公司”。
10、 门卫室和大门
门卫室建一种3.64m×3.64m小原则间,中间隔开设一门,内侧是监控室,1名保安人员值班。外部是治安值班室,1名保安人员值班保证通风和采光。保安人员宿舍在楼上,共4名保安人员。
大门采用自动伸缩门,门宽度为10m,并设有监控设备。并设有起落杆,止挡车辆,进行检查。大门门垛为60cm×60cm砖砌构造,外贴瓷砖,并悬挂项目部2块铭牌。
四、质量保证办法
1、项目经理部成立质量管理领导小组,由项目经理任组长,项目经理部书记任副组长。
2、对于施工重点部位进行监督检查工作,施工中随时检查施工质量,对不符合质量规定部位随时督促改正。
五、施工安全办法
1、劳动安全防护
(1)板房安装施工操作人员必要持证上岗;
(2)进入施工现场人员必要戴好安全帽,作业人员对的穿戴个人劳动保护用品。
2、安全用电
(1)施工现场暂时用电,严格执行JGJ46-《施工现场暂时用电安全技术规范》规定,加强用电管理;
(2) 暂时用电线路安装、维修、拆除,均由通过培训并获得上岗证专业电工完毕,非电工不准进行电工作业;
3、机械安全
(1) 各种机械操作人员和车辆驾驶员,必要获得操作合格证,不准操作与操作证不相符机械,不准将机械设备交给无本机械操作证人员操作。
(2) 操作人员按照本机阐明书规定,严格执行工前检查和工作中观测及工后保养制度;
(3) 驾驶室或操作室应保持整洁,禁止存储易燃、易爆物品,禁止酒后操作机械。
六、环保办法
1、严格贯彻执行国家有关法律法规和政府规章制度。
2、加强文明施工管理,塑造公司文明风范,环境清洁,防止大气、水体和噪声污染。
3、建筑产生垃圾及时清理到垃圾指定存储地。
4、建筑、生活废水通过沉淀后排出项目部,进入都市排水系统。
5、文明施工管理体系。成立以项目经理为组长现场文明施工领导小组,负责本项目施工现场管理工作,实行文明施工责任制。
6、严格遵守国家法律法规和长春市关于文明施工规定。认真贯彻业主关于文明施工各项规定,实现“以人为本,建立和谐环境,以便居民生活,利于施工生产,维护环境卫生”为宗旨文明施工。达到长春市文明安全工地原则。
附图一:项目部布置示意图
项目部一层布置示意图
