资源描述
钻 孔 桩 桩 位 检 查 表
编号:
工程名称
桩基编号
工程地点
施工水位
施工控制水位
/
实测水位
/
护 筒
类型
钢护筒
直径
1.45m
筒顶
标高
m
埋深
2m
中心
位置
X
设计
实测
偏差
1mm
Y
设计
实测
偏差
1mm
中心地面标高
设计
/m
实测
偏差
/m
护筒底层
地质状况
砂岩,岩层稳定
图 示
备 注
护筒埋设牢固、稳定,桩位中心符合设计规定。
质检意见
及 签 名
监理工程师
意见及签名
主管工程师: 施工负责人: 年 月 日

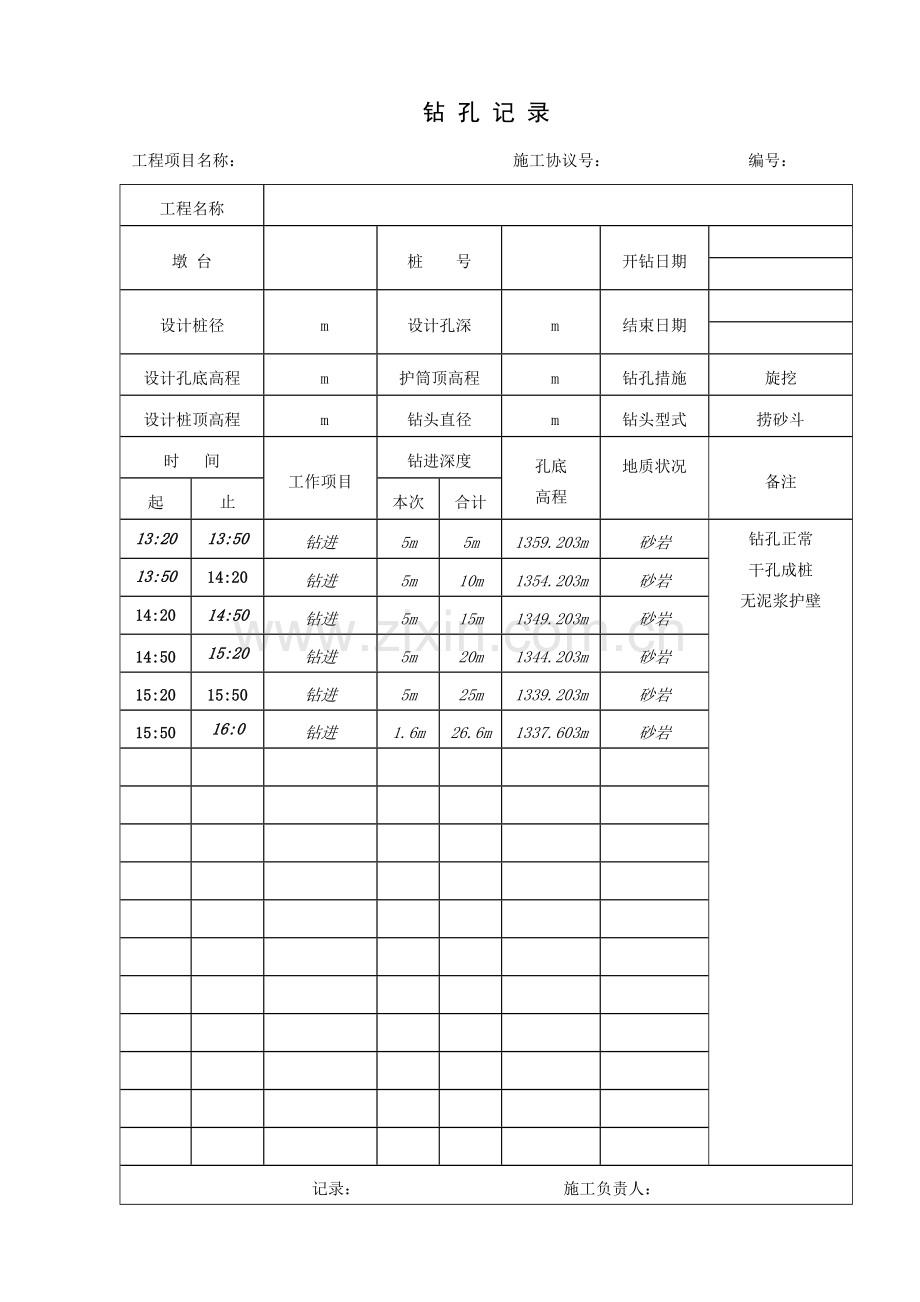

钻 孔 记 录
工程项目名称: 施工协议号: 编号:
工程名称
墩 台
桩 号
开钻日期
设计桩径
m
设计孔深
m
结束日期
设计孔底高程
m
护筒顶高程
m
钻孔措施
旋挖
设计桩顶高程
m
钻头直径
m
钻头型式
捞砂斗
时 间
工作项目
钻进深度
孔底
高程
地质状况
备注
起
止
本次
合计
13:20
13:50
钻进
5m
5m
1359.203m
砂岩
钻孔正常
干孔成桩
无泥浆护壁
13:50
14:20
钻进
5m
10m
1354.203m
砂岩
14:20
14:50
钻进
5m
15m
1349.203m
砂岩
14:50
15:20
钻进
5m
20m
1344.203m
砂岩
15:20
15:50
钻进
5m
25m
1339.203m
砂岩
15:50
16:0
钻进
1.6m
26.6m
1337.603m
砂岩
记录: 施工负责人:
注:记事栏中应:(1)记录施工中断状况和泥桨指标检测状况;(2)记录成孔检查状况。
钻 孔 桩 成 孔 检 查 表
编号:
桩基编号
钻挖孔时间
开 始
结 束
桩底标高(m)
设 计
成 孔
成孔深度(m)
设 计
实钻(挖)
桩径(cm)
检查措施
测点数
最大值
最小值
平均值
孔规
全孔
换浆测试
开 始
/
结 束
/
泥浆测试
稠 度
/
含砂率
/
倾斜度 %
0.1%
钻(挖)孔中出现旳问题及处理措施
无
成孔缺
陷状况
无
备 注
无
质检意见
及签名
监理工程师意见及签名
主管工程师: 施工负责人: 年 月 日
