收藏 分销(赏)

某小区1号住宅楼工程.doc

上传人:fus****123 文档编号:29819 上传时间:2020-11-23 格式:DOC 页数:46 大小:1.10MB
下载 相关 举报
某小区1号住宅楼工程.doc_第1页
第1页 / 共46页
某小区1号住宅楼工程.doc_第2页
第2页 / 共46页
某小区1号住宅楼工程.doc_第3页
第3页 / 共46页
某小区1号住宅楼工程.doc_第4页
第4页 / 共46页
某小区1号住宅楼工程.doc_第5页
第5页 / 共46页
点击查看更多>>

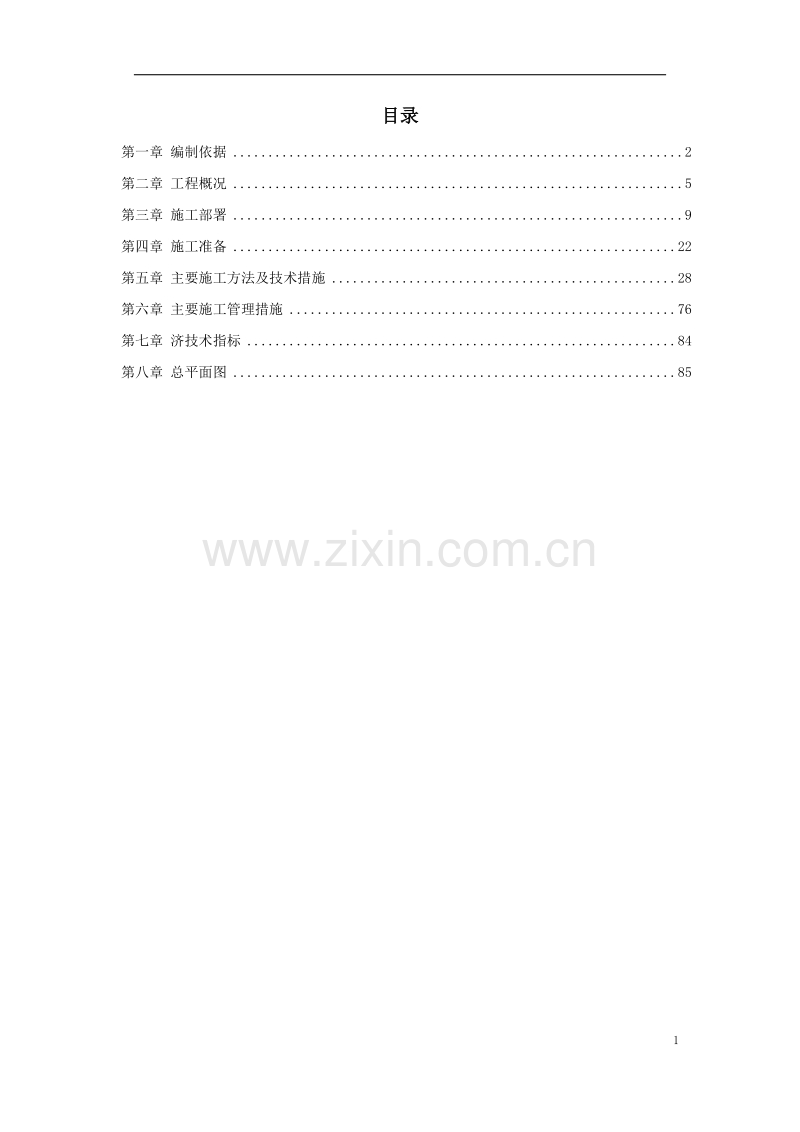

资源描述

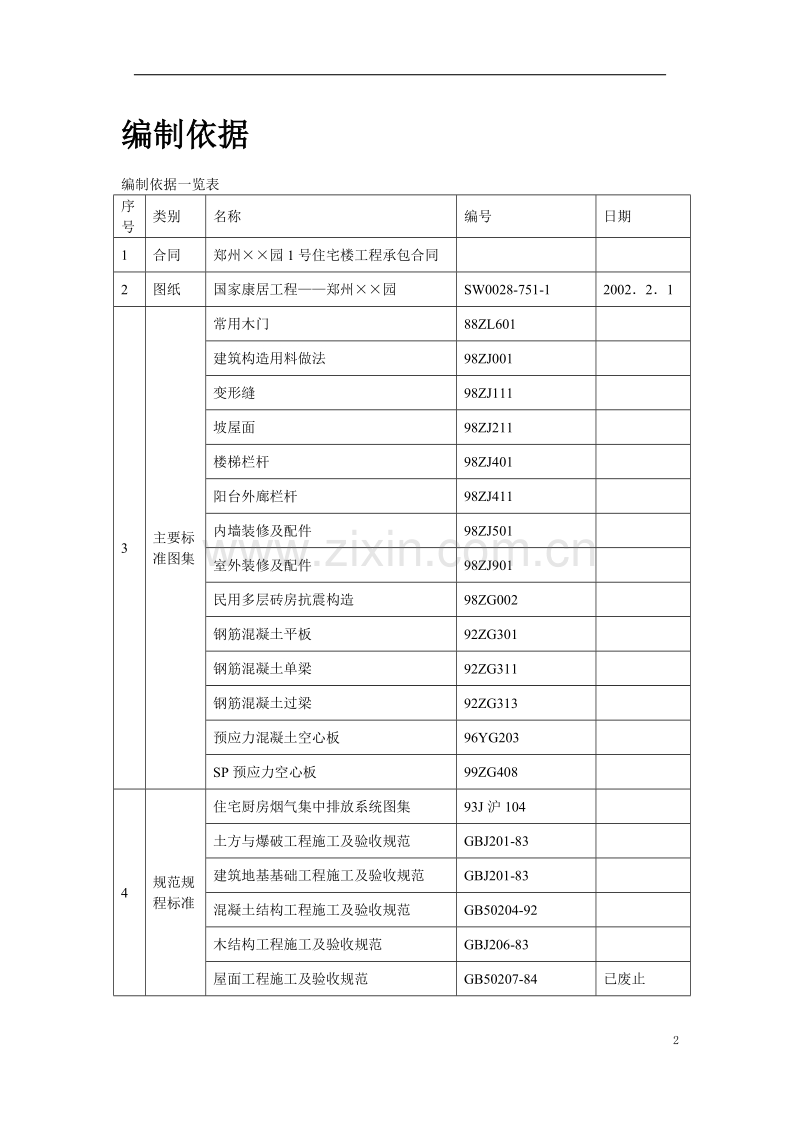

1、目录第一章 编制依据2第二章 工程概况5第三章 施工部署9第四章 施工准备22第五章 主要施工方法及技术措施28第六章 主要施工管理措施76第七章 济技术指标84第八章 总平面图85编制依据编制依据一览表序号类别名称编号日期1合同郑州园1号住宅楼工程承包合同2图纸国家康居工程郑州园SW0028-751-12002213主要标准图集常用木门88ZL601建筑构造用料做法98ZJ001变形缝98ZJ111坡屋面98ZJ211楼梯栏杆98ZJ401阳台外廊栏杆98ZJ411内墙装修及配件98ZJ501室外装修及配件98ZJ901民用多层砖房抗震构造98ZG002钢筋混凝土平板92ZG301钢筋混凝土

2、单梁92ZG311钢筋混凝土过梁92ZG313预应力混凝土空心板96YG203SP预应力空心板99ZG4084规范规程标准住宅厨房烟气集中排放系统图集93J沪104土方与爆破工程施工及验收规范GBJ201-83建筑地基基础工程施工及验收规范GBJ201-83混凝土结构工程施工及验收规范GB50204-92木结构工程施工及验收规范GBJ206-83屋面工程施工及验收规范GB50207-84已废止混凝土外加剂应用技术规范GBJ119-98土工试验方法标准GBJ123-88建筑地面工程施工及验收规范GB50209-95建筑装饰装修工程施工及验收规范GBJ210-83组合钢模板技术规范GBJ214-8

3、9建筑给水排水及采暖工程施工及验收规范GBJ242-82建筑电气工程施工及验收规范GB50259-96建筑安装工程质量检验评定统一标准GBJ300-88建筑工程质量检验评定标准GBJ301-88建筑采暖卫生工程质量检验评定标准GBJ302-885法规建筑电气安装工程质量检验评定标准GBJ303-88中华人民共和国建筑法1997.11.1建筑安装工程安全技术规程1956.5.25建筑安装工程承包合同条例1983.8.8建设工程质量监督管理规定1990.4.9建筑安全生产监督管理规定1991.7.9建设工程施工现场管理规定1991.12.5中华人民共和国环境噪声污染防治法1996.10.296其他

4、中华人民共和国固体废物污染防治法1995.10.30郑州市东风建设开发公司招标文件本公司质量手册2000.9.1本公司施工组织设计编制指导书2000.9.10工程概况本工程位于郑州市南阳路北端、的园区内,开发商是郑州市房地产开发有限公司。本公司中标的号住宅楼概况如表2-1所示。工程概况 表2-1工程名称园号住宅楼建设单位郑州市园房地产开发有限公司设计单位部郑州设计研究院监理单位郑州建设监理有限公司质量监督单位郑州市质量监督站室施工承包单位河南省建筑安装公司合同范围基础、主体、安装承包方式包工、包料总造价(万元)217.43合同工期目标300 日历天合同质量目标优良建筑设计概况 表2-2建筑面积

5、4839.07占地面积719.23建筑用途居住标准层建筑面积730.82层数7 层建筑总高度22.90m平面尺寸长61.86m宽26.49m屋面防水做法SBS 复合防水门窗材料塑钢、木层高3.00m基本轴线距离3600mm0.000 相当于绝对标高99.90m室内外高差700mm外装饰做法内装饰做法98ZJ001外墙22地面98ZJ001 地49、地55楼面98ZJ0011 楼1 、楼27墙面98ZJ001 墙4 、19油漆98ZJ001 涂1 、涂2、涂13顶棚98ZJ001 顶1 、4门窗85 系列白色塑钢窗结构设计概况 表2-3地基土分类承载力地下水性质潜水第一层填土地下水位7.058.

6、09m第二层粉土135kPa地下水质对混凝土弱腐蚀第三层粉土110kPa渗透系数地基类别天然地基楼梯结构形式现浇板式基础形式整板底板厚度400mm地下混凝土类别普通抗震设防烈席7 度基础混凝土强度等级C200.000 以下墙体烧结普通砖基底标高-2.50m最大基坑深度1.90m地上结构形式砌体结构楼盖结构形式预制、部分现浇承重墙体材料承重空心砖非承重墙体材料GSJ 夹心板梁柱钢筋类别、级板钢筋类别冷轧带肋钢筋钢筋接头类型绑扎混凝土强度等级现浇梁C20现浇板C20柱C20预制梁C20预制板C30外墙厚度240mm内墙厚度240mm结构参数典型断面最大断面最小断面梁240mm240mm240mm4

7、50mm240mm200mm柱240mm240mm240mm360mm最大跨度4200mm最大预制构件重量504专业设计概况 表2-4名称设计要求管线类别上下水上水暗埋铝塑管下水暗埋塑料管雨水塑料管热水电气照明铜芯塑料线避雷三类防雷12 镀锌圆钢施工部署(一)施工组织:(1)项目经理部的组成原则:根据本工程的规模和特点,公司将派优秀的项目经理担任本工程的项目经理,并选派公司技术骨干组成现场项目经理部。项目经理部作为公司的现场管理者代表公司全权组织本工程的施工生产,对工程项目的工期、质量、安全等进行高效率、有计划的组织协调和管理,项目组织结构见图3.1。项目经理部生产计划部技术部材料设备部质量安

8、全部综合办公室项目财务部主体施工队装修施工队安装施工队防水施工队辅助施工队图3.1(2)项目经理部的人员构成:项目经理部由一名项目经理、一名项目副经理、一名主任工程师和六名专业技术人员组成。项目经理部承担该工程从地基处理、主体结构、装饰到安装的全过程施工组织。项目经理部主要人员及分工职责 表3-1序号姓名性别年龄专业职务职责1男38土建项目经理全面、安全2男33土建项目副经理生产、计划3男36土建主任工程师资料、技术4女29预算预决算、统计5男35档案技术资料6男30质量质量、安全7男28材料材料采购、设备管理8男61会计财务管理、成本核算(3)项目经理部的分工职能:项目经理部下设生产部、技术

9、部、质量安全部、材料设备部、财务部和综合办公室等职能部门。各职能部门按照公司质量管理的有关规定,负责各自职能范围内的具体工作。项目经理部职能部门分工表 表3-2序号部门名称分工职能1生产部制定施工计划及实施、劳动力组织、生产调度、预决算及报表2技术部编制施工方案、技术交底、技术管理、工艺卡编制、材料取样试验、资料管理3质量安全部工程质量管理、安全管理、成品保护、安全资料整理4材料设备部材料询价、采购、工具管理、劳保用品的购置、机械设备和周转材料的购置与租赁、材料的存放保管5财务部工程财务管理、成本核算、劳务结算6综合办公室现场消防和保卫、后勤管理、文明施工、周边关系协调(二)任务划分根据该项目

10、分部分项工程的特点,按施工阶段分别安排主体结构、装饰装修及水、电、暖安装和防水工程等四个专业队及一个辅助施工队组成本工程的劳务层。各专业承包队按分项工程由若干个专业班组组成。各专业施工队按照项目经理部的计划要求进行施工。项目经理部专业施工队分工表 表3-3序号队伍名称分工职能防水施工队屋面防水及卫生间防水的施工安装施工队给排水施工、卫生洁具安装、电气暗配管及管内穿线、照明灯具及配电系统的安装、系统的调试、采暖系统的安装等装修施工队内外墙面的粉刷、顶棚抹灰、地面粉刷、木门及木构件的制作安装、油漆涂料的喷刷等辅助施工队施工场地的准备、临时建筑的搭设、临时水电线路的敷设、施工现场道路的铺设、本工程建

11、筑垃圾的清理、安全设施的修建、现场文明施工的维护、主体施工队土方开挖及回填、基础工程的施工、主体结构的砌筑、钢筋成型及绑扎、钢筋混凝土预制构件的制作及安装、现浇混凝土的浇筑等(三)施工部署原则、施工顺序(1) 施工部署原则:根据本工程特点和本公司的技术装备、劳动力资源状况,在本工程施工中按照先地下后地上、先土建后设备、先结构后装修、先室外后室内、先墙面后地面的原则组织施工。装修施工前应先做样板间,以主体结构施工为先导,实行立体交叉作业。(2) 施工顺序:土方开挖素混凝土垫层钢筋混凝土整板式基础0.00 以下墙体砌筑室内外土方回填0.00 以上主体结构砌筑屋面保温、防水装饰装修及水、电、暖安装同

12、时进行门窗制作安装油漆涂料零星工程。(3) 施工阶段划分:本工程拟分六个阶段组织施工:施工准备阶段、土方及基础阶段、主体结构阶段、装饰装修阶段、安装阶段和竣工验收阶段。(4) 总体施工安排:在基础阶段施工时,即开始进行预制构件的加工制作;在主体结构进行的同时,安装工程及时配合预埋,待主体结构进行到四层以上时,即开始进行内墙粉刷的刮槽,并逐步展开门窗的加工制作、安装工程的准备,以加快施工进度。预应力空心板应提前订购货,构件进场后要进行检查验收。(5) 各专业、各工种之间的配合:各专业、各工种之间的协调配合是保证工程质量的前提。地基与基础施工阶段各工序紧凑安排,协调配合加快施工进度。各种管道的挖土

13、、铺设等应与土建施工密切配合,平行搭接进行。基础工程施工完,安装搭设垂直运输设施。主体工程封顶后应及时插入屋面保温防水工程及外装饰工程。同时自下而上进行室内装饰施工,室内装饰施工前,各种电盒、埋件、孔洞应施工完毕。门窗框扇的安装及油漆涂料的施工应视施工条件及时插入施工。(四)工程目标(1)质量目标:优良。(2)工期目标:本工程计划工期为300 日历天,计划开工日期2000 年10 月25 日,交工日期2001 年8 月25 日。确保按期完成,力争提前完成。(3)安全目标:杜绝安全事故的发生。(4)文明施工目标:争创市级文明施工工地。(五)施工总计划(1)主要工程量如表3-4 所示。主要工程量一

14、览表 表3-4序号分部分项工程名称单位工程量定额工日1场地平整1210.6075.652土方开挖2569.00180.863土方运输160.36412.24土方回填160.36333.775基础垫层90.84136.806 钢筋混凝土基础 331.50568.15 70.000 以下基础砌筑277.40337.8680.000 以上墙体砌筑1354.742100.869钢筋混凝土构造柱152.00972.7410钢筋混凝土现浇梁15.1175.4611钢筋混凝土基础圈梁25.08121.8112钢筋混凝土圈梁130.53634.0813钢筋混凝土过梁1.6013.6314钢筋混凝土现浇板572

15、.281357.6915钢筋混凝土现浇阳台、扶手796.71499.5716钢筋混凝土现浇楼梯311.06487.1117预制钢筋混凝土构件217.60605.2618预制钢筋混凝土构件安装217.60519.0819木门窗制作安装408.20384.6320地面灰土砂素混凝土垫层84.7191.7621水泥砂浆找平层684.1048.5722细石混凝土找平层964.1078.2523水泥砂浆粉楼地面2873.10352.7824粉楼梯349.30248.5725水泥砂浆毛地面363.60221.8126屋面保温45.3724.4727屋面防水1274.8056.19续表28粉顶棚4237.2

16、0744.3029粉墙面15442.02572.5530木门窗油漆314.0091.1431墙面涂料4565.40209.4232外墙装饰742.00567.5333脚手架9108.30697.8934建筑超高573.4095.4235承插塑料排水管m850.90168.3636铝塑复合给水管m1369.11141.1037卫生器具安装52.5838管道除锈防腐3.6639配电盘、配电箱台5373.5340暗配管m3974273.2241管内穿线m1112492.9442开关插座安装个2054156.3043灯具安装套470249.5644避雷、接地m630133.1745电气系统调试32.7

17、4(2)主要工程材料汇总表如表3-5 所示。主要工程材料汇总表 表3-5序号材料名称规格型号单位数量1烧结普通砖(24011553)m千块865.512水泥42.5 号t842.483白灰t2.444中粗砂1565.675碎石1178.886加气混凝土块42.037玻璃3mm110.87木材45.639胶合板195.7510钢筋t103.2911石油沥青30 号kg225.2112波形瓦(150150)m千块33.4713铝塑复合管m1369.1114塑料排水管m850.915电气配管m3974(3)劳动力组织计划如表3-6 所示,劳动力动态分布图如附图3 所示。劳动力组织计划表 表3-6序号

18、工种人数工作内容备注1木工25支拆模板、木门安装2钢筋工15钢筋成型与绑扎3混凝土工15混凝土搅拌与浇筑4瓦工40墙体砌筑5粉刷工50装饰粉刷6油漆工15油漆、涂料、玻璃安装7力工55回填土、混凝土后盘上料8架子工20搭拆井子架、脚手架9机械工8开动、驾驶机具10电焊工4钢筋焊接、构件制作11水、电安装工16水、电、暖安装12辅助工4现场用水、用电、机械维修13保卫3现场治安、门卫传达(4)大型机械需用量计划及进出场时间表如表3-7:施工机械需用量计划表 表3-7序号机械名称型号单位数量总功率(kW)进场时间退场时间1蛙式打夯机HW-32台262000.10.122卷扬机JJK0.5台3620

19、00.11.203混凝土搅拌机JD350台2302000.10.54插入式振捣器ZX50台66.62000.10.121平板振捣器ZB11台22.22000.11.202钢筋切断机GJ32-13台162000.10.123钢筋成型机GW40台162000.10.124交流电焊机BX3-300-2台2462000.10.125灰浆搅拌机UJ325台262000.11.206 木工电刨MIB2-80/1 台 1 1.4 2000.10.20 7木工圆锯MJ104台162000.10.208潜水泵QY-15台24.42000.10.59空压机JJK0.5台132000.11.2010自升式龙门架组2

20、2000.12.0111反铲挖土机台12000.10.512自卸汽车辆WH340辆22000.10.513机动翻斗车FC1-1t辆32000.10.5(5)预制构件计划及进场时间表如表3-8 所示。预制构件计划及进场时间表 表3-8序号构件名称单位数量进场时间1先张法预应力空心板302000.12.012先张法预应力空心板302000.12.103先张法预应力空心板302000.12.204先张法预应力空心板302001.01.055先张法预应力空心板302001.01.156先张法预应力空心板302001.01.207先张法预应力空心板362001.02.15(6) 施工进度横道图计划(附图

21、2):按流水段、主要施工工序及总工期编制。施工准备(一)技术准备(1)开工前由公司总工程师组织项目经理部全体人员学习编制依据一览表所列施工规范的主要条文,熟悉标准图集,审查施工图纸,在项目经理部内进行各专业的图纸会审,将问题汇总后为正式图纸会审做准备。(2)进行施工组织设计交底和讨论,落实施工组织设计对工程质量、安全、进度的各项要求,同时进行施工技术交底。对工程的重要部分组织、编制分项工程的详细施工方案和编制施工工艺卡。(3)根据工程需要准备相应的技术资料,工程中所用到的施工规范、规程、标准图集、预算定额及当地建设行政主管部门的有关工程建设文件等,按专业分发到各专业施工班组,主要条文及条款由主

22、任工程师向班组进行交底。(4)仪器仪表:工程中所用的测量仪器、仪表均应检验、校准,并应有专人负责管理、维护。(5)外加剂、特殊材料、器械订货的准备及培训。(6)安装工程中采用的铝塑复合上水管属新技术、新工艺,施工前由项目部主任工程师组织安装工考查相应的工程实例,进行必要的培训及安装操作实习,最后经考察合格后的人员方可上岗施工。(7) 与建设单位办理有关技术资料的交接手续,做好定位座标点、水准点的引入及标高、控制点的复核工作。(8) 钢筋、木工、铁件翻样,提出成品、半成品及预制构件加工订货单。(二)生产准备(1)施工场地准备:施工场地的平整,临时水、电管线的敷设及临时设施的搭设按土方开挖、主体施

23、工及装饰施工的要求进行,如附图3、附图4、附图5 所示。(2)临时设施的布置:项目部有关人员经过到施工现场实地观看测量,通过几个平面布置方案的比较,确定钢筋加工场地、木工加工场地安排在楼的南侧,职工食宿安排在南侧宿舍旁,项目经理部办公室安排在东南位置。序号监建名称建筑面积备注1项目办公室20砖混一层2水泥仓库50砖混一层3民工宿舍3004机修电工房30石棉瓦屋顶5钢筋加工棚300石棉瓦屋顶6木工加工棚1007保卫室108公厕20水冲式(3)机械设备的布置:砂浆搅拌机、混凝土搅拌站设在楼的北侧,分别设两座垂直提升架。(4)临时供排水的管线:施工用水管道沿工程施工场地外围埋设,埋设深度500mm。

24、楼层施工用1水管随楼层增高,每层留设水龙头以解决楼层施工用水,用水管道铺设途经混凝土砂浆搅拌棚、钢筋加工场、生活区、办公区。(5)施工道路:主干道宽度不小于6m,路面铺100mm 厚炉渣碾平压实,现场基坑周围与道路两侧均设明沟排水。(6)施工用电准备:供电线路采用三相五线制,分两路布线。1)施工用电总容量: 室内照明容量:P3=3.5kW; 室外照明容量:P4=6kW; 电动机额定功率: P1=83.60kW; 电焊机额定容量:P2=46kVA; 总用电量: 2)线路截面选择供电线路采用三相五线制,分两路布线。总配电盘下分两路,每路用电量为90kW,每路导线截面为(335+216)铝芯橡皮电缆

25、线架空敷设。3)总配电盘设漏电保护器、断流器、接地保护。4)临时用电线路沿工程施工外围架设一周,在施工机械、生活区、办公区等处留设施工用电配电盘。(7)施工用水准备1)现场施工用水量:q1=3.76L/s;2)现场施工生活用水量:q2=0.78L/s;3)消防用水:q3=10L/s;由于q1 q2 q3 故现场用水量按q=10L/s;4)供水管径直径d=100mm。(8)机械设备、周转材料和建筑材料的准备1)基础施工前建好混凝土搅拌站,混凝土搅拌站应设专人负责;按施工平面布置图安装和就位垂直升降机、砂浆搅拌机、钢筋对焊机、钢筋切断机、钢筋成型机、木工机械,其他小型机具应配套齐全。2)由于施工现

26、场较窄,周转材料及建筑材料应根据施工计划有组织的进场和订购,按施工总平面图合理堆放。序号材料及构件名称单位数量1钢管t412钢模板t263扣件个14004竹模板9505竹架板3106模板料327预应力空心板271.68门窗408.0(9)加工、定货计划(材料、半成品、成品、机具、模板)(三)其他准备施工许可证、开工报告及占道施工许可证应在正式施工前办完。主要施工方法及技术措施(一)流水段划分本工程按楼栋单元分为三个施工段,每个施工段又从中间分成两个流水段如图5-1 所示,施工段流向从东向西。在主体工程施工过程中水、电、暖安装施工队应及时配合预埋。在主体进行到四层时,即开始进行内墙粉刷的刮槽,并

27、逐步展开门窗的加工制作,安装工程的准备等工作。(二)大型机械选用施工现场需配施工机械如表3-7 所示。(三)施工特点(1)本工程预制构件较多,应注意预制构件的质量,特别是大跨度的SP 预应力空心板构件,应在充分考察的基础上,选择质量好、信誉高的构件生产厂家。(2)本工程所用承重空心砖属新型墙体材料,其施工工艺、质量标准和施工措施应特别注意。(3)本工程上下水系统采用了承插式塑料排水管及铝塑复合上水管,此两项属新材料、新工艺,应充分注意。(4)施工场地较窄。施工质量要求高、工期要求紧。(四)施工流程及重点决策(1)主要分部分项施工工艺流程:如图5-2 所示。(2)主要施工方案一览表及重点决策内容

28、。 表5-1(五)测量放线(1)测量放线方案:施工测量遵循“从主体到局部,先控制测量后细部测量”的原则,由于施工测量受到施工的限制和干扰,所以测量方案和测量手段有别于一般建筑的施工测量。本工程专设一名测量助理工程师。土方工程完成后及时与建设单位核验标高、水准点及定位轴线,坚持测量复核制度,做到各项资料签证齐全。(2)仪器选择:平面控制网的测设及建筑物定位选用先进的J2红外线测距仪,S3 水准仪配两把铜钢水准尺,垂直测量选用红外线铅锤仪,各种仪器精度达到国家建筑测量标准。(3)建筑平面控制网:根据建设单位提供红线图和建筑物轴线的设计坐标,利用极坐标法,通过计算测出平面控制网,记录存档。控制桩定于

29、地面,并在桩顶面打上钢钉作为标志。在周围直径500mm、高300mm 范围内用混凝土浇筑做保护。(4)轴线桩的测设:利用直角坐标法,根据本工程设计轴线坐标,测出轴线控制桩,地下室利用轴线控制桩采用经纬仪直接引测轴线。首层以上轴线传递用铅锤仪逐层投点控制。(5)高度传递:在楼梯间悬吊钢尺,钢尺下端挂一重锤,使钢尺处于铅垂状态, 用水平仪在下部对所建楼层面分别读数, 按水准测量原理把高程传递上去。(6)沉降观测:水准点设置: 在建筑物附近设置三个永久水准点,埋设应坚固稳定。(7)观测点位置:详见沉降观测点位置结施设计图,在建筑物四周埋设水准点。 (9) 沉降观测点的观测:施工期间每半个月或每完成一

30、层观测一次;竣工后一年内每季度观测一次,以后每半年观测一次。沉降观测资料交设计院审查存档。(六)土方开挖与回填(1)施工机具:反铲挖土机、轮式装载机、自卸汽车、蛙式打夯机、木夯、镐、铁锨、手推车。(2)土方开挖:该工程土方工程采用一台反铲挖土机施工,挖出土方除留足回填土外,用自卸车运离施工现场。机械挖土方应挖基底标高上500mm 处,由人工挖土、 清底至基底设计标高。基坑放坡挖方时应按10.6 放坡,基坑西侧与围墙距离较近,无法按规定放坡,为防边坡被雨水冲刷,用喷水泥砂浆进行防护,砂浆比例为13。喷浆前应在基坑边坡四周绑扎间距30cm30cm 的4 冷拔钢丝。()回填土:本工程室内外回填土采用

31、原土回填,用蛙式打夯机夯实回填土,应一夯压半夯进行分层夯实。室内墙边及墙角部分用木夯夯实。每层铺土厚度200250mm,每层夯实34 遍。()质量要求)机械开挖时应避免超挖和扰动原土。基槽开挖后应尽快施工混凝土垫层,减少基底暴露时间,防止雨水对基槽的浸湿。)回填所用原土质量应符合设计和规范规定,应适量控制含水量,防止出现橡皮土。每层夯实后后进行密度测试,应符合设计要求。)回填土分层厚度为25cm,每步回填土间隔距离必须相互错开,上下层土的接茬间隔不得小于50cm。)地下水或雨水进入基坑(槽)时,应采取人工排水,使基坑(槽)保持无积水状态。(七)地基钎探、验槽(1)根据槽壁土层的分布和走向,初步

32、判断基底是否挖到设计所要求的土层,整个槽底的土层颜色硬度应均匀一致。发现局部过软或过硬等异常情况应通知设计人员处理。(2)基坑挖好后应进行钎探,钢钎用直径2225mm 的钢筋制成,一端呈60锥状,长度1.82.0m,锤重3.54.5kg,下落高度距钎顶5070cm,应垂直打入土中,记录每个打入的锤击数。(3)在基槽内按梅花状布孔,布孔间距12m,深度2.0m,探孔应统一编号,并绘制成平面图。异常部位应加密布孔,必要时还可加深钎探深度。(八)垫层与钢筋混凝土底板(1)施工顺序:土方开挖清槽钎探验槽处理钢筋混凝土条形基础0.0000 以下墙体砌筑基础圈梁暖气沟回填土及室外管线。(2)施工要点1)基

33、槽清理:条形基础施工之前应进行验槽,轴线、基坑(槽)尺寸和土质应符合设计规定。槽内应无浮土、积水、淤泥、杂物。局部软弱土层应挖去,用灰土或砂砾回填,夯实至设计高度。2)钢筋绑扎:垫层强度达到一定强度后,在其上弹线、支模、铺放钢筋网片,底部摆放保护层垫块。为了更好的控制构造柱插筋的位置,故绑扎构造柱钢筋时,在插筋的两侧各加一道6.5 的钢筋,把构造柱插筋固定在此钢筋上。3)模板支设:安装模板前先复查地基垫层标高及中心线位置,弹出基础边线;基础下段木板如果土质良好,可以用土模,但要保证基坑和基槽尺寸必须准确。4)混凝土浇筑:浇筑混凝土前,模板和钢筋上的垃圾、泥土和钢筋上的油污等杂物,应清除干净。模

34、板应浇水湿润;混凝土浇筑应连续浇筑;混凝土浇筑完毕,外露表面应覆盖浇水养护。(九)钢筋工程(1)准备工作1)熟悉施工图了解所属工程的概况,检查钢筋施工图纸各编号是否齐全,详读施工图说明及设计变更通知单。2)检查构件各部分尺寸是否吻合,每个构件中所有钢筋编号的数码是否存在重复现象。3)核对钢筋的直径、式样、 根数是否存在施工图与材料表不相符的情况。4)钢筋的配置是否有与设计构造规程或施工验收规范不相符之处。5)现有的工地施工机具和工艺条件能不能在质量和任务量上满足加工这批钢筋的要求。(2)技术问题的解决1)如构件各部分尺寸出现矛盾或钢筋施工图与材料表的编号、式样、直径、数量不一致,与设计单位取得

35、联系,根据设计单位要求,可以直接在图上改动。2)对于不作为受力钢筋的铺助钢筋(架立钢筋、分布钢筋、以及其他形式的“副筋”等),为了考虑施工方便,在符合构造规定的条件下,向设计单位、主管技术人员说明,可做适当修改。3)因材料供应条件不能满足施工图纸要求的应进行钢筋代换计算,确定代换方案,并办理技术核定单。4)与钢筋绑扎安装有关的成型加工事宜,要在配料时预先考虑,如堆放顺序、接头配置, 分部钢筋加工工期的先后安排等。5)受力钢筋的受力,或牵涉到其他受力部位和结构构造的修改,应通过技术人员或设计部门确定。(3)配料凭证1)配料单:包括钢筋直径、式样、根数以及下料长度等内容,应按施工图配筋详图抽出钢筋

36、、计算配料,下料长度必须由配料人员计算好后填写,不可以用设计人在材料表上写出的数据。2)料牌:料牌上应注明工程名称、图号、构件编号和个数、钢筋根数、钢筋号、钢筋规格、下料长度、钢筋式样。(4)钢筋成型:钢筋弯曲成型前必须先做样板,以检查合格后照样板进行加工。绑扎骨架中的受力钢筋,应在末端做弯钩,弯钩应符合规范规定。(5)钢筋弯钩:级钢筋末端要做180弯曲直径D 应不小于钢筋直径的2.5 倍,平直部分长度不宜小于钢筋直径的3 倍。箍筋的末端均应弯钩,弯钩长度应符合规范规定。钢筋下料长度应考虑钢筋弯曲的调整值。弯起钢筋弯曲直径不应小于钢筋直径的5 倍。钢筋原材料因保管条件和存放时间会导致钢筋锈蚀,

37、绑扎前应将锈蚀钢筋进行除锈处理。(6)绑扎1)钢筋位置划线:梁的箍筋位置划在纵向钢筋上,平板或墙板钢筋划在模板上,柱的箍筋位置划在对角线纵向钢筋上,基础的钢筋每个方向的两端各取一根划点,或划在垫层上。2)绑扎钢筋间距应符合设计要求,配有双排钢筋的构件,上下钢筋之间应垫以马凳筋,以保持双排钢筋间距正确,板内上部钢筋的下面,应垫设一定数量的垫块,必须使上部钢筋位置正确,有足够的混凝土保护层。3)钢筋绑扎时,应注意弯钩方向,不得任意颠倒,端部的弯钩应与所靠底模板面垂直, 不得倾斜式平放,柱中竖向钢筋搭接时,柱角部钢筋弯钩应与模板成45角。4)箍筋的接头在柱中应该环向交错布置,在梁中应纵向交错布置,箍

38、筋的绑扎均应与主筋互相垂直,不得滑落、偏斜,四角与主筋平贴紧密,位置正确,箍筋间距必须符合设计要求。5)绑扎钢筋拧扣应拧一转半以上,以防松动,并随手将绑扎钢丝拧向骨架内部。6)现浇圈梁、构造柱交叉部位,应注意钢筋的相交位置和排列。配有双层钢筋网的混凝土板,应根据钢筋直径、网格大小自行配置架立钢筋,以防止上层网片在施工中受压变形。7)梁或板中的钢筋如因安装暗管,预埋件而必须移动时,应将钢筋向一边移动,但不得把钢筋局部弯曲,钢筋移动后造成过大间距,应加设一根同一直径的钢筋。(7)成品管理:弯曲成型好的钢筋,必须轻抬轻放,避免摔在地上产生变形,规格、外形尺寸被检查过的成品应按编号拴上料牌。清点某一编

39、号钢筋成品确切无误后,将该号钢筋全部运离成型地点,在指定的堆放场地上按编号分隔后整齐堆放。非急用于工程上的钢筋成品,应堆放在仓库内,仓库屋顶应不漏雨,地面保持干燥,并有木方或混凝土板等作为垫件。进入成品仓库的钢筋必须要复验钢筋加工的质量。进场钢筋必需有出厂合格证、复验报告。钢筋弯曲成型后,如发现有裂痕、断伤者不得使用,同时应对该批钢筋质量进行复查。(8)质量安全措施:钢筋成型的形状正确,平面上没有翘曲不平现象,末端弯钩的净空直径不小于钢筋直径的2.5 倍。钢筋弯曲处不得有裂缝,并不得反弯。检查钢筋的钢号、直径、根数、间距是否正确,特别注意负筋的位置。钢筋接头的位置及搭接长度应符合设计和施工规范

40、的要求,钢筋保护层厚度应满足规范的规定。钢筋绑扎应牢固,不得有松动变形现象。钢筋表面不允许有油污和粒状、片状锈斑。钢筋绑扎完毕应及时进行隐蔽验收,并办理验收手续。(十)模板工程(1)准备工作:向施工班组进行技术交底,做好模板底部的砂浆找平工作,以防模板底部浇筑混凝土时漏浆,模板应涂刷隔离剂,在涂刷隔离剂之前应先将模板上的灰浆铲除并清理干净,严禁在模板上涂刷废旧机油,以免污染构件钢筋。模板支撑的承接面应平整坚固,准备好垫木。(2)模板设计:模板采用12mm 厚酚醛竹胶合板模板和钢模板配合使用, 竹模板内楞采用60mm100mm 方木制作,内楞方木竖向排列,间距不大于300mm。内楞与12mm 厚竹胶板用钢钉钉牢,成为整体。梁底模全部采用50mm 厚木模,梁底模板宽为梁净宽。梁侧模采用组合钢模。平板模板采用12mm 厚酚醛竹胶合板模板,宽等于板底净尺寸,板模搁置于墙体上,次龙骨采用60mm100mm 方木,间距不大于300mm,主龙骨采用2 根48mm3.5mm 的钢管,间距750mm,支撑架采用普通钢管支撑,平台板下立杆间距不大于1.5m1.5m,梁下立杆应加密,间距不大0.75m0.75m,横杆沿高度方向间距不大于1.8m。(3)标高测量:根据实际标高的要求,用水准仪

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
