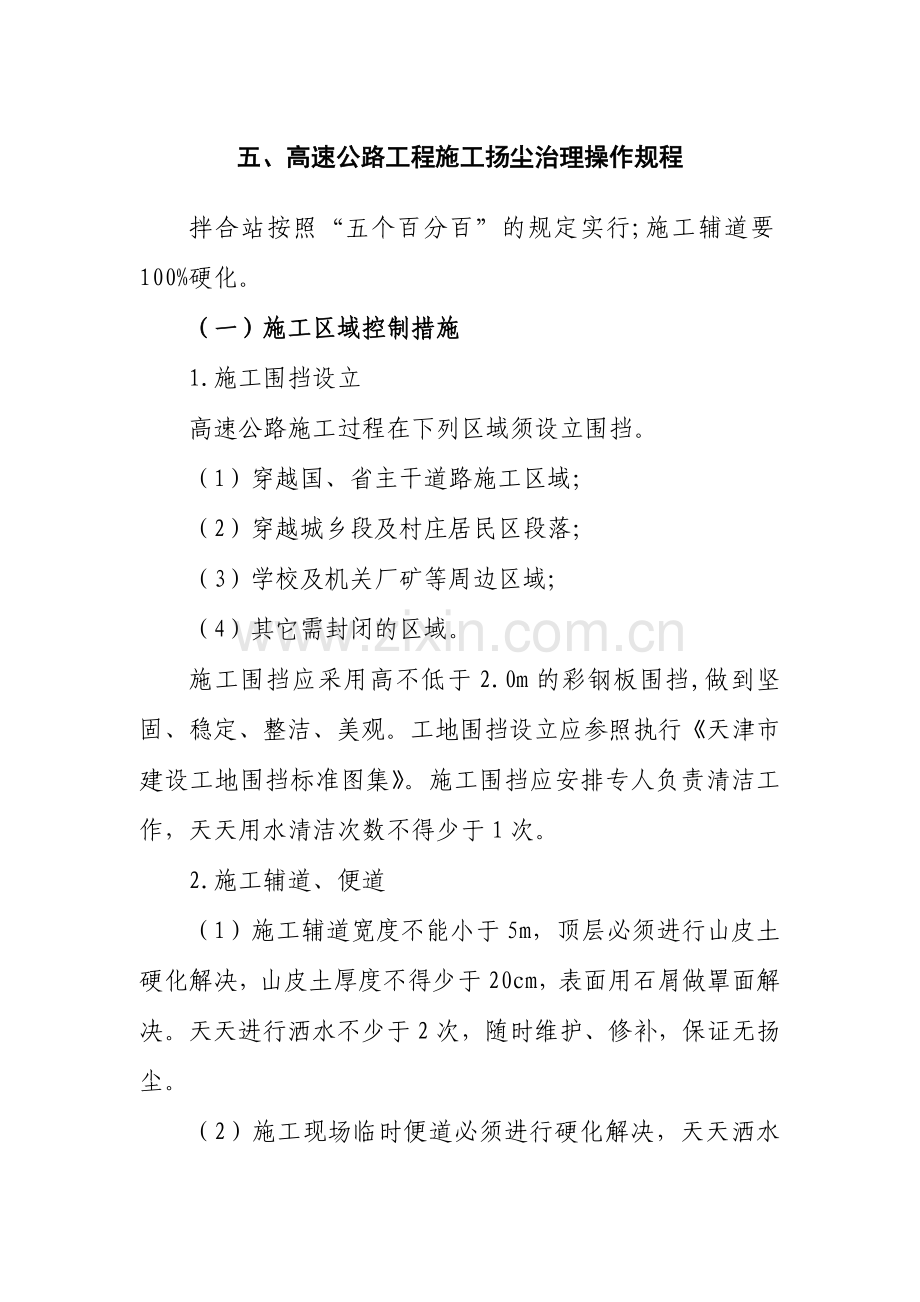

五、高速公路工程施工扬尘治理操作规程
拌合站按照“五个百分百”的规定实行;施工辅道要100%硬化。
(一)施工区域控制措施
1.施工围挡设立
高速公路施工过程在下列区域须设立围挡。
(1)穿越国、省主干道路施工区域;
(2)穿越城乡段及村庄居民区段落;
(3)学校及机关厂矿等周边区域;
(4)其它需封闭的区域。
施工围挡应采用高不低于2.0m的彩钢板围挡,做到坚固、稳定、整洁、美观。工地围挡设立应参照执行《天津市建设工地围挡标准图集》。施工围挡应安排专人负责清洁工作,天天用水清洁次数不得少于1次。
2.施工辅道、便道
(1)施工辅道宽度不能小于5m,顶层必须进行山皮土硬化解决,山皮土厚度不得少于20cm,表面用石屑做罩面解决。天天进行洒水不少于2次,随时维护、修补,保证无扬尘。
(2)施工现场临时便道必须进行硬化解决,天天洒水不少于4次,随时维护、修补,保证无扬尘。
3.材料堆放
施工现场临时存放易引起扬尘的散装物料,要采用覆盖措施,防止扬尘污染。长时间存放的土方要用密目防尘网进行苫盖。白灰、粉煤灰等细度模数较大的散料要做到“随用随揭,用完即盖”,最大限度减少扬尘。
封闭式加工厂
(二)场站扬尘控制措施
1.拌合站
(1)拌合站地点应远离居民区、学校和农作物种植区,场区周边应设围墙和大门,场区应按功能分设生产区、办公生活区,拌和站场地须硬化解决,其中沥青拌和站、混凝土拌和站场地须进行混凝土硬化解决。
(2)建立施工扬尘治理责任制度,按区域实行挂牌制,责任贯彻到人。场区内道路天天至少清扫两次,洒水三次,并根据生产和外界环境风力等级情况适当增长洒水清扫次数,保证无扬尘无杂物,做到场内清洁整齐,场容文明。
(3)砂石料按种类和规格分类堆放,做到整齐有序;砂石料场应分区,三面砌墙,顶部加盖,墙高不得低于1.5m;水泥、矿粉须使用密闭容器存放,防止扬尘。
(4)砂石料仓(上料口)三面封闭,减少铲车上料时产生的粉尘污染。
2.加工厂区
(1)加工厂区要做到100%混凝土硬化解决,厂区周边设围墙和大门,保证功能分区。
(2)加工厂区安排专人负责清扫、洒水降尘,天天应清扫2次,洒水2次。
(3)厂区物料要分类码放、整齐有序。
拌合站上料仓
拌合站储料仓
(三)运送车辆
进出施工区运送工程垃圾、工程渣土等车辆要采用覆盖或密闭装运方式,防止扬尘;施工区与既有道路出入口要有冲洗设备,严禁车轮带泥污染路面。
车辆运送
(四)施工工序扬尘控制
1.清淤作业
(1)淤泥运送车辆要采用密闭式车厢,严禁途中撒漏。
(2)淤泥存放处要符合环保规定,严禁随意倾倒。
(3)运送车辆在主干道出入口位置要设立车轮冲洗设备,严禁带泥上路。
2.土方运送作业
(1)土方运送车辆要有苫盖措施,避免途中撒漏。
(2)土方原则上采用集中存放的原则,存放区域要远离城乡、村庄、学校等区域。
3.路基作业
(1)灰土采用集中拌合和路拌两种方式。采用集中拌合时,拌合场地要远离城乡、村庄、学校等区域,大风天气严禁进行拌合作业。采用路拌法施工时,严格按照施工工艺逐层铺筑材料,拌和机拌合滚筒四周设立胶皮密封,防止扬尘。
(2)回填土方后应及时摊铺整平,整平后应及时碾压,采用洒水养护,养护洒水次数根据天气情况拟定,但是要保证碾压面湿润。
(3)路基成型后尽也许封闭交通,严禁车辆通行。如需借用路基通行的,要设立专用车道,并按照辅道标准进行洒水降尘。
4.结构层施工、沥青面层施工,参照城市道路施工规程执行。
基层洒水养生
