1、雨篷及屋面防水系不住做法施工技术交底工程名称新建哈尔滨和谐型大功率机车检修基地编 号交底项目综合办公楼、电气检修综合楼、食堂浴室宿舍交底日期2023625交底内容雨篷及屋面细部做法文字说明或附图:一、 施工依据1、新建哈尔滨和谐型大功率机车检修基地施工图2、国标图集03J501-2、99J201-1。二、 工程做法根据2023年6月30日图纸会审记录,所有防水卷材统一采用DJ-丁基橡胶,按设计图纸雨篷做一层DJ-丁基橡胶,细部做法按规范增长附加层,防水施工完毕检查合格后,上面做2cm的砂浆保护层。1、 设计雨篷大样图:2、 雨篷根部泛水高度为300mm,切凹槽压入墙体,水泥钉压条500mm。如

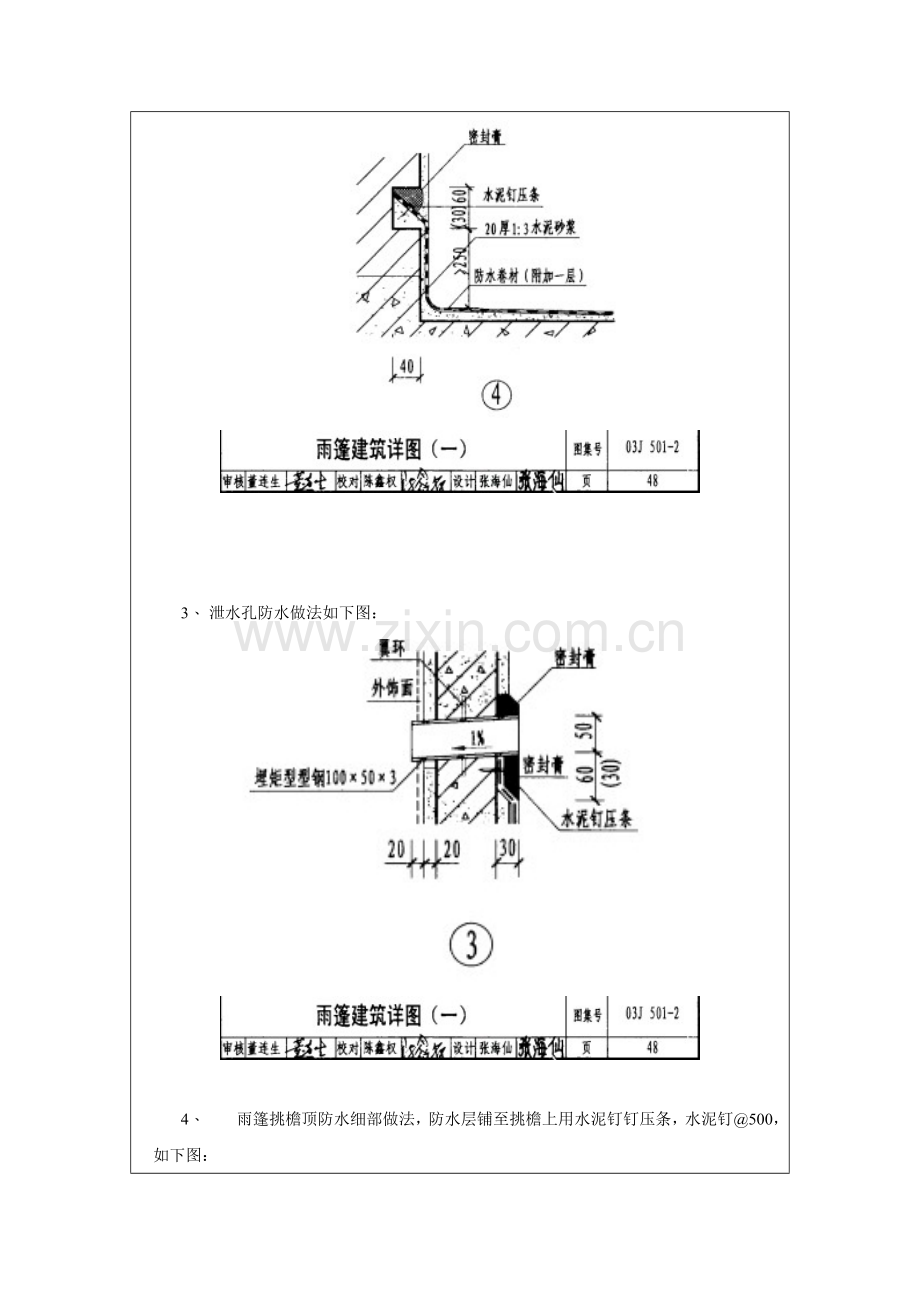

2、下图;3、 泄水孔防水做法如下图:4、 雨篷挑檐顶防水细部做法,防水层铺至挑檐上用水泥钉钉压条,水泥钉500,如下图:5、 屋面水落口防水细部做法如下图:6、 屋面突起管道防水细部做法:管道根部直径500mm范围内,找平层应抹出高度不小于30mm的圆台; 管道周边与平层或细石混凝土防水层之间,应预留20mm*20mm的凹槽,并用密封材料嵌填严密;管道根部四周应增设附加层,宽度和高度均不应小于300mm;管道上的防水层收头处应用金属箍紧固,并用密封材料封严,见下页图。7、 其余屋面混凝土突起物防水做法有挑檐的压至挑檐下,采用水泥钉压条,水泥钉500mm,无挑檐的卷材的收头可采用金属压条钉压,并用密封材料封固用水泥钉压条,水泥钉500mm,高度不应小于250mm。三、 安全环保注意事项:(1)进入施工现场,必须戴好安全帽,规范施工。防止意外事故发生。(2)所用电源均由专业电工负责,其它人不得私自接拉电源线,电源线路不得拖地,并检查绝缘是否良好。所用电气设备均有三级以上漏电保护。(3)操作人员严禁在施工现场楼内吸烟,防止引燃卷材等物品。(4)进入现场遵守一切规章制度,文明施工。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
