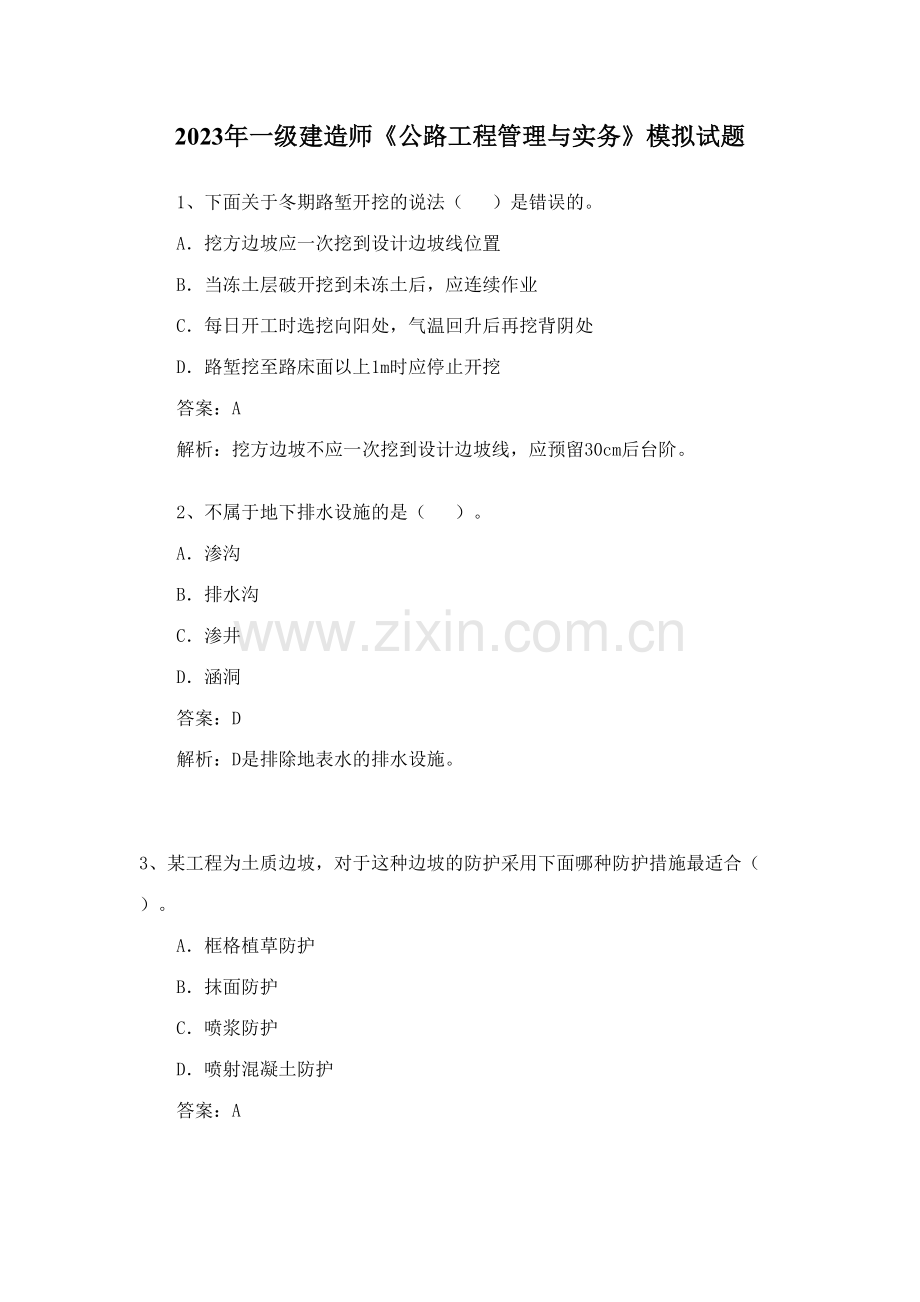

1、2023年一级建造师公路工程管理与实务模拟试题1、下面关于冬期路堑开挖的说法( )是错误的。A挖方边坡应一次挖到设计边坡线位置B当冻土层破开挖到未冻土后,应连续作业C每日开工时选挖向阳处,气温回升后再挖背阴处D路堑挖至路床面以上1m时应停止开挖答案:A解析:挖方边坡不应一次挖到设计边坡线,应预留30cm后台阶。2、不属于地下排水设施的是( )。A渗沟B排水沟C渗井D涵洞答案:D解析:D是排除地表水的排水设施。3、某工程为土质边坡,对于这种边坡的防护采用下面哪种防护措施最适合( )。A框格植草防护B抹面防护C喷浆防护D喷射混凝土防护答案:A解析:抹面防护合用于易风化的软质岩石挖方边坡,岩石表面比

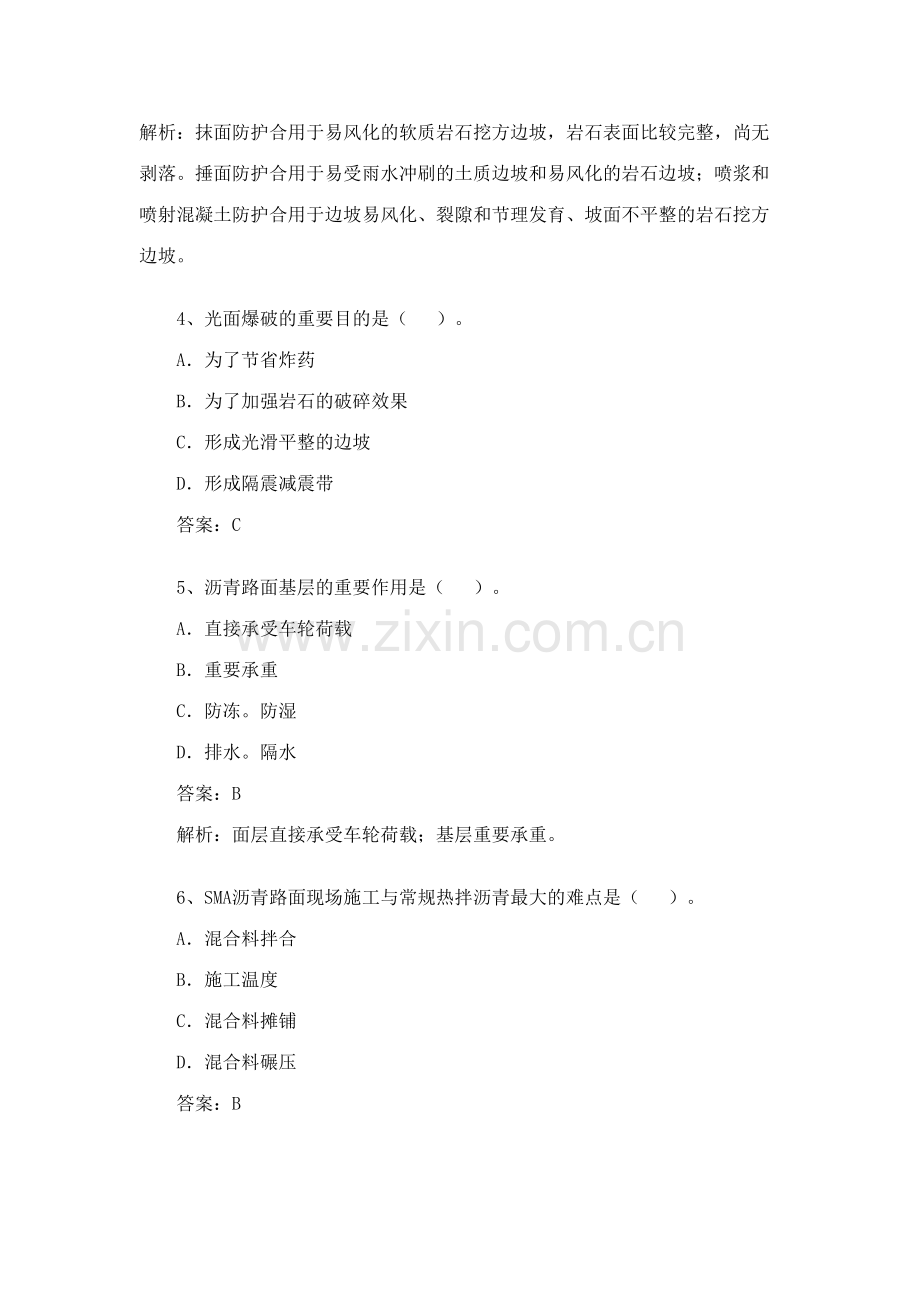

2、较完整,尚无剥落。捶面防护合用于易受雨水冲刷的土质边坡和易风化的岩石边坡;喷浆和喷射混凝土防护合用于边坡易风化、裂隙和节理发育、坡面不平整的岩石挖方边坡。4、光面爆破的重要目的是( )。A为了节省炸药B为了加强岩石的破碎效果C形成光滑平整的边坡D形成隔震减震带答案:C5、沥青路面基层的重要作用是( )。A直接承受车轮荷载B重要承重C防冻。防湿D排水。隔水答案:B解析:面层直接承受车轮荷载;基层重要承重。6、SMA沥青路面现场施工与常规热拌沥青最大的难点是( )。A混合料拌合B施工温度C混合料摊铺D混合料碾压答案:B解析:SMA混合料内部具有大量的沥青玛蹄脂胶浆,粘度大,温度低时很难压实。7、梁
3、式桥设计洪水位上相邻两个桥墩(或桥台)之间的净距称之为( )。A标准跨径B理论跨径C计算跨径D净跨径答案:D解析:梁式桥设计洪水位上相邻两个桥墩(或桥台)之间的净距称之为净跨径。8、在软土地基、河道无冲刷或冲刷轻微,水位变化小的河道上修建拱桥时,宜采用( )。A组合式桥台B空腹式桥台C齿槛式桥台D背撑式桥台答案:B解析:空腹式桥台自重较轻,适合于软基;C合用于软基和路堤较低的中小跨径拱桥。9、在验算支架刚度时,不应计入验算的荷载是( )。A模板。支架和拱架自重B新浇混凝土的重力C其他也许产生的荷载,如雪荷载D振动混凝土产生的荷载答案:D解析:验算支架刚度时,验算127.10、下列荷载中,属于偶
4、尔作用的有( )。A水浮力B风荷载C汽车荷载D地震作用答案:D解析:A为永久作用,BC为可变作用, 偶尔作用涉及地震作用和船舶或漂流物的撞击力以及汽车撞击作用。1、下列选项中属于收费方式的是( )。A钞票收费B均一制收费C半自动收费D封闭式收费答案:C解析:收费方式涉及人工。半自动化。全自动化收费。2、下列不属于“隧道照明控制系统的功能”的选项是( )。A合理地设立隧道照明系统能避免隧道黑洞效应,保证行车安全B养护工作所需照明C并根据洞外的照度变化,交通量的变化对洞内照明强度进行调节D节约用电,减少运营费用答案:B解析:A C D 均为隧道照明控制系统的功能。3、按照室外线路的安全技术规定,当
5、工作零线与相线在一个横担架设时,导线排列顺序是,面向负荷从左侧起为( )。AA(N)BCBC(PE)CABCDA(BC)(N)(PE)答案:A解析:和保护零线在同一横担架设时,面向负荷从左侧起为A(N)BC(PE)。当动力线。照明线在两个横担上分别架设时,上层横担,面向负荷,从左侧起为A.B.C.下层横担,面向负荷从左侧起为A(B.C)。(N)。(PE)。4、以下哪种方法属于弯沉的静态检测方法( )。A贝克曼法B核子密度湿度仪法C落锤弯沉仪法D环刀法答案:A解析:BD测定压实度,C属于弯沉的动态检测方法5、属于公路工程常用的空间参数的是( )。A施工过程数B施工段C流水节拍D流水强度答案:B解
6、析:AD工艺参数 C 时间参数。6、按公路工程质量检查评估标准的规定,项目在竣工验收时综台评价为中的必要条件是( )。A质量评估大于等于75分B项目法人工作评价大于等于75分C施工单位工作评价大于等于75分D监理工作评价大于等于75分答案:A7、相对于履带式推土机,下面属于轮胎式推土机特点的是( )。A爬坡能力强B附着牵引力大C作业循环时间短D被广泛应用于各类土石方工程中答案:C解析:A.B是履带式推土机的特点。8、一般质量事故发生后,事故单位报告的时限是( )。A2天内B3天内C12小时内D2小时内答案:B解析:一般质量事故发生后,事故发生单位必须在3d内书面上报质量监督站,同时报公司上级主
7、管部门。建设单位。监理单位和省级质量监督站。9、数字程控互换系统重要功能是( )。A为高速公路运营管理机构办理业务提供语音服务,涉及业务电话和调度指令电话等B为高速公路运营管理机构办理业务提供数据和图像传输通道C为高速公路运营管理机构办理业务提供数字同步时钟和会议电视D为高速公路运营管理机构办理业务提供网络管理和维护答案:A解析:B为光纤数字传输系统之功能。10、当前广泛采用的路堑开挖方法是( ),它涉及薄层开挖、分层开挖、全断面一次开挖等方式。A钻爆开挖B直接应用机械开挖C静态破碎法D钢钎炮法答案:A1、湿弱地基加固的方式有( )。A挤密B换填土C反压护道D粉喷桩E土工织布答案:AB解析:湿
8、弱地基加固的方式有碾压密实、排水固结、挤密、化学固结、换填土等。2、梁桥重力式桥墩,按在桥墩各截面上也许产生的最大竖向力的情况进行的荷载组合,是用来验算( )。A墩身强度B基底最大应力C偏心D桥墩的稳定性E地基稳定性答案:AB解析:梁桥重力式桥墩,按在桥墩各截面上也许产生的最大竖向力的情况进行的荷载组合,是用来验算墩身强度和基底最大应力。3、桥梁工程刚性基础的构造特点是( )。A整体性差B整体性好C埋置深度大D埋置深度小E布置形式多答案:BD解析:刚性基础具有整体性好,埋深小的特点。因此可用砖石等圬工材料建造。4、涌水地段隧道施工,解决涌水的辅助施工办法是( )。A坡排水B超前钻孔或辅助坑道排
9、水C超前小导管预注浆D超前围岩预注浆堵水E井点降水及深井降水答案:BCDE解析:解决涌水的措施重要是加固前方土体,防排结合,以排为主。5、就一条高速公路收费系统来说,下列选项中属于基本系统构成的是( )。A计算机系统B收费视频监视系统C省收费结算中心计算机系统D计重系统E安全报警系统答案:ABE解析:在省域高速公路联网收费系统中,计算机系统还应涉及省收费结算中心计算机系统。计重系统为扩展系统。6、施工现场的室内配电线路涉及( )。A绝缘导线和电缆的明敷设B绝缘导线和电缆的暗敷设C绝缘导线架空敷设D绝缘电缆埋地敷设E电缆线架空明敷设答案:AB解析:C.D.E是室外配电线路的敷设。7、关于路堤填筑
10、方式,以下哪些说法是对的的( )。A不同土质混合填筑时应分层,每种填料层累计总厚不宜小于0.5mB优良土应填在上层,强度较小的土应填在下层C河滩路堤填土,路堤与护道应分别填筑D透水性较小的土填筑于路堤下层时,应做成4的双向横坡E水稳定性好的土填上层,水稳定性差的土填下层答案:ABD解析:河滩路堤填土,路堤与护道应一并填筑。8、公路工程的直接工程费是指( )之和。A税金B人工费C材料费D其他直接费E施工机械使用费答案:BCE9、水泥混凝上路面断板裂缝的修补方法有( )。A直接灌浆法B扩缝灌注法C抹画修补法D全深度补块法E压注灌浆法答案:ABDE10、某特大桥梁工程施工中,因责任过失而导致主体结构
11、倒塌,负责对此质量事故进行调查解决的单位有( )。A国务院交通主管部门B省级交通主管部门C县级交通主管部门D建设单位E施工单位答案:AB解析:特大桥梁工程主体结构倒塌属于重大质量事故。1、东方路桥公司中标承包了某高速公路工程后,组成了以公司副总经理为项目经理的项目经理部,下设技术部、材料部、协议部、财务部等。1技术部在对收集的施工技术资料、施工定额及概预算资料、施工组织管理工作的有关政策规定、环境保护规定、公司对该工程施工的有关规定进行分析的基础上,编制了路基工程、路面工程、桥梁工程的施工组织设计。2在路基工程的施工组织设计中,K0000K5875段为填土路堤。采用水平分层填筑法施工,规定每层
12、填料布料均匀,松铺厚度不超过50cm,施工程序为:取土运送推土机初平压路机碾压平地机整平。3K5875K10950段路基为土石路堤,分层填筑,分层压实。经实验,该路段含石量在50左右,按土石直接铺筑;松铺厚度控制在100cm以内,一直填筑到路堤设计标高。4为保证施工质量,对路基工程施工的质量控制关键点设立为:(1)施工放样与断面测量;(2)路基原地面解决;(3)路基横坡要满足规定;(4)分层填筑、分层压实。问题:1在编制施工组织设计前,技术部还应当收集哪些资料?2土方路基工程的施工组织设计中存在哪些问题?3该段土石路堤填筑存在哪些问题?4完善路基工程施工的质量控制关键点的内容。答案:1还应收集
13、:工程设计文献、工程承包协议、自然条件和经济调查资料。2存在的问题有:每层填料布料的松铺厚度不超过50cm是错误的,应当为不超过30cm;施工程序中平地机整平应当在压路机碾压之前。3松铺厚度应控制在40cm以内,而不是100cm.土石一直填筑到路堤设计标高错误,应在接近路堤标高时,采用土方填筑。4路基工程施工的质量控制关键点尚有:使用合格的原材料,对的拟定土的最佳含水量和最大干密度,每层松铺厚度要满足规定。2、某桥梁工程,其基础为钻孔桩。为了保证工程质量,项目经理部组成了以总工程师为组长的质量控制小组。1、拟定了钻孔桩的质量控制点。内容涉及:桩位坐标控制、垂直度控制、清孔质量控制等。2、该桥梁
14、由A公司总承包,其中桩基础施工分包给B公司,建设单位委托了C公司进行监理。A公司规定B公司在施工前复核了该工程的原始基准点、基准线和测量控制点,在经A公司技术人员审核签认后,指令B公司进行该桥桩基础的施工。该桥1号桥墩桩基础施工完毕后发现整体桩位(桩的中心线)沿桥梁中线偏移,偏移量超过了规范允许的偏差。经检查发现,导致桩位偏差的因素是桩位施工图尺寸与总平面尺寸不一致所致。于是,A公司与监理公司共同商议按以下方案解决,并由A公司指令B公司尽快组织实行。(1)补桩;(2)承台的结构钢筋适当调整,外形尺寸做部分改动。B公司在接到A公司的指令后迅速组织了实行,同时向监理工程师提出了索赔意向告知,并在补
15、桩施工完毕后第5天提交了索赔报告:(1)规定建设单位补偿整改期间机械、人员的窝工损失;(2)增长的补桩应予以计量、支付。理由是A公司是总承包单位,B公司的桩位放线成果已由A公司审核签认,而桩体自身并没有问题。问题:1桥梁基础钻孔桩的质量控制点还应当有哪些?2A公司的做法有无不妥之处?为什么?请指出对的的做法。3B公司的做法有无不妥之处?为什么?请指出对的的做法。4钻孔灌注桩施工的重要工序是什么?答案:1钻孔桩的质量控制点尚有:孔径的控制,钢筋笼接头控制,水下混凝土的浇注质量控制。2A公司做法的不妥之处:(1)对原始基准点、基准线和测量控制点的复核,不能只由A公司技术员审核签认后就进行施工。由于
16、重大的工程放样复核测量需要经项目技术部门主管现场进行检查签认,总工程师审核签认合格后,报驻地监理工程师的审核签认可后才干实行。 (2)发生桩位偏位后,A公司不能只与监理工程师商议解决方案后就指令B公司组织实行。由于施工图的修改权是设计单位,A公司和监理工程师都没有施工图 的修改权。对的的做法是出现桩位偏位后,A公司应将这一情况上报建设单位、设计单位、监理单位,由设计单位提出设计变更方案。3B公司做法的不妥之处:B公司不能向监理工程师提出索赔的规定。由于B公司与建设单位没有协议关系。B公司应当向A公司提出索赔的规定。4(1)施工准备(2)测量放线(3)埋设护筒(4)选择钻孔机械(5)泥浆制备(6
17、)钻孔灌注桩成孔(7)成孔检查(8)钢筋笼骨架(9)砼灌注(10)施工记录(11)环保措施。3、某公路工程所需的重要建材有路基土方填料、砂石材料、水泥、沥青材料、沥青混合料和钢材等。所有材料均由项目部自己采购和组织运送。项目部材料采购部门拟按工程量清单材料供应计划材料用量计划材料用款计划材料采购计划的顺序进行材料计划管理。该项目在施工过程中,项目部有关部门通过资料分析,发现混凝土工程的实际成本比计划成本增长较多,重要因素是砂、碎石材料成本的增长。但有关资料表白,砂、碎石的购入原价与施工预算时的价格一致。在工程施工中还发生了如下事件:事件1:水泥混凝土结构局部出现了蜂窝、麻面,项目都认为并未影响
18、结构,因此未做任何解决。事件2:在满堂支架桥梁施工中,发生了支架垮塌,导致直接经济损失40 万元。项目部在事后的第5 天向上级公司进行了报告。事件3:在路基施工放样时,由于工期紧,项目部新购了一台全站仪后立即投入使用,并将一台超过规定周检确认时间间隔的仪器也投入使用,使路基工程准时竣工。问题:1背景中的材料计划管理程序是否合理?说明理由。2从“价差”方面分析材料成本增长的也许因素,并提出通过物耗管理控制成本的方法。3事件1 中,项目部的做法是否对的?如不对的,提出对的的解决办法。4按公路工程质量事故的分类标准,事件2 中所述事故属于何种质量事故?项目部解决方式是否恰当?说明理由。5分析事件3
19、中存在的仪器管理问题,并提出对的的解决方法。答案:1不合理。应按工程量清单材料需用量计划材料供应计划材料采购计划材料用款计划。2由于材料原价未变,所以从“价差”分析,材料成本增长也许是由于运杂费、场外运送损耗率、采购及保管费的增长而引起。物耗管理的办法有:(1)量差控制。(或节约降耗、控制物耗)(2)量差考核。(3)推行限额领料制度。3不对的。应采用整修的办法进行解决。4属于三级-般质量事故(或一般质量事故)。项目部的解决不妥当。应在3 天内书面报告质量监督站,同时报公司上级主管部门、建设单位、监理单位和省级质量监督站。5新购仪器在使用前应到国家法定计量技术检定机构检定,而不能直接使用。当仪器
20、超过了规定的周检确认时间间隔而未检定,则视为不合格,必须停止使用,隔离存放,并做明显标记,须再次检定确认合格,并经项目技术部门主管验证签认后,方可使用。4、某大桥为三孔一联预应力钢筋砼连续梁桥,孔径布置为25+32+25 m ,采用就地浇筑方法施工,CKC门式钢支架,使用组合钢模板。施工单位充足考虑了施工预拱度的因素,并对地基进行了解决,对支架施加了预压。 在安装模板时,全面计算并设立了预拱度值。为减小支架变形,混凝土分2次浇筑,第一次浇筑底板和腹板,第二次浇筑顶板和翼缘板。为防止桥墩与支架发生沉 降差而导致墩顶处梁体混凝土开裂,采用自两边墩台向跨中分段浇筑的方法。在有预应力管道下的混凝土,因
21、管道较多,且钢筋密,决定采用大直径振捣器直接运送 混凝土并振捣,以保证混凝土密实。问题:1、施工预拱度的拟定应考虑哪些因素?2、哪些因素决定地基的解决方式?3、支架是否需要预压?说明理由。4、混凝土浇筑顺序是否合理?如不合理,应当如何浇筑?5、混凝土振捣是否合理?为什么?答案:1、施工预拱度的拟定应考虑如下因素:(1)卸架后上部构造自身及活载一半所产生的竖向挠度。(2)支架在荷载作用下的弹性压缩挠度。(3)支架在荷载作用下的非弹性压缩挠度。(4)支架基底在荷载作用下的非弹性沉陷。(5)由混凝土收缩及温度变化而引起的挠度。2、地基解决的方式根据箱梁的断面尺寸及支架的型式对地基的规定而决定,支架的
22、跨径大,对地基的规定就高,地基的解决形式就得加强,反之就可相对减弱。3、支架应根据技术规范的规定进行预压,以收集支架、地基的变形数据,作为设立预拱度的依据,预拱度设立时要考虑张拉上拱的影响。预拱度一般按二次抛物线设立。4、不合理,应自跨中向两边连续浇筑。5、不合理,由于在预应力管道处,不允许用振捣器运送混凝土,且只能用小直径的振捣器振捣。5、某桥梁工程的施工中,施工单位为保证测量工作的质量,提高测量工作效率,制定了以下测量管理制度:1严格执行测量复核签认制度。(1)由23人组成一个小组共同对监理工程师签认的控制网点测量资料进行核对,核对结果要由工地技术主管审核签认后方可使用;(2)控制测量、定
23、位测量和重要的放样测量,必须坚持采用两种不同的方法进行复核测量;(3)测量结束后,由负责测量工作的技术员召集各位测量员共同对测量成果进行复核。2测量记录与资料要分类整理、妥善保管,作为竣工文献的组成部分归档。具体规定涉及:(1)项目交接桩资料,监理工程师提供的有关测量控制网点,放样数据变更文献;(2)项目及各工点、各工序测量原始记录,观测方案布置图、放样数据计算书;(3)(4)3测量仪器工具的使用和保管。4在进行桥台后背回填时,承包商发现图纸与协议文献中技术规范规定不一致,协议文献采用国内招标文献范本, 技术规范规定回填为宽度不小于50cm,塑性指数不大于12的土方,而图纸中规定回填为宽度不小
24、于2m的天然砂砾,承包商认为,投标报价是按技术规范进行 的,按技术规范施工符合协议规定,而业主认为按设计图纸施工更有助于保证工程质量,书面明确规定监理工程师指示承包商必须按设计图进行施工。问题:1逐条说明上述测量复核签认制度中有哪些不妥之处,写出对的的作法。2完善测量记录与资料的分类、保管、归档的规定。3公路工程常用的测量仪器重要有哪些?测量工具重要有哪些?(分别说出两种即可)4承包商是否有权拒绝业主的这一规定?为什么?5针对业主的此项规定,承包商应当采用如何的解决方式来维护自身利益?答案:1测量复核签认制度中:第(1)小点不对的。应当是:对监理工程师签认的控制网点测量资料,2人独立进行核对,
25、核对结果要经项目技术部门主管复核签认,总工程师审核签认后方可使用。第(2)小点对的。第(3)小点不对的。应当是:测量结束后,测量成果必须采用两组独立平行复核计算进行互相复核。2再增长以下内容:(1)测量内业计算书、测量成果数据表;(2)计量器具周期检定文献。3公路工程施工常用测量仪器重要有:水准仪、经纬仪、光电测距仪、全站仪。测量工具重要指量距尺、温度计、气压计。4承包商无权拒绝业主的这一规定,由于按协议文献规定,业主有权在不违反协议有关条款的条件下可以提出他认为有必要的变更,承包人对发包人提出的变更告知没有拒绝的权利。5承包商应根据协议文献的规定,先规定业主和监理工程师确认这是属于工程变更,并根据相关规定,拟定工程变更价款,办理相应的工程变更手续来维护自己的利益。
