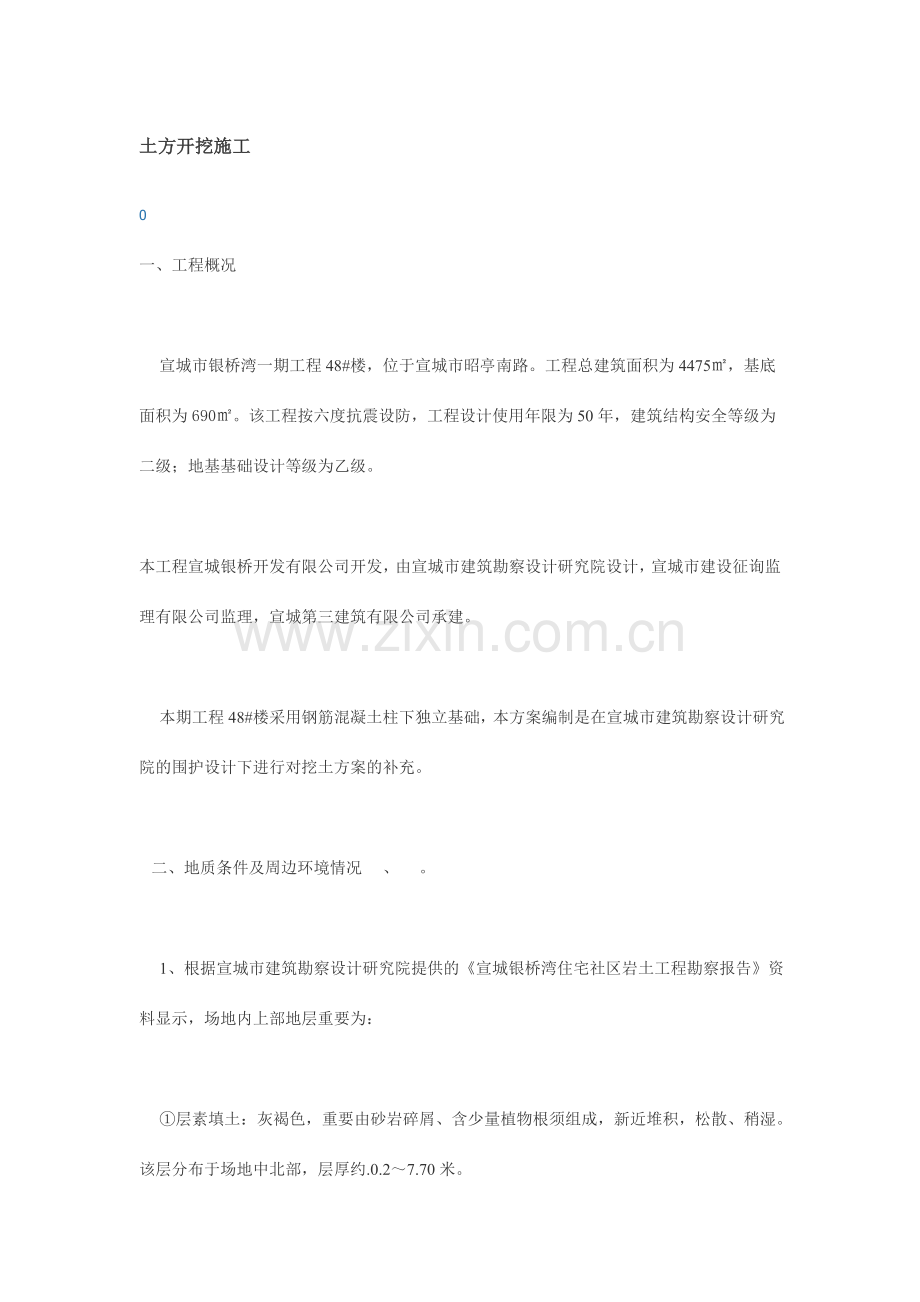

1、土方开挖施工0 一、工程概况 宣城市银桥湾一期工程48#楼,位于宣城市昭亭南路。工程总建筑面积为4475,基底面积为690。该工程按六度抗震设防,工程设计使用年限为50年,建筑结构安全等级为二级;地基基础设计等级为乙级。本工程宣城银桥开发有限公司开发,由宣城市建筑勘察设计研究院设计,宣城市建设征询监理有限公司监理,宣城第三建筑有限公司承建。 本期工程48#楼采用钢筋混凝土柱下独立基础,本方案编制是在宣城市建筑勘察设计研究院的围护设计下进行对挖土方案的补充。 二、地质条件及周边环境情况 、 。 1、根据宣城市建筑勘察设计研究院提供的宣城银桥湾住宅社区岩土工程勘察报告资料显示,场地内上部地层重要为

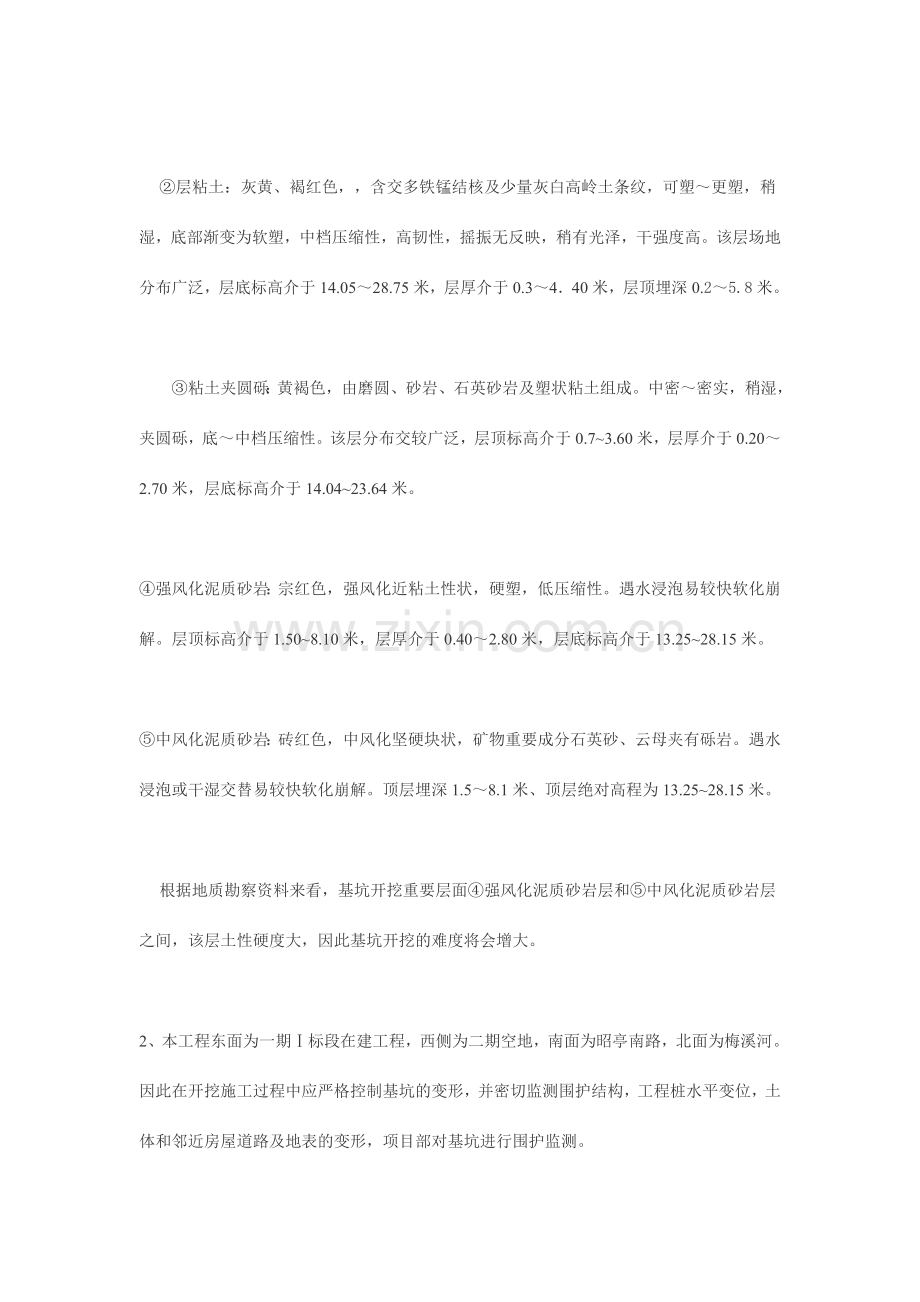

2、: 层素填土:灰褐色,重要由砂岩碎屑、含少量植物根须组成,新近堆积,松散、稍湿。该层分布于场地中北部,层厚约.0.27.70米。 层粘土:灰黄、褐红色,含交多铁锰结核及少量灰白高岭土条纹,可塑更塑,稍湿,底部渐变为软塑,中档压缩性,高韧性,摇振无反映,稍有光泽,干强度高。该层场地分布广泛,层底标高介于14.0528.75米,层厚介于0.3440米,层顶埋深0.25.8米。 粘土夹圆砾:黄褐色,由磨圆、砂岩、石英砂岩及塑状粘土组成。中密密实,稍湿,夹圆砾,底中档压缩性。该层分布交较广泛,层顶标高介于0.73.60米,层厚介于0.202.70米,层底标高介于14.0423.64米。强风化泥质砂岩:

3、宗红色,强风化近粘土性状,硬塑,低压缩性。遇水浸泡易较快软化崩解。层顶标高介于1.508.10米,层厚介于0.402.80米,层底标高介于13.2528.15米。中风化泥质砂岩:砖红色,中风化坚硬块状,矿物重要成分石英砂、云母夹有砾岩。遇水浸泡或干湿交替易较快软化崩解。顶层埋深1.58.1米、顶层绝对高程为13.2528.15米。 根据地质勘察资料来看,基坑开挖重要层面强风化泥质砂岩层和中风化泥质砂岩层之间,该层土性硬度大,因此基坑开挖的难度将会增大。2、本工程东面为一期标段在建工程,西侧为二期空地,南面为昭亭南路,北面为梅溪河。因此在开挖施工过程中应严格控制基坑的变形,并密切监测围护结构,工

4、程桩水平变位,土体和邻近房屋道路及地表的变形,项目部对基坑进行围护监测。 三、旌工准备部署及施工依据和进行计划 1、认真做好施工放样和施工技术交底,开挖前,根据业主提供的定位坐标控制点及总平面图的规定,定角桩及轴线位置,并经业主及监理复核无误后在场内选择合适的位置控制主轴线位(即龙门桩,并做好保护工作),设立控制标高的水准点。根据施工图纸及轴线位置测放场地开挖的边线以及放坡开挖的上下口白灰线。 2、为防止现场和道路起尘污染环境,在出口处设立车辆冲洗坪。 3、由于施工现场场地不平整、欠硬实,运送车辆很容易沉陷,因此在施工现场道路上铺设塘渣。 4、在基坑坡度外侧挖一条明沟,用于雨天集水和施工排水。

5、 5、对施工设备进行全面检查和保养。 6、认真审核施工方案和质量安全保证体系。7、基坑挖土重要机械设备编号机械设备规格数量用途1住友反斗挖掘机200型2台土方开挖2小松反斗挖掘机1202台土方开挖3自卸王15吨10辆土方外运4工程车1保洁专用5潜水1.5KW4台基坑降水8、施工进度规定由于本工程的土方开挖量大,土方开挖期为15天(雨天另计)。为满足质量规定及考虑到施工中的不可预见影响因素,计划天天出土量为200-300立方米。四、施工方法及有关措施1、土方开挖土方开挖采用分段、分层开挖,具体详见平面图,分层开挖深度不大于15m。A、第一层土方开挖(1)工程土方开挖采用机械大开挖方法,第一层土方

6、为自然地面至1.5米深以上部分,用挖掘机直接装车运送。(2)挖深1.5米以上土方开挖,根据取土路线设立运土坡道。由于该部分土层重要为粘土,比较有助于开挖。该部分粘土运用场地内低处回填运用,其余部分运至场外堆放,其土方外运距离为1公里。(3)开挖时分两个区顺序进行,并做好基坑开挖面的排水工作,可采用集水井将水排至明沟内。(4)该层土方局部进入粘土夹圆砾层,挖土难度迅速加大,无论是开挖作业还是土方外运必须采用一定的措施,才干保证施工安全顺利进行。(5)第一层土方根据实际情况分区开挖。天天下班前必须放出1:1:1.5坡度防止滑坡,机械能离坡度8米以上。(6)为达成土方开挖深度规定,保证运土车辆进入运

7、土道路的稳定,还会因坡道承重下沉导致下部淤泥的滑移,导致桩体倾斜严重后果,在上面铺设路基板,避免损坏工程桩。(7)坡道两侧各设一个挖土平台,运用大挖掘机定位装车运上,实际挖土作业采用小挖掘机多平台接力挖土,转运到装土作业平台。B、第二层土方开挖(1)第二层土方开挖重要进入中风化泥质砂岩层,涉及电梯井部分,必须由第一层挖出一定平面后集坑土由120挖机转至第一层所有带出。土方开挖顺序从主楼基础边沿退挖,挖出一定的工作面后,安排主楼开挖的维护施工。由于本工程基底标高以下己施工竣工程桩,严格控制标高,机械不宜开挖过深。(2)底板垫层在挖土清底结束后24小时完毕施工,清底后进行标高复核和基底验收,经验收

8、合格后进行垫层铺筑,并做好排水和安全监护工作,及时进行下道工序施工。(3)基坑四周不得堆载,以免影响围护结构变形,危及基坑,基坑施工应做到“五边”,即:边挖、边凿管桩、边铺、边浇、边砌的施工方法,合格证基坑土体不长期暴露,保证稳定,此时间内同时进行各道工序验收。(4)在开挖过程中施工测量人员严格控制设计标高,并每1平方米打入一根竹签,并打好标高,作为挖土的控制依据。(5)土方工程一般不宜在雨天进行,如因工期需要的确要在雨天施工时,工作面不宜过大,应逐段、逐片完毕,并应切实制定雨季施工的安全技术措施,土方修整后应及时浇筑砼垫层,保证基土不受曝晒及浸泡。2、降排水措施根据地质资料显示,本工程地下基

9、坑含水量不是很大,因此不做井点降水解决。在整个基坑开挖时,应在坑内四周设排水沟,做好坑内排水工作,排水系统重要由天沟、盲沟与集水井组成。湿土标高由监理、业主实际签证为准。在基坑坡度顶部设立30x30排水天沟。排水天沟贯通基坑四周,因市政管井离基坑距离过无,因此在排水沟低处设立70x70x100集水井,由潜水泵负责将水抽至市政管井。 在基坑内,沿四周同样设立排水地沟宽30,深20-40 。基坑底四周设立4个排水沟、集水井,用小型水泵将水抽至坑外。3、人工修土人工挖掘坑底300毫米之前,由施工组配合抄出距槽底300毫米平线,自东向西每隔2.5米打一个小木桩,挖至接近坑底标高时,用标尺随时以小木桩上

10、的水平控制该坑底标高。最后由西侧轴线或中心线引桩拉通线,由工长检查坑边尺寸,拟定坑宽标准,据此修正槽磅,最后清除坑底浮土,修底铲平。凡超挖部分或出现古墓或枯井之类,应清理干净,用砂石回填夯实。为防止坑底土扰动,挖土至基坑坑底标高后24小时内应及时浇筑素砼垫层,工程桩桩头可在垫层浇筑后解决。同时应抓紧施工基础底版,尽量减少基坑暴露时间,以便有效控制围护体变形。开挖放坡的土,按施工计算1:1.75坡度施工,先粗略开挖,再分层按坡度规定作出坡度线,没每隔3米左右做一条,以次为准进行铲坡。人工挖土的土方装入手推车,运至指定地点堆放。4、基坑监测在基坑开挖过程中应密切监测护坡结构、工程桩水平变位、土体和

11、邻周房屋道路及地表的变形,根据这些变形的发展情况,及时调整施工工艺,实行信息化施工,重点监测相邻房屋部位的土体变形情况,并保护工程桩不受挖土影响其位移,以有效地指导基坑开挖和地下室工程施工的进行。监测内容:坑土体的水平位置及沉降观测不请专业监测,由项目部会同监理单位共同监测。坑周边地表土体的水平及竖向移(沉降)监测,边坡上设立固定水平位移观测点,在周边道路和建筑物上设立沉降位移观测点,观测设备:水准仪和经纬仪。坑周边道路和房屋的变形监测。观测设备:水准仪和肉眼观测。监测规定:项目部根据上述监测内容和现场地质条件,在基坑开挖施工之前布置好测点,并将测得的原始数据以及周边的现状记录在案。在基坑开挖

12、过程中监测率为1次天。监测数据即时填入规定的登记表格,并及时提供应建设、监理、施工和设计单位。报警值:原则上应执行国家规范性条文:即围护结构变形及外土体位移不得大于开挖深度的1200或位移日速率不大于3mmD。对于本坑为挡墙顶水平位移为20mm或坑外土体位移30。5、应急加固措施(1)碎石、编织袋、松木桩必要时采用反压。(2)立即局部回填,停止下步开挖,研究对策。(3)围护结构发生较大位移,在坡顶或墙后土体中出现裂缝和沉降时,有条件的地段应先进行坑个卸土,无法卸土处应在墙前抛草袋装碎石反压。(4)发生较大整体位移,应立即用钢管斜向支撑,斜撑上端顶住排桩围檩,围檩可用钢管或大槽钢临时加设,下端立

13、于用砼垫层连结的数根工程桩上(经设计院批准),或采用对称式加钢管斜撑加固,使工程桩两侧对称受力。五、文明施工措施1、施工现场设有冲洗车辆设施,工地进出处铺设草包,防止泥浆带出现场,污染市区道路并派专人清扫路口。2、运土车进场前派专人检查后门板是否搭钩,土方装上车后车厢板四围余土专人清除,防止泥土撒落,污染市区道路。3、路口立醒目的警示牌。六、安全施工措施1、措施(1)建立专职与兼职结合的安全生产管理网络,项目经理是安全生产的第一负责人,安全员是安全生产全方位管理的负责人,各班组、作业班组设兼职安全员,安全指导每个工种、每项作业及每个环节。(2)建立安全岗位责任制及安全奖罚制度,保证每个员工必须

14、遵守安全操作规程,明确安全责任及安全目的。(3)定期对施工现场进行安全检查,提出指令、规定、批评及表扬:坚持班前安全活动制度,签定安全责任书。(4)贯彻三级教育,开工前进行安全员安全作业规范教育,施工前对班组进行安全技术交底,针对各专业组进行岗位安全责任教育。(5)定期对施工现场的各类设备、器材的配备、性能状态、防护装置、电缆的布设、架空及电器的二级漏电保护进行检查。(6)制定文明生产岗位责任制及奖励处罚制度,开展定期检查、验收、评选活动。(7)加强全员法制观念,定期进行法律、法规、制度、劳动纪律教育,规范各员工的行为。2、安全制度(1)施工人员服从现场管理,遵守本地政府法规。(2)文明施工,施工结束时做好现场清理工作。(3)严格遵守施工操作顺序,严禁违章施工。(4)不准向基坑内抛掷工具、钢筋(土钉)等重物。(5)安全用电,注意防火,防盗。(6)进入施工现场必须戴好安全帽,不得赤膊、赤脚或穿拖穿拖鞋进入现场。(7)挖土时,不得在挖机工作面内施工,同时派专人负责安全工作。(8)特殊工程操作工人必须持证上岗。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
