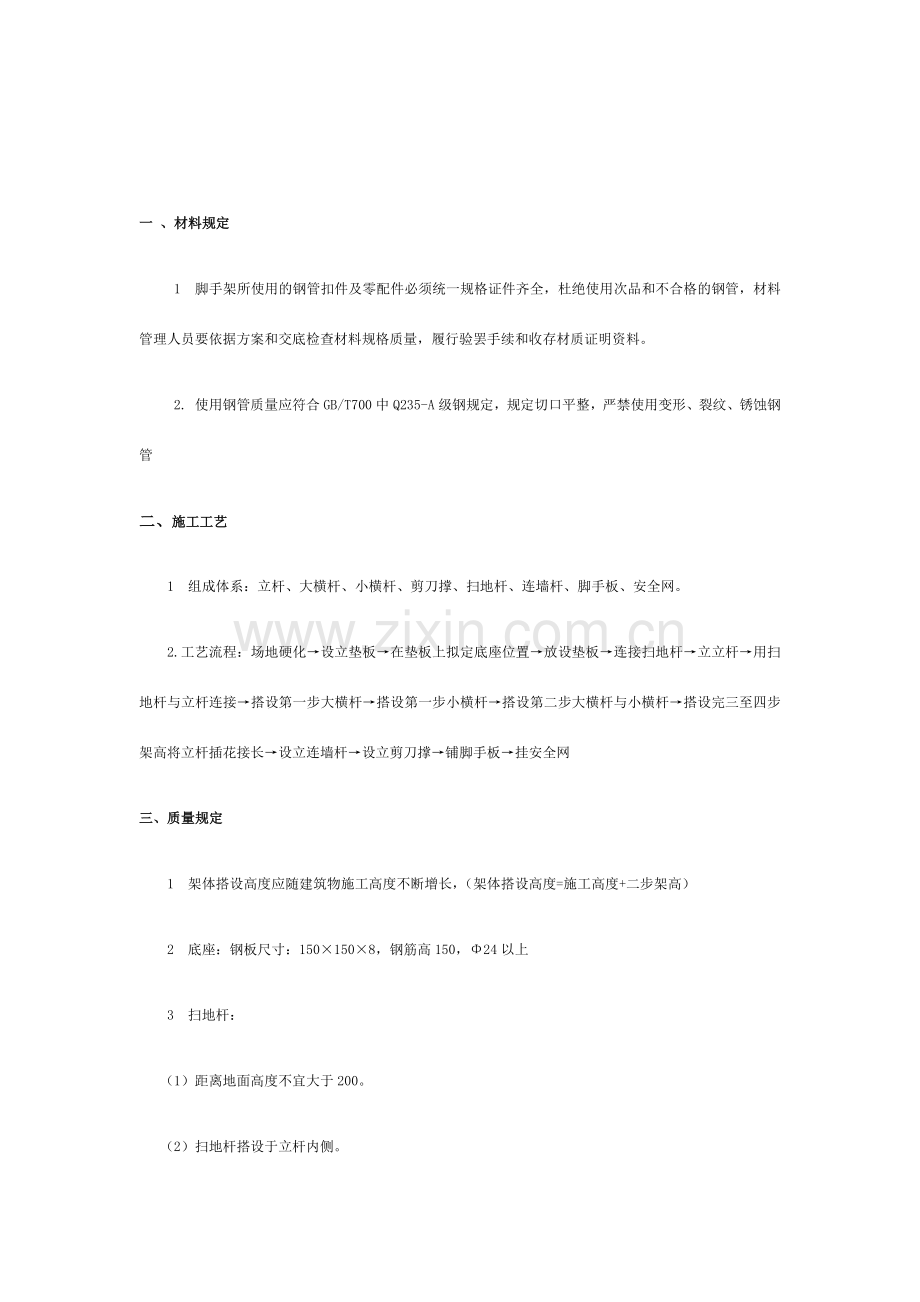

1、一 、材料规定 1 脚手架所使用的钢管扣件及零配件必须统一规格证件齐全,杜绝使用次品和不合格的钢管,材料管理人员要依据方案和交底检查材料规格质量,履行验罢手续和收存材质证明资料。 2. 使用钢管质量应符合GB/T700中Q235-A级钢规定,规定切口平整,严禁使用变形、裂纹、锈蚀钢管二、 施工工艺1 组成体系:立杆、大横杆、小横杆、剪刀撑、扫地杆、连墙杆、脚手板、安全网。2.工艺流程:场地硬化设立垫板在垫板上拟定底座位置放设垫板连接扫地杆立立杆用扫地杆与立杆连接搭设第一步大横杆搭设第一步小横杆搭设第二步大横杆与小横杆搭设完三至四步架高将立杆插花接长设立连墙杆设立剪刀撑铺脚手板挂安全网三、质量规

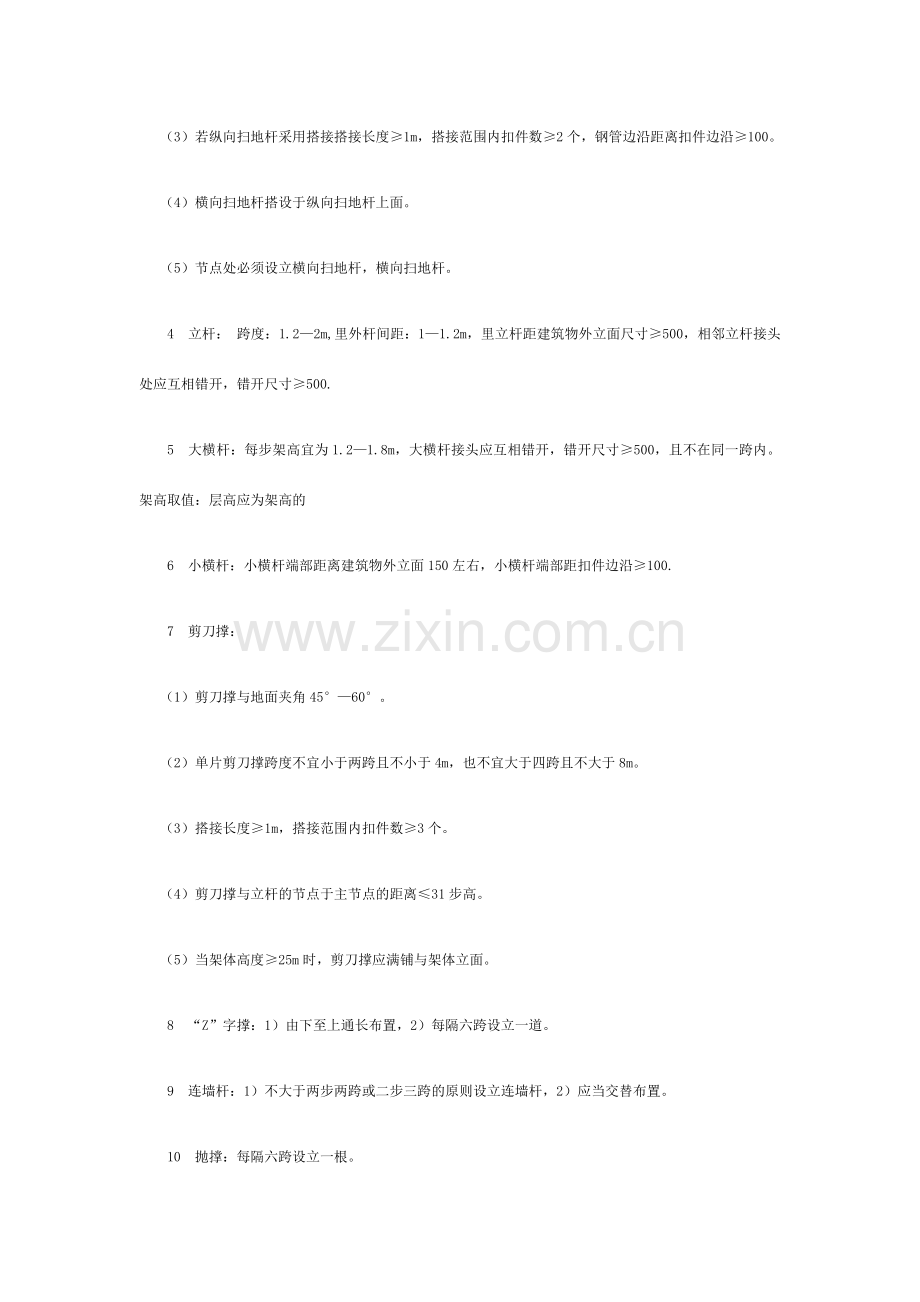

2、定 1 架体搭设高度应随建筑物施工高度不断增长,(架体搭设高度=施工高度+二步架高) 2 底座:钢板尺寸:1501508,钢筋高150,24以上 3 扫地杆: (1)距离地面高度不宜大于200。 (2)扫地杆搭设于立杆内侧。 (3)若纵向扫地杆采用搭接搭接长度1m,搭接范围内扣件数2个,钢管边沿距离扣件边沿100。 (4)横向扫地杆搭设于纵向扫地杆上面。 (5)节点处必须设立横向扫地杆,横向扫地杆。 4 立杆: 跨度:1.22m,里外杆间距:11.2m,里立杆距建筑物外立面尺寸500,相邻立杆接头处应互相错开,错开尺寸500. 5 大横杆:每步架高宜为1.21.8m,大横杆接头应互相错开,错开

3、尺寸500,且不在同一跨内。架高取值:层高应为架高的 6 小横杆:小横杆端部距离建筑物外立面150左右,小横杆端部距扣件边沿100. 7 剪刀撑: (1)剪刀撑与地面夹角4560。 (2)单片剪刀撑跨度不宜小于两跨且不小于4m,也不宜大于四跨且不大于8m。 (3)搭接长度1m,搭接范围内扣件数3个。 (4)剪刀撑与立杆的节点于主节点的距离31步高。 (5)当架体高度25m时,剪刀撑应满铺与架体立面。 8 “Z”字撑:1)由下至上通长布置,2)每隔六跨设立一道。 9 连墙杆:1)不大于两步两跨或二步三跨的原则设立连墙杆,2)应当交替布置。 10 抛撑:每隔六跨设立一根。 11 安全网:立网必须满

4、架铺设,水平安全网每隔4步架高铺设一道,第一步架必须设立水平安全网,洞口盖板随水平安全网的铺设而铺设。 12 扣件:所有扣件方向必须朝内朝上。 13 相邻架体搭设高差不应大于二步架高。 14 拆架:架体应分段拆除(4-5层),相邻架拆除高差不应大于二步架高。拆除顺序与搭设顺序相反四、注意事项 1 立杆接长除顶层顶步外,其余各层各步接头必须采用对接扣件连接。 2 主节点处必须设立一根横向水平杆,用直角扣件扣接且严禁拆除。 3 脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。 4 严禁将外径48mm与51mm的钢管混合使用。 5 剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等

5、同步搭设。 6 一字型、开口型双排脚手架的两端均必须设立横向斜撑。 7 高度在24m以下的单、双排脚手架,均必须在外侧立面的两端各设立一道剪刀撑,并由底至顶连续设立。 8 拆除作业必须由上而下逐层进行,严禁上下同时作业。 9 连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高度不应大于两步,如高差大于两步,应增设连墙件加固。 10 各构配件严禁抛至地面五、安全保证措施1 脚手架搭设人员必须是通过国家现行标准考核合格的专业架子工。搭设脚手架人员必须戴安全帽、安全带、穿防滑鞋。2 脚手架搭设时应按下列阶段进行质量检查,发现问题应及时校正。 (1)基础竣工后及脚手架搭设

6、前: (2)混凝土板强度检测: (3)操作层施加荷载前: (4)每搭设完10m高度后: (5)达成设计高度后。 3 使用阶段 (1) 操作层上的施工荷载应符合设计规定,不得超载。 (2) 不得将模板支撑、缆风绳、泵送混凝土管等固定在脚手架上,严禁任意悬挂起重设备: (3) 六级及六级以上大风和雾、雨天应停止脚手架作业,雨后上架操作应有防滑措施。 (4) 在脚手架使用期间,严禁任意拆除下列杆件,主节点处的纵、横向水平杆,纵、横向扫地杆。 (5) 连墙杆撑要拆除上述任一杆件均应采用安全措施,并报主管部门批准。严禁在脚手架基础及其邻近进行挖掘作业,否则应采用安全措施,并报主管部门批准。 (6) 在脚

7、手架上进行电、气焊作业时,必须有防火措施和专人看守。 (7) 工地临时用电线路的架设及脚手架接地、避雷措施等应按国家现行标准执行。 (8) 立杆底座应安放厚度不小于50mm的木垫板,也可采用槽钢等。垫板与混凝土板接触紧密平整。 4 脚手架的拆除 (1) 接受到项目部脚手架架体拆除任务书后方可进行拆除作业工作。 (2) 拆除现场设警戒区域,挂醒目的警戒标志。警戒区域内严禁非操作人员通行或在脚手架下方继续施工,监护人员履行职责,配备良好的通讯装置。 (3) 仔细检查吊运机械涉及夹具是否安全可靠吊运机械不允许搭设在脚手架上,另立设立。 (4) 拆除人员进入岗位以后,先进行检查,加固松动部位,清除步层

8、内留的材料、物件及垃圾块,所有清理物安全输送至地面,严禁高处抛掷。 (5) 按搭设的反程序进行拆除,即安全网竖脚手板垫铺脚手板防护栏杆搁栅剪刀撑杆连墙杆大横杆小横杆立杆底排的大横杆、搁栅、平杆、斜撑杆。(即先搭后拆后搭先拆的顺序进行拆除。) (6) 不允许分立面拆除或上、下二步同时拆除,认真做到一步一清、一杆一清。 (7) 所有连墙杆、剪刀撑杆件、隔立板、登高措施必须随脚手架步层拆除同步进行下降。不准先行拆除。 (8) 所有杆件与扣件,在拆除时分离,不允许杆件上附着扣件输送到地面或两杆同时拆下输送地面。 (9) 所有铺脚手板拆除时自外向里竖立搬运防止自里向外翻起。严禁脚手板上的垃圾物件直接从高处坠落伤人。 (10) 当天竣工后,仔细检查岗位周边情况,如发现留有隐患的部位,及时进行修复或继续完毕至一个程序,一个部位的结束,方可撤离岗位。
