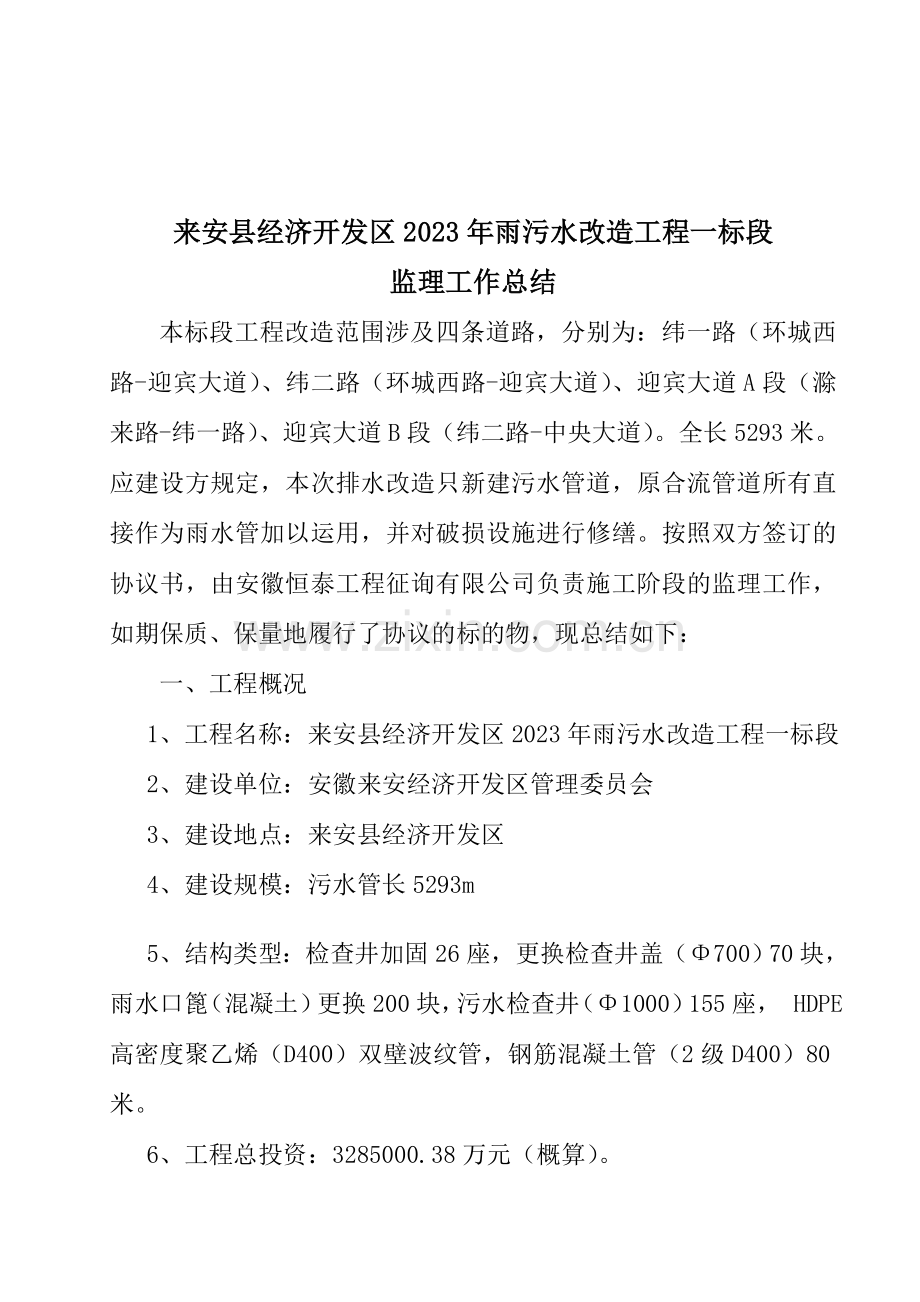

1、来安县经济开发区2023年雨污水改造工程一标段监理工作总结编制单位: 来安县经济开发区2023年雨污水改造工程一标段监理工作总结本标段工程改造范围涉及四条道路,分别为:纬一路(环城西路-迎宾大道)、纬二路(环城西路-迎宾大道)、迎宾大道A段(滁来路-纬一路)、迎宾大道B段(纬二路-中央大道)。全长5293米。应建设方规定,本次排水改造只新建污水管道,原合流管道所有直接作为雨水管加以运用,并对破损设施进行修缮。按照双方签订的协议书,由安徽恒泰工程征询有限公司负责施工阶段的监理工作,如期保质、保量地履行了协议的标的物,现总结如下:一、工程概况 1、工程名称:来安县经济开发区2023年雨污水改造工程
2、一标段2、建设单位:安徽来安经济开发区管理委员会3、建设地点:来安县经济开发区4、建设规模:污水管长5293m5、结构类型:检查井加固26座,更换检查井盖(700)70块,雨水口篦(混凝土)更换200块,污水检查井(1000)155座, HDPE高密度聚乙烯(D400)双壁波纹管,钢筋混凝土管(2级D400)80米。6、工程总投资:3285000.38万元(概算)。7、协议工期:90日历天。8、工程质量等级:达成国家验收规范合格标准9、工程设计单位:合肥工业大学建筑设计研究所10、工程承建单位:安徽紫宁市政工程有限公司二、监理机构及人员设施的配置总监理工程师:专业监理工程师:配置的设备:计算机
3、、工程测量仪器和检测设备三、监理协议履行情况按照监理协议约定的内容,协议管理直接关系着投资、进度、质量控制,本次监理协议履行的情况很好,组织了设计交底和图纸会审,组织了每月两次的监理例会和有关专题协调会,履行了监理职责,恰本地行使了自己的权力。当好了“公正的第三方”,拟订了各种工程文献、监理例会纪要、监理月报、监理告知、建设监理日记等十多种、上千份。业主方和承建方都对监理的工作给予了很高的评价。通过平常监理工作和全过程的监理工作,很好地完毕了“三控、两管、一协调”的工作任务。四、监理工作成效通过监理部全体人员的辛勤工作,在管委会建设局领导的大力支持下,在参建各单位的配合下,污水管网工程如期建成
4、交工。投资得到了很好的控制,质量达成了协议约定的合格工程。具体成效如下:1、投资控制:本工程在开工前,我们认真熟悉设计图纸、设计和规范规定,认真审查图纸,减少设计错误及变更。工程开工后,按协议规定,及时答复施工单位提出的问题及配合规定,未有导致任何违约和对方索赔的条件;对工程进度进行估值,并向业主提出月付款的建议。在工程进行期间,慎重地解决工程变更和设计修改,严格工程签证,凡涉及经费支出的停(窝)工 签证、用工签证、使用机械签证等,经由项目总监理工程师核签后方有效,力求减少费用。并对一些走向和埋深不合理的、不影响通水和安全质量的进行变更。量度与制订工程变更清单,并与承包人达成费用上增减的协议;
5、就考虑中的工程变更的大约费用,向业主提供建议。按质、按期提供工作内容、材料和设备资料等。做到了工程竣工时无一件施工方规定索赔的事件。2、进度控制:依据工期目的的规定,编制项目实行总进度计划,以此保证监理控制工期目的的实现。实现审核施工方提交的施工组织设计和施工方案,重要审核保证工期,充足运用时间、空间,以保证“全天候”施工的技术组织措施的可行性、合理性。审查施工单位的施工人员、机具等到位情况,确认其可行性并满足项目控制进行计划的规定;督促业主方如期提供施工现场和图纸资料的到位,按协议开工日期如期开工。在施工过程中,审查施工单位每周、每月提交的工程进度报告,重要审查:计划进度与实际进度的差异;形
6、象进度、实物工程与工作量招标完毕情况的一致性;按协议规定,及时进行工程计量验收;实际进度与计划进度发生差异时,及时分析产生的因素,并提出进度调整的措施和方案,组织现场协调会并发协调会纪要;协调解决承建单位不能解决的施工中碰到的内、外关系问题,帮施工方合理地调整施工方案工序;定期以月报形式向业主报告有关工程进度情况,并分析滞后的因素,提出加快进度的意见。做到了早防止、早准备,在雨季的情况下保证了工期。3、质量控制:我们采用的质量控制措施是“一条原则、两个重点、三个阶段、四个手段”。一条原则:工程质量控制是整个监理工作的重点,与进度计划和工程计量互相制约,监理工程师监督承建单位按协议、技术规范、设
7、计图纸规定施工,是监理工作的原则。两个重点:(1)重要的分部、分项工程重要的分部工程量:管沟基础开挖后的土质、管道安装、压顶。重要的分项工程量:所进的材料、各种井。(2)关键部位对于HDPE双壁波纹管,采用承插橡胶圈接口,对于钢筋混凝土企口管,采用橡胶圈接口。三个阶段:(1)施工准备阶段:审查施工单位配备人力、材料、机械设备是否合理,审查拟定施工方案、技术、质量保证措施、原材料检查的审批和配合比是否符合规定。(2)施工阶段:检查施工单位施工工艺是否按规范和审批的方案进行,并对施工过程的原材料、半成品和成品进行抽查,在施工过程中采用旁站、巡视、平行检查等监督施工单位保证施工过程的质量合格。(3)
8、成品验收阶段:通过检测和验评该分项或分部已竣工程量是否达成规范规定的质量和误差允许范围,及资料的评估和完整性。四个手段:(1)检查:施工过程中对重点的项目和部位实行旁站、巡视、平行等必要的跟踪检查,检查施工过程中的材料、工艺及混合料与协议约定的是否相符,检查施工单位是否按批准的方案、技术规范施工。(2)测量:对已竣工程的几何尺寸进行实测实量验收,不符合设计和协议规定的要进行整修,无法整修不合格的要返工重做。(3)实验:对各种材料、混合料配比、混凝土、砂浆等级等,随机抽样实验。(4)指令性文献:承建单位和监理工程师的工作往来,都必须以文字为准,监理工程师通过书面指令和文字对施工单位进行质量控制,用以指出施工中发生或也许发生的质量问题,提请承建单位加以重视和修改。严把工序验收关,杜绝了不合格工序进行到下道工序施工的情况,事前、事中控制都取得了成效,达成了协议约定的控制目的。综上所述,本工程在来安县经济开发区管理委员会各级领导的对的领导和指挥下,在施工单位精心组织和辛勤的劳动和大力支持下,通过我部的严密组织、协调和全体参建人员的共同努力下,圆满地完毕了来安县经济开发区2023年雨污水改造工程一标段的监理任务。 安徽恒泰工程征询有限公司 驻来安县经济开发区2023年雨污水改造工程项目监理部 十一月
