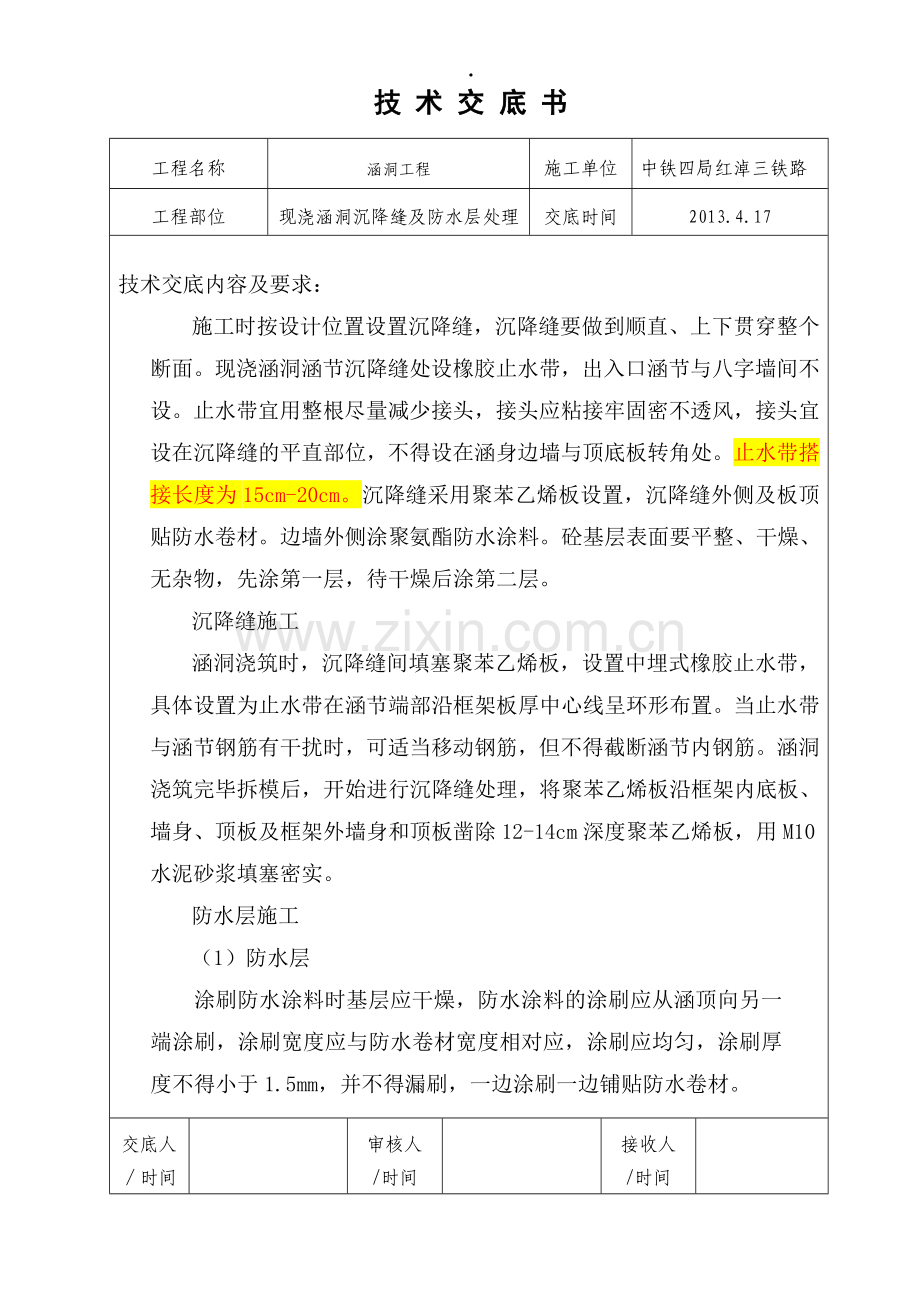

1、技 术 交 底 书 工程名称涵洞工程施工单位中铁四局红淖三铁路工程部位现浇涵洞沉降缝及防水层处理交底时间2013.4.17技术交底内容及要求:施工时按设计位置设置沉降缝,沉降缝要做到顺直、上下贯穿整个断面。现浇涵洞涵节沉降缝处设橡胶止水带,出入口涵节与八字墙间不设。止水带宜用整根尽量减少接头,接头应粘接牢固密不透风,接头宜设在沉降缝的平直部位,不得设在涵身边墙与顶底板转角处。止水带搭接长度为15cm-20cm。沉降缝采用聚苯乙烯板设置,沉降缝外侧及板顶贴防水卷材。边墙外侧涂聚氨酯防水涂料。砼基层表面要平整、干燥、无杂物,先涂第一层,待干燥后涂第二层。沉降缝施工涵洞浇筑时,沉降缝间填塞聚苯乙烯板
2、,设置中埋式橡胶止水带,具体设置为止水带在涵节端部沿框架板厚中心线呈环形布置。当止水带与涵节钢筋有干扰时,可适当移动钢筋,但不得截断涵节内钢筋。涵洞浇筑完毕拆模后,开始进行沉降缝处理,将聚苯乙烯板沿框架内底板、墙身、顶板及框架外墙身和顶板凿除12-14cm深度聚苯乙烯板,用M10水泥砂浆填塞密实。防水层施工(1)防水层涂刷防水涂料时基层应干燥,防水涂料的涂刷应从涵顶向另一端涂刷,涂刷宽度应与防水卷材宽度相对应,涂刷应均匀,涂刷厚度不得小于1.5mm,并不得漏刷,一边涂刷一边铺贴防水卷材。交底人时间审核人/时间接收人/时间技 术 交 底 书 工程名称涵洞工程施工单位中铁四局红淖三铁路工程部位现浇
3、涵洞沉降缝及防水层处理交底时间2013.4.17防水卷材纵向宜整幅铺设,当防水卷材进行搭接时,若需要纵向搭接,允许进行一次纵向搭接,且先行纵向搭接,在进行横向搭接,纵向搭接接头应错开。纵向搭接宽度不得小于12cm,横向搭接宽度不得小于80mm。防水层施工完毕方可进行混凝土保护层的施工。(2)保护层保护层采用C40细石混凝土,厚度需符合设计要求。制作保护层时。基层处理1、为保证防水层的铺设质量和节省防水涂料,涵洞基层、内外过墙和端边墙内侧涂刷防水涂料处应平整、无凹凸不平、蜂窝麻面、浮碴、浮灰、油污等。2、平整度用1m长的靠尺检查,空隙只允许平缓变化,且不大于10mm。3、平整度不符合要求者,可用
4、凿除的方法进行处理,或用水泥砂浆进行找平。用水泥砂浆找平时,应添加适量水溶性胶粘剂(如107胶等)增强水泥砂浆与填补面的连接,且该面应清洁、湿润。4、蜂窝应用水泥砂浆填补平整;麻面应用水泥净浆填补平整。对蜂窝、麻面的填补,均应在水泥砂浆、水泥净浆中添加适量水溶性胶粘剂增强与填补面的连接。5、对蜂窝、麻面作填补前,应清除蜂窝、麻面中的松散层、浮碴、浮灰、油污等,并使用填补面湿润。交底人时间审核人/时间接收人/时间技 术 交 底 书 工程名称涵洞工程施工单位中铁四局红淖三铁路工程部位现浇涵洞沉降缝及防水层处理交底时间2013.4.176、涂刷防水涂料时基层应干燥。基层干燥鉴别的方法,一般可凭经验、肉眼观察。也可用1m见方的塑料布复盖其上,利用阳光照射1-3小时后(也可用吹风机加热的方法),观其是否出现水汽,若无水汽出现可视为干燥。卷材粘铺 施工前要认真地将表面的水泥砂浆余渣尘土及杂物铲除清理干净,在干燥的基层上涂刷第一遍防水涂料,4小时后再刷第二遍涂料,第二遍涂料刷十分钟后开始粘铺卷材。边滚铺、边滚压,要求铺、贴、紧、密实、平整,注意不要卷入空气或异物无皱折无起鼓,干燥20分钟后用力滚压。后附沉降缝及防水处理的大样图:交底人时间审核人/时间接收人/时间
