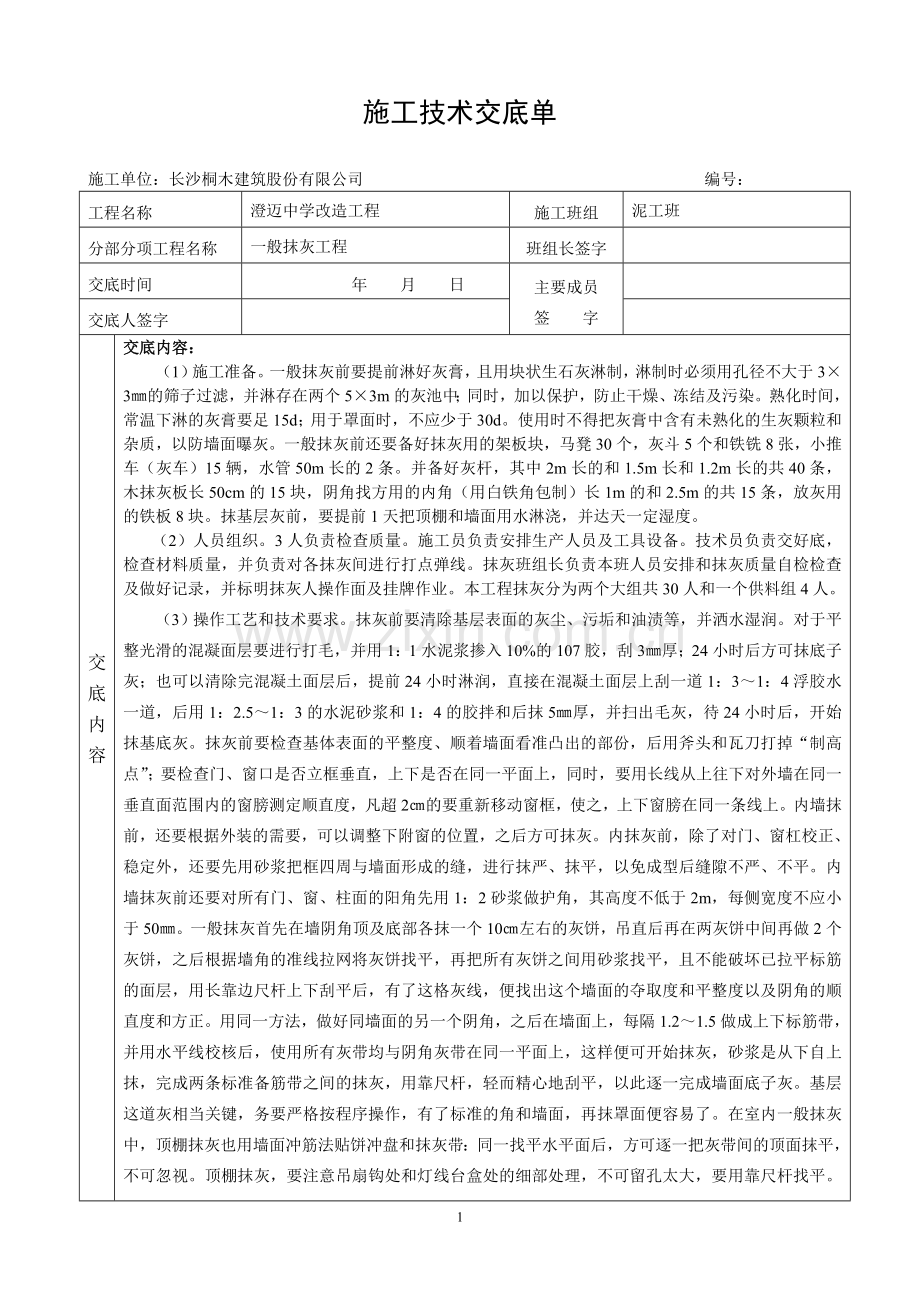

1、施工技术交底单施工单位:长沙桐木建筑股份有限公司 编号:工程名称澄迈中学改造工程施工班组泥工班分部分项工程名称 一般抹灰工程班组长签字交底时间年 月 日主要成员签 字交底人签字交底内容交底内容交底内容:(1)施工准备。一般抹灰前要提前淋好灰膏,且用块状生石灰淋制,淋制时必须用孔径不大于33的筛子过滤,并淋存在两个53m的灰池中;同时,加以保护,防止干燥、冻结及污染。熟化时间,常温下淋的灰膏要足15d;用于罩面时,不应少于30d。使用时不得把灰膏中含有未熟化的生灰颗粒和杂质,以防墙面曝灰。一般抹灰前还要备好抹灰用的架板块,马凳30个,灰斗5个和铁铣8张,小推车(灰车)15辆,水管50m长的2条。

2、并备好灰杆,其中2m长的和1.5m长和1.2m长的共40条,木抹灰板长50cm的15块,阴角找方用的内角(用白铁角包制)长1m的和2.5m的共15条,放灰用的铁板8块。抹基层灰前,要提前1天把顶棚和墙面用水淋浇,并达天一定湿度。(2)人员组织。3人负责检查质量。施工员负责安排生产人员及工具设备。技术员负责交好底,检查材料质量,并负责对各抹灰间进行打点弹线。抹灰班组长负责本班人员安排和抹灰质量自检检查及做好记录,并标明抹灰人操作面及挂牌作业。本工程抹灰分为两个大组共30人和一个供料组4人。(3)操作工艺和技术要求。抹灰前要清除基层表面的灰尘、污垢和油渍等,并洒水湿润。对于平整光滑的混凝面层要进行

3、打毛,并用1:1水泥浆掺入10%的107胶,刮3厚;24小时后方可抹底子灰;也可以清除完混凝土面层后,提前24小时淋润,直接在混凝土面层上刮一道1:31:4浮胶水一道,后用1:2.51:3的水泥砂浆和1:4的胶拌和后抹5厚,并扫出毛灰,待24小时后,开始抹基底灰。抹灰前要检查基体表面的平整度、顺着墙面看准凸出的部份,后用斧头和瓦刀打掉“制高点”;要检查门、窗口是否立框垂直,上下是否在同一平面上,同时,要用长线从上往下对外墙在同一垂直面范围内的窗膀测定顺直度,凡超2的要重新移动窗框,使之,上下窗膀在同一条线上。内墙抹前,还要根据外装的需要,可以调整下附窗的位置,之后方可抹灰。内抹灰前,除了对门、

4、窗杠校正、稳定外,还要先用砂浆把框四周与墙面形成的缝,进行抹严、抹平,以免成型后缝隙不严、不平。内墙抹灰前还要对所有门、窗、柱面的阳角先用1:2砂浆做护角,其高度不低于2m,每侧宽度不应小于50。一般抹灰首先在墙阴角顶及底部各抹一个10左右的灰饼,吊直后再在两灰饼中间再做2个灰饼,之后根据墙角的准线拉网将灰饼找平,再把所有灰饼之间用砂浆找平,且不能破坏已拉平标筋的面层,用长靠边尺杆上下刮平后,有了这格灰线,便找出这个墙面的夺取度和平整度以及阴角的顺直度和方正。用同一方法,做好同墙面的另一个阴角,之后在墙面上,每隔1.21.5做成上下标筋带,并用水平线校核后,使用所有灰带均与阴角灰带在同一平面上

5、,这样便可开始抹灰,砂浆是从下自上抹,完成两条标准备筋带之间的抹灰,用靠尺杆,轻而精心地刮平,以此逐一完成墙面底子灰。基层这道灰相当关键,务要严格按程序操作,有了标准的角和墙面,再抹罩面便容易了。在室内一般抹灰中,顶棚抹灰也用墙面冲筋法贴饼冲盘和抹灰带:同一找平水平面后,方可逐一把灰带间的顶面抹平,不可忽视。顶棚抹灰,要注意吊扇钩处和灯线台盒处的细部处理,不可留孔太大,要用靠尺杆找平。大墙面之上的开关、插座处和管根处应仔细抹灰,对于已活动的砖要另砌牢后,淋浇、找平、抹光;对于预留的小洞口,要求方正,但不宜太大。大墙接槎处的抹灰,如腰线、墙裙、踢脚线上口抹灰,一要求平,二要求用靠尺杆水平检查其上

6、口是否平直。做墙裙和踢脚线时,要找好阴角和阳角,并注意合理处理混凝土基层,尤其上口找平和与地下阴角找平,务要坚持用拉线校直和水平靠尺校直。其上口出墙厚度,墙裙水泥灰在5厚为宜,踢脚线34厚为宜。操作中,上口贴塑料板条或其它材质的板条时,要注意板条贴平,上口一致,出墙厚度均匀,并注意把基底和墙面的白灰清除干净,以免空鼓。凡白灰罩面的最后一遍抹灰情况时,应顺着进户的阳光线的方向抹,即“顺光抹灰”,尤其顶棚抹灰,顺光抹,顺光压是致关重要的。(4)质量要求。一般抹灰允许偏差要求是:平整度中级抹灰允许偏差为4,高级抹灰允许偏差为2,普通抹灰允许偏差为5;阴、阳角垂直允许偏差要求中级抹灰为4,高级抹灰为2

7、;立面垂直度允许偏差当中级抹灰为5,高级抹灰为3;阴、阳角方正,当中级抹灰允许偏差为4,高级抹灰允许偏差为2。在验收工程中,观感存在的问题要加以纠正,如细部处理有角角棱棱和门窗四周缝隙不平严,窗台有空鼓、裂缝,开关盒、管根处抹灰有空鼓及不平,踢脚线上口空鼓及出墙厚度不均匀,顶棚不平,吊线盒四周均要精心处理细缴。一般抹灰表面要求,属中级抹灰要求,即表面光滑、接槎平整,线角顺直,若属优良还要求线角顺直及清晰。孔洞、槽、盒和管道后面的抹灰表面要求为:尺寸正确,边缘整齐;管道后面平整,属优良还要求光滑,管道后面平整。护角和门窗框与墙体间缝隙的填塞质量为表面光滑平顺;门窗框与墙体间隙填塞密实,表面平整。

8、界格条(缝)的宽度、深度均匀,平整光滑,楞角整齐,横平竖直,通顺。滴水线和滴水槽为流水坡向正确,滴水线顺直,滴水槽深度、宽度均不小于10,整齐一致。(5)安全措施。室内抹灰时,要注意对搅拌机定期保养、检修,不能带病运转和漏电。对于使用的马凳检查后方可放架板,已断裂或有伤折的架板不能使用;在抹顶棚时满堂红架子的架板要平整,并放置合理,抹灰工要小心移动。对于上料台加固且设防护栏杆;对于吊笼和钢丝绳及顶部滑轮应及时检修保养;卷扬机出专人专机负责;吊笼不准上人。(6)成品保护。对于已成型的墙面和顶棚及窗台等成品,均要封好钉木板条,防止闲人进入,做地面式装饰、安装时,进入室内的木门、钢管严防碰坏墙面和墙

9、角;更不准在墙面乱写、乱划,乱打洞。必须要打的洞口,应小心进行,不能用大锤乱打,尤其在顶棚角打洞,应使用电钻打,切可不用钢钎大力冲击。(7)技术资料。资料整理要与施工同时进行,班组自检、质量评定应及时,施工日志天天记录,对于进场的砂子和水泥要及时送去试验;对于电工使用的线管应索取出厂合格证。进入装饰后,大部份资料已完成,要从头认真理顺、整理。(8)外墙批挡超过3以上应分3次批挡。所有的批挡严禁使用干粉水泥粘干。(9)充分利用撒在地上的砂浆,不要浪费,做到工完场清。一、材料准备砌块、水泥、砂、掺合料、拉结钢筋、预埋件、木砖等。二、主要机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、

10、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。三、作业条件1、完成室外及房心回填土,基础、主体结构验收完毕,并经有关部门验收合格。2、弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。3、立皮数杆:用3040木料制作,皮数杆上门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高。按标高立好皮数杆,皮数杆的间距15m,转角处距墙皮货墙角50设置皮数杆。皮数杆应垂直、牢固、标高一致,经复核,办理预检手续。4、根据最下面第一皮砖的标高,拉通线检查,如水平缝厚度超过20,用细石混凝土找平,不得用水泥砂浆找平或砍砖包

11、合子找平。5、砂浆由实验室做配合比试配,准备好试模。四、操作工艺 1、墙体放线、砌块浇水制备砂浆砌块排列铺砂浆砌块就位校正竖缝灌砂浆勒缝2、墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。3、拌制砌筑砂浆:现场采用砂浆搅拌机拌合砂浆,严格按照配合比配制。4、砂浆配合比用重量比,计量精度为:水泥土2%,砂及掺合料5%。5、砂浆的抽样频率应符合下列固定:(1)每一工作班每台搅拌机取样不得少于一组;(2)每一楼层的每一分项工程取样不得少于一组;(3)每一楼层或250m3砌体中同强度等级和品种的砂浆取样不得少于一组;(4)每组6块,砂浆材料、配

12、比变动时,应重新制作试块。6、搅拌机投料顺序:砂水泥掺合料水。搅拌均匀后再加入水搅拌均匀。7、砌块排列:按砌块排列图在砌体线范围内分块定尺、划线,排列砌块的方法和要求如下:砌块排列上、下皮应错缝搭砌,搭砌长度为砌块的1/2,不得小于砌块高度的1/3,也不应小于150,如果搭错缝长度满足不了规定的搭接要求,应根据砌体构造设计规定采取压砌钢筋网片的措施。外墙转角及纵横墙交接处,应将砌块分皮咬错,交错搭砌。砌块就位于校正:砌块砌筑前一天进行浇水湿润,冲去浮沉,清除砌块表面的杂物后方可吊、运就位。砌筑就位应先远后近、先下后上、先外后内;每层开始时,应从转角处或定位砌块出开始;应吊砌一皮校正一皮,墙皮拉

13、线控制砌体标高和墙面平整度。8、砌筑墙体要同时砌起,不得留斜槎。每天砌筑高度不超过1.8米。9、转角及交接处同时砌筑,不得留直槎,斜槎高度不大于1.2米。五、质量要求1、主控项目(1)小砌块强度等级符合设计要求。检查和验收:检查出厂合格证、试验报告、批量,符合设计要求为合格。(2)砂浆强度等级符合设计要求,要有配合比报告,计量配制,在试块强度未出来之前,先将试块编号填写,出来后核对。并在分项工程中,按批进行评定,符合要求为合格。(3)墙体转角处和纵横墙交接处同时砌筑。临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。(4)水平灰缝的砂浆饱满度不低于90%,按净面积计算。(5)竖向灰缝

14、不低于80%,竖缝凹槽填满砂浆,不出现瞎缝或透缝。(6)轴线位置偏移10,检查全部承重墙,不大于10。(7)层高垂直度。选质量较差的抽查,不少于6处,不大于5。2、一般项目(1)水平灰缝厚度和竖向灰缝宽度,宜为10,以8-12为限。每个检验批不少于3处,用尺量小砌块5皮高度的砌体,检查2砌体长度的竖向灰缝折算。(2)基础顶层和楼面标高,15,用水平仪和尺检测。(3)表面平整度,清水墙5,混水墙8,用2米靠尺及塞尺测量。(4)门窗洞口高宽(后塞口)5,尺量检查。(5)窗口偏移20,吊线或经纬仪检查。(6)水平灰缝平直度,清水墙:7,混水墙:10。如果验收清水墙,其表面平整度为5;水平灰缝平直度未

15、7;并增加项目清水墙游丁走缝偏差为20。各项目80%检测点应满足要求,其余20%点可超过允许值,但不得超过其值得15%,即为合格,否则返工处理。六、成品保护措施1、砌体材料运输、装卸过程中严禁抛掷和倾倒。进场后,要按品种、规格分别堆放整齐,作好标识,堆放高度不能超过2m。2、砌体墙上不得放脚手架排木,防止发生事故。3、砌体在墙上支撑圈梁模板时,防止撞动最上一皮砖。4、支完模板后,保持模内清洁,防止掉入砖头、石子、木屑等杂物。5、墙体的拉结钢筋、框架结构拄预留锚固筋及各种预埋件、预埋管线等,均要注意保护,严禁任意拆改或损坏。6、砂浆稠度要适宜,砌砖操作、浇筑过梁、构造柱砼时要防止砂浆流淌污染墙面

16、。7、在吊放操作平台脚手架或安装模板、搬运材料时,防止碰撞已砌筑完成的墙体。8、预留有孔洞的墙面,要用与原墙相同规格和色泽的砖嵌严密,不留痕迹。9、垂直运输的外用电梯进料口周围,用塑料纺织布或木板等遮盖,保持墙面清洁。10、冬季施工收工时,要覆盖墙体,以防砌体冻结。 七、安全注意事项1、墙身砌体高度超过地坪1.2m以上,必须及时搭设好脚手架,不准用不稳定的工具或物体在脚手板面上垫高工作。高处操作时要挂好安全带,安全带挂靠地点牢固。2、垂直运输的吊笼、滑车、绳索、刹车灯,必须满足荷载要求,吊运时不得超荷,使用过程中要经常检查,若发现不符合规定者,要及时修理或更换。3、停放搅拌机械的基础要坚实平整,防止地面下沉,造成机械倾侧。4、进入施工现场,要正确穿戴安全防护用品。5、施工现场严禁吸烟,不得酒后作业。6、从砖垛上取砖时,先取高处后取低处,防止垛倒砸人。八、环保措施1、砌砖砂浆不得遗撒污染作业面。2、施工垃圾应每天清理,对方在指定的地点。3、现场的砂石料要用帆布覆盖,水泥棚应维护严密。5

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
