资源描述

1、B1019陕西省建筑工程施工质量验收技术资料统一用表施工质量验收技术资料统一用表施工技术交底记录陕0019工程名称商洛市商丹园区工业污水处理厂建设项目交底日期交底项目防腐防水保护层工程部位箱体交底提要防腐防水保护层施工的相关材料、机具准备、质量要求及施工工艺。交底对象砼班组交底内容:1、箱体底板、池壁做防腐防水层1.1、防水材料类型底板第一层为喷涂型橡胶沥青防腐防水1.5mm厚、第二层为1.5mm厚CPS高分子湿铺防水卷材(双面粘)。池壁第一层为1.5mm厚CPS高分子湿铺防水卷材(双面粘)、第二层为喷涂型橡胶沥青防腐防水1.5mm厚。2、材料准备防水主材:喷涂型橡胶沥青防腐防水、1.5mm厚

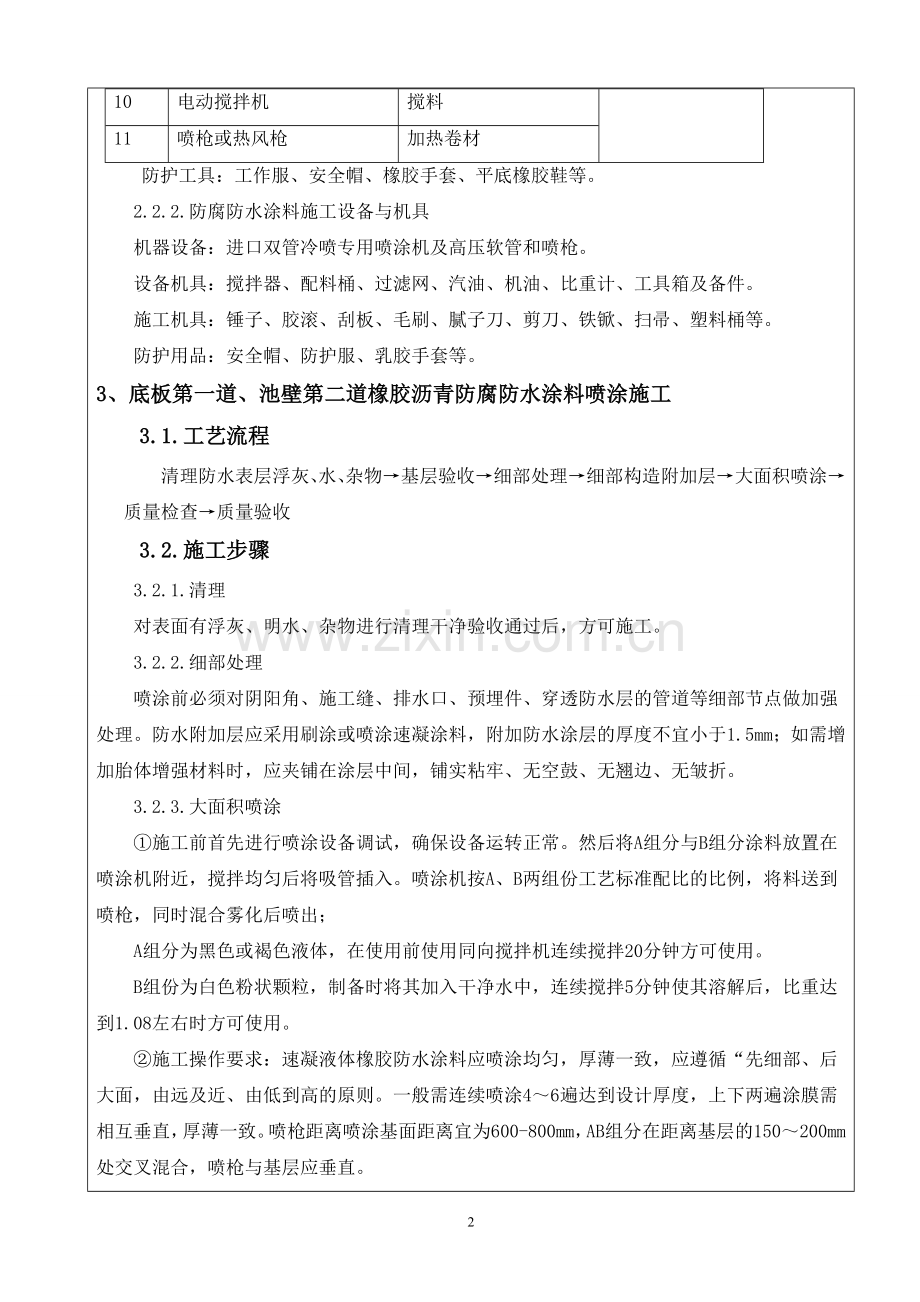

2、CPS高分子湿铺防水卷材(双面粘)。材料性能指标见设计图纸要求采购。防水辅材:普通硅酸盐水泥(P.O 42.5以上)、密封膏等。2.1.机具准备2.1.1.CPS卷材施工设备与机具序号设备名称用途备注1扫帚清扫基面基面清理工具2铁钎平整基面3钢丝刷清扫基面4软胶水管湿润基面、提供用水5钢卷尺测量尺寸卷材施工工具6壁纸刀裁料7毛刷、刮板涂刮水泥浆、辊压排气8搅拌桶搅拌容器9提料桶提料10电动搅拌机搅料11喷枪或热风枪加热卷材防护工具:工作服、安全帽、橡胶手套、平底橡胶鞋等。2.2.2.防腐防水涂料施工设备与机具机器设备:进口双管冷喷专用喷涂机及高压软管和喷枪。设备机具:搅拌器、配料桶、过滤网、汽

3、油、机油、比重计、工具箱及备件。施工机具:锤子、胶滚、刮板、毛刷、腻子刀、剪刀、铁锨、扫帚、塑料桶等。防护用品:安全帽、防护服、乳胶手套等。3、底板第一道、池壁第二道橡胶沥青防腐防水涂料喷涂施工3.1.工艺流程清理防水表层浮灰、水、杂物基层验收细部处理细部构造附加层大面积喷涂质量检查质量验收3.2.施工步骤3.2.1.清理对表面有浮灰、明水、杂物进行清理干净验收通过后,方可施工。3.2.2.细部处理喷涂前必须对阴阳角、施工缝、排水口、预埋件、穿透防水层的管道等细部节点做加强处理。防水附加层应采用刷涂或喷涂速凝涂料,附加防水涂层的厚度不宜小于1.5mm;如需增加胎体增强材料时,应夹铺在涂层中间,

4、铺实粘牢、无空鼓、无翘边、无皱折。3.2.3.大面积喷涂施工前首先进行喷涂设备调试,确保设备运转正常。然后将A组分与B组分涂料放置在喷涂机附近,搅拌均匀后将吸管插入。喷涂机按A、B两组份工艺标准配比的比例,将料送到喷枪,同时混合雾化后喷出;A组分为黑色或褐色液体,在使用前使用同向搅拌机连续搅拌20分钟方可使用。B组份为白色粉状颗粒,制备时将其加入干净水中,连续搅拌5分钟使其溶解后,比重达到1.08左右时方可使用。施工操作要求:速凝液体橡胶防水涂料应喷涂均匀,厚薄一致,应遵循“先细部、后大面,由远及近、由低到高的原则。一般需连续喷涂46遍达到设计厚度,上下两遍涂膜需相互垂直,厚薄一致。喷枪距离喷

5、涂基面距离宜为600-800mm,AB组分在距离基层的150200mm处交叉混合,喷枪与基层应垂直。涂料施工后质量检查涂料施工完毕24小时,待涂料实干后,由专职质量检查员使用专用的工具,在完成面切割涂层。检查涂料与基层粘结效果、涂料实际厚度、涂料材质弹性等是否满足要求。如发现有针孔、气泡、开裂等应及时用手工料涂刷处理,直至合格。3.2.4.注意事项大面积施工采用喷涂法,管根、水落口、穿墙螺杆、抗浮锚杆等细部构造加强处理宜采用刷涂法,裂缝处修补及不易喷涂的部位施工宜采用刮法。防腐防水涂料施工环境宜为5至35。雨天、雪天、5级风以上不得施工。4、底板第二道、池壁第一道1.5mm厚CPS高分子湿铺防

6、水卷材(双面粘)施工 4.1.工艺流程基层清理、修补、润湿节点密封、附加增强层配制水泥素浆弹基准线试铺撕开卷材底部隔离纸刮涂水泥素浆卷材铺贴(滚铺法、抬铺法)辊压排气卷材搭接、收头密封成品养护及保护检查修补质量验收保护层施工。4.2.基层要求基层为C15混凝土、池壁为C30(C40)混凝土,要求基层表面压光、坚实、平整、干净、充分湿润无积水,并符合以下条件,其已办理验收、工作面移交手续。4.2.1.各种构件已安装并固定完毕。4.2.2.清除基层表面油污、砂子等杂物,凸出表面的石子、砂浆疙瘩等应清理干净。4.2.3.底板第一道橡胶沥青防风防水施工前,对阴阳角、抗浮锚杆根部用水泥砂浆抹成圆弧形,阴

7、角圆弧最小半径50,阳角圆弧最小半径20。 4.2.4.池壁阴阳角采用水泥砂浆抹成圆弧形,阴角圆弧最小半径50,阳角圆弧最小半径20。 4.2.5.基面若有明水,扫除即可施工。4.3 .施工步骤4.3.1.基层清理、修补、润湿对基层表面进行清洁、修补处理,干燥的基面应充分湿润,但不得有明水。4.3.2.节点密封、附加增强层按规范要求,对节点部位进行加强处理,如管根边、阴阳角、变形缝等做加强层处理;管根边用专用CPS密封膏密封,后浇带设加强层(避免受拉)。抗浮锚杆根部周围做附加层,宽度和高度不小于250mm。防水层贴在抗浮锚杆上的高度不应小于250mm。阴阳角做附加层,宽度为500mm。第二道C

8、PS防水卷材与抗浮锚杆根部节点处理用防水密封膏密封。4.3.3.配制水泥凝胶按水泥:水=2:1(重量比)的比例先将水倒入原已备好的拌浆桶,再将水泥放入水中,浸泡1520分钟并充分浸透后,把桶面多余的水倒掉;在气温高、基面干燥时,加入水泥用量约5%的聚合物建筑胶(保水剂),用电动搅拌机搅拌不少于5分钟。4.3.4.弹基准线试铺根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线。4.3.5.撕开卷材底部隔离膜卷材试铺后,将要铺贴的卷材裁好,反铺于基面上(即底部隔离膜朝上),撕剥去卷材隔离膜。4.3.6.基面刮涂水泥凝胶其厚度视基层平整情况而定(一般1.52.5厚),刮涂水泥凝

9、胶应均匀、平整。刮涂的宽度比卷材的长、短边宜各宽出100。4.3.7.卷材铺贴抬铺法把已裁好的卷材剥去全部隔离膜后,将水泥凝胶刮涂在卷材粘结面,然后分别从卷材的两端抬起,翻转和铺贴在待铺位置上。滚铺法把隔离膜轻划开(注意不要划伤卷材),将卷材沿基准线向前推铺,边撕隔离膜边铺贴。4.3.8辊压排气铺贴卷材时,用木抹子、橡胶板或辊筒等从中间向两边刮压排出空气,使卷材充分满粘于基面上。搭接铺贴下一幅卷材时,将位于下层的卷材搭接部位的隔离膜揭起,将上层卷材对准搭接控制线平整粘贴在下层卷材上,刮压排出空气,充分满粘。4.3.9.卷材搭接、收头密封搭缝连接:不小于80mm。4.3.10.养护晾放24小时至

10、48小时,(一般情况下,环境温度越高所需要时间越短)。高温天气下,防水层不宜暴晒,可用遮阳布或其他物品遮盖。4.3.11.检查修补检查所有卷材面有无撕裂、刺穿、破损情况,维修时将缺陷部位清理干净,并严格按缺陷部位尺寸加宽80重新铺贴卷材。4.3.12.保护层施工防水层施工完毕并经验收通过后,应尽快浇筑C40细石混凝土防水保护层,表面压光,并覆盖薄膜,及时养护。5、检查验收5.1、防腐防水涂料及1.5mm厚CPS 反应粘结型高分子湿铺防水卷材需符合国家标准,建筑防腐蚀工程施工质量验收规范GB50224-2010、预铺/湿铺防水卷材 GB/T23457-2009标准的规定和设计要求,并附有出厂合格

11、证、试验报告:现场抽样检测合格报告。并按规定的批量抽查外观质量,再从外观质量最轻的一组抽样做物理性能检验。检验方法:对照标准检查各项技术指标、出厂检验报告和现场抽样复验报告。5.2、做完的卷材防水层及其转角处等细部做法均须符合设计要求。检验方法:观察检查和检查隐蔽工程验收记录。5.3、卷材防水层的基层应牢固,基层阴阳角处应做成圆弧形。检验方法:观察检查和检查隐蔽工程验收记录。5.4、卷材搭接宽度不允许出现负偏差,即搭接宽度不够的情况。5.5、 卷材要对基面进行满铺,不允许有漏铺部位,待卷材反应完成后,对任意一处卷材进行撕剥不能有剥离现象,且不允许有空鼓现象。6、成品保护6.1、施工完成后48小

12、时以内,防水层上禁止上人踩踏。6.2、地下防水施工工序要组织得当,防水施工完成验收后及时组织保护层施工,底板防水卷材施工完毕验收后,及时组织保护层施工,使防水及时隐蔽保护。外墙防水施工保护层时,要及时组织回填土施工,使卷材防水及其保护层及时隐蔽保护。6.3、防水保护层未施工前, 严禁任何穿带钉子鞋的人员进入施工现场, 以免破坏防水层。6.4、浇注砼保护层时,所用的手推车等直接接触防水层的铁件,必须用橡胶垫包扎牢固,避免破坏防水层。一旦发现破损,立即进行返修,否则不得进行保护层施工。6.5、安装施工管线时,注意不得破坏卷材防水及其保护层,施工管理人员及时提醒注意防水保护。6.6、必须在防水层上打

13、洞破坏防水层时,应有补救方案经批准后施工,施工时注意检查各道工序质量。6.7、卷材平面防水层施工,不得在防水层上放置材料及作为施工运输车道。底板防水细石混凝土保护层没施工前和施工后强度没达到前,严禁在防水层上堆放各种材料。6.8、严禁在卷材防水附近或防水层上使用电焊、火焊,高空在卷材防水部位动用电焊 ,应设防护措施和设直接火盆。6.9、施工班组和操作人员,野蛮施工造成卷材破坏的,进行罚款和赔偿返工损失。7、安全生产的技术组织措施7.1.安全生产措施7.1.1.树立安全制度:确保安全施工,以此作为项目经理的主要考核目标;7.1.2.实行安全生产目标控制管理:在布置施工任务的同时布置安全生产指标和

14、要求,考核工作成绩的同时也考核安全指标的完成情况;7.1.3.进行安全教育:对所有进场的施工人员,必须进行安全生产的消防意识的教育工作。7.1.4.项目设兼职安全员:赋予他们安全一票否决权严格制止违章指挥和违章作业,加强对安全生产检查和考评工作,凡发现安全隐患,必须及进整改;7.1.5.认真编制安全生产措施:在各分项工程施工前,班组长必须进行书面的安全技术交底,做到交底内容明确,针对性和实用性要强,操作人员必须按交底要求和安全操用规程进行施工。7.2.安全技术措施7.2.1.凡是进场的施工人员必须戴好安全帽,现场内严禁穿拖鞋、高跟鞋硬底鞋,更不能赤脚上工地,作业前严禁喝酒。7.2.2.安全措施

15、一定到位。设专职安全员,现场全程监管。钢管架搭设必须满足设计规范要求,安全带高挂低用,防滑鞋施工人员必须配备。8、文明施工组织措施8.1.遵守施工措施8.1.1. 施工现场管理人员、工人应戴不同颜色的安全帽;8.1.2. 控制施工噪声,尽量做到施工不扰民;8.1.3. 危险施工区域派专人值班,并悬挂警示牌。若晚间施工应挂警示灯;8.2.场地整齐措施8.2.1. 现场要做到文明、整洁,垃圾、杂物应及时清扫并倒放到指定地点,不得随地乱倒乱扔;8.2.2. 施工时所用的工具、机械和管线及其它材料应按管理人员所指定的区域、位置摆放整齐,不得乱摆放,影响车辆出入与人员通行。8.2.3. 根据施工现场实际情况,划分文明施工责任区,落实责任人,做到文明施工有人管,有人抓。操作工人每日下班前,都必须将自身操作环境进行清理,做到工完场清。特别注意事项备注施工单位监理(建设)单位检查结论交底人:年 月 日班组长: 年 月 日工段长(施工员)年 月 日技术负责人:年 月 日监理工程师(建设单位技术负责人) 年 月 日陕西省建筑工程质量安全监督总站编印7

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
