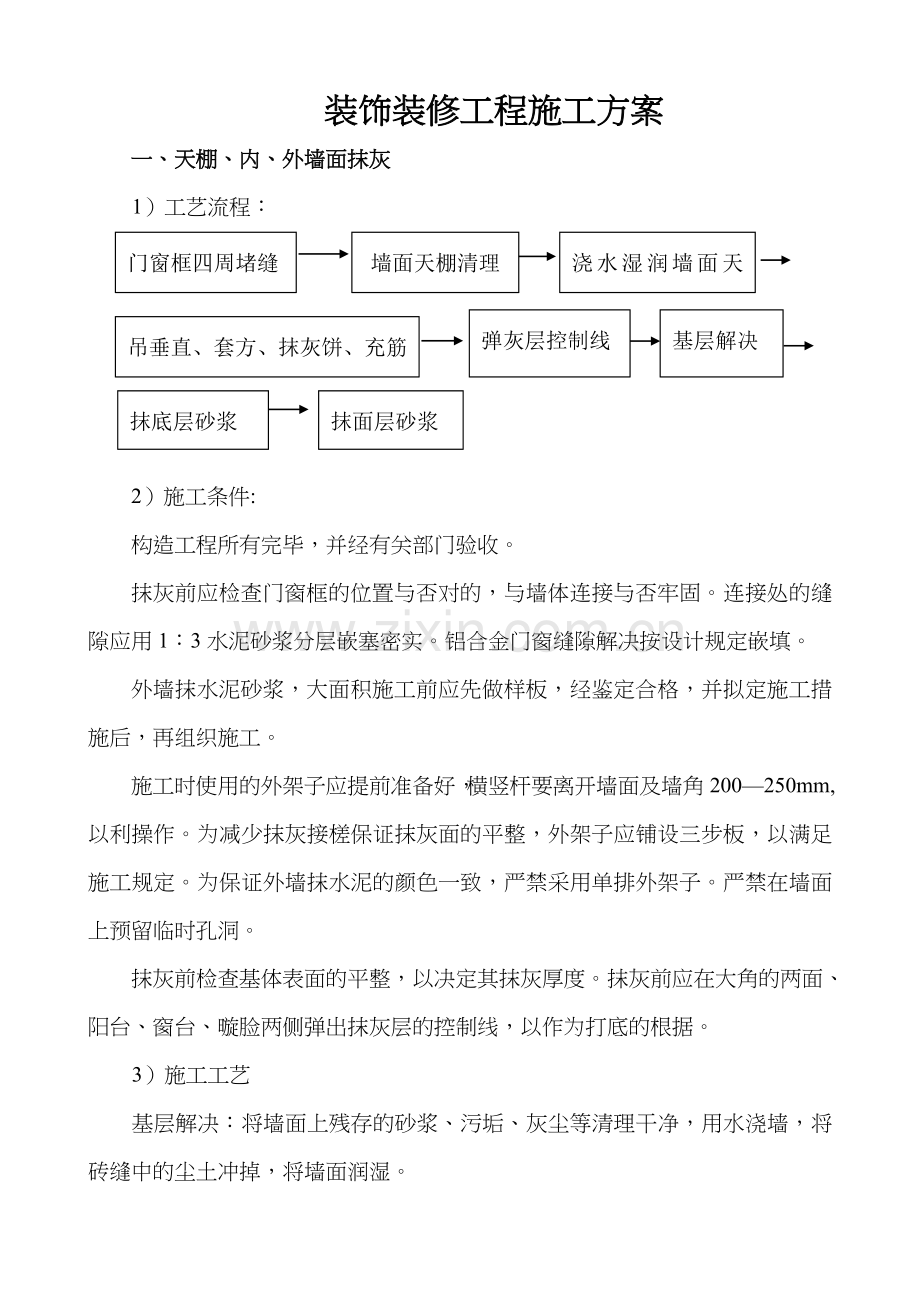

装饰装修工程施工方案
一、天棚、内、外墙面抹灰
1)工艺流程:
浇水湿润墙面天棚
墙面天棚清理
门窗框四周堵缝
吊垂直、套方、抹灰饼、充筋
基层解决
弹灰层控制线
抹面层砂浆
抹底层砂浆
2)施工条件:
构造工程所有完毕,并经有关部门验收。
抹灰前应检查门窗框的位置与否对的,与墙体连接与否牢固。连接处的缝隙应用1:3水泥砂浆分层嵌塞密实。铝合金门窗缝隙解决按设计规定嵌填。
外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并拟定施工措施后,再组织施工。
施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200—250mm,以利操作。为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工规定。为保证外墙抹水泥的颜色一致,严禁采用单排外架子。严禁在墙面上预留临时孔洞。
抹灰前检查基体表面的平整,以决定其抹灰厚度。抹灰前应在大角的两面、阳台、窗台、暶脸两侧弹出抹灰层的控制线,以作为打底的根据。
3)施工工艺
基层解决:将墙面上残存的砂浆、污垢、灰尘等清理干净,用水浇墙,将砖缝中的尘土冲掉,将墙面润湿。

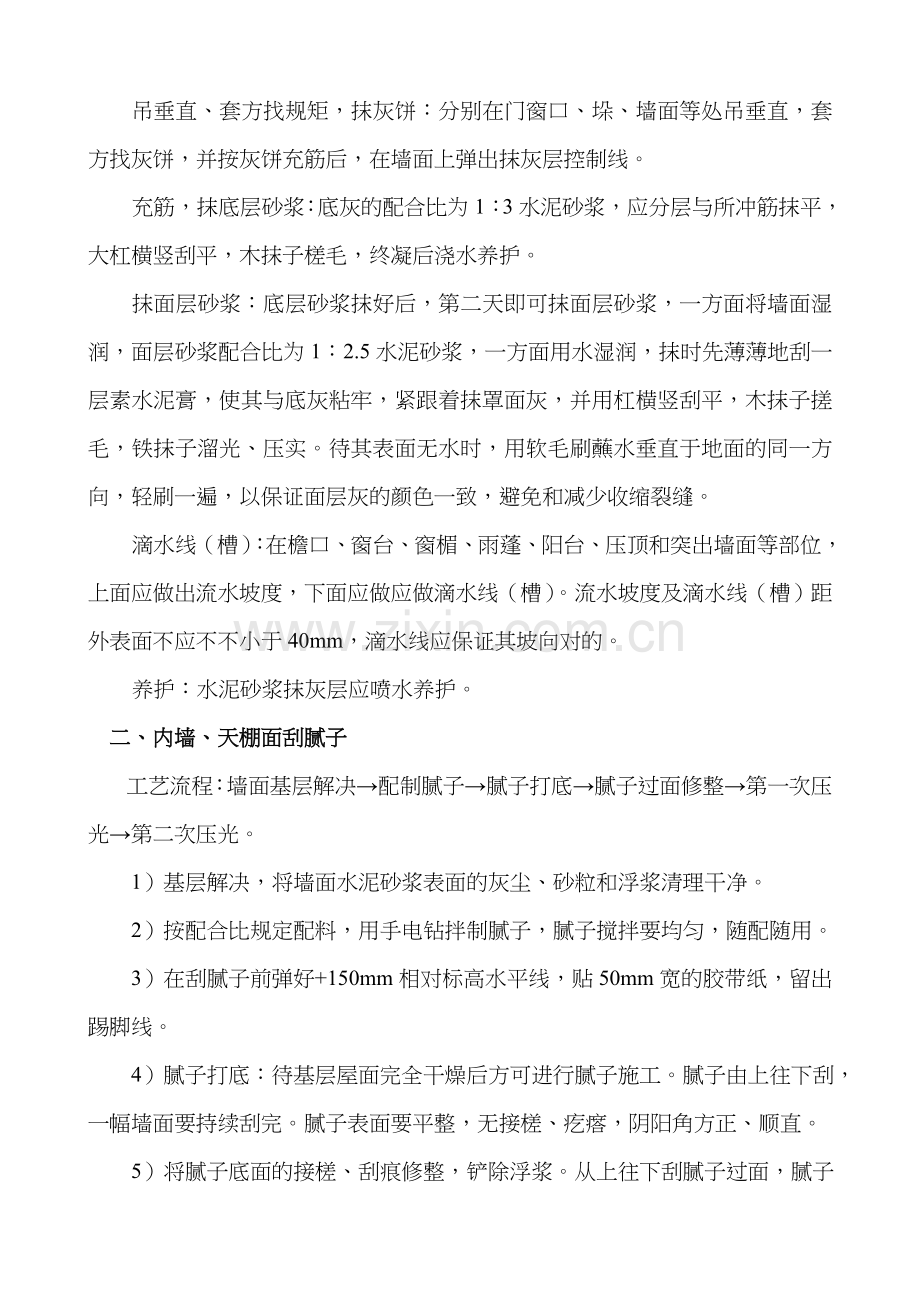

吊垂直、套方找规矩,抹灰饼:分别在门窗口、垛、墙面等处吊垂直,套方找灰饼,并按灰饼充筋后,在墙面上弹出抹灰层控制线。
充筋,抹底层砂浆:底灰的配合比为1:3水泥砂浆,应分层与所冲筋抹平,大杠横竖刮平,木抹子槎毛,终凝后浇水养护。
抹面层砂浆:底层砂浆抹好后,第二天即可抹面层砂浆,一方面将墙面湿润,面层砂浆配合比为1:2.5水泥砂浆,一方面用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰,并用杠横竖刮平,木抹子搓毛,铁抹子溜光、压实。待其表面无水时,用软毛刷蘸水垂直于地面的同一方向,轻刷一遍,以保证面层灰的颜色一致,避免和减少收缩裂缝。
滴水线(槽):在檐口、窗台、窗楣、雨蓬、阳台、压顶和突出墙面等部位,上面应做出流水坡度,下面应做应做滴水线(槽)。流水坡度及滴水线(槽)距外表面不应不不小于40mm,滴水线应保证其坡向对的。
养护:水泥砂浆抹灰层应喷水养护。
二、内墙、天棚面刮腻子
工艺流程:墙面基层解决→配制腻子→腻子打底→腻子过面修整→第一次压光→第二次压光。
1)基层解决,将墙面水泥砂浆表面的灰尘、砂粒和浮浆清理干净。
2)按配合比规定配料,用手电钻拌制腻子,腻子搅拌要均匀,随配随用。
3)在刮腻子前弹好+150mm相对标高水平线,贴50mm宽的胶带纸,留出踢脚线。
4)腻子打底:待基层屋面完全干燥后方可进行腻子施工。腻子由上往下刮,一幅墙面要持续刮完。腻子表面要平整,无接槎、疙瘩,阴阳角方正、顺直。
5)将腻子底面的接槎、刮痕修整,铲除浮浆。从上往下刮腻子过面,腻子面的接槎、刮痕进行修整,稍干后进行第一次压光,紧跟着第二次压光。
6)腻子表面要光滑、平整干净,色泽一致,阴阳角正、顺直,无刮痕、凹凸不平等缺陷。
三、厨房、卫生间、水池贴瓷砖
3.1厨房、卫生间、水池墙面贴瓷砖
1)工艺流程:
基层解决→吊垂直、套方、找规矩→贴灰饼→抹底子灰→弹控制线→贴瓷砖→调缝→擦缝
2)操作工艺:
基层解决:抹灰前墙面必须打扫干净,检查窗台窗套和腰线等处,对损坏和松动的部分要解决好,然后浇水润湿墙面。
吊垂直、套方、找规矩、贴灰饼:根据墙面构造平整度找出贴瓷砖的规矩,然后根据瓷砖的规格、尺寸分层设点、做灰饼。每层打底时则以此灰饼做为基准点进行冲筋,使其底层灰做到横平竖直、方正。 抹底子灰:底子灰一般分二次操作,第一次抹薄薄的一层,用抹子压实,水泥砂浆的配合比为1:3,并掺水泥重20%的107胶;第二次用相似配合比的砂浆按冲筋线抹平,用短杠刮平,低凹处事先填平补齐,最后用木抹子挂出麻面。底子灰抹完后,隔天浇水养护。
弹控制线:贴瓷砖前应放出施工大样,根据具体高度弹出若干条水平控制线,在弹水平线时,应计算将瓷砖的块数,使两线之间保持整砖数。如分格需按总高度均分,可根据设计与陶瓷锦砖的品种、规格定出缝子宽度,再加工分格条。但要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。
贴瓷砖:镶贴应自上而下进行。贴瓷砖时底灰要浇水润湿,并在弹好水平线的下口上,支上一根垫尺,一般三人为一组进行操作。一人浇水润湿墙面,先刷上一道素水泥浆(内掺水重10%的107胶);再抹2~3mm厚的混合灰粘结层,其配合比为纸筋:石灰膏:水泥=1:1:2(先把纸筋与石灰膏搅匀过3mm筛子,再和水泥搅匀),亦可采用1:0.3水泥纸筋灰,用靠尺板刮平,再用抹子抹平;另一人将陶瓷锦砖铺在木托板上(麻面朝上),缝子里灌上1:1水泥细砂子灰,用软毛刷子刷净麻面,再抹上薄薄一层灰浆。然后一张一张递给另一人,将四边灰刮掉,两手执住陶瓷锦砖上面,在已支好的垫尺上由下往上贴,缝子对齐,要注意按弹好的横竖线贴。如分格贴完一组,将米厘条放在上口线继续贴第二组。镶贴的高度应根据当时气温条件而定。
调缝:贴完瓷砖的墙面,要一手拿拍板,靠在贴好的墙面上,一手拿锤子对拍板满敲一遍,将瓷砖敲实、敲平,然后检查缝子大小与否均匀,如浮现歪斜、不正的缝子,应顺序拨正贴实,先横后竖、拨正拨直为止。
擦缝:粘贴后48小时后,先用抹子把近似瓷砖颜色的擦缝水泥浆摊放在需擦缝的瓷砖上,然后用刮板将水泥浆往缝子里刮满、刮实、刮严,再用麻丝和擦布将表面擦净。遗留在缝子里的浮砂可用潮湿干净的软毛刷轻轻带出,如需清洗饰面时,应待勾缝材料硬化后方可进行。起出米厘条的缝子要用1∶1水泥砂浆勾严勾平,再用擦布擦净。
3.2 厨房、卫生间、水池底面铺贴瓷砖
1)工艺流程:
找标高贴灰饼
涂刷水泥浆
洒水湿润
基层清理、弹线
铺贴
养护
灌缝
水泥砂浆结合层
水泥砂浆找平层
2)施工工艺:
清理基层、弹线:将基层清理干净,表面灰浆皮要铲掉、扫净。将水平标高线弹在墙上。
刷水泥素浆:在清理好的地面上均匀洒水,然后用笤帚均匀洒刷水泥素浆(水灰比0.5)。刷的面积不得过大,须与下道工序铺砂浆找平层紧密配合,随刷水泥浆随铺水泥砂浆。
做好水泥砂浆找平层:
冲筋:以墙面+50cm水平标高线为准,测出面层标高,拉水平线做灰饼,灰饼上平为砖下皮。然后进行冲筋,在房间中间每隔1m冲筋一道。有地漏的房间设计规定的坡度找坡,冲筋应朝地漏方向呈放射状。
冲筋后,用1:3干硬性水泥砂浆(干硬限度以手捏成团,落地开花为准),铺设厚度约为20~25mm,用大杠(顺标筋)将砂浆刮平,木抹子拍实,抹平整。有地漏的房间要按设计规定的坡度做出泛水。
找方正、弹线:找平层抹好24h后或抗压强度达到1.2Mpa后,在找平层上量测房间内长宽尺寸,在房间中心弹十字控制线,计算出所铺贴的块数,局限性整块的应甩到边角处,不能贴到明显部位。
做水泥砂浆结合层:在砂浆找平层上,浇水湿润后,抹一道2—2.5mm厚的水泥浆结合层(宜掺水泥重量20%的107胶),应随抹随贴,面积不要过大。
铺砖:宜整间一次镶铺持续操作,如果房间大一次不能铺完,须将接槎切齐,余灰清理干净。具体操作时应在水泥浆尚未初凝时开始铺砖,从里向外沿控制线进行。
铺完第一块后,再由中间向两侧和后退方向顺序铺砌。
铺砌时,板块要四角同量下落,对齐缝格铺平,并用木锤敲击平实,如发现空隙,板面凹凸不平或接缝不直,应将板块掀起加浆,减浆或理缝。铺好一排,拉通线检查一次平整度。
卫生间及走廊楼地面坡度应符合设计规定,做到无渗漏、无积水,与地漏(管道)结合处严密平顺。
灌缝:水泥砂浆结合层终凝后,用白水泥浆或与砖同颜色的水泥素浆擦缝,棉丝蘸素浆从里到外顺缝揉擦,擦满、擦实为止,并及时将砖表面的余灰清理干净,避免对面层的污染。
养护:砖地面擦缝24h后,应铺上锯末常温养护(或用塑料薄膜覆盖),其养护时间不得少于7d,且不准上人。
四、水泥砂浆楼地面
(1)材料准备:
水泥:采用的水泥其强度级别不应不不小于P32.5,并严禁混用不同品种、不同标号的水泥。
砂:应采用中砂或粗砂,过8mm孔径筛子,含泥量不应不小于3%。
(2)作业条件:
1)楼地面的垫层以及预埋在地面内多种管线已做完。穿过楼地面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水。
2)墙面的+50cm水平标高线已弹在四周墙上。
3)门框已立好,并在框内侧做好保护,避免手推车碰坏。
4)墙、顶抹灰已做完。
(3)工艺流程:
基层解决→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→抹压第二遍→抹压第三遍→养护
1)基层解决:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。
2)找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上。
3)洒水湿润:用喷壶将地面基层均匀洒水一遍。
4)抹灰饼和标筋(或称冲筋):根据四周墙上弹的面层标高水平线,拟定面层抹灰厚度(不应不不小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为1.5~2.00m,灰饼上平面即为地面面层标高。
如果地面面积较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相似,用木抹子拍抹成与灰饼上表面相平一致。
铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相似。
5)搅拌砂浆:水泥砂浆的体积比宜为1∶2(水泥∶砂),其调度不应不小于35mm,强度级别不应不不小于M15。为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。
6)刷水泥浆结合层;在铺设水泥砂浆之前;应涂刷水泥浆一层,其水灰比为0.4~0.5(涂刷之前要将抹灰饼的余灰打扫干净;再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。
7)铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同步将运用过的灰饼(或标筋)敲掉,并用砂浆填平。
8)木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。
9)铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1∶1)的拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。如有分格规定的地面,在面层上弹分格线,用劈缝溜子开缝,再用溜子将分缝内压至平、直。上述操作均在水泥砂浆初凝之前完毕。
10) 抹压第二遍:面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,规定不漏压,表面压平、不压光。有分格的地面压过后,应用溜子溜压,做到缝边平直、缝隙清晰、缝内平滑顺直。
11) 抹压第三遍:在水泥砂浆终凝迈进行第三遍压实(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的所有抹纹压平、压实。上述操作必须在水泥砂浆终凝前完毕。
12)养护:地面压光竣工后24h,铺锯末或其他材料覆盖洒水养护,保持湿润,养护时间不少于7d当抗压强度达5MPa才干上人。
13)冬期施工时,室内温度不得低于+5℃。
(5)施工注意事项:
1)地面操作过程中要注意对其他专业设备的保护,如埋在地面内的管线不得随意移位,地漏内不得堵塞砂浆等。
2)面层做完之后养护期内严禁进入。
3)在已竣工的地面上进行油漆、电气、排水专业工序时,注意不要碰坏及污染面层。
4)冬期施工的水泥砂浆地面操作环境如低于+5℃时,应采用必要的防寒保暖措施,严格避免发生冻害,特别是初期受冻,会使面层强度减少,导致起砂、裂缝等质量事故。
5)如果先做水泥砂浆地面,后进行墙面抹灰时,要特别注意对面层进行覆盖,并严禁在面层上拌合砂浆和储存物品和材料。
五、门窗安装工程
本工程门窗如下表所示:
名称
数量
备注
防火门
37
防火窗
7
高档木门
99
铝合金门连窗
12
玻璃门
30
铝合金窗
107
玻璃幕墙
17
5.1木门安装
(1)门框安装
1)本工程门框采用后装法施工。
2)施工前,复查洞口标高、尺寸及木砖位置。
3)将门框用木楔临时固定在门洞口内。
4)用吊线附校正框的正、侧面垂直度,用水平尺校正框冒头的水平度。
5)用砸扁钉帽的钉子钉牢在木砖上,钉帽要冲入木框内1~2mm。每块木砖要钉两处。
(2)门扇的安装
1)量出樘口净尺寸,考虑留缝宽度。拟定门扇的高、宽尺寸,先画出中间缝处的中线,再画出边线,并保证长宽一致。四边画线。
2)刨去多余部分。修刨时要先锯余头,再行修刨。门扇为双扇时,要先作打叠高下缝,并以启动方向的右扇压左扇。
3)试装门扇时,要先用木楔塞在门扇的下边,然后再检查缝隙,并注意楞和玻璃芯子平直对齐。合格后画出合页的位置线,剔槽装合页。
(3)小五金的安装
1)所有小五金必须用木螺栓固定安装,严禁用钉子替代。使用木螺栓时,先用手锤钉入全长1/3,接着用螺栓刀拧入。当木门为硬木时,先钻孔径为螺栓直径0.9 倍的孔,孔深为木螺栓全长的2/3,然后再拧入木螺栓。
2)铰链距门扇上下两端的距离为扇高的1/10,且避开上下冒头。安装后必须开关灵活。
3)门锁距地面约高0.9~1.05m,并错开中冒头和边梃的榫头。
4)门拉手要位于扇中线如下,距地面0.9~1.05m。
5)门插销位于拉手下边。
6)门扇启动后碰墙的门,为了固定门扇要安装门碰头。
7)小五金要安装齐全,位置合适,固定可靠。
5.2铝合金门窗安装
门窗洞埋设连接铁件
1)工艺流程:
门窗洞口解决
弹线
检查铝合金保护膜
按图纸编号运至安装地点
铝合金门窗拆包检查
铝合金门窗安装
清理
门窗四周嵌缝、填材料
纱扇安装
质量检查
安装门窗密封条
安装五金配件
2)施工工艺:
弹线:在顶层找出窗口边线,用大线坠将窗口边线下引(用经纬仪找垂直线),并在每层窗口处划线标记,对个别不直的洞口边应剔凿解决。窗口的水平位置应以楼层+50CM水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相似)则应在同一水平线上。
墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,拟定铝合金窗在墙厚方向的安装位置;如外墙位置有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应伸入塑钢窗的窗下5MM为宜。
安装铝合金窗披水:按设计规定将披水条固定在铝合金窗上,应保证安装位置对的、牢固。
防腐解决:门窗框两侧的防腐解决应按设计规定进行。
就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,无问题后方可用木楔临时固定。
与墙体固定:洞窗框外墙用电锤打Ф6孔(深60mm),并用型Ф6钢筋(40mm×60mm)粘107胶水泥浆,打入孔中,待水泥终凝后,再将铁脚与预埋钢筋焊牢。
解决门窗框与孔墙体缝隙:塑钢窗固定好后,及时解决门窗框与墙体缝隙。采用矿棉或玻璃棉毡条分层填塞缝隙,外表面留5~8MM深槽口填嵌嵌缝膏,严禁用水泥砂浆填塞。待铝合金窗和窗台板安装好后,将窗框四周的缝隙同步填嵌,填嵌时用力不应过大,避免窗框受力变形。
铝合金门窗框安装:将预留门洞按塑钢门窗框尺寸提前修理好。在门框的侧边固定好连接铁件,门框按位置立好,找好垂直度及几何尺寸后,用射钉或自攻螺丝将其门框与墙体预埋件固定,用保温材料填嵌门框与砖墙的缝隙。用密封膏填嵌墙体与门窗框边的缝隙。
铝合金门窗安装:门框扇的连接是用铝角码的固定措施,具体作法与门框安装相似。
装五金配件:待浆活修理完,交活刷完后方可安装门窗的五金配
件安装工艺规定详见产品阐明,规定安装牢固,使用灵活。
3)成品保护:
铝合金门窗应入库寄存,下边应垫起、垫平、码放整洁。对已装好披水的窗,注意寄存时支垫好,避免损坏披水。
门窗保护膜应检查完整无损后再进行安装,安装后应及时将门框两侧用木板条捆绑好,并严禁人窗口运送任何材料,避免碰撞损坏。
若采用低碱性水泥或豆石砼堵缝时,堵后应及时将水泥浮浆刷净,避免水泥固化后不好清理,并损坏表面的氧化膜。铝合金门窗在堵缝前,对与水泥砂浆接触面应涂刷防腐剂进行防腐解决。
抹灰前应将塑钢门窗用塑料薄膜保护好,在室内湿作业未完毕前,任何工种有得损坏其保护膜,避免砂浆对其面层的侵蚀。
铝合金门窗的保护膜应在交工前撕去,要轻撕,且不可用开刀铲,避免将表面划伤,影响美观。
铝合金门窗表面如有胶状物时,应使用棉丝沾专用溶剂擦拭干净。
架子搭拆、室内处抹灰、管道安装及建材运送等过程,严禁擦、砸、碰和损坏铝合金门窗樘料。
建立严格的成品保护制度。
六、 油漆工程
(1)材料规定
所采购的成品油漆有出厂合格证,且在有效期限内。
(2)工作条件
施工环境应当清洁干净,抹灰工程、地面工程、木装修工程、水电工程等所有竣工后,再进行油漆工程。
油漆工程施工时,环境温度不适宜低于10 度,相对湿度不适宜不小于60%。
油漆涂刷前,被涂刷物件的表面必须干燥。
大面积施工前,按设计规定预先制作样板,经有关人员和建设单位代表承认后才干进行施工。
(3)施工工序流程
打扫、起钉、除污垢→铲去脂囊修补平整→磨纱纸→打底→局部刮油灰磨光→第一遍满刮油灰→磨光→第一遍油漆→复补油漆→磨光→湿布擦净→第二遍油漆。
(4)施工要点
刷底油时,材料表面、门窗玻璃口四周须涂刷均匀,不可漏掉。同步也不容许粘污到其她材料上。
刮油灰时,对于宽缝、深油要进一步压实,抹平刮光。
磨纱纸要打破磨光滑,不能磨穿油底,不可磨损棱角。
涂刷油漆时,应做到横平竖直,纵横交错均匀一致,涂刷顺序应先上后下,先内后外,按木纹方向理平、理直。
油漆时规定油漆表面透底,流坠、皱皮现象,大面积要光亮、光滑均匀一致,颜色一致,刷纹通顺,五金、玻璃表面干净。
