收藏 分销(赏)

关于项目停工造成损失的情况说明.doc

上传人:天**** 文档编号:2882432 上传时间:2024-06-08 格式:DOC 页数:3 大小:18.50KB 下载积分:5 金币
下载 相关 举报
关于项目停工造成损失的情况说明.doc_第1页
第1页 / 共3页
关于项目停工造成损失的情况说明.doc_第2页
第2页 / 共3页


点击查看更多>>
资源描述

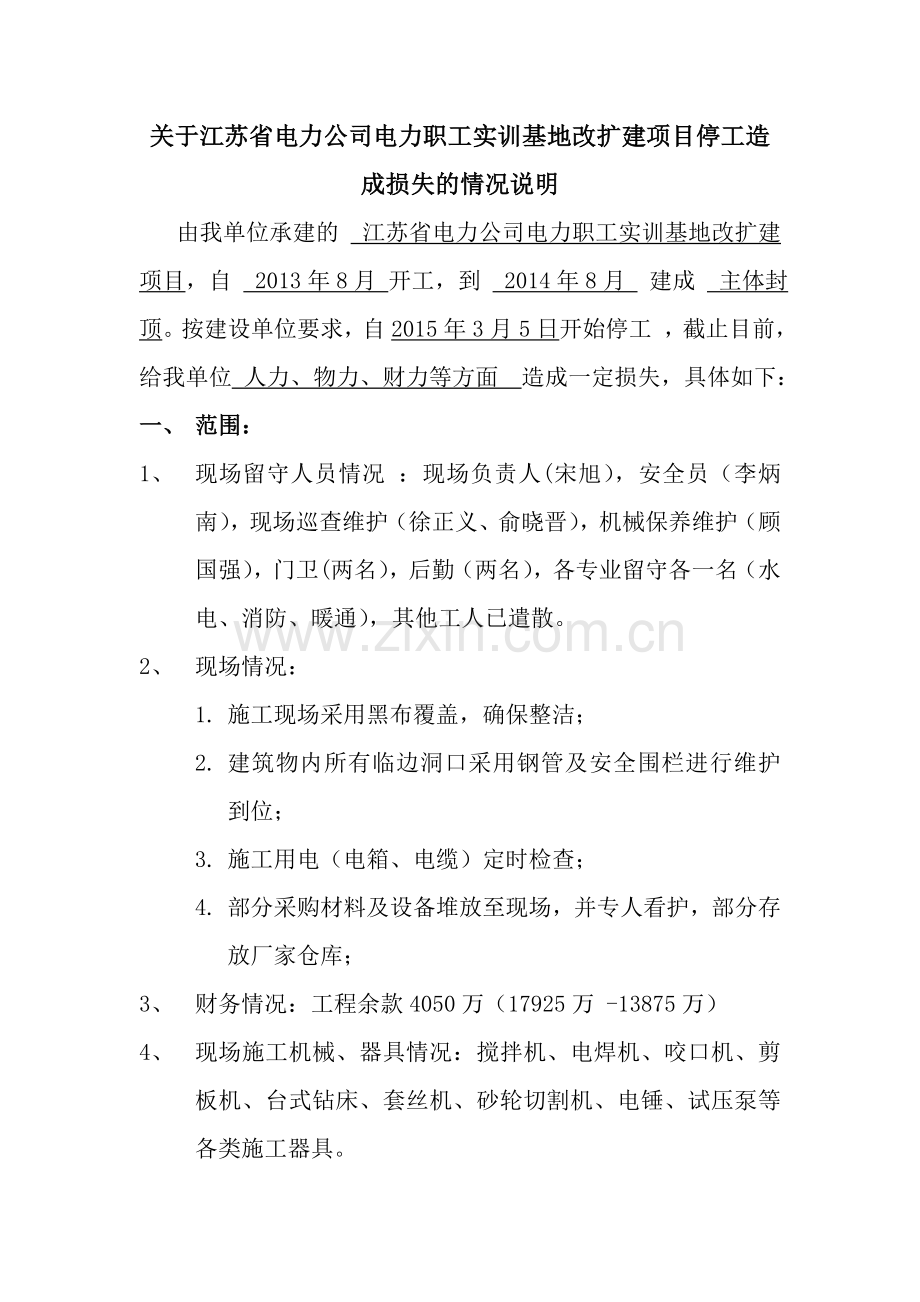

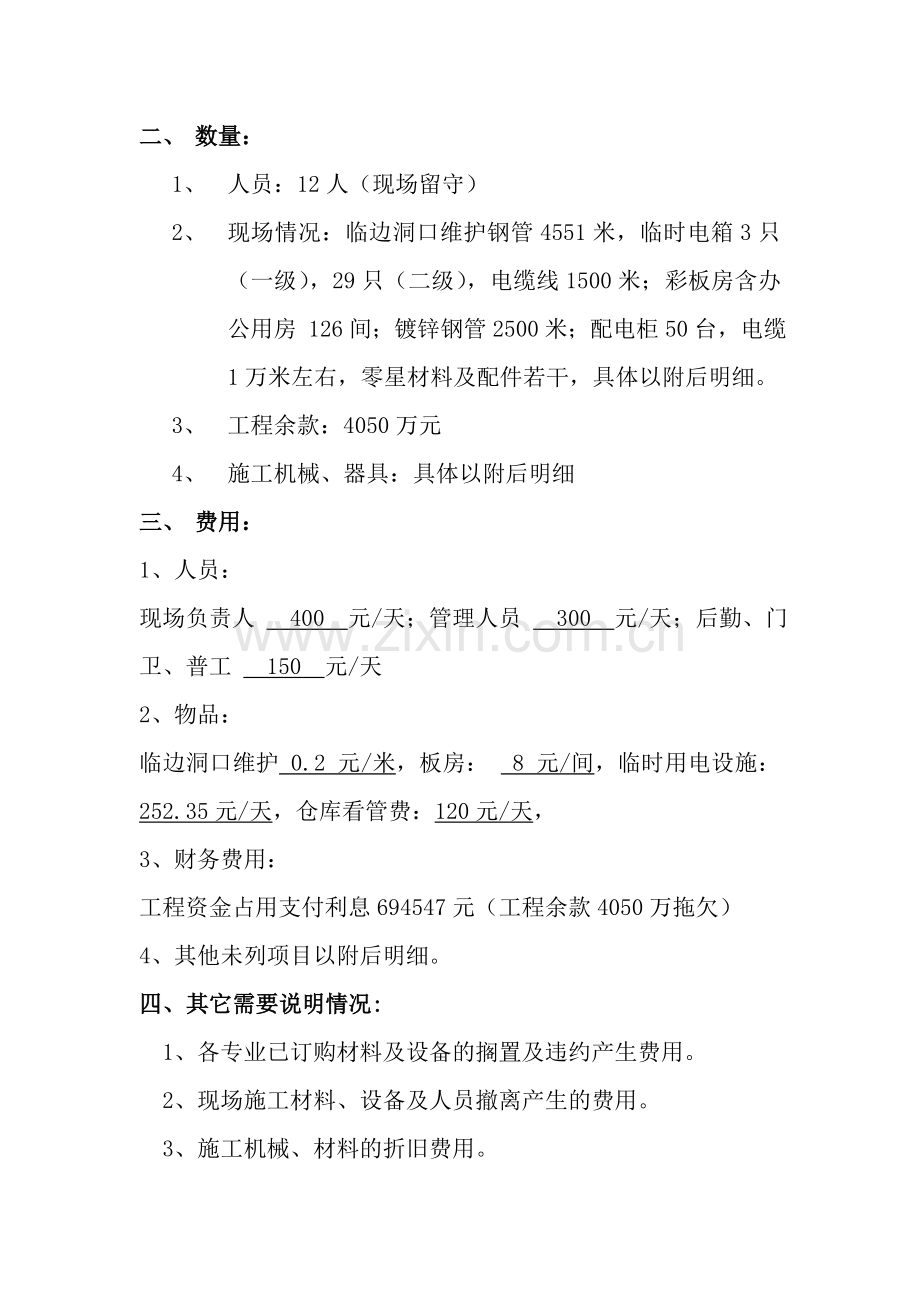

关于江苏省电力公司电力职工实训基地改扩建项目停工造成损失的情况说明 由我单位承建的 江苏省电力公司电力职工实训基地改扩建项目,自 2013年8月 开工,到 2014年8月 建成 主体封顶。按建设单位要求,自2015年3月5日开始停工 ,截止目前,给我单位 人力、物力、财力等方面 造成一定损失,具体如下: 一、 范围: 1、 现场留守人员情况 :现场负责人(宋旭),安全员(李炳南),现场巡查维护(徐正义、俞晓晋),机械保养维护(顾国强),门卫(两名),后勤(两名),各专业留守各一名(水电、消防、暖通),其他工人已遣散。 2、 现场情况: 1. 施工现场采用黑布覆盖,确保整洁; 2. 建筑物内所有临边洞口采用钢管及安全围栏进行维护到位; 3. 施工用电(电箱、电缆)定时检查; 4. 部分采购材料及设备堆放至现场,并专人看护,部分存放厂家仓库; 3、 财务情况:工程余款4050万(17925万 -13875万) 4、 现场施工机械、器具情况:搅拌机、电焊机、咬口机、剪板机、台式钻床、套丝机、砂轮切割机、电锤、试压泵等各类施工器具。 二、 数量: 1、 人员:12人(现场留守) 2、 现场情况:临边洞口维护钢管4551米,临时电箱3只(一级),29只(二级),电缆线1500米;彩板房含办公用房 126间;镀锌钢管2500米;配电柜50台,电缆1万米左右,零星材料及配件若干,具体以附后明细。 3、 工程余款:4050万元 4、 施工机械、器具:具体以附后明细 三、 费用: 1、人员: 现场负责人 400 元/天;管理人员 300 元/天;后勤、门卫、普工 150 元/天 2、物品: 临边洞口维护 0.2 元/米,板房: 8 元/间,临时用电设施:252.35元/天,仓库看管费:120元/天, 3、财务费用: 工程资金占用支付利息694547元(工程余款4050万拖欠) 4、其他未列项目以附后明细。 四、其它需要说明情况: 1、各专业已订购材料及设备的搁置及违约产生费用。 2、现场施工材料、设备及人员撤离产生的费用。 3、施工机械、材料的折旧费用。 无锡锡山建筑实业有限公司 2015年7月10日 附件:土建、水电、暖通、消防各专业索赔明细表
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 考试专区 > 中考

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
