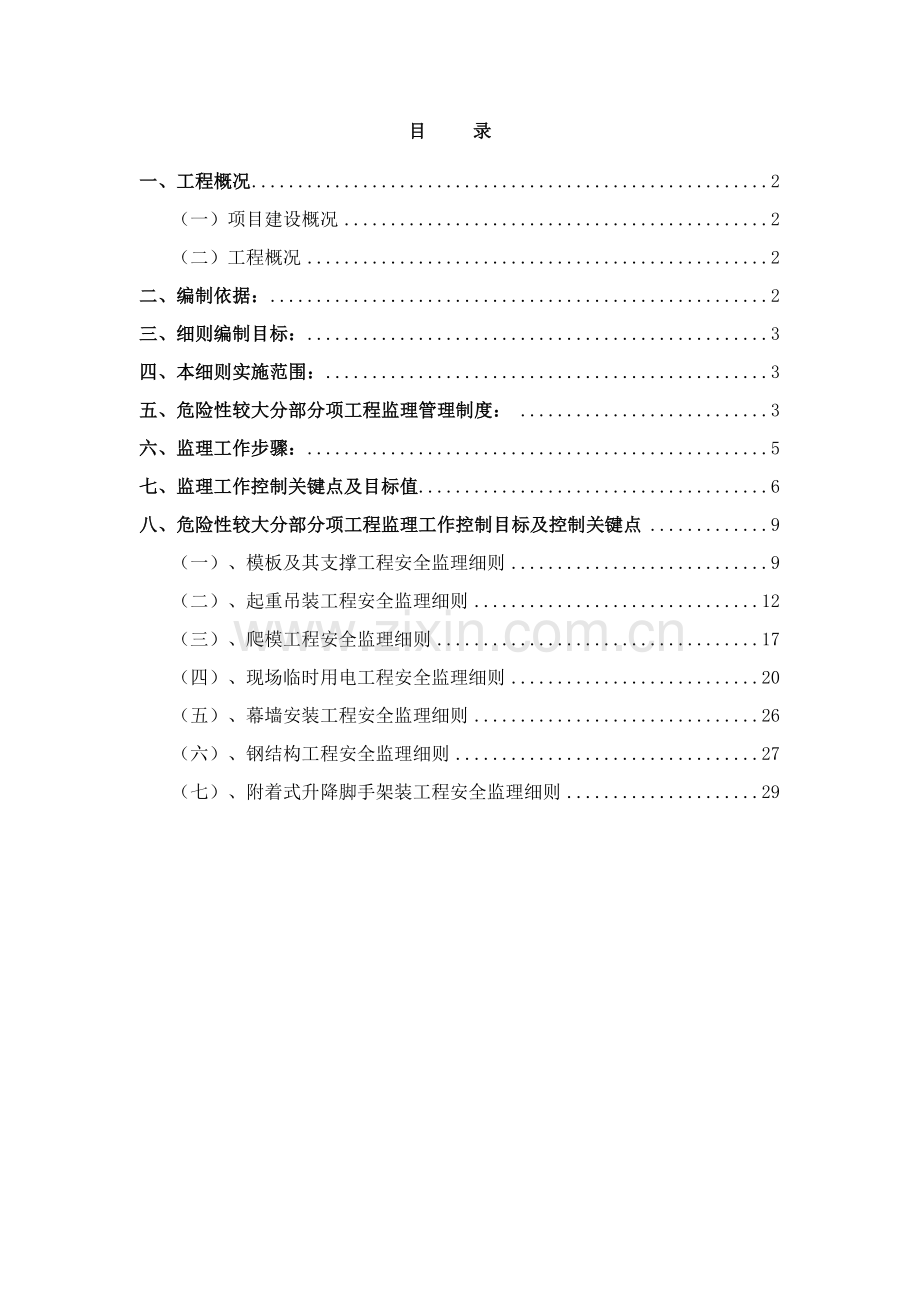

1、朝阳区崔各庄乡大望京村2#地项目618-1#楼、618-2#楼、文化中心危险性较大分部分项工程安全监理细则编制人: 审批人: 北京帕克国际工程咨询大望京2#地项目监理部目 录一、工程概况2(一)项目建设概况2(二)工程概况2二、编制依据:2三、细则编制目标:3四、本细则实施范围:3五、危险性较大分部分项工程监理管理制度:3六、监理工作步骤:5七、监理工作控制关键点及目标值6八、危险性较大分部分项工程监理工作控制目标及控制关键点9(一)、模板及其支撑工程安全监理细则9(二)、起重吊装工程安全监理细则12(三)、爬模工程安全监理细则17(四)、现场临时用电工程安全监理细则20(五)、幕墙安装工程安

2、全监理细则26(六)、钢结构工程安全监理细则27(七)、附着式升降脚手架装工程安全监理细则29危险性较大分部分项工程安全监理细则一、工程概况(一)项目建设概况1项目名称:朝阳区崔各庄乡大望京村2#地项目618-1#楼、618-2#楼、文化中心2项目建设地点:朝阳区崔各庄乡大望京村3建设单位: 北京乾景房地产开发4设计单位:中国建筑技术集团5. 监理单位:北京帕克国际工程咨询6施工单位: 中国建筑一局(集团)(二)工程概况本项目为朝阳区崔各庄乡大望京村2#地项目(分为618-1#楼、618-2#楼和623地块地上结构),在北京市朝阳区崔各庄乡大望京村,在计划一路以北,望京3号街以西,望京外环路以

3、南,新望京干道以东。本项目由2栋超高层和1栋商业中心组成, 618-1#楼建筑面积76109m2,结构形式为框架-关键筒结构,柱子采取型钢混凝土柱,梁采取混凝土梁,现浇楼板,建筑物高度230.1米,共53层,首层为大堂及商业,二层至五十三层为公寓;618-2#楼建筑面积52953m2,结构形式为框架-关键筒结构,柱子采取钢管混凝土柱,梁采取钢梁,组合楼板,建筑物高度150.1米,共30层,首层为大堂及商业,二层为商业,3-30层为办公层;623地块地上结构建筑面积11332 m2,结构形式为钢结构,建筑物高度24米,共三层,首层为大堂、展厅及后勤,二、三层层为展厅及后勤。二、编制依据:1中国建

4、筑法;2中国安全生产法;3建设工程安全生产管理条例;4建设工程质量管理条例;5危险性较大分部分项工程安全管理措施建质【】87号文;6国家及省市相关质量、安全管理法律、法规及规程。三、细则编制目标:为了加强对危险性较大分部分项工程安全管理,明确安全专题施工方案编制内容,规范教授论证程序,确保安全专题施工方案实施,主动防范和遏制建筑施工生产安全事故发生。四、本细则实施范围:危险性较大分部分项工程是指建筑工程在施工过程中存在、可能造成作业人员群死群伤或造成重大不良社会影响分部分项工程。针对本工程特点、周围环境和施工工艺等,其危险性较大分部分项工程是:1、模板工程及支撑体系:搭设高度5m及以上;搭设跨

5、度10m及以上;施工总荷载10kn/m2及以上;集中线荷载15kn/m2及以上;高度大于支撑水平投影宽度且相对独立无联络构件混凝土模板支撑工程;2、爬模、铝模3、起重吊装及安装拆卸工程:采取很规起重设备方法,且单体起吊重量在10kn及以上起重吊装工程;采取起重机械进行安装工程;起重机械设备本身安装、拆卸;3附着式整体和分片提升脚手架工程。4、现场临时用电工程5建筑幕墙安装工程6、钢结构工程必需经教授论证危险性较大分部分项工程是:1工具式模板工程:爬模、铝模2提升高度150m及以上附着式整体和分片提升脚手架工程3施工高度50m及以上建筑幕墙安装工程。五、危险性较大分部分项工程监理管理制度:1监理

6、部严格根据建质【】87号文危险性较大分部分项工程安全管理措施实施监理;2危险性较大分部分项工程监理实施总监负责制,总监全权负责危险性较大分部分项工程监督管理工作;3针对危险性较大分部分项工程,施工单位必需编制专题方案,企业技术责任人审批后,上报监理单位审核;超出一定规模危险性较大分部分项工程,必需按程序由企业相关部门审核、教授进行论证,企业技术责任人审批后、上报监理单位审核,建设单位责任人签字后,方可组织实施;4超出一定规模危险性较大分部分项工程,需要进行监测监控,提议委托第三方实施;5项目监理部应编制危险性较大分部分项工程监理实施细则,现场配置专职安全监理工程师;6施工单位在专题方案实施前,

7、由编制人员或项目标技术责任人向现场管理人员和作业人员进行安全技术交底;7施工单位应上报应急预案,监理单位督促施工单位对应急演练预案进行完善和改善;8监理单位应该对专题方案实施情况进行现场监理,对不按专题方案实施应责令整改;施工单位拒不整改,应立即向建设单位汇报,责令施工单位停工整改;施工单位仍不停工整改,由建设单位向相关建设主管部门汇报;9监理单位和施工单位技术责任人对危险性较大分部分项工程建立定时巡查制度,对关键工序、关键步骤进行巡查,签发整改通知书,直至下发停工令。六、监理工作步骤:否施工单位拒不整改或不停工是符合不符合符合不符合不符合符合审查、核验施工单位资质、安全生产许可证、项目经理证

8、等资料编制安全生产监督管理档案、编制危险性较大分部分项工程监督管理实施细则成立项目监理部项目监理部职责分配搜集工程相关资料对巡视、检验、平行检验中发觉安全隐患提出整改及停工要求检验、复查施工单位整改情况签署复查或复工意见,施工单位继续施工、检验验收审查、核验施工单位提交危险性较大分部分项工程专题施工方案施工单位是否对安全隐患进行整改或停工整改整改是否符合要求整理安全生产监督管理工作资料,并按要求立卷归档不一样意进场施工向建设单位或建设主管部门汇报施工单位继续整改施工单位修改、补充技术文件、资料,并重新报审超出一定规模经教授论证、企业技术责任人签字危险性较大分部分项工程监督管理七、监理工作控制关

9、键点及目标值(一)前期阶段1. 根据“安全第一,预防为主”安全生产方针,建立健全安全生产责任制;建立健全质量管理和安全生产组织网络和管理体系,制订完善工程质量安全管理制度,为质量管理和安全生产提供组织保障;2. 资料搜集和现场踏勘。向建设单位和相关单位搜集现场相邻建(构)筑物,道路,地下管线资料和大样图,对业主提供地下管线资料,向施工单位提出管线保护方法或防护要求,并由施工单位上报管线保护专题方案,经监理审核,业主同意后方可实施,并负担对应费用;搜集现场相关雨雪、雷电、狂风气象资料,为脚手架搭设做好准备;对现场实施实地踏勘拍照或摄像,布设标识,必需时建设单位还应该委托房屋和其它安全判定部门出具

10、安全判定汇报;3. 督促施工单位遵守相关环境保护和安全生产法律、法规,由施工单位上报环境保护和安全文明施工专题方案,采取方法控制和处理施工现场多种粉尘、废气、废水、固体废弃物和噪声、振动对环境污染和危害;4. 督促施工单位为从事危险作业职员办理建设工程一切险,并支付保险费用;5. 督促施工单位建立健全劳动安全生产教育培训制度,加强职员三级安全教育,未经安全生产教育人员不得上岗作业,坚持特殊工种持证上岗制度,做好民工教育培训工作;6. 开工前,设计图纸应由建设单位办理设计文件审查,并在工程质量和安全监督部门办理报监和施工许可相关手续;7. 图纸会审。对设计图纸认真审核,搞清设计意图,对图纸不明确

11、地方立即请教设计单位,给予澄清;8. 专题施工方案审核。 专题施工方案编制内容: 工程概况:危险性较大分部分项工程概况、施工平面部署、施工要求和技术确保条件; 编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国家标准图集)、施工组织设计等; 施工计划:包含施工进度计划、材料和设备计划; 施工工艺技术:技术参数、工艺步骤、施工方法、检验验收等; 施工安全确保方法:组织保障、技术方法、应急预案、监测监控等; 劳动力计划:专职安全生产管理人员、特种作业人员等; 计算书及相关图纸。 专题方案应该由施工单位技术部门组织本单位施工技术、安全、质量等部门专业技术人员进行审核。经审核合格,由施工单位技

12、术责任人签字。实施施工总承包,专题方案应该由总承包单位技术责任人及相关专业承包单位技术责任人签字;不需教授论证专题方案,经施工单位审核合格后报监理单位,由项目总监理工程师审核签字。 建筑工程实施施工总承包,专题方案应该由施工总承包单位组织编制。其中,起重机械安装拆卸工程、深基坑工程、附着式升降脚手架等专业工程实施分包,其专题方案可由专业承包单位组织编制。 9. 超出一定规模危险性较大分部分项工程专题方案应该由施工单位组织召开教授论证会;实施施工总承包,由施工总承包单位组织召开教授论证会;企业责任人审批,上报监理单位审核,建设单位责任人签字后,方可组织实施;实施总承包,应该由施工总承包单位,相关

13、专业承包单位技术责任人签字。 参与教授论证会组员包含: 教授组组员(5人以上单数); 建设单位项目责任人或技术责任人; 监理单位项目总监理工程师及相关人员; 施工单位分管安全责任人、技术责任人、项目责任人、项目技术责任人、专题方案编制人员、项目专职安全生产管理人员; 勘察、设计单位项目技术责任人及相关人员; 本项目参建各方人员不得以教授身份参与教授论证会。 教授论证关键内容: 专题方案内容是否完整、可行; 专题方案计算书和验算依据是否符合相关标准规范; 安全施工基础条件是否满足现场实际情况。专题方案经论证后,教授组应该提交论证汇报,对论证内容提出明确意见,并在论证汇报上签字。该汇报作为专题方案

14、修改完善指导意见,专题方案经论证后需做重大修改,施工单位应该根据论证汇报修改,并重新组织教授进行论证。10.针对危险性较大分部分项工程将严格实施监理旁站制度;11.对测绘单位移交桩,认真复测无误并经监理工程师审批后方可使用;12.依据工程特点,制订工程质量预防方法,消除施工过程中潜在不合格原因,消除质量通病;13.专题方案实施前,编制人员或项目技术责任人应该向现场管理人员和作业人员进行质量和安全技术交底,监理单位进行见证。(二)施工阶段1. 施工单位应该严格根据专题方案组织施工,不得私自修改、调整专题方案,如因设计、结构、外部环境等原因发生改变确需修改,修改后专题方案应由施工单位质量、安全、施

15、工技术部门重新按程序审核,施工单位技术责任人重新签字,对于超出一定规模危险性较大工程专题方案,施工单位应该重新组织教授进行论证、签字; 2. 坚持技术交底制度。对设计方法、技术标准、功效作用、施工参数和注意事项进行说明,使全部些人员做到心中有数;3. 施工单位应该指定专员对专题方案实施情况进行现场监督和按要求进行监测;发觉不根据专题方案施工,应该要求其立即整改;发觉有危及人身安全紧急情况,应该立即组织作业人员撤离危险区域;4. 对于连续施工工序,交班质检人员就本班施工质量情况和需要注意事项向接班人员作具体说明,并认真填写交接班统计;5. 坚持三检制度。技术员、质检员、试验人员必需跟班作业,要强

16、化工序间检验验收,凡上道工序未经检验合格,不得进行下道工序施工,工程关键部位必需经监理工程师同意,对于按要求需要验收危险性较大分部分项工程,施工单位、监理单位应该组织相关人员进行验收,验收合格,经施工单位项目技术责任人及项目总监理工程师签字后,方可进入下一道工序;6. 加强对全部原材料、成品、半成品检验,必需严格根据质量标准进行订货、采购、运输、保管和供给,对全部拟用于工程材料,必需坚持严格检验制度,认真把关,一切以试验指标为准,不合格材料不能入场,同时要确保检验方法正确性和检验工具、检验仪器设备正确性;7. 采取优异检测试验设备,选派责任心强检测人员,加强对整个施工工程施工控制,坚持一切经过

17、试验检测,一切以数听说话标准;8. 服从业主、设计单位检验、指导和监督,虚心接收提出改善意见,主动和建设、设计、监理单位搞好配合工作,严格按评审后意见实施专题施工方案,监理人员进行跟踪检验;9. 对于按要求需要验收危险性较大分部分项工程,施工单位、监理单位应该组织相关人员进行验收,验收合格,经施工单位项目技术责任人及项目总监理工程师签字后,方可进入下一道工序;10.对不按专题方案实施,监理单位应该责令整改,施工单位拒不整改,监理单位应该立即向建设单位汇报;建设单位接到监理单位汇报后,应该立即责令施工单位停工整改;施工单位仍不停工整改,建设单位应该立即向住房城镇建设主管部门汇报;(三)目标值确保

18、安全无事故。八、危险性较大分部分项工程监理工作控制目标及控制关键点在协议工期内完成该工程,不出现任何安全事故,文明施工达成要求。严格督促施工单位编制专题施工方案,对超出一定规模危险性较大分部分项工程专题施工方案必需经教授组论证施工单位应该组织教授组对专题方案进行论证,并依据教授组论证意见对专题施工方案作针对性修改和深化。组织实施过程中加强现场安全检验、防护。项目监理机构依据教授组论证意见严格对修改和深化后专题方案作针对性审查,过程中须检验施工方是否按方案实施。同时监理人员应加大现场安全生产日常巡视和检验等工作,确保工程安全生产无事故目标实现。(一)、模板及其支撑工程安全监理细则1、模板及其支撑

19、工程安全专题施工方案审核 各类工具式模板工程,包含爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程均应编制安全专题施工方案。对于高大模板工程、水平混凝土构件模板支撑系统高度超出8或跨度超出18,和施工荷载大于15kN/,或集中荷载大于20kN/模板支撑系统尚须经教授组给予论证。施工单位应依据教授论证意见完善施工方案。在向监理提交施工方案时,应将教授论证意见附于其后。监理方应进行严格审核,审核确定后报建设单位审批,现场严格根据审批经过施工方案中要求,监管落实高大模板工程施工。方案中设计计算及安全技术方法必需符合强制性条文要求,并应满足安全生产需要。对缺乏安全技术方法或不符合强制性条文

20、要求应提出监理审核意见,要求重新编制或补充完善。模板及支架应含有足够强度、刚度和稳定性,能可靠地承受新浇混凝土自重、侧压力和施工中产生动荷载及风荷载。多种材料模板制作,应符合相关技术标准要求。模板支架材料宜采取钢管、门型架、型钢、塔身标准节等。模板支架材质应符合相关技术标准要求。 模板支架底部建筑物结构或地基,必需含有支撑上层荷载能力。当底部支撑楼板设计荷载不足时,可采取保留两层或多层支架立杆(经计算确定)加强;当支撑在地基上时,应验算地基承载力。模板支架立杆底部应设置垫板,不得使用砖及脆性材料铺垫,严禁在未经处理回填土层上搭设模板支撑。多种模板支架应自成体系,严禁和脚手架进行连接。并应在支架

21、两端和中间部分和建筑结构进行有效可靠连接。模板支架立杆在安装同时,应加设扫地杆、水平支撑,立杆高度大于2m时,应设两道水平支撑,每增高1.5-2m时,再增设一道水平支撑。满堂模板立杆除必需在四面及中间设置纵、横双向水平支撑外,当立杆高度超出4m以上时,尚应每隔2步设置一道水平剪刀撑。当采取多层支模时,上下各层立杆应保持在同一垂直线上。需进行二次支撑模板,当安装二次支撑时,模板上不得有施工荷载。模板支架安装应根据设计图纸进行,安装完成浇筑混凝土前,经验收确定符合要求。应严格控制模板上堆料及设备荷载,当采取小推车运输时,应搭设小车运输通道,将荷载传给建筑结构。模板支架拆除必需有工程责任人同意手续及

22、混凝土强度汇报。模板拆除次序应按设计方案进行。当无要求时,应根据先支后拆,先拆主承重模板后拆次承重模板。拆除较大跨度梁下支柱时,应先从跨中开始,分别向两端拆除。拆除多层楼板支柱时,应确定上部施工荷载不需要传输情况下方可拆除下部支柱。当水平支撑超出二道以上时,应先拆除二道以上水平支撑,最下一道大横杆和立杆应同时拆除。模板拆除应按要求逐次进行,不得采取大面积撬落方法。拆除模板、支撑、连接件应用槽滑下或用绳系下。不得留有悬空模板。 方案设计应包含内容1) 绘制模板设计图、连接件和支撑系统部署图、细部结构和异型模板及特殊部位详图;2) 依据结构结构型式和施工条件确定模板载荷,对模板和支撑系统做力学验算

23、;3) 制订技术及安全方法,包含:模板结构安装及拆卸程序,特殊部位、预埋件及预留孔洞处理方法,必需加热、保温或隔热方法、安全方法等; 方案设计相关要求1) 当验算模板及支撑系统在自重和风荷载作用下抗倾覆稳定性时,抗倾覆系数不应小于1.15。2) 支撑系统应经过设计计算,确保含有足够强度和稳定性。当支柱或其节间长细比大于110时,应按临界荷载进行核实,安全系数可取3.5。支撑系统中,对连续形式和排架型式支柱应合适配置水平撑和剪刀撑,确保其稳定性。3) 简单模板工程可按预先编制模板荷载等级和部件规格间距选择图表,绘制模板排列图及连接件和支持件部署图,并对关键部位做力学验算。2、模板及其支撑工程搭、

24、拆安全检验内容1) 结构复杂模板,装、拆应严格根据方案中安全技术方法进行,严禁 任意变动。2) 操作前应对作业人员进行安全教育和安全操作技术交底。3) 支模应按要求作业程序进行,应边安装边支撑固定。尤其是在安装预组装成片模板时,应边就位、边校正和安设连接件,并加设临时支撑稳固。模板未固定前不得进行下一道工序,以防倾覆。严禁在连接件和支持件上攀登上下,并严禁在同一垂直面上装、拆模板。4) 支设悬挑形式模板时,应有稳固立足点。支设临空构筑物模板时,应搭设支架或脚手架。5) 对于上方施工可能坠落物件通道口,在其受影响范围内,必需搭设顶部能预防穿透双层防护廊。6) 模板支柱、纵横向水平杆、剪刀撑等均应

25、按设计要求部署。当设计无要求时,通常支柱纵横间距不宜大于1.5m;纵横向水平杆上下步距不宜大于1.4m,纵横向垂直剪刀撑间距不宜大于6m。当支柱高度小于4m时,应设上下两道水平撑和垂直剪刀撑。以后支柱每增高2m再增加一道水平撑,水平撑之间还需增加剪刀撑一道。当楼层高度超出10m时,模板支柱应选择长料,同一支柱连接头不宜超出2个。7) 模板支柱底部应扎实,设置木垫板,增加立柱承压面积及稳固性,不得随意用砖头等作为垫板使用。8) 现浇整体式多层房屋和构筑物安装上层模板及其支架时,下层楼板结构强度应达成能承受上层模板、支撑系统和新浇筑混凝土重量时,方可进行。不然下层楼板结构支撑系统不得拆除,且同一部

26、位上下层支柱应在同一垂直线上。9) 安装及拆除模板时,高度超出3.5m时,必需搭设脚手架及工作平台。不准站在柱模板上操作和在梁底模上行走,更不许可利用拉杆、支撑攀登上下。10) 登高作业时,操作人员应系好安全带。连接件必需放在箱盒或工具袋中,严禁放在模板或脚手板上,扳手等各类工具必需系挂在身上或置放于工具袋内,不得掉落。11) 模板预留孔洞、电梯井口等处,应加盖或设置防护栏,必需时应在洞口处设置安全网。12) 组合钢模板安装及拆除时,上下应有些人接应,钢模板应随装拆随转运,不得堆放在脚手板上。已拆活动模板,必需一次性连续拆除完成方可停歇,严禁留下不安全隐患。13) 安装及拆除过程中,除操作人员

27、外,下面不得站人。高处、复杂结构模板拆除,应有专员指挥和切实安全方法,并在下面标出作业区,严禁非操作人员进入作业区。14) 拆模时,混凝土必需满足所需强度要求,经确定已达拆模强度时,方可拆除。15) 拆模时应按后支先拆、先撑后拆标准进行,先拆非承重部位,后拆承重部位。16) 严禁将支柱全部拆除后,一次性成片拉拽撬落模板。严禁用吊车直接吊除没有撬松动模板。17) 混凝土板拆模后形成临边或孔洞,应进行防护。高处拆模作业时,应配置登用具或搭设支架。18) 钢模板部件拆除后,临时堆放处离楼层边缘不应小于1m,堆放高度不得超出1m。楼层边口、通道口、脚手架边缘等处,严禁堆放任何拆下物件。19) 预组装模

28、板拆除时,垂直吊运应采取两个以上吊点,水平吊运应采取四个吊点,吊点应合理部署并作受力计算。20) 预组装模板拆除时,宜整体拆除,并应先挂好吊索,然后拆除支撑及拼接两片模板配件,待模板离开结构表面后再起吊,吊钩不得脱钩。21) 在组合钢模板上加设电线和使用电动工具,应采取V安全电压或采取其它有效防触电安全方法。22) 钢模板用于高耸建筑施工时,应有防雷击方法。施工设施和人员和架空线路最小安全距离外电显露电压最小安全操作距离(m)lkV以下41l0kV635110kV8154220kV10330500kV1523) 在架空输电线路下面安装和拆除模板时,起重机吊臂、吊物、钢丝绳、外脚手架和操作人员等

29、和架空线路最小安全距离应符合下表要求。如不符合时,应停电作业;不能停电时,应有隔离防护方法。24) 遇六级以上大风时,应暂停室外高处作业。有雨、霜时应先清扫施工现场,不滑时再进行作业。(二)、起重吊装工程安全监理细则1、施工机械设备安全检验大型施工机械设备必需是合格产品(严禁拼装、存在安全隐患或国家明令淘汰产品进入现场),进场前应审查设备出厂合格证、特种设备制造许可证、特种设备监督检验证(以后生产出厂机械设备)、立案证或产权登记证、使用说明书及相关图纸;审查机械设备大、中修及保养统计;桩机须审查主管部门年检核定登记卡;挖掘机须审查出厂安全检验证实;施工电梯尚须审查安全坠落器标定时间,其有效标定

30、时为十二个月;经查对无误后方可同意进场。2、对施工机械设备安装、顶升、附墙和拆卸检验塔吊、物料提升机、施工电梯,其安装和拆卸工作必需由取得建设行政主管部门颁发拆装资质证书专业队伍负责,并必需由经过专业培训,取得操作证专业人员进行操作和维修。塔吊、物料提升机、施工电梯应经企业技术责任人会同安装单位对基础和附壁支架和塔吊架设安装质量、精度等进行全方面检验,且物料提升机、施工电梯尚应按要求程序进行技术试验(包含坠落试验),经检验合格后,应该委托含有对应资质检测检验机构进行检测,待检测合格领到检测合格汇报书、检测合格证并到建设主管部门领取使用登记证后现场挂牌方可投入使用运行。起重机械(塔吊、外用电梯、

31、物料提升机)安装、顶升、附墙和拆卸a、施工方案已审批,经总监理工程师签认并加盖公章;b、基础施工验收合格,资料齐全;c、基础结构砼达成设计安装需要强度;d、开工条件审查已经过;e、设备必需是合格产品(严禁拼装、存在安全隐患或国家明令淘汰产品进入现场);f、安装(拆卸)前,施工单位必需按施工方案对安装人员进行书面安全技术交底(要分工明确、责任到人,全部安装人员签字)并严格按施工方案和操作规程相关要求、程序进行装拆;g、设备安装前应做好全方面检修保养和防锈防腐处理;h、安装、顶升、附墙和拆卸时,现场应划定安全警戒区(含作业人员通行、上下施工作业面及层范围),设置安全警戒线,设置醒目标警示口号和警示

32、人员,由含有装、拆资质和安全生产许可证单位进行统一指挥进行安装、顶升、附墙和拆卸作业,专职安全员必需在场督促、指挥、协调;i、装拆人员必需持证上岗;j、装拆人员正确使用劳保用具。K、安装时天气情况应符合施工方案要求。(3)、施工电梯每十二个月均需作安全监督检验,不合格应停止使用。3、起重吊装工程安全专题施工方案审核 起重吊装属于危险性较大施工作业工程。常因吊装方案不妥、技术交底不明确、安全方法不够、起重指挥不妥、司机误操作,和违反吊装操作规程等情况而发生机械设备及人员伤亡事故,有些甚至是车毁人亡重大事故。各类垂直运输机械安装及拆卸,应由含有对应承包资质专业人员进行,其工作程序应严格根据原机械图

33、纸及说明书要求,并依据现场环境条件制订安全作业方案。对于施工难度较大、轻易发生重大事故起重吊装工程,必需结合现场实际,参考同类工程成熟施工经验,制订两个以上吊装方案,经教授论证审查,进行安全、技术、经济等方面比较,择优选择。方案应依据教授论证意见进行修改、补充、完善,由项目部技术责任人审签后提交监理审核。 施工方案中安全技术方法关键应包含以下内容: 对起重司机、起重工及起重指挥人员资质及对起重机械完好性要求。 对作业前安全技术交底要求 吊装作业通常安全方法 预防高空坠落安全方法。 预防吊装结构失稳安全方法。 预防起重机倾覆安全方法。 预防触电安全方法等。 监理应对起重吊装安全专题施工方案进行认

34、真审核,方案必需符合强制性条文要求并满足起重吊装之安全需要。对缺乏安全技术方法或不符合强制性条文要求应提出监理审核意见,要求重新编制或深入补充完善。转移工地重新安装垂直运输机械,在交付使用前,应按相关标准进行试验、检验并对各安全装置可靠度及灵敏度进行测试,确定符合要求后方可投入运行。试验资料应纳入该设备安全技术档案。起重机基础必需能承受工作状态和非工作状态下最大载荷,并应满足起重机稳定性要求。起重机在安装、顶升、附墙和拆卸时,现场应划定安全警戒区(含作业人员通行、上下施工作业面及层范围),设置安全警戒线,设置醒目标警示口号和警示人员,由含有装、拆资质和安全生产许可证单位进行统一指挥进行安装、顶

35、升、附墙和拆卸作业,专职安全员必需在场督促、指挥、协调。4、起重吊装工程现场安全检验内容对起重作业人员资质及对起重机械要求1) 起重司机必需经过专业培训、考评合格取得建设行政主管部门颁发操作证或公安部门颁发机动车驾驶执照后,方可持证上岗。2) 起重吊装作业人员和指挥人员必需经过专业培训并持证上岗。3) 用于大型设备及构配件吊装作业起重机械,必需情况良好,检验合格,含有起重机主管部门颁发登记立案使用许可证。4) 除按要求许可载人施工升降机外,其它起重机严禁在提升和降落过程中载人。必需根据垂直运输机械出厂说明书要求技术性能、使用条件正确操作,严禁超载作业或扩大使用范围。5) 起重机处于工作状态时,

36、严禁进行保养、维修及人工润滑作业。当需进行维修作业时,必需在醒目位置挂警示牌。6) 维修更换零部件应和原垂直运输机械零部件材料、性能相同;外购件应有材质、性能说明;材料代用不得降低原设计要求要求;维修后,应按相关标准要求试验合格;机械维修资料应纳入该机设备档案。对作业前安全技术交底要求1) 吊装作业前必需进行施工安全技术交底,未经技术交底不得实施吊装。2) 交底实施会签制度,交底结束交底人和被交底人双方应在交底文件上签字。3) 施工人员应按交底要求进行吊装作业不得私自变更吊装方法。起重吊装作业通常安全检验内容1) 起重机械上多种安全防护装置及监测,指示,自动报警信号装置等应齐全完好,安全防护装

37、置不完整或已失效起重机械不得使用。每班作业前,起重机司机应对制动器、钢丝绳及安全装置进行检验,各机构进行空载运转,发觉不正常时,应予排除。2) 吊装工作区域应有显著标志,并设专员警戒,和吊装无关人员严禁人内。起重机工作时,起重臂杆旋转半径范围内,严禁站人或经过。3) 吊装时,应有专员负责统一指挥,指挥人员应在操作人员视力能及地点,并能清楚地看到吊装全过程。起重机驾驶人员必需熟悉信号,并按指挥人员多种信号进行操作;指挥信号应事先统一要求,发出信号要鲜明、正确。起重机司机开机前,必需鸣铃示警。作业中起重机司机不得私自离开岗位或交给非本机司机操作。工作结束后应将全部控制手柄扳至零位,断开主电源,锁好

38、电箱。4) 吊装作业应按方案要求吊装工艺和程序进行,未经计算和采取可靠技术方法,不得随意改变吊装工艺程序。5) 多点吊装时必需预防吊件受力不均遭受破坏。应依据吊装工艺及吊装方法进行吊装。6) 起重机械工作中如遇故障或有不正常现象时,应放下重物,停止运转后进行故障排除,严禁在运转中进行调整或检修。7) 当施工现场有多台吊装设备同时作业时应制订防碰撞方法。8) 实施多班作业要认真实施交接班制度,做好统计和检验工作。9) 当工作地点风力达成五级时,不得进行受风面积大起吊作业;当风力达成六级及六级以上时,严禁在露天进行起重机移动和吊装作业;遇有大雪、大雾、雷雨等恶劣气候或夜间照明不足,致使指挥人员看不

39、清工作地点,操作人员看不清指挥信号时不得进行起重吊装作业。10) 起重机停止工作时,应刹住回转和行走机构,锁好司机室门。吊钩上不得悬挂构件,并应升到高处,以免摆动伤人和造成吊车失稳。预防高空坠落检验内容 1) 吊装人员应戴安全帽;高空作业人员应佩安全带,穿防滑鞋,带工具袋。2) 运输、吊装构件时,严禁在被运输、吊装构件上站人指挥和放置材料工具。3) 吊装层应设临时安全防护栏杆或采取其它确保安全方法。4) 登高用梯子、临时操作台应绑扎牢靠;梯子和地面夹角以6070为宜,操作台跳板应铺平且绑扎牢靠,严禁出现探头板。 预防吊装结构失稳检验内容1) 作业时,机械操作人员必需按设备性能,起重量大小进行试

40、吊,确定吊点中心,确保平衡起吊就位。对不明重量物体应查清重量再行起吊,严禁超重吊装。2) 重物吊离地面约10cm时应暂停起吊并进行全方面检验,确定良好后方可正式起吊。3) 起吊物品应绑扎牢靠。吊钩悬挂点应和吊物重心在同一垂直线上,吊钩钢丝绳应保持垂直,严禁偏拉斜吊,落钩时应预防吊物局部着地引发吊绳偏斜,吊物未固定时严禁松钩。4) 构件吊装就位,应经初校并临时固定或可靠连接后方可松钩摘钩,最终固定后方可拆除临时固定工具。高宽比很大单个构件,未经临时或最终固定组成一稳定单元体系前,应设溜绳或斜撑加以稳固。5) 构件固定后不得随意撬动或移动位置,如需重校时,必需回钩。6) 起吊大件或不规则组件时,应

41、在吊件不一样方向上拴以牢靠溜绳溜住。7) 吊起重物不得在空中长时间停留,看成业中休息或离开前应将吊物落到地面。在空中短时间停留时,操作人员和指挥人员均不得离开工作岗位。预防起重机倾覆检验内容1) 起重机行驶道路必需平整、坚实、可靠,停放地点必需平坦。2) 起重机不得停放在斜坡道上工作,不许可起重机两条覆带或支腿停留部位一高一低或土质一硬一软。3) 起吊构件时,吊索要保持垂直,不得超出起重机回转半径斜向拖拉,以免超负荷和钢丝绳滑脱或拉断绳索而使起重机失稳。4) 起重机操作时,臂杆提升、下降、回转要平稳,不得在空中摇摆,同时要尽可能避免紧急制动或冲击振动等现象发生。未采取可靠技术方法和未经相关技术

42、部门同意,起重机严禁超负荷吊装,以避免加速机械零件磨损和造成起重机倾翻。5) 起重机应尽可能避免满负荷行驶;在满负荷或靠近满负荷时,严禁同时进行提升和回转两种动作,以免因道路不平或惯性力等原因引提议重机超负荷而酿成翻车事故。6) 当两台吊装机械同时作业时,两机吊钩所悬吊构件之间应保持5m以上安全距离。7) 双机抬吊构件时,要依据起重机起重能力进行合理负荷分配(起吊重量不得超出两台起重机所许可起重量总和75%,每一台起重机负荷量不宜超出其安全负荷量80%)。8) 双机抬吊操作时,必需在统一指挥下,动作协调,同时升降和移动,并使两台起重机吊钩、滑车组均应基础保持垂直状态。两台起重机驾驶人员要相互亲

43、密配合,预防一台起重机失重,而使另一台起重机超载。预防触电检验内容1) 吊装现场应有专员(持证电工)负责安装、维护和管理用电线路和设备。2) 构件运输、起重机在电线下进行作业或在电线旁行驶时,构件或吊杆最高点和电线之间水平或垂直距离应符合安全用电相关要求。3) 使用塔式起重机或长吊杆其它类型起重机及钢井架,应有防雷接地方法;多种用电机械必需有良好接地或接零方法,接地电阻不应大于4,并定时进行接地极电阻摇测试验。(三)、爬模工程安全监理细则1、安全监理工作内容(1)实施前检验l 总监主持下对施工单位报审液压爬模工程施工方案及应抢救援预案进行程序性、符合性、针对性审核;l 包含到液压爬模施工专业单

44、位、应列入总包单位合格分包方名目中并提供以下资料,该专业单位资质等级、经营范围、安全生产许可证、二类人员安全考评证书协议、安全生产协议书、专题方案评审推行相关手续,监理单位审批意见。l 现场作业人职员种配置及持证情况(应配架子工、电工)(2)过程中检验l 该专业分包单位技术员对作业班进行针对性安全技术交底;l 安装时设警戒线l 配置对应工种人员持证上岗并正确使用个人劳动防护用具l 施工单位安全员或监护人员在场监护。(3)实施后检验l 专业施工单位技术责任人、总包单位技术责任人、验收人员对验收情况应有结论性意见,参与验收人员推行验收合格签字手续;l 验收结论合格后,上报上海市检测中心检测验收;待

45、检测验收合格后,挂验收合格牌报监理核验后方能使用。l 安全监理搜集相关资料进行复核。 液压爬模安装技术交底单 液压爬模安装检验验收表 液压爬模附着点砼强度验收单 液压爬模爬升前检验验收单日 液压爬模首次爬升令 液压爬模爬升令 液压爬模升降运行中安全检验表 液压爬模爬升就位后安全检验表 液压爬模拆除施工技术交底 液压爬模月度检验统计表2、液压爬模安装安全注意事项l 1)安装前检验现场全部零部件质量和数量,符合要求后方可安装使用。l 2)正确预埋好爬架附墙装置预埋件孔位,是确保顺利爬升关键步骤,应严格控制预埋件垂直于墙体外表面,孔位前后左右偏差2mm。l 3)正常情况下,当剪力墙或梁混凝土强度达成

46、C20要求后,即可在预埋锥形螺栓上安装附墙装置。先将受力螺栓预拧紧,待校正埋件挂座位置后用力拧紧受力螺栓,以确保其安全性。l 4)架体支承跨度部署,不能超出液压油缸顶升能力。两附着点直线部署不应大于6m。l 5)架体平台横梁悬挑长度,片状爬架不得大于1/2水平支承跨度或3米,依据本工程结构特点,四个角部位采取悬挑,在搭设悬挑部位架体时候须将悬挑部位上下通联,并将其向架体中间部位拉接,以确保其稳定性。l 6)水平梁架、竖向主承力架及框架在两相邻附着支承装置处高差应小于20mm。l 7)竖向爬模挂架和防倾导向装置垂直偏差应小于5或30mm。l 8)爬模安装到位后,为确保施工安全,应立即铺设脚手板及安全网。铺设脚手板时应考虑架体单元体之间爬升时留有100mm左右间隙,以预防爬升时相互碰撞。架体底层和外围侧面,和爬升时架体开口端,在爬升到位后,用安全网进行全封闭防护。l 9)爬模安装完成后,应由设备全部单位和安装使用单位相关人员,共同对安装完爬模进行安装检验验收(详见附表12:爬架安装检验验收统计表),双方验收合格签字后方可投入使用。3、液压爬模使用过程安全注意事项l 1)每次升降作业后必需推行检验验收制度,包含组提升前检验和提升后检验验收。l 2)液压爬升前必需检验内容详见附表22;l 附墙支座是否安装牢靠,该混凝土强度是否达成;l 爬升导轨是否安装就位,调整支座支撑是否松开。防倾临时

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
