目录
一、 工程概况..................................................................................3
二、 施工布署..................................................................................5
三、 施工方案..................................................................................6
四、 施工进度计划编制..............................................................9
五、 施工平面图绘制....................................................................21
六、 施工机具计划表....................................................................23
七、 技术方法................................................................................24

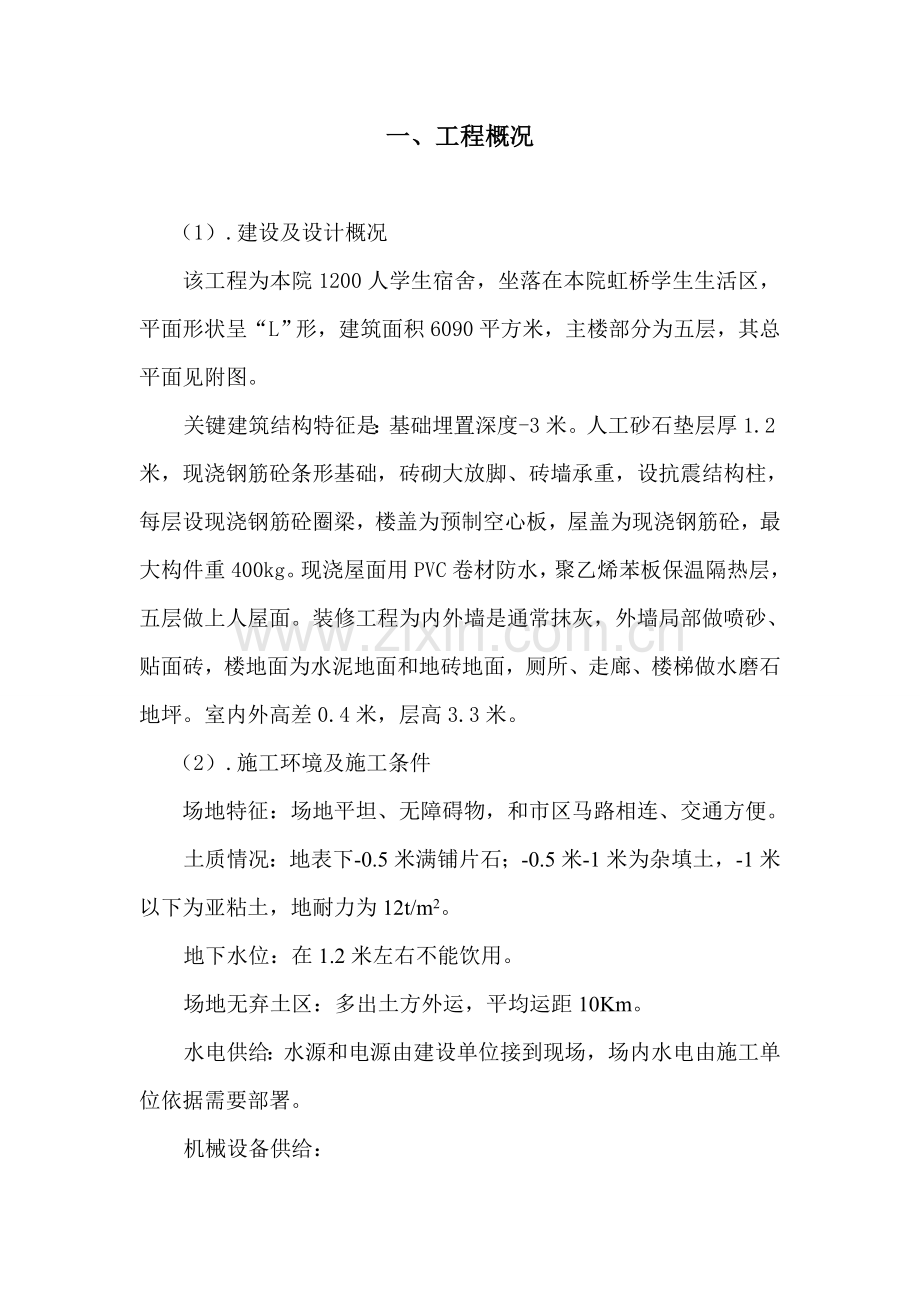

一、 工程概况
(1).建设及设计概况
该工程为本院1200人学生宿舍,坐落在本院虹桥学生生活区,平面形状呈“L”形,建筑面积6090平方米,主楼部分为五层,其总平面见附图。
关键建筑结构特征是:基础埋置深度-3米。人工砂石垫层厚1.2米,现浇钢筋砼条形基础,砖砌大放脚、砖墙承重,设抗震结构柱,每层设现浇钢筋砼圈梁,楼盖为预制空心板,屋盖为现浇钢筋砼,最大构件重400kg。现浇屋面用PVC卷材防水,聚乙烯苯板保温隔热层,五层做上人屋面。装修工程为内外墙是通常抹灰,外墙局部做喷砂、贴面砖,楼地面为水泥地面和地砖地面,厕所、走廊、楼梯做水磨石地坪。室内外高差0.4米,层高3.3米。
(2).施工环境及施工条件
场地特征:场地平坦、无障碍物,和市区马路相连、交通方便。
土质情况:地表下-0.5米满铺片石;-0.5米-1米为杂填土,-1米以下为亚粘土,地耐力为12t/m2。
地下水位:在1.2米左右不能饮用。
场地无弃土区:多出土方外运,平均运距10Km。
水电供给:水源和电源由建设单位接到现场,场内水电由施工单位依据需要部署。
机械设备供给:
1、反铲土机:W1-50斗容量0.5m3,最大挖土半径为9.25米,最大挖土深度:45°时为5.5米,30°时为4米,最大卸载高度5.2米,最大卸载半径8.1米。
2、自卸汽车:载重量4吨。
3、塔式起重机:四川产QTZ60,额定起重力矩600KN.m,最大幅度42m,最大吊钩高度43m,起升速度26m/min,起重量1.43-6t。
4、井架(带拔杆):起重量1吨。
5、混凝土搅拌机:自落式400公升。
6、砂浆拌和机:200公升。
7、机动翻斗车:载重量1吨。
8、其它常见小型施工机具可供选择,钢组合模板和多夹板模板任选。
材料及预制构件供给
1、三大材料由建设单位供给,运至指定地点。
2、地方材料由企业材料科统一供给,统配材料协商处理。
3、材料贮备按7-15天考虑。
4、钢筋集中场内钢筋棚加工,运至工地绑扎、安装。
5、钢木门窗及砼预制构件:由工厂制作,运至工地安装。
劳动力供给:由建筑企业、工程处、工程队劳动部门调配,工种组合满足施工需要。
工期:有效施工天数为190天,计划2月14日开工。
二、 施工布署
(1)技术准备
1、熟悉和审查施工图纸和相关设计文件;
2、掌握地形、水文、地质等资料;
3、编制施工预算;
4、编制施工组织设计;
(2)施工现场准备工作
1、做好“三通一平”或“四通一平”
“三通一平”或“四通一平”是指在建设工程用地范围内修通道路、接通水源、接通电源、开通通迅信号及平整场地。
2、工程定位
施工前施工人员要先确定建筑物在场地上位置,在工地上要设置平面控制点及高程控制点。
3、 搭设施工用临时设施
施工用临时设施包含生产用临时设施和生活用临时设施:如临时仓库、车库、办公室、食堂、宿舍、会议室等,应本着节省标准,合理计算需要数量并合理部署,并在开工前搭设好。
(3)物资和施工机械准备
施工管理人员应尽早计算出各阶段材料、施工机械、设备、工具需用量,并说明供给单位,交货地点、运输方法等,对工程中所用预制构件,必需尽早从施工图中摘录出构件规格、质量、品种各数量,并制表造册,向预制加工厂订货并确定分批交货清单和交货地点。
(4)施工队伍准备
依据本工程项目,核实各工种劳动量,配置劳动力,组织施工队伍,确定项目责任人。对特殊工程(如防水、脚手工等)需组织调配或培训。
三、 施工方案
(1)确定工程各施工过程施工次序
1.施工程序
本工程施工程序依据“先地下、后地上;先主体、后装修;先结构、后围护”标准:
准 备
基础工程
主体工程
屋面工程
装修工程
收 尾
水电配套施工
屋面工程和装修工程能够次序施工,也可平行搭接施工。
2. 施工次序
基础工程:定位放线→反铲挖土→做垫层→钢筋砼条形基础→砖基础→地圈梁→回填土
主体工程:搭脚手→拆脚手→安井架→拆井架→塔吊进场→塔吊进场→砖砌墙→现浇钢筋砼→空心板安装
屋面工程:基层找坡找平→防水层施工→卷材防水层→保温隔热层→保护层
装修工程:卷材防火→水泥水磨石地面→内墙抹灰→外墙抹灰→油漆→安门窗→玻璃
(2)确定工程施工流水组织
1、基坑挖土采取机械开挖,不分段。
2、屋面施工时,可依据五层屋面和六层屋面自然分段。
3、各分部工程间施工段划分能够不统一。
本工程平面为L型,划分为三个施工段,以下图:
(3)关键分部工程施工方法及施工机械选择
四、施工进度计划编制
1.基础工程
(I)土方开挖方法及基础边坡稳定方法
土方开挖施工,包含松动、破碎、挖装、运输出渣等工序。石方开挖,除松软岩石可用松土器以凿裂法开挖外,通常需以爆破方法进行松动、破碎。人工和半机械化开挖,使用锹镐、风镐、风钻等简单工具,配合挑抬或简易小型运输工具进行作业,适适用于小型水利工程。有些浇灌排水沟渠施工直接使用开沟机,能够一次成形。大中型水利工程土石方开挖,多用机械施工。①明挖。除使用各类凿岩、钻孔机械钻孔,进行爆破作业外,关键使用:挖掘机械,如多种单斗挖掘机或多斗挖掘机;铲运机械,如推土机、铲运机和装载机;有轨运输机械,如机车牵引矿车;无轨运输机械,如自卸汽车等。依据不一样条件,采取多种配合方法,进行挖、装、运、卸等各项作业。要依据工程规模、施工条件,合理选择适宜施工机械和对应施工方法,尤其要注意机械设备配套协调,避免存在微弱步骤。在特定条件下,可采取水力开挖方法开挖土方;也有采取爆破开挖方法,即用抛掷爆破或扬弃爆破技术,不仅将土石破碎,并全部或部分地将其抛弃到设计边界以外。②洞挖。通常常见钻孔爆破法掘进,用机械进行挖装、运卸作业;也可采取全断面隧洞掘进机开挖隧洞;在土质或松软岩层中可用盾构法施工(见隧洞开挖、地下厂房开挖)。③水下开挖。能够采取索铲、抓斗等陆上开挖机械,但通常多使用各式挖泥船,配合拖轮、驳船等水上运输设备进行联合作业
土方开挖安全方法
(1)在施工组织设计中,要有单项土方工程施工方案,对施工准备、开挖方法、放坡、排水、边坡支护应依据相关规范要求进行设计,边坡支护要有设计计算书。
(2)人工挖基坑时,操作人员之间要保持安全距离,通常大于2.5M;多台机械开挖,挖土机间距离应大于10m,挖土要自上而下,逐层进行,严禁先挖坡脚危险作业。
(3)挖土方前对周围环境要认真检验,不能在危险岩石或建筑物下面进行作业。
(4)基坑开挖应严格按要求放坡,操作时应随坡稳定情况,发觉问题立即加固处理。
(5)机械挖土,多台阶同时开挖土方时,应验算边坡稳定。依据要求和验算确定挖土机高边坡安全距离。
(6)深基坑四面设防护栏杆,人员上下要有专用爬梯。
(7)运土道路坡度、转弯半径要符合相关安全要求。
(II)地下水排除方法
采取集水井法,在基坑开挖过程中,沿坑底周围或中央开挖排水沟,并在基坑边角处设置集水井,将水汇入集水井内,用水泵抽出,部署图:
(III)土方开挖机械选择、验算、开行路线及汽车或其它运输机械配套设置
见机具计划表
(IV)基础钢筋工程
材料要求:入场钢筋必需检验以下内容:出场所格证、有没有缩颈、有没有锈蚀、外表有没有毛刺、裂纹,用弯曲法检验有没有脆断现象,并形成统计。钢筋经上述检验合格后,方能接收,并按进场钢筋场地、日期、规格、数量进行堆放。堆放时应垫起,钢筋距地150mm,堆放后应挂标志牌。
钢筋入场后,根据取样要求,在现场监理见证取样后,立即送试验室复验。复验合格后方可用于工程中,不然应立即退场。
机具准备:钢筋加工机械提前入场,入场就位后应检验其是否漏电,并进行试运行。
认真审学图纸及平法标注图集04G101(筏形基础),领会设计意图。钢筋在翻样时要综合考虑钢筋弯曲延伸量、对焊预留量、电弧焊焊缝有效长度、锚固长度、搭接长度。
(V)基础模板工程
现浇结构中采取模板有柱模板、梁模板、板模板、墙体模板、楼梯模板等类型。施工次序应该遵照:弹线→绑扎柱、墙体钢筋→支柱、墙体模板→浇筑柱、墙体混凝土→拆除柱、墙体模板→支梁板模板→绑扎梁板钢筋→浇筑梁板混凝土。模板及其支承结构材料、质量,应符合规范要求。模板安装时,为了便于模板周转和拆除,梁侧模板应盖在底板外面,次梁模板不应伸入主梁模板开口里面,梁模板亦不应伸到柱模板开口里面;模板安装好后应卡紧撑牢,不得发生不许可下沉和变形;固定在模板上预埋件和预留孔洞均不得遗漏,安装必需牢靠,位置正确。
当混凝土成型后,经过一段时间养护期,当强度达成一定要求时,即可拆除模板。立即拆模,可提升模板周转率,也可为其它工作发明条件,加紧工程进度。应该符合下列要求:
①侧模 应在混凝土强度能确保其表面不因拆模而受到损伤,即可拆除;
②底模 应该在和结构同条件养护达成要求强度,能够拆除;
③快速施工高层建筑梁和楼板模板,确保下层楼板及梁能安全承载,方可拆除底模及支柱。
拆模次序应按一定次序进行。通常应遵照先支后拆、后支先拆,先非承重部位,后承重部位和自上而下标准。柱模、墙模、梁、楼板模板具体拆模次序可参看相关资料。
多层楼板模板支柱拆除,应按下列要求进行:上层楼板正在浇筑混凝土时,下一层楼板模板支柱不得拆除,再下一层楼板模板支柱,仅可拆除一部分。
(VI)基础混凝土工程
本工程混凝土采取混凝土输送泵送到浇筑点。
因为泵送混凝土流动度较大,自然形成坡度通常在1:6,混凝土浇捣采取“分段定点、一个坡度、薄层浇捣、循序渐进、一次到顶”浇筑方法,这种自然流淌形成斜坡混凝土浇筑方法,能很好地适应泵送工艺,提升泵送效率,简化混凝土泌水处理。
依据混凝土泵送时自然形成坡度实际情况,在各浇筑带前、后部署两道振动器。第一道部署在混凝土卸料点,关键处理上部混凝土
捣实;第二道部署在坡脚处,确保下部混凝土密实。
基础结构验收和质监站、监理、设计和建设单位共同进行。验收合格后,做好外墙防水,再验收合格后,进行分层土方回填。
混凝土使用,此工程为现浇结构,使用商品混凝土较为方便,能够节省工期。商品混凝土要有出厂合格证,混凝土全部水泥、骨料、外加剂等必需符合规范及相关要求,使用前检验出厂合格证及相关试验汇报。使用商品混凝土车进行运输,每次使用全部根据具体情况定夺不一样规格运输车。使用混凝土泵将混凝土打至楼面上,由工人进行具体操作。
1) 施工准备
配置强制式搅拌机,采取机械搅拌,塔吊运输,机械振捣。
配合比委托有资质够等级试验室做设计试配,施工时设吊磅严格称量,专员负责把关。
2)砼浇筑方法
砼浇筑施工:必需定人、定岗分层浇筑,分层振捣,振捣密实,每一施工段连续施工,不留施工冷缝。振捣时间通常10-30S,以砼开始泛浆和不冒气泡为准,要避免漏振,欠振和过振。第二层浇筑必需在第一层浇筑砼初凝之前,且振动捧插入下层砼内深度不应小于50mm,以免造成砼漏振。
3) 砼柱浇筑施工
柱浇砼前要先搭好上料平台,因塔吊要将砼吊放到上料平台,然后用铁锹将砼人工入模,砼入模高度每次不得超出600mm,分层浇筑,分层振捣,入模高度超出2米时要用滑槽,并在柱侧模对应位置开200*400〈高〉活动洞口,共浇筑砼振捣用。
4)浇筑砼梁板施工
梁、板砼一起浇筑,不留施工缝:浇筑时梁用插入式振动器,板用平板式振动器,施工要求同基础砼浇筑要求。
5)砼养护
砼养护时间:在自然气温高于+5℃时,砼浇筑后12小时内(夏天通常7-10h)用塑料薄膜或草袋覆盖养护。
通常砼养护时间为7d,养护期内要派专员养护,长久保持砼表面湿润。
(VII)土方回填
材料:土要优先利用基槽中挖出土,但不得含有有机杂物使用前要过筛,其粒径要小于50mm含水量不超出30%。
回夯填土操作条件:
一)注意回填土料应确保填方强度和稳定性。通常不能选择淤泥和淤泥质土、膨胀土、有机物含量大于8%土、含水溶性硫酸盐大于5%土及含水量不符合压实要求粘性土。
二)基底处理。
1.土方填筑前应先清除基底上垃圾杂物,并应将基底充足扎实和碾压密实。
2.应采取方法预防地表水流入填方区。
三)土方填筑
1)应从最低处开始,由下向上整个宽度分层铺填碾压或扎实。
2)填方应分层进行并尽可能采取同类土填筑。
3)填方边坡坡度应依据填方高度、土种类和其关键性等确定。
4)应在相对两侧或四面同时进行回填和扎实。
四)填土压实
1)压实方法通常有:碾压法、扎实法和振动压实法和利用运土工具压实法等。
2)当日填土,应在当日压实。
3)填土压实质量应符合设计和规范要求要求。
2.主体工程
(I)脚手架选择及部署(以下图)
外架采取形式:本工程为落地双排钢管扣件脚手架。采取双排单立杆,排距1.0m,步距1.8 m,柱距1.5 m,连墙杆两跨两步。
脚手架选择材料:所用钢管均采取Φ48×3.5钢管,用于立杆大横杆、剪刀撑钢管长度为4.5~6m,用于小横杆钢管长度以1.5m为宜,方便适应脚手架宽度。
各杆件联接,采取铸铁扣件KT-33-8可锻铸铁铸造,螺栓用 A3钢制成。
搭设要求:脚手架垂直度应该控制在1/200以内,连墙件应均匀部署,每40㎡竖向面积应设置1个,并尽可能设置在碗扣接头内。
外架搭设
立杆间距均为纵向1.5m,横距为1.0m,步高为1.80m。内立杆离墙250mm, 并设防护脚手片。落地架立杆地坪,素土回填扎实后,上铺300mm厚块石塘渣扎实,浇150厚C15砼,宽1.5m,立杆置于砼地坪上。脚手架杆件搭接必需使用扣件,立杆、大横杆搭接必需错开,立杆搭接不能在同一水平上,剪刀撑搭接长度大于1000mm,而且不少于2只扣件紧
(II)垂直机械部署
选择四川产QTZ60,额定起重力矩600KN.m,最大幅度42m,最大吊钩高度43m,起升速度26m/min,起重量1.43-6t。
井架(带拔杆):起重量1吨。
(III)关键结构节点支模要求及模板结构
柱模板:柱采取15mm厚夹层,支柱模前,先用1:2.5水泥砂浆找平面板,找平厚度小于10mm。
垫层模板:垫层厚度为100mm,垫层模板采取100×100mm方木,沿垫层边线设置木方,方木支撑在基坑、基坑壁或在平地钉木桩支顶。
楼梯:一般现浇楼梯按常规支模,采取木方、钢脚手架支撑和主体结构施工同时进行,以方便上下交通运输。楼梯模板图所表示:
圈梁、楼板模板:圈梁采取钢模支固或胶合板,支固方法:板模支固见支固详图:
(IV)墙体砌筑、支模、扎筋、浇筑砼关键技术方法
①、砌筑工艺:
抄平:砌墙前在基础防潮层或楼面上定出各层标高,并用M7.5水泥砂浆或C10细石混凝土抄平,使各段砖墙底部标高符合设计要求。
放线:依据图纸墙体尺寸,在基础顶面上用墨线弹出墙轴线和墙宽度线,并定出门窗洞口位置,二楼以上墙轴线能够用经纬仪将轴线引上,并弹出各墙宽度线及门窗洞口位置线。
摆砖:在放线基面上根据选定组砌方法用“干砖”试摆。摆砖是为了查对放线是否正确。
立皮数杆:皮数杆是砌筑时控制砌体竖向尺寸标志,同时能够确保墙体垂直度。
盘角、挂线:每次盘角不得超出5皮砖,在盘角过程中应该随时用拖线板检验墙角是否垂直平整,砖层灰缝厚度是否符合皮数杆要求。
砌砖:采取铺浆法。铺浆法是指把砂浆摊铺到砌砖位置并用泥刀或铲刀刮均匀,尔后放上砖并挤出砂浆砌筑方法,铺浆长度不得超出750mm。
清理:当每一层砖砌体砌筑完成后,应进行墙面、柱面及落地灰清理、对于清水砖墙,在清理前还需进行匀缝。
②、质量要求:
横平竖直:砖砌体灰缝应做到横平竖直,厚薄均匀,水平灰缝厚度应该大于8mm,也小于12mm,适宜厚度为10mm。
砂浆饱满:砌体水平灰缝砂浆饱满度不得小于80%,砂浆饱满能够确保砌块之间均匀传力,对砌体强度影响较大。
上下错缝:砖砌体砖块之间要错缝搭接,错缝长度通常不应小于60mm。
接槎可靠:砖砌体接槎是指在不能同时砌筑而需要留置临时间断地方,先砌筑砌体和后砌筑砌体之间结合方法。接槎处结合方法和施工质量差异对砌体整体性能影响较大,尤其是对砌体抗震性能。对于不能同时砌筑而又必需留置临时间断处,应砌成斜槎,以确保接槎部位砂浆饱满,斜槎水平投影长度不应小于高度
3. 屋面工程
该工程屋面设计要求是防水、保温隔热屋面。现浇屋面用PVC卷材防水,聚乙烯苯板保温隔热,五层做上人屋面。防水材料关键采取PVC卷材,冷底子油,沥青胶。由结构层、隔气层、保温层、找平层、防水层、保护层和面层组成。
(1)基层15-20mm厚1:25水泥砂浆找平层,应抹平压光,坚实牢靠,平整不起砂、不得有凹凸、松动、鼓包、裂缝、麻面等现象其平整用2m长直尺检验,找平层和直尺间空隙不超出5mm。
(2)找平层表面必需干燥,水泥砂浆应含有足够强度,其含数量≯9%.找平层干燥有困难时,可采取排气屋面做法。
(3)和找平层相连接管件、设备或预埋件应在保温层施工前安装好,避免防水层安装后在凿眼打洞。
(4)找平层和突出屋面结构物(女儿墙、立墙、天窗壁、变形缝、烟囱等)连接处和转角出(水落处、檐口、天沟、檐沟、屋脊等)交接处应作成圆弧。圆弧半径依据卷材种类按表选择,内部排水水落口周围做成略低凹坑。
(5)找平层坡度即泛水应符合设计相关要求要求,不得局部积水。
4.装修工程
装饰工程包含抹灰、饰面、裱糊、涂饰、刷浆、隔断、吊顶、门窗、幕墙、罩面板和花饰安装等内容。
①抹灰工程
该工程能够使用通常抹灰,通常抹灰又可采取一般抹灰。一般抹灰为一底层、一面层,两遍成活,需做标筋,分层赶平,修整,表面压光。抹灰前必需对基层给予处理,如砖墙缝灰剔成凹槽,混凝土墙面凿成毛面。在抹灰前还必需找好规矩,即四角规方,横线找平,竖线吊直,弹出准线和墙裙、踢脚板线,并在墙上作出标志(灰饼)和标筋(冲筋),方便抹平。再底层,底层涂抹后,应间隔一段时间,让其干燥和水分蒸发,然后再涂抹中层。待中层干至五六层时,即可涂抹面层。抹灰施工应遵照先外墙后内墙,先上后下,先顶棚、墙面后地面次序。一般抹灰表面应光滑、洁净、接槎平整,分格缝应清楚。
②饰面板工程
饰面砖施工方法:饰面砖在镶贴前应选砖,表面平整,边缘整齐,棱角不得损坏,尺寸大小一致,并进行排砖。饰面砖在镶贴前应用墨斗弹出垂直和水平线。饰面砖基层抹灰平整度,阴阳角方正应于通常抹灰要求一致。面砖施工完成后应预防曝晒。
质量要求:平整、洁净、干燥、无浮灰和油污。
③门窗安装工程
门和窗没有前后次序,能够同时进行,门缝和窗户缝全部得保持密实。门窗安装方法有塞口和立口两种。
“塞口”安装这种安装方法对塑钢门窗尺寸要求严格,不然不是放不进就是间隙太大。同时窗口抹灰也要求尺寸正确。并要求抹成企口式:即内窄外宽,这么安装完成以后,内外两侧均打满密封胶,中间打PVC发泡剂。
“立口”安装对塑钢窗尺寸要求不是很严格,安装完窗框后才能进行室内外抹灰。因为抹灰是由建筑工人完成,所以窗框和墙体之间缝隙就不一定能处理好。另外安装前要用包装带对窗成品进行保护,抹完灰后这些包装需要拆除,这么窗框内外两侧和墙体之间就会出现大小不均匀缝隙,打密封胶时,就不可能打得均匀密实,以至造成漏水。
④涂饰工程
油漆工程施工包含基层处理、打底子、抹腻子和涂刷油漆等工序。油漆工程质量验收应待漆面结成牢靠漆膜后进行。
⑤刷浆工程
刷浆之前,基层表面必需洁净、平整,全部污垢、油渍等其它杂物必需清除。刷浆前基层表面应该干燥,局部湿度过大部位,应采取方法烘干。
五、 施工平面图绘制
六、施工机具计划表
序号
名 称
规 格
单位
数量
进场日期
需用日期
退场日期
1
自落式移动搅拌机
J1-400
台
1
/
04/01
94天
/08/
18
2
塔吊
QTZ60
台
1
/
03/28
119天
/07/
25
3
井架(带拔杆)
起重量1吨
台
2
/
04/12
104天
/07/
25
4
钢筋调直机
JT4-12
台
1
/
04/10
100天
/07/
19
5
钢筋切断机
JG40
台
2
/
04/10
100天
/07/
19
6
钢筋弯曲机
GW40
台
2
/
04/10
100天
/07/
19
7
交流电焊机
NC500
台
7
/
04/10
100天
/07/
19
8
卷扬机
JK1.5
台
2
/
04/12
104天
/07/
25
9
蛙式打夯机
HW-20
台
10
/
03/11
26天
/04/
06
10
瓷砖切割机
台
10
/
04/02
98天
/07/
09
11
推土机
台
1
/
02/24
41天
/04/
06
12
单斗挖土机
反铲式W1-50
台
2
/
02/24
25天
/03/
21
七、技术方法
(一)确保质量方法
(1)相关建筑材料质量标准、检验制度、保管方法和使用要求;
(2)关键工种工程技术要求、质量标准和检验评定方法;
(3)对可能出现技术问题或质量通病改善措施和防范方法;
(4)新工艺、新材料、新技术和新结构和特殊、复杂、关键部位专门质量方法等。
(二)安全施工方法
(1)高空作业、立体交叉作业防护和保护方法;
(2)施工机械、设备、脚手架、上人电梯稳定和安全方法;
(3)防火防爆方法;
(4)安全用电和机电设备保护方法;
(5)预防自然灾难(防台风、防雷击、防洪水、防地震、防暑降温、防冻、防寒、防滑等)方法;
(6)新工艺、新材料、新技术、新结构及特殊工程专门安全方法等。
(三)节省方法
降低成本方法关键针对工程施工中降低成本潜力大(工程量大、有采取方法可能性、有条件)项目,在不影响工程质量、易于实施且能确保安全前提下,提出节省劳动力、材料及节省机械设备费、工具费、临时设施费、间接费和其它资金方法,并计算出经济结果和指标。制订方法时,要正确处理降低成本和提升质量、缩短工期三者关系,以取得很好综合效益。
比如:提升施工机械化程度;改善机械利用情况;采取新机械、新工具、新工艺、新材料和同效价廉代用材料;采取优异施工组织方法;改善劳动组织以提升劳动生产率;降低材料运输距离和储运损耗等。
(四)季节性方法
(1)夏季施工方法:混凝土在使用前应采取遮盖方法,避免烈日曝晒。混凝土运输时采取预防水分过高蒸发方法。对已浇好混凝土采取草包覆盖浇水养护。
(2)雨期施工方法:对已振捣好混凝土要立即用草包覆盖。预先考虑好在大雨情况下,施工缝留设位置。
(五)文明施工方法
(1) 施工现场平面部署必需实施施工组织设计平面部署图。
(2) 严格实施分片包干和个人岗位责任制、使整个现场做到清洁、整齐、文明。
(3) 施工现场道路和场地必需平整、坚实,并有排水设施,道路通畅。现场常常洒水,防治扬尘。
(4) 多种材料、构件要分规格码放整齐。
(5) 水泥、白灰粉设封闭库房。
(6) 搅拌机采取喷雾装置,搅拌站设沉淀池。
(7)高层施工设置封闭竖向垃圾道。
(六)预防环境污染方法
(1)预防废水污染方法。如搅拌机冲洗废水、油漆废液、磨石废水等。
(2)预防废气污染方法。如熬制沥青、熟化石灰、一些装饰或防水涂料喷刷等。
(3)预防垃圾、粉尘污染方法。如土方和垃圾运输、水泥、白灰等散装材料装卸和堆放等。
(4)预防噪声污染方法。如打桩、搅拌和振捣混凝土、锯割材料等。
