资源描述

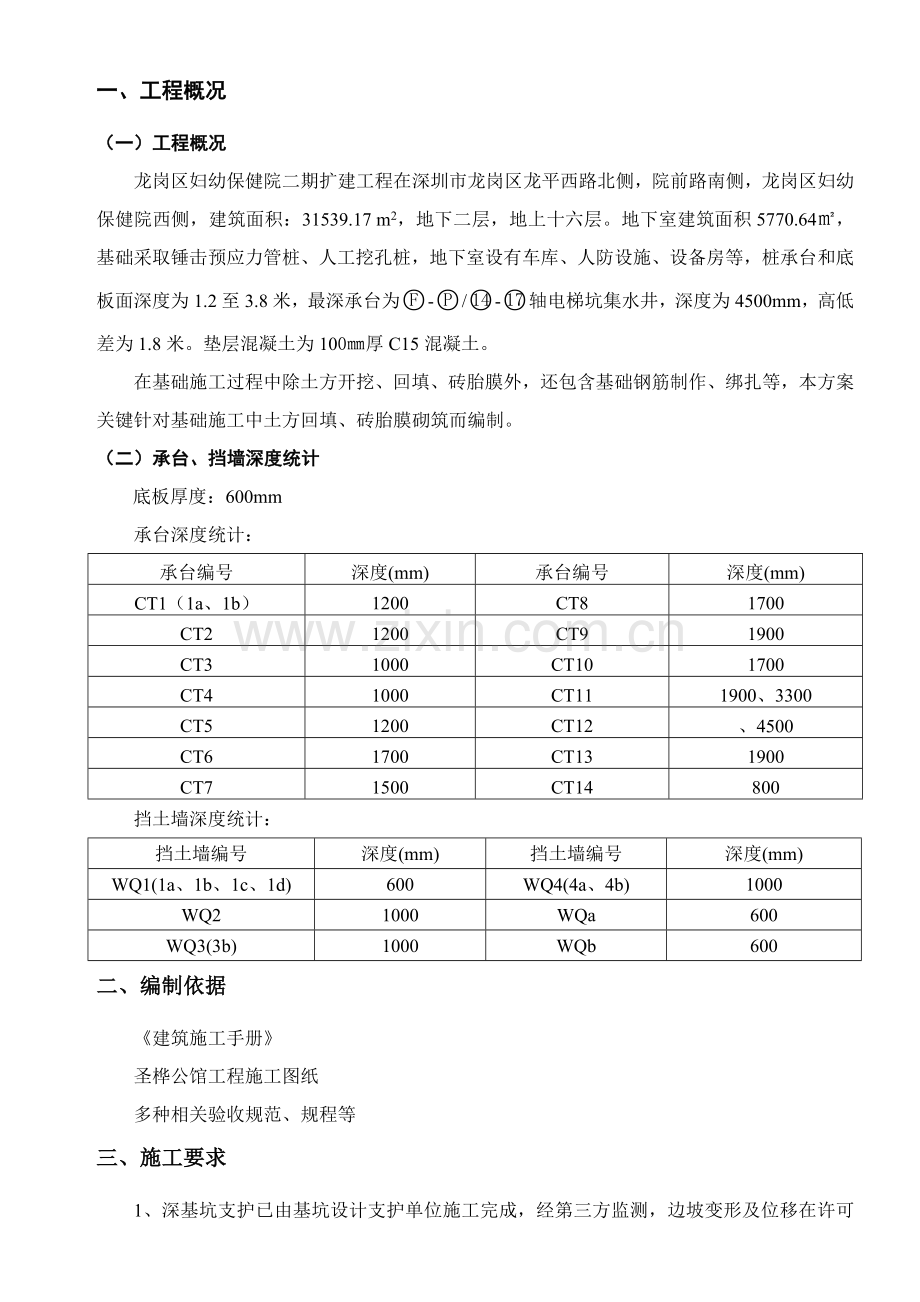

1、目录一、工程概况2(一)工程概况2(二)承台挡墙深度统计2二、编制依据3三、施工要求3四、施工方法3(一)施工次序3(二)、土方开挖3(三)垫层浇筑4(四)砖胎膜设计4(五)砖胎模砌筑5(六) 抹灰6(七) 砖胎模侧土体回填7(八) 排水方法8五、工程质量确保方法.8六、安全确保方法11一、工程概况(一)工程概况龙岗区妇幼保健院二期扩建工程在深圳市龙岗区龙平西路北侧,院前路南侧,龙岗区妇幼保健院西侧,建筑面积:31539.17 m2,地下二层,地上十六层。地下室建筑面积5770.64,基础采取锤击预应力管桩、人工挖孔桩,地下室设有车库、人防设施、设备房等,桩承台和底板面深度为1.2至3.8米,

2、最深承台为-/-轴电梯坑集水井,深度为4500mm,高低差为1.8米。垫层混凝土为100厚C15混凝土。在基础施工过程中除土方开挖、回填、砖胎膜外,还包含基础钢筋制作、绑扎等,本方案关键针对基础施工中土方回填、砖胎膜砌筑而编制。(二)承台、挡墙深度统计底板厚度:600mm承台深度统计:承台编号深度(mm)承台编号深度(mm)CT1(1a、1b)1200CT81700CT21200CT91900CT31000CT101700CT41000CT111900、3300CT51200CT12、4500CT61700CT131900CT71500CT14800挡土墙深度统计:挡土墙编号深度(mm)挡土墙

3、编号深度(mm)WQ1(1a、1b、1c、1d)600WQ4(4a、4b)1000WQ21000WQa600WQ3(3b)1000WQb600二、编制依据建筑施工手册圣桦公馆工程施工图纸多种相关验收规范、规程等三、施工要求1、深基坑支护已由基坑设计支护单位施工完成,经第三方监测,边坡变形及位移在许可值范围内。2、桩基础已检测合格。3、土方开挖应依据土质情况进行放坡,放坡系数不得小于规范设计要求,若土质为强风化放坡系数为1:0.3,若土质为回填土,放坡系数为1:1。4、承台、基础梁采取机械开挖至承台底标高以上250mm后采取人工挖掘、修整,预防对基土扰动,造成基土不稳。5、在回填土过程中,严禁将

4、素填土及塘泥作为底板持力层,底板以下素填土及塘泥应全部清除,并用不透水粘土分层扎实回填,夯填厚度为0.5m。基坑开挖完成后,对土层做合适处理并清除浮土后应立即浇注基础垫层,严禁长久暴露坑底持力层。6、组织好排水降水及防雨工作,预防发生边坡塌陷、基坑积水浸泡和因抽水引发地下水位下降而造成承台基坑沉降,直到基坑回填完为止。四、施工方法(一)施工次序测量放线、定标高机械土方开挖至承台底以上250人工清土、平整浇砼垫层放砖胎膜线试摆砖样砌砖模砖模抹灰砖模加固承台、挡墙侧回填场地平整基础垫层钢筋绑扎墙柱插筋集水井、临边、剪力墙吊模底板混凝土浇筑(二)、土方开挖 现场土方开挖次序详见承台土方开挖方案、砖胎

5、膜砌筑也根据此施工次序流水施工。本工程桩承台土方开挖是在桩边勾挖土方,大部分桩顶距被土所覆盖,在开打挖时为避免对桩身操作,先将桩顶表土刮开,找到桩具体位置,然后把桩边土方挖出来运走。承台土方开挖完成后,即进行基坑清理及人工修整,修整完成经检验后进行砼垫层浇筑。土方开挖过程中如碰到承台间所剩距离不足1000时,需将这侧面距离内土方挖走,避免其塌方造成反复工作,影响工效。(三)垫层浇筑 垫层浇筑前应在场地内进行标高定点,在完成承台、基础梁底修整土面上钉短钢筋头,以作为垫层厚度控制点。(四)砖胎膜设计依据施工图纸、施工组织设计要求,承台和基础梁等侧模采取砖胎膜,因砖模在砌好后要承受回填土侧压力,砖胎

6、膜选型及厚度应依据承台、挡墙侧模深度进行计算,预防回填土过程中或回填后因为地表水侵蚀而发生边坡滑移甚至垮塌。故砖模基础选型和厚度以下表:承台、挡墙高度砖模高度()墙厚()h1200h6001201800h12001200h6001802400h18001800h12002403000h24002400h18003703600h30003000h2400底部1200mm高490墙,上部砌筑240墙4200h36003600h3000底部1800mm高490墙,上部砌筑240墙4800h42004200h3600底部2400mm高490墙,上部砌筑240墙砖胎膜高度超出3米必需在中部增加一道钢筋混

7、凝土圈梁,圈梁大小为厚度同墙厚,高度为240,内配410钢筋,箍筋设置为6250, 混凝土等级为C20,以加大砖模侧向抗压能力。开挖后承台底土质较差,如淤泥、流砂,需进行换填后再进入下一道工序,换填完成后在承台底部增加一道地圈梁,圈梁大小为厚度同墙厚,高度为240,内配412钢筋,箍筋设置为6250,混凝土等级为C20。墙长超出3米必需在中部设置一道砖柱,砖柱为(墙厚+120)(墙厚+120)。在-/-轴电梯井集水坑砖胎模砌筑时先砌筑1500高500厚墙,然后在墙体上浇筑一道370300圈梁,后在圈梁上砌筑1500高370厚墙,然后砌筑240厚墙到顶,砖模砌筑完成必需增加斜撑回顶后方可进行回填

8、。砖模砌筑砂浆采取M5砂浆、Mu10砖砌筑。二十四小时后方才可填土打夯。砖模高度超出1800mm, 必需增加斜撑回顶后方可进行回填。(五)砖胎膜砌筑1 工艺步骤拌制砂浆施工准备(放线、立皮数杆)排砖撂底砌砖墙自检、检验评定2 砖胎模砌筑砖胎模砌筑前,基础垫层表面应清扫洁净,洒水湿润。先盘墙角,每次盘角高度不应超出五皮砖,随盘随靠平、吊直。放线时,在砖胎模内侧预留10mm抹灰厚度,确保承台结构截面尺寸。依据皮数杆最下面一层砖底标高,拉线检验基础垫层表面标高,如第一层砖水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石替换或用砂浆垫平,更不许可砍砖找平。平整和垂直符合要求后再挂线

9、砌墙。组砌方法应正确,砌体上下应错缝,里外咬槎,采取“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝方法。灰缝厚度宜为10mm,且应饱满、平直、通顺,立缝砂浆应填实。应挤压碰头灰,预防透亮或瞎缝。砖墙应拉通线砌筑,并应随砌随吊、靠,确保墙垂直、平整,不得砸砖修墙,多个人使用同一条通线,中间应设多个支线点,小线要拉紧,每层砖全部要穿线看平,使水平灰缝均匀一致,平直通顺,砌筑时宜采取外手挂线,能够照料砖墙两面平整。砌砖时砖要放平,里手高,墙面就要张,里手低,墙面就要背,砌砖时一定要上跟线,下跟楞,左右相临要对平。墙体标高不一致或有局部加深部位,应从最低处往上砌筑,应常常拉线检验,以保

10、持砌体通顺、平直,预防砌成“螺丝”墙。3、质量要求3.1主控项目留槎作法必需符合施工规范要求3.1.1砖品种、强度等级必需符合设计要求。3.1.2砂浆品种符合设计要求。3.1.3砌体砂浆必需饱满密实,实心砖砌体水平灰缝砂浆饱满度大于80%。3.1.4转角处严禁留直槎,其它临时间断处,。3.2通常项目3.2.1砖砌体上下错缝,每处无长度超出500mm以上通缝。3.2.2砖砌体接槎处灰缝砂浆密实,缝、砖应平直。3.3许可偏差项目许可偏差()检验方法轴线位置5钢尺垫层标高5水准仪或拉线、钢尺检验截面内部尺寸10钢尺垂直度5吊线相邻两垫层表明高低差3水准仪或钢尺4、砖胎膜施工注意事项:(1)做好施工人

11、员现场技术交底,不能盲目进行施工;(2)严格根据技术规范和方案要求进行操作施工;(3)砖胎膜砌筑高度过高需分段砌筑,一次砌筑高度不得超出;(4)砖胎膜砌筑完成后应待二十四小时后方可进行回填土施工;(5)做好地表水排放,预防地表水浸入回填土内,造成回填土质量问题;(6)土方及地下室施工在雨季期内进行,砼垫层及砌砖模、抹灰工作不宜采取成片施工方法,若采取成片成段施工极易受到不可估计雨天侵扰,应按承台个数和小面积进行。对天天工程量进行合理安排,合理组织人力,对开挖完成后承台基础梁立即进行砌筑胎膜、垫层施工,预防地表水侵蚀而造成返工。(六) 抹灰砖胎模砌筑完成,用1:3水泥砂浆在砖胎模内侧抹灰,抹灰厚

12、度控制在10mm以内。抹灰面层不得有爆灰和裂缝且表面应光滑、洁净、接搓平顺、线角顺直平直。各层抹灰之间及抹灰层和基层之间必需粘结牢靠,不得有脱层空鼓。立面垂直度许可偏差3mm,表面平整度许可偏差3mm,阴阳角方正,许可偏差3mm。(七)砖胎模侧土体回填1、土料要求 本工程按设计要求对砖胎模后边土回填质量要求:a、少许空间用C15素砼填塞。b、大面积要求级配砂石夯填,或撼砂处理并注意安全。2、级配砂石要求 依据现场实际情况,优先采取天然级配砂石,若无天然级配砂石,采取砂:石=7:3人工级配砂石。3、基底处理 场地回填应先清除基底上草皮、树根、坑穴中积水、淤泥和杂物,采取方法预防地表滞水流入填方区

13、,浸泡地基,造成基土下陷。4、填土方法(人工填土法)(1)用手推车送土,以人工用铁锹、耙、锄等工具进行回填土。(2)从场地最低部分开始,由一端向另一端自上而下分层铺填。每层虚铺厚度300mm,扎实至200mm。(3)深浅坑(槽)相连时,应先填深坑(槽),相平后和浅坑全方面分层填夯。(4)较大面积人工回填用打夯机扎实。5、施工工艺(1)人力打夯前应将填土初步整平,打夯要按一定方向进行,一夯压半夯,夯夯相连,行行相连,两遍纵横交叉,分层夯打。扎实基槽及地坪时,行夯路线应由四边开始,然后再夯向中间。(2)用蛙式打夯机扎实时,通常填土厚度不宜大于250,打夯前对填土应初步平整,打夯机依次打夯,均匀分布

14、,不留间隙。(3)基坑回填应在相对两侧或四面同时进行回填和扎实。6、压实排水要求(1)填土层如有地下水或滞水时,应在四面设置排水沟和集水井,将水位降低。(2)已填好土如遇水浸,应把稀泥铲除后,方能进行下一道工序(3)填土区应保持一定横坡,或中间稍高两边稍低以利排水。(4)当日填土,应在当日压实。(八)排水方法土方及地下室施工期间,为防雨水对基坑冲刷浸泡,造成塌方、泥浆污染及基坑积水,应做好排水方法。在基坑底,沿底板外围用砖砌排水沟和集水井,排水沟和集水井设置、做法,详见承台土方开挖施工方案。土方开挖过程中应注意到,因为场地狭窄,故在间留设临时道路,临时道路留设时,要满足:便于机动车辆行驶和回旋

15、半径; 路基不易受到塌方和雨水浸泡危胁:应尽可能避开承台要求,以利各方施工。五、工程质量确保方法1、基础要求(1)严格根据企业质量确保要求开展工作,使质量工作贯穿于各个部门、各个步骤、各道工序。(2)抓好质量预控和质量意识教育。组织施工人员学习施工规范、操作规程和质量检验标准,进行技术交底和质量通病防治教育,使施工人员了解工程概况,掌握工程要领及质量要求,做到人人心中有标准,个个心中求质量。(3)严把质量关。选择优质设备,对工程中使用多种设备把住采购和验收两个关。(4)坚持三级检验验收制度,严把分项工程验收关。在每个分项或工序施工过程中,认真实施操作班自检、施工员全方面检、质量员核验检三道关。

16、(5) 建立工程质量确保体系和质量管理责任制,做好各级质量交底。2、施工确保方法(1)组织技术交底,向班组进行技术操作和质量标准交底工作;(2)严格按设计图、施工方案和施工规范等组织指导施工;(3)砖胎模砌筑前,复核结构截面尺寸、标高;(4)砌筑砖胎模时,基坑周围必需做好防护,预防砖胎模垮塌;(5)立即排清基坑积水,避免基坑长久浸泡。若砖胎模有裂隙,应作必需填补,必需时拆除重新砌筑。3、质量确保体系3.1、质量确保体系:实施全方面、全员、全过程中质量管理建立由班组、施工队、项目部组成三级质量确保体系,定时召开质量分析会,对存在问题全方面分析,找出原因,制订对策,确保质量。施工过程中严格遵守监理

17、程序,服从监理工程师各项指令。1、加强技术管理:认真落实各项目技术管理制度、开工前落实各项人员岗位责任制,做好技术交底,使每个施工人员做到对工程总体要求明确,对本岗位职责、质量和技术要求有深刻了解。2、实施项目技术责任人质量负责制,建立完善质量管理和质量信息网络,项目技术负责领导下质量管理小组,含有检验、监督、指导各班组、各工序工作质量和工作结果权利,并将检验结果上报项目经理部,做为考评班组和个人依据并和经济收入挂钩。3、对影响结果质量关键工序明确责任人,前一道工序对下道工序负责,凡不符合质量标准前道工序不纠正不得转入下道工序。4、实施质检员二十四小时跟班作业制度,严格掌握各工序质量标准,防患

18、于未然。5、认真做好多种原始统计施工日志,做到正确、立即、齐全,整理汇总反馈信息,深入指导施工。3.2 组织确保方法(1)项目经理为工程质量第一责任人,对质量安全负全责;(2)项目经理部全部施工人员在项目经理统一指挥下,分工协作负责督促检验各工种施工质量;(3)施工人员组织情况及具体分工以下表:姓名职务关键工作杨森林项目经理主持项目部全方面工作廖由切技术总工全方面负责技术管理工作及方案、对应纠正方法审批黎良才项目副经理全方面负责现场管理及施工安全管理工作王雪峰工长现场施工管理总协调席建军安全主任全方面安全管理、组织现场应抢救援夏戈竣施工员现场施工管理,负责砖胎模砌筑。张红梅资料员资料管理郑宗钦

19、测量员测量放线,标高轴线管理冯帮华施工员现场施工管理,负责土方回填、基坑排水马思思质检员现场质量管理刘军安全员现场安全管理王刚电工组长现场用电、机械管理刑采购员物资采购(4)整个工程施工,均应在监理工程师监督下进行3.3 质量管理组织机构框图因为砖胎模施工较单一,工种较少,项目部职能管理采取直线制,以下图:六、安全确保方法1、安全管理体系安全确保体系组织确保制度确保群众组织项目经理技术责任人安全主任质检主任加强管理和制订安全生产责任制安全宣传教育,群众性监督检验。加强技术业务培训、全员监督和群防群治施工确保施工前检验施工过程检验制订安全生产制度健全劳动保障制度,监督、检验、组织参与事故调查、分

20、析,筑起安全生产防线。建立组织确保制度、做好安全思想教育工作完工检验实现目标:杜绝因公造成人员伤亡事故,严防各类安全事故发生,达成“四无”工地。四无:无人身伤亡事故、无行车险以上事故、无交通责任事故、无重大火灾事故。建立健全安全生产确保体系,落实国家相关安全生产和劳动保护方面法律、法规,研究项目安全生产工作,发觉问题,立即处了处理。逐层签署安全施工协议,使各级明确自己安全目标,达成全方面管理,消除事故隐患,实现安全生产目标。2、安全管理组织架构安全管理组织机构框图项目安全生产领导机构组长:李仁先副组长:郑钧、苏勇各作业队安全生产领导小组班组长、兼职安全员操作人员自检、互检、交检3、安全管理制度

21、1、坚持预防为主标准,防患于未然,现场成立安全生产领导小组。设专职安全员,建立安全生产管理网络,常常检验督促安全生产,每七天两次安全例会,强化安全意识,落实安全方法,做到人人关心生产重视安全。2、进入现场施工人员均必需穿戴劳保用具,配戴安全帽,遵守建筑安全操作规程和相关要求,各安全口挂设警示牌。3、全部机械操作人员均应有操作合格证,设备要常常检验,不可带病运转使用。4、现场二十四小时有专职电工值班,电器设备均要安装漏电保护器。5、严禁坑边大量堆放砖,基坑边严格按要求控制荷载,避免堆砖过高造成基坑塌方或砖垮塌。6、加强安全监控方法,必需时采取对应应急方法,加以补救。4、安全技术方法(1)依据本工

22、程场地、机械施工、配合工种多特点,制订安全方法,建立安全责任制并定时开展安全活动。(2)多种机械,各工种要遵守各自安全操作规程注意相互间安全距离,施工机械不得撞击排水管、测量基点等。(4)现场出入口要设安全岗,配置专员指挥运砖、砂浆车辆,汽车司机要遵守交通法规和相关要求,按指定路线行驶,按指定地点卸砖、砂浆。(5) 要遵守当地域,本工地安全、保卫、消防、市容,环卫,交通等管理要求。要加强工人管理教育,工人要有“三证”,做到正当用工,上岗前要进行安全交底和安全教育。5、职员安全生产管理方法(l)建立健全安全机构,配置安全管理人员。企业、项目部二级分别设置安全领导小组、安全管理小组,设置企业安全监

23、督部、项目施工安全组作业专职管理部门,各级全部配置足够符合要求安全管理人员实施专管和群管相结合管理体系,横向到边,纵向到底,形成管理网络。(2)建立以安全生产责任制为关键各项安全管理制度。关键包含各级各类人员安全生产责任制、安全生产目标管理制度、安全检验制度、安全教育制度、安全技术方法计划制度、安全交底制度、特种作业人员管理制度、安全验收制度、班组安全活动制度、事故汇报和调查处理制度、安全奖罚制度等。安全生产责任目标层层分解。落实到人,严格考评结果和经济挂钩。(3)强化安全教育,加强人员管理。加强现场管理人员安全意识,使每一个管理人员做到关心安全并在实际管理工作中坚持做到安全第一,认真推行职责

24、、严格实施三级安全教育和安全交底制度,未经教育和交底人员不准上岗作业。坚持常常性教育,教育职员由“要我安全变为“我要安全”。特种作业人员必需持有效操作证上岗。严格人员管理,规范用工,严厉查处违章操作和违反劳动纪律行为,使职员做到不伤害自己、不伤害她人、不被她人伤害。(4)严格监督检验,消除事故隐患。企业每三个月定时检验,平时抽查;项目部每个月定时检验,平时抽查;项目经理和安全员坚持每日安全巡视,对检验发觉事故隐患,定人、定时进行处理。(5)对全体施工职员进行安全教育,牢靠树立“生产必需安全,安全为了生产”及“安全第一、预防为主”思想。(6)安全员必需常常在现场检验监督,施工人员必需服从安全员管理。常常开展安全活动,杜绝多种事故发生。(7)进入现场必需戴安全帽,严禁赤脚及穿拖鞋。(8)做好设备保养,防护设备安全可靠,机械运转正常。(9)电器系统必需保持干燥,装好漏电开关,定时检修。常常检验电线、电路情况,如发觉线路老化、破损等应立即更换。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
