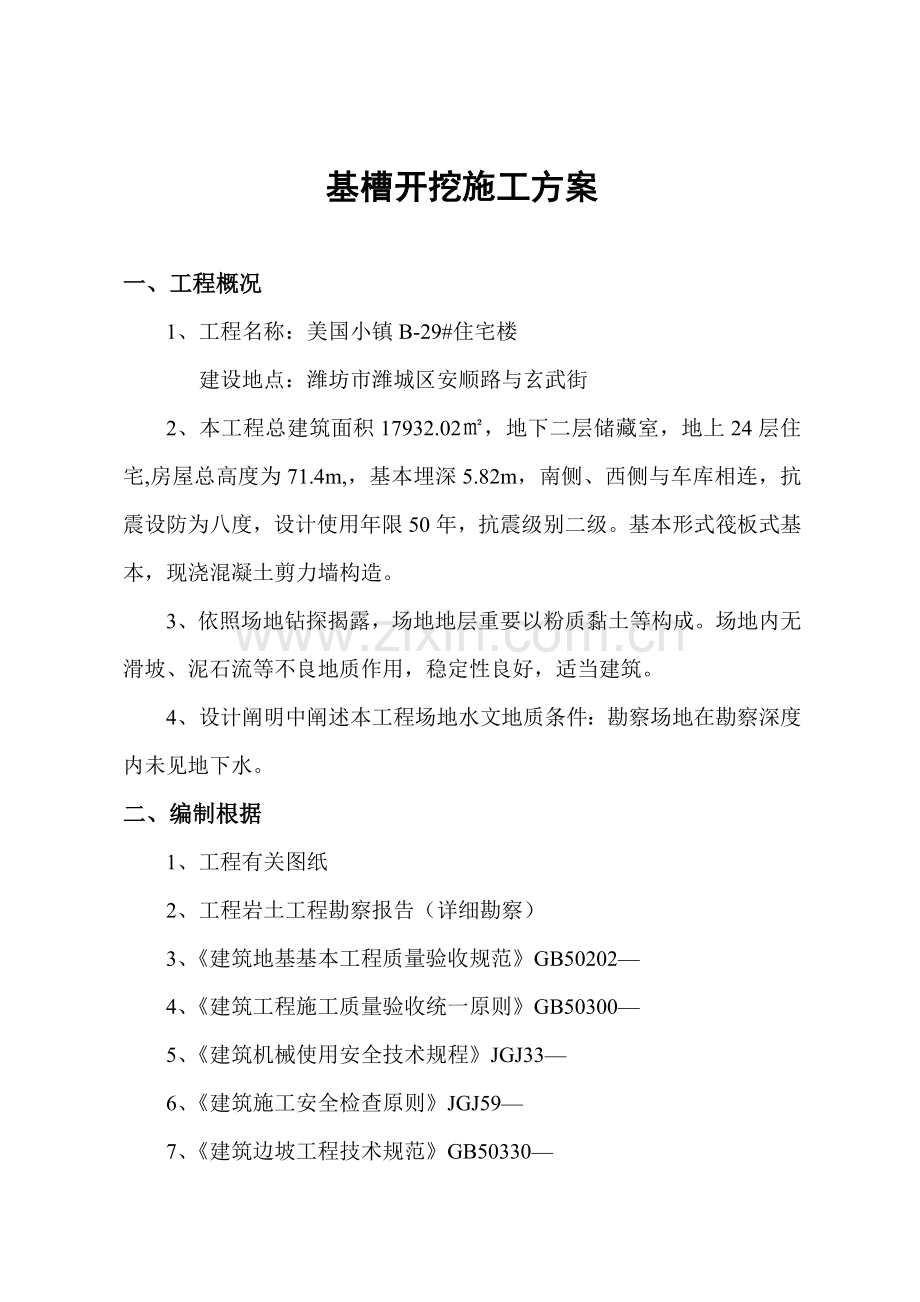

基槽开挖施工方案
一、工程概况
1、工程名称:美国小镇B-29#住宅楼
建设地点:潍坊市潍城区安顺路与玄武街
2、本工程总建筑面积17932.02㎡,地下二层储藏室,地上24层住宅,房屋总高度为71.4m,,基本埋深5.82m,南侧、西侧与车库相连,抗震设防为八度,设计使用年限50年,抗震级别二级。基本形式筏板式基本,现浇混凝土剪力墙构造。
3、依照场地钻探揭露,场地地层重要以粉质黏土等构成。场地内无滑坡、泥石流等不良地质作用,稳定性良好,适当建筑。
4、设计阐明中阐述本工程场地水文地质条件:勘察场地在勘察深度内未见地下水。
二、编制根据
1、工程有关图纸
2、工程岩土工程勘察报告(详细勘察)
3、《建筑地基基本工程质量验收规范》GB50202—
4、《建筑工程施工质量验收统一原则》GB50300—
5、《建筑机械使用安全技术规程》JGJ33—
6、《建筑施工安全检查原则》JGJ59—
7、《建筑边坡工程技术规范》GB50330—
8、现场实际状况

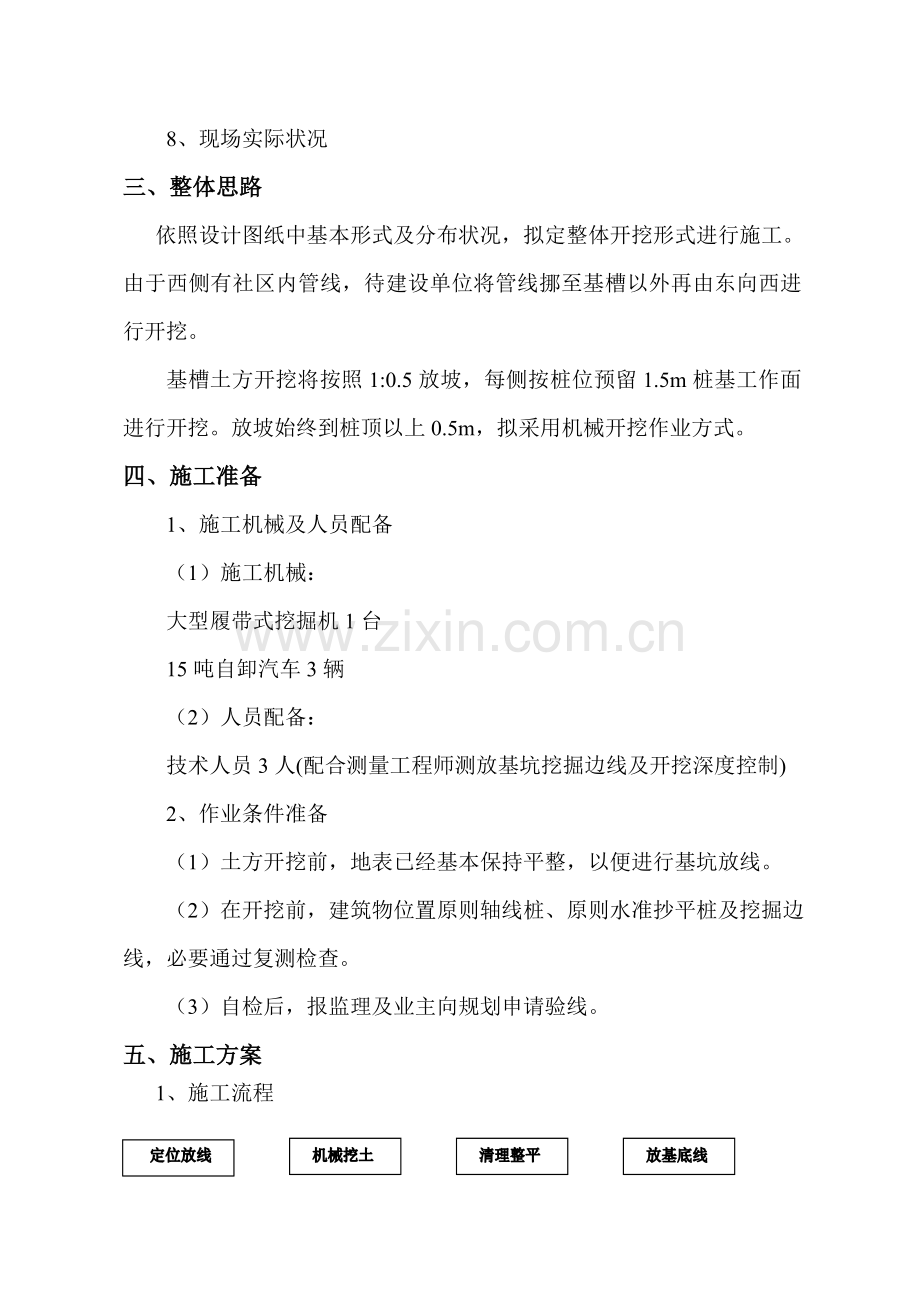

三、整体思路
依照设计图纸中基本形式及分布状况,拟定整体开挖形式进行施工。由于西侧有社区内管线,待建设单位将管线挪至基槽以外再由东向西进行开挖。
基槽土方开挖将按照1:0.5放坡,每侧按桩位预留1.5m桩基工作面进行开挖。放坡始终到桩顶以上0.5m,拟采用机械开挖作业方式。
四、施工准备
1、施工机械及人员配备
(1)施工机械:
大型履带式挖掘机1台
15吨自卸汽车3辆
(2)人员配备:
技术人员3人(配合测量工程师测放基坑挖掘边线及开挖深度控制)
2、作业条件准备
(1)土方开挖前,地表已经基本保持平整,以便进行基坑放线。
(2)在开挖前,建筑物位置原则轴线桩、原则水准抄平桩及挖掘边线,必要通过复测检查。
(3)自检后,报监理及业主向规划申请验线。
五、施工方案
1、施工流程
2、详细施工办法
结合既有基本平面布置图,自然地坪至垫层底开挖深度在5m左右,先依照基槽
(1)、挖土范畴
依照构造桩基平面图外边线预留1.5m宽作为施工操作工作面,依照土质状况边坡按1:0.5进行放坡。
(2)、机械挖土
采用挖掘机进行施工,配备3辆自卸翻斗车运土。机械挖土时,随挖土随修整边坡。机械挖土为防止挖掘过程中扰动基坑底土石方,在开挖至距离坑底0.5m以内时,测量人员抄出500 mm水平线,在基槽底钉上水平标高小木桩,在基坑内抄若干个基准点,拉通线找平。
(3)、人工清理坑底
人工挖掘坑底0.2m土之前,每隔1m打一种小木橛,在挖至接近坑底标高时,用塔尺及水准仪随时以小木橛上口检查坑底标高。由施工班组长检查坑边尺寸,拟定坑宽原则,据此修整槽帮,最后清除坑底土石方,修底铲平。有高出某些人工用搞挖,最后清理碎石至设计标高。
(4)、开挖过程中,随时注意不超挖,深挖。若遇土质与地质勘察报告不符及时告知地质勘查单位。
(5)、有组织排水
依照地勘报告数据,该地区地下水位约在地表如下20m左右,依照设计标高计算所有挖深均不会超过20m。施工筹划为坡顶四周做好排水办法。
六、异常状况解决
开挖过程中,施工人员要随时注意观测基坑土质变化及边坡稳定状况,浮现异常状况,及时报告。
(1)场内如有暗浜或软弱夹层,应将於泥所有清除干净,用砂石分层夯实至设计标高;
(2)开挖过程中如遇滑坡迹象,应及时暂停施工,报告业主并积极采用应急办法,在转移工人同步,将滑坡现场进行封锁;测量人员依照滑坡迹象设立观测点,以便观测坡体平面及竖向位移,为应急办法提供重要原始资料。
七、自检
项
序
检查项目
容许偏差或容许值(mm)
检查办法
柱基
基坑
基槽
挖方场地平整
管内
地(路)面基层
人工
机械
主控项目
1
标高
- 50
±30
±50
- 50
- 50
水准仪检查
2
长度、宽度
+ 200
- 50
+ 300
- 100
+ 500
- 150
+ 100
-
经纬仪、钢尺
3
边坡
设计规定
观测、坡度尺
普通项目
1
表面平整度
20
20
50
20
20
用2 m靠尺和楔形塞尺
2
基低土性
设计规定
观测或土样分析
注:地(路)面基层偏差只合用于直接在挖、填方上做地(路)面基层。
土方开挖工程质量验收原则
基槽开挖后经施工单位自检合格,报监理及业主联系各单位验槽,验收合格后方可进行下一步施工。
八、安全管理办法
1、严格对现场安全防护进行控制。现场成立安全领导小组,工地设专职安全员,全面负责安全生产及各种安全教诲活动,由工程部组织关于部门对现场进行经常性检查,发现隐患及时组织人员整治。保证无重大事故。
2、基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。坑下人员休息要远离基坑边及放坡处,以防不慎。基坑上下应设立靠梯,或开斜坡道,采用防滑办法,禁止踩踏支撑上下。坑四周应设安全栏杆或悬挂危险标志。基坑内操作人员佩戴安全帽。
3、施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先告知操作人员,待回应后方可接近。使用机械挖土前,要先发出信号,挖土时候,在挖土机械杆旋动范畴内,不准进行其她工作,装土时候,任何人都不能停留在装土车上。
4、所有施工用机械要做到专人操作,持证上岗,禁止任意使用。
5、尽量避免夜间施工,如遇特殊状况夜间施工时,要有充分照明设施,并安排管理人员值班。
6、基坑开挖,多台机械开挖,挖掘机间距应不不大于10m,挖土应由上而下,逐级进行。排水沟施工两人操作间距不不大于2.5m。平整采用先挖底脚施工办法。
7、基坑挖土深度应严格规定放坡,操作时应随时注意土壁变动状况,如发既有裂纹或某些坍塌现象,应及时进行支撑或放坡,并注意支撑稳固和土壁变化。基坑设立支撑应经常检查与否有松动变形等不安全现象,特别是再后更应加强检查。
九、应急办法
1、土方坍塌防止和监控办法
(1)施工前,项目技术负责人或施工员应向作业班组进行技术、质量、安全交底,分工明确,责任贯彻到人。
(2)土方开挖时,必要有专人在现场统一指挥,按既定方案和程序施工。
(3)对于挖出土石方,要及时运走或按规定放置,不得随意堆放。
(4)施工中应严格控制建筑材料、模板、施工机械、机具或其她物料在坑边堆放,以避免产生过大附加荷载,导致基坑边坡失稳导致土方坍塌。
(5)基坑开挖完后,应尽量缩短暴露时间,以防其她不可预见因素导致基坑边坡失稳导致土方坍塌。
(6)基坑开挖过程中,自始至终应作好监测。依照详细周边环境设立监测控制点,按规定每日监测并作好记录,当发现监测数据超原则应及时报告并采用有效办法,防止基坑边坡土方坍塌。
2、基坑土方坍塌现场应急办法
当边坡变形过大,变形速率过快,周边环境浮现开列等险情时应及时停止施工,依照险情因素采用如下应急办法:
(1)坡脚被动区暂时压重——将原预备好砂包抛(堆)至基坑坡脚;
(2)坡顶地面积极区域卸土减载,并严格控制卸载程序;
(3)作好排水、封面解决;
(4)对险情段加强监测。
十、注意事项
1、所有特殊工种规定有专业作业人员操作,特种作业人员要持有特殊工种上岗工作证。
2、本工程重大型机械要有专人操作,禁止违章作业。如发生事故,及时将受害人员从机械内转移至安全区域。并拨打120急救电话,向医院求救,使伤员得到及时急救。
3、施工过程中如发生异常状况应及时进行解决。
4、如遇施工通道不能满足土方外运状况,应回填山皮石后通过碾压、振动密实再投入使用,并保证施工便道宽度。
5、如排水沟不能满足水流量,及时增长降水井点,预备好备用排水系统。
6、本方案未尽事宜及状况,及时请示业主及监理工程师,依照详细状况待定。
11月8日
