收藏 分销(赏)

成都某土地整理工程施工组织设计.doc

上传人:yi****ou 文档编号:283756 上传时间:2023-06-30 格式:DOC 页数:44 大小:507KB
下载 相关 举报
成都某土地整理工程施工组织设计.doc_第1页
第1页 / 共44页

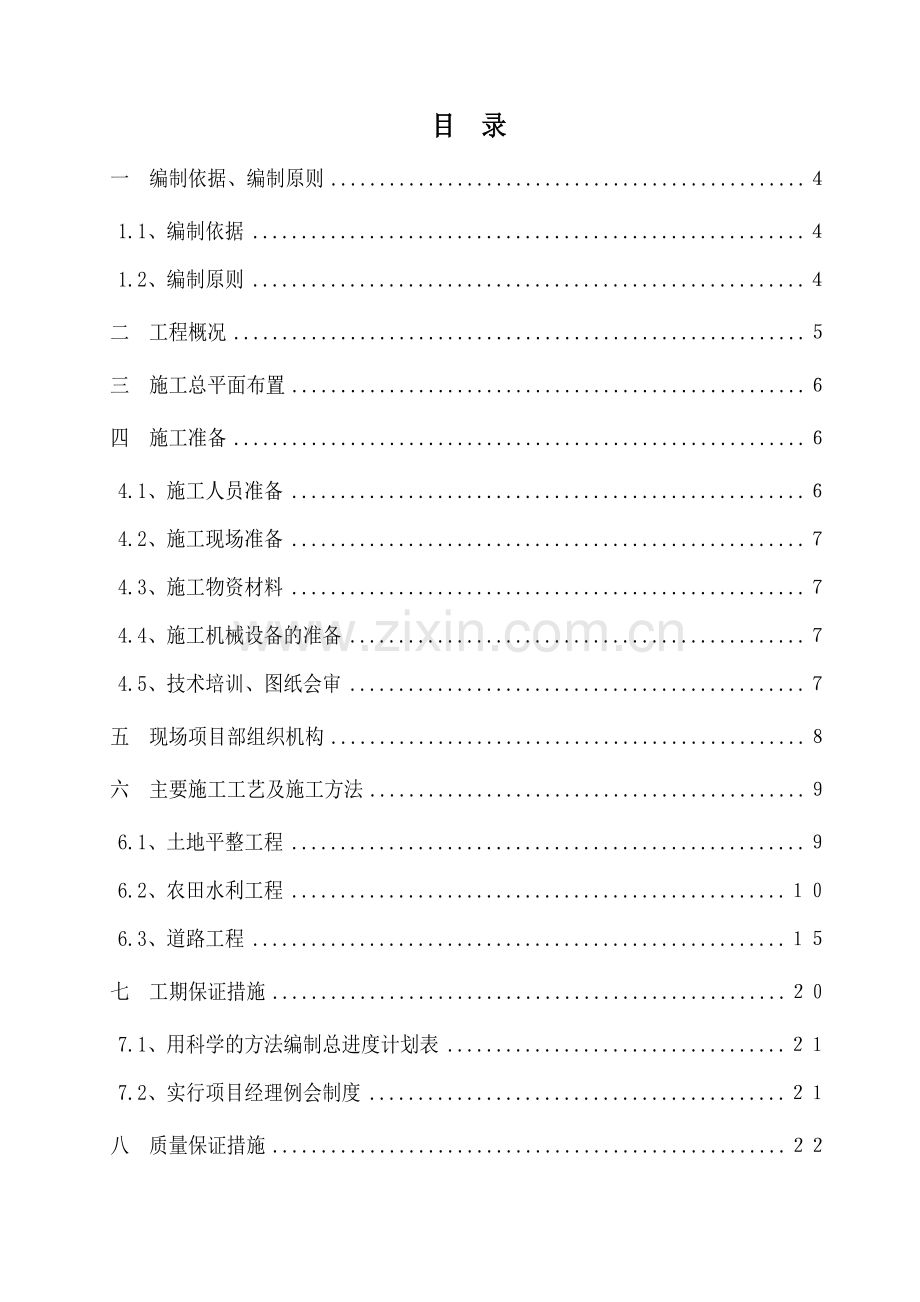

成都某土地整理工程施工组织设计.doc_第2页
第2页 / 共44页
成都某土地整理工程施工组织设计.doc_第3页
第3页 / 共44页
成都某土地整理工程施工组织设计.doc_第4页
第4页 / 共44页
成都某土地整理工程施工组织设计.doc_第5页
第5页 / 共44页
点击查看更多>>
资源描述

1、XX市xx镇xx村、xx村、xx社区、xx社区土地整理工程(第xx标段)施 工 组 织 设 计 XXXXXXXXXXXXXXXXX公司 xx年 xx月xx日目 录一 编制依据、编制原则1.1、编制依据1.2、编制原则二 工程概况三 施工总平面布置四 施工准备4.1、施工人员准备4.2、施工现场准备4.3、施工物资材料4.4、施工机械设备的准备4.5、技术培训、图纸会审五 现场项目部组织机构六 主要施工工艺及施工方法6.1、土地平整工程6.2、农田水利工程6.3、道路工程七 工期保证措施7.1、用科学的方法编制总进度计划表7.2、实行项目经理例会制度八 质量保证措施8.1、质量方针:8.2、质量

2、目标:8.3、质量保证体系8.4、质量保证措施九 安全生产与文明施工措施9.1、安全保证措施9.2、文明施工措施十 环境保护措施10.1、防治污染环境保护10.2、降低噪音环境保护10.3、地下管线和地上地下设施保护加固措施十一 雨季、冬季、高温天气施工措施11.1、雨季施工措施11.2、冬季施工措施11.3、高温天气施工保证措施十二 重点、难点及合理化建议12.1、本工程的重点、难点及应对措施12.2、合理化建议十三 施工配合措施第十四章 交通安全、消防及治安措施14.1、交通安全措施14.2、治安和消防措施第十五章 工程竣工验交及保修措施15.1、竣工资料及竣工文件15.2、竣工验交15.

3、3、保修措施十六 优质服务保证措施措施十七 民工工资支付保证措施附图:项目经理部机构组织图附图:质量保证体系框架图37附图:安全生产保证体系框架图38附表:拟投入的主要物资计划表39附表:拟投入的主要施工机械计划表40附表:拟投入的劳动力计划表41附表:施工总进度计划表42附图:施工总平面图42一 编制依据、编制原则1.1、编制依据1)、XX市xx镇xx村、xx村、xx社区、xx社区土地整理工程(第xx标段)施工招标文件及工程图纸。2)、市政公用工程施工的相关技术标准及规范。3)、其他有关的国家及地方强制性规范、标准和有关本项目的技术会议纪要。4)、我公司现阶段施工能力、管理水平及历年来承担类

4、似工程的施工经验。1.2、编制原则1)、遵循施工招标文件的原则严格按照招标文件中的工程规范、工期、质量、安全目标等要求编制施组,满足招标方各项要求。2)、遵循设计文件的原则在编制施组时,认真阅读核对获得的设计文件资料,了解设计意图,掌握现场情况,严格按设计资料和设计原则编制施组,满足设计标准要求。3)、遵循施工技术规范和验收标准的原则在编制施工组织设计时,严格按施工技术规范要求优化施工技术方案,认真执行工程质量检验及验收标准。4)、遵循实事求是的原则在编制施工组织设计时,根据该标段工程特点,突出体现交通疏解、环境保护和文明施工的要求,从实际出发、科学组织、均衡施工,把交通疏解、环境保护和文明施

5、工作为重点内容,制定专题方案,确保使施工对环境和交通的影响降到最低,体现快速,有序、优质、高效的施工作风和精神风貌。5)、体现“安全第一、防范结合”的原则严格按照施工安全操作规程,从制度、管理、方案、资源方面制定切实可行的措施,确保施工安全,服从建设单位指令,服从监理工程师的监督指导,严肃安全纪律,严格按规章程序办事。6)、遵循科学技术是第一生产力的原则配备技术能力强、有丰富的同类工程施工经验的技术人员,同时,在编制施工组织设计时,充分应用“四新”成果,发挥科技在施工生产中的先导作用。7)、遵循专业队伍施工和综合管理的原则以专业化队伍为基本形式,配备必要的施工机械设备,同时采取综合管理手段合理

6、调配,以达到整体优化的目的。8)、遵循贯标机制的原则使IS09002质量标准体系在本项目工程中自始至终得到有效运行。9)、遵循文明施工和环境保护的原则施工中严格执行国家环境保护法和XX市的有关文明施工和环境保护的地方法规,创建“文明施工现场”。二 工程概况项目区位于XX市xx镇xx村、xx村、xx社区、xx社区。通过进行综合整治,使现有土地资源得到充分利用。同时增加田地面积,集中整治,改善排灌能力,提高亩产产量。长度和宽度依据实际情况大小不等,分田块进行土地平整,挖高垫低使同一田块内田面基本平整;全项目区通过改建梯形渠、安装U型槽、涵管等改善排灌系统,提高排灌能力。除保留原有的主要道路外,新修

7、若干条田间道和生产路,使之成为田块边界;即田、水、路、林、电综合配套,高标准建设,对周围农村乃至全省起至示范带动作用。本投标标段为第一标段工程,项目区主要工程内容包括:1、土地平整工程农村居民点整理749.2亩、格田整理1511亩、一般农地整理8317亩;2、农田水利工程修建梯形渠、安装U型槽;铺设涵管;3、道路工程改扩建村道3.5米宽水泥路面840米, 改建田间道路3米宽水泥路1317米, 改扩建村道2.5米宽水泥路面1050米;改建田间道路3米宽泥结石路面1556米, 改建田间道路2.5米宽泥结石路面5758米, 改建田间道路2米宽泥结石路面;新建钢筋砼涵桥1座。三 施工总平面布置按照“因

8、地制宜、利于施工、方便管理,技术经济合理、生产安全可靠”的原则,结合现场考察情况,我公司计划将项目经理部设在本工程所在的村庄内,而且将工程按土地平整、农田水利、道路工程划分为小的区域,根据施工区域所在位置进行择近居住。具体布置分述如下:依据本工程占地面积大,工程相对比较分散的特点,少占耕地、少毁农田、便于管理的原则,我公司经过研究,在建设区域设置两个工程项目施工场地,主要用作民工生活区,砂、石、水泥、钢筋等原存放地,用作施工机械设备的停放维修区。在施工过程中,我们设立三个施工队,一个施工队负责场地平整、一个施工队负责农田水利,一个施工队负责道路施工,三个施工队同时施工,互不影响。临时施工用水考

9、虑就近取水,施工道路利用现有生产路或拟建道路作为临时施工道路,方便机械进入,材料运输方便,该施工区域内电力就近解决,如果局部区域不能满足施工要求,采用自行发电解决。为方便施工管理,项目部所有管理人员及个施工队队长配备移动电话,便于项目部与业主和监理、项目部与各施工班组之间进行联系。附图 、施工总体平面布置图四 施工准备4.1、施工人员准备(1)实行项目经理负责制,一切工作由项目经理部负责主持和召集。(2)由项目经理按施工组织设计的要求负责统筹部署和实施本工程施工的各项工作。(3)进场前,由项目经理部组织对参与施工的技术、管理人员、班组长进行质量、安全文明施工、技术交底,明确各人的分工负责和岗位

10、责任,落实责任到人。(4)由项目经理部根据劳务需求计划集结劳动力,签订劳动力保证协议,并进行必要的技术培训及安全教育。附表:拟投入劳动力计划表4.2、施工现场准备(1)测量复核坐标点、高程点及建筑物间距是否与设计相符,如不符及时向设计院反映。(2)根据施工平面布置方案,修建各种临时施工设施,布置项目部设施。(3)施工测量增设必要的辅助坐标控制点及水准点,形成覆盖本施工段全面的坐标控制网及水准点控制网。4.3、施工物资材料(1)根据施工组织中施工材料使用计划落实材料供应商,并签订有关合同。(2)如部分施工材料供应商不提供送货服务,则还需及时联系运输车队。附表:拟投入的主要物资计划表4.4、施工机

11、械设备的准备对计划使用的施工机械进行全面检测调式,并按使用计划运调进场。附表:拟投入的主要施工机械设备表4.5、技术培训、图纸会审(1)由项目经理组织参与施工的技术管理人员进行图纸会审,发现问题及设计不符的及时上报。(2)组织参与施工的技术管理人员、班组长进行施工规范及质量标准的学习,并对安全、文明施工的要求进行交底。(3)对劳动力进行与工程有关的施工规范及质量标准的技术培训,并进行安全教育使其对所做的工作心中有数。五 现场项目部组织机构1、施工组织:我公司将严格按照项目管理法组织施工,抽调经验丰富、责任心强的项目领导和一批专业技术人员组建项目经理部。下设项目经理一人、总工程师一人。设办公室、

12、施工科、财务科、技术科、质检科等职能科室。具体负责施工中的质量管理、施工安排、后勤供应等,真正做到各司其能、各负其责。2、项目经理职责:选派一名具备较高政治素质、较高组织领导能力、较高理论知识、丰富实践经验保持充沛精力和旺盛意志的领导干部担任项目经理,具有用人决策权、财务决策权、进度计划控制权、技术质量决策权和设备物资采购决策权,其职责为:对工程整体负责、制定规章制度,监督有关人员岗位职责;确定工程总目标,落实完成情况;及时做出项目管理决策,严格合同管理;协调各方关系,确保质量、工期、成本控制和节约;建立完善的信息管理系统等。3、项目总工职责:项目总工负责整个工程的施工技术、质检管理等工作。4

13、、工程技术科职责:工程技术科负责测量定位、机械及人员调配、工程统计各项技术资料编写和整理工作,工程竣工后,负责向监理机构提供一套完整的工程竣工资料。5、质检科职责:质检科负责每道工序的质量检查,配合监理工程师做好质量把关验收工作。 6、施工科职责:施工科负责该工程段的全部施工任务,合理安排组织施工生产,确保在指定工期内完工。7、财务科职责:财务物资科负责工地的物资材料与机械配件等料物与资金的供应。8、安全保卫科职责:安全保卫科负责工地人员、机械、料场的安全保护和检查安全生产措施,确保“预防第一、安全第一”方针的落实。9、办公室职责:办公室负责工地的“四通一平”,并负责协调地方工作、安排好职工生

14、活等日常事务,确保工程按期、按质完成。附图 、项目经理部机构组织图六 主要施工工艺及施工方法测量控制:针对本工程的特点,现场建立平面及高程控制系统,以便在整个施工期间针对其它工程项目的施工进行测量控制。平面控制系统:拟采用导线测量的方法建立平面控制系统,测量仪器采用J2经纬仪及50m钢尺。用业主提供的控制点进行控制,设置直线控制桩,控制桩位置应在稳定可靠、便于施工期间保护及使用方便。高程控制系统:测量仪器采用DS3型水准仪,根据业主提供的水准点,将标高引至各临时水准点上,临时水准点必须坚固稳定,距离不得大于200m且前后通视,临时水准点与设计水准点复测闭合,允许闭合差为12L(L为水准线长度公

15、里数)。6.1、土地平整工程农村居民点整理749.2亩、格田整理1511亩、一般农地整理8317亩;1、农村居民点整理施工流程:(1)、排地表水;(2)、表土剥离、归堆运输;(3)、土、石挖、填,平整,建渣、竹(树)蔸、坟等各种废弃物挖深坑填埋;(4)、因地制宜的规划田块,田面标高同周围田面;(5)、根据实际情况修筑毛渠、排水渠,毛渠断面:上宽0.4米,下宽0.3米,深0.2米;(6)、剥离出的耕作土运输至整理区覆盖田面,厚度30以上,旋耕垂细,田面平整度要求水平;(7)、夯筑、休整田坎;(8)、清除田坎内的碎砖、碎石、垃圾等各类杂物和废弃物。2、格田整理施工流程:(1)、排地表水;(2)、清

16、除地面杂草、杂物;(3)、耕作土剥离归堆,剥离厚度300;(4)、按标准田块设计要求挖、填平整土方,场内运输;(5)、耕作土均匀覆盖,厚度300,平整度要求水平,机械旋耕垂细,土块细碎度5以内,清除田块内杂草和各种杂物。田块平整要求:需用机械大面平整和人工局部平整相结合,整理后的田块采用拖拉机配合犁进行翻耕,使其适于耕作,田面水平;(6)、根据实际情况修筑毛渠;(7)、根据实际情况配套田间生产道;(8)、田埂为土质硬埂,分层夯实,顶宽400,边坡1:0.5,夯筑要求:逐层推土,逐层夯实。3、农地整理施工流程:(1)、排地表水;(2)、清除地面杂草、杂物;(3)、因地制宜地归并零碎小地块,拆除多

17、余田埂;(4)、重筑土质硬埂,分层夯实,夯筑要求:逐层推土,逐层夯实;(5)、耕作土均匀覆盖,厚度300,平整度要求水平,机械旋耕垂细,土块细碎度5以内,清除田块内杂草和各种杂物。田块平整要求:需用机械大面平整和人工局部平整相结合,整理后的田块采用拖拉机配合犁进行翻耕,使其适于耕作,田面水平;(6)、根据实际情况修筑毛渠,配套田间生产道,高出田面3050厘米;6.2、农田水利工程修建梯形渠、安装U型槽;铺设涵管;一、修建梯形渠1、浆砌卵石梯形渠1号(0.6米深、0.6米宽)331米(1)、降、排水、土方开挖,清除渠底淤泥并素土回填夯实渠底;(2)、修整边坡;(3)、浇注C10砼渠底;(4)、C

18、10砼砌卵石渠壁,水泥砂浆勾缝;(5)、按规范要求设置排水孔,放水口和伸缩缝;(6)、根据渠系、道路的连接情况布置分水闸2个。2、浆砌卵石梯形渠2号(0.6米深、1米宽) 840米(1)、降、排水、土方开挖,清除渠底淤泥并素土回填夯实渠底;(2)、修整边坡;(3)、浇注C10砼渠底;(4)、C10砼砌卵石渠壁,水泥砂浆勾缝;(5)、按规范要求设置排水孔,放水口和伸缩缝;(6)、根据渠系、道路的连接情况布置分水闸3个。3、浆砌卵石梯形渠3号(0.9米深、1.4米宽)458米(1)、降、排水、土方开挖,清除渠底淤泥并素土回填夯实渠底;(2)、修整边坡;(3)、浇注C15砼渠底;(4)、M7.5水泥

19、砂浆砌卵石渠壁,水泥砂浆勾缝;(5)、浇筑C15砼压顶;按规范要求设置排水孔,放水口和伸缩缝;(6)、根据渠系、道路的连接情况布置分水闸2个。4、浆砌卵石梯形渠5号(0.8米深、1.5米宽)659米(1)、降、排水、土方开挖,清除渠底淤泥并素土回填夯实渠底;(2)、修整边坡;(3)、浇注C15砼渠底;(4)、M7.5水泥砂浆砌卵石渠壁,水泥砂浆勾缝;(5)、浇筑C15砼压顶;按规范要求设置排水孔,放水口和伸缩缝;(6)、根据渠系、道路的连接情况布置分水闸2个5、浆砌卵石梯形渠6号(1.2米深、2.2米宽)278米(1)、降、排水、土方开挖,清除渠底淤泥并素土回填夯实渠底;(2)、修整边坡;(3

20、)、浇注C15砼渠底;(4)、M7.5水泥砂浆砌卵石渠壁,水泥砂浆勾缝;(5)、浇筑C15砼压顶;按规范要求设置排水孔,放水口和伸缩缝;(6)、根据渠系、道路的连接情况布置分水闸2个6、浆砌卵石梯形渠8号(2米深、3.5米宽)2060米(1)、降、排水、土方开挖,清除渠底淤泥并素土回填夯实渠底;(2)、修整边坡;(3)、浇注C15砼渠底;(4)、M7.5水泥砂浆砌卵石渠壁,水泥砂浆勾缝;(5)、浇筑C15砼压顶;按规范要求设置排水孔,放水口和伸缩缝;(6)、根据渠系、道路的连接情况布置分水闸4个7、浆砌卵石梯形渠47号(1.5米深、1.8米宽)1801米(1)、降、排水、土方开挖,清除渠底淤泥

21、并素土回填夯实渠底;(2)、修整边坡;(3)、浇注C15砼渠底;(4)、M7.5水泥砂浆砌卵石渠壁,水泥砂浆勾缝;(5)、浇筑C15砼压顶;按规范要求设置排水孔,放水口和伸缩缝;(6)、根据渠系、道路的连接情况布置分水闸3个8、整治水渠7号(挖深压底、2米宽)183米(1)、降、排水、土方开挖,清除渠底淤泥并素土回填夯实渠底;(2)、修整边坡;(3)、1:2:4三合土夯实渠底;(4)、3:7灰土砌岸;(5)、1:2:4三合土压顶;按规范要求设置排水孔,放水口和伸缩缝;(6)、根据渠系、道路的连接情况布置分水闸1个二、混凝土U70型(12417米)、U50型槽铺设(20002米)1、工作内容:(

22、1)、混凝土U70型、U50型槽制作、运输;(2)、降、排水、土方开挖,清除渠底淤泥并素土回填夯实渠底;(3)、浇注砼渠底;(4)、混凝土U70型、U50型槽铺设、土方回填,分层挤压密实;(5)、按规范要求设置伸缩缝、渗水孔、出水闸、分水闸及闸板插槽;(6)、混凝土U70型、U50型槽接口;(7)、M7.5水泥砂浆砖砌压顶,高120,宽120;(8)、1:2水泥砂浆抹面。2、U型渠的施工:对U型渠进行调平、调直后。要求选择合适的U型槽,必须符合设计要U型槽安装的施工工艺流程如下:施工放样基坑(槽)开挖夯实地基验槽U型渠安装土方回填夯实(1)施工放样:根据设计图纸,以及在施工准备工作进行的水准点

23、闭合进行U型槽的测量放线。由于长度长,坡度小,要求测量工程师必须有严谨的工作态度,以保证测量的准确性。(2)基槽开挖:根据测量定位的结果,进行沟槽开挖。在沟槽开挖过程中,根据沟槽所在位置的土质类别控制边坡,以保证沟壁的稳定,若遇到特殊情况,拟采用挡板壁方法施工。同时在开挖过程中,必须严格控制开挖深度,不允许超挖,如果发生此情况,应该按照监理工程师或设计要求选择合适的回填材料进行回填夯实。(3)夯实及地基验槽:在基槽开挖成型之后,对基槽进行夯实。然后申请监理工程师验槽,对沟底高程及压实度进行复测及实验。在经过验收之后,方可进行下步工序的施工。(4)U型渠的安装:U型渠的安装采用人工安装。人工在基

24、槽内求(包括强度、光洁度等)。在安装过程中必须保证U型槽的线形必须直、顺(采取挂线的方式进行控制)U型槽的上口面两边基本水平,底部接缝处必须平整,不允许底部出现积水现场(采取挂线的方式进行控制)接缝缝宽控制在35cm范围内,以便于对接缝进行处理接缝处理采用1:2水泥砂浆进行勾缝(勾缝之前必须清理干净缝内的泥土,而且保证水泥砂浆的强度,同时必须对缝进行养护)。(5)U型槽的回填:U型槽的材料采取自己预制与外买相结合的措施,保证原材料的供应。为了保证质量,公司安排具有丰富预制构件生产的技术人员对生产的质量进行监督、控制。同时对原材料进行送样,并由夷陵区质量检测站出具质量证明文件以及砼配合比。在预制

25、生产过程中,按照设计文件、配合比资料及招标文件的要求每1000M进行一次试压实验。从砼的强度上保证U型槽的质量达到设计要求。对外买部分我单位不定时安排我单位施工人员对定点厂家进行产品抽样,对其外观质量、砼强度进行抽查。三、安装D500(68.2米)、D700(71.8米)钢筋砼圆管涵1、工作内容:(1)、土方挖运、回填;(2)、夯实管底基础,管底砂浆垫层铺筑;(3)、D500、D700钢筋砼圆管铺装;(4)、挡墙砌筑,两端240厚M7.5水泥砂浆砖砌,水泥砂浆抹面,压顶为C20砼;过路涵管挡墙顶面高于路面300;(5)、涵管接口填塞沥青麻絮,采用水泥砂浆抹带,加钢丝网;(6)、管道冲洗或吹扫;

26、(7)、砖砌集水坑。2、管涵的施工:(1)基础:沟槽开挖边坡,施工可根据管道安装条件及土质情况自行调整,并修理好边坡。管道地基的原状土层不得扰动,其地基承载力不应低于0.06Mpa,否则应进行地基处理。(2)管道铺设:A、管道铺设前的准备工作准备好施工机具、工具、吊运设备、承插管、橡胶圈、润滑剂等材料。复核沟槽xx线和基础标高。清除管口内外表面的油污、杂物。B、安管顺序:干砌石基础施工:选择符合设计要求的石头进行砌筑。在砌筑过程中必须保证基础的几何尺寸,稳定性。避免在安管过程中,因为基础的原因导致涵管接头出现错位漏水。下管:从下游排向上游,采用人工下管,将管头放在已弹好线位置,控制好两端高程。

27、调节:将上步程序中安装的管道按照施工图纸,进行调整,保证直顺、纵断面能够符合规范规定要求。采用人工进行调节,直到外观质量能够满足设计要求。稳管:在已经调节好的管道边可用2组4个楔形混凝土块以90支承角,置于管道两侧底角处楔紧,其纵向位置每组距离管端15处。土方回填:在管道安装结束之后,经过监理工程师现场检查验收之后,进行土方回填。回填采用人工回填。首先对接头处进行回填,在回填过程中必须保证不能将接头弄坏。同时回填采用分层回填的方式进行回填,保证管顶覆土达到300cm。6.3、道路工程改扩建村道3.5米宽水泥路面840米, 改建田间道路3米宽水泥路1317米, 改扩建村道2.5米宽水泥路面105

28、0米;改建田间道路3米宽泥结石路面1556米, 改建田间道路2.5米宽泥结石路面5758米, 改建田间道路2米宽泥结石路面;新建钢筋砼涵桥1座。一、水泥路面改扩建村道3.5米宽水泥路面840米, 改建田间道路3米宽水泥路1317米, 改扩建村道2.5米宽水泥路面1050米。1、工作内容:1)、路基沙砾石、回填、找平、机械压实;2)、200厚C25砼路面浇注、振捣、压痕、伸缝、缩缝、锯缝、嵌缝、路面养生;3)、挖方段设300300土边沟;2、施工方案1)、支侧模模板应连接牢固、紧密,应紧贴在基层上,不允许漏浆,并应按要求的坡度和线向安设。在浇筑砼前应对模板进行全面检查,并经监理工程师认可。2)、

29、安装钢筋、胀缝板加固钢筋网及角隅钢筋应按设计要求安装,所有传力杆、套筒、拉杆、胀缝板均应按设计要求设置准确,并严格保持水平及垂直板缝。新施工水泥砼路面与旧路面连接处加设214边缘钢筋。在浇筑砼前应请监理工程师、质检站人员进行隐蔽验收。3)、砼摊铺、振捣、整平、吸水砼运至现场后,摊铺、刮平、振实、提浆、找平、抹面为一体,若中途因故停工,应按设计要求设施工缝。振捣时应以砼料停止下沉、不再冒气泡并泛出砂浆为准,不宜过振。振捣时辅以人工找平,并随时检查摸板有无下沉、变形或松动。表面整平时应选用较细的碎石混合料,严禁用纯砂浆找平。当气温低于5或高于38,或正在下雨,或估计4小时内有雨时,不得进行砼施工,

30、在浇筑过程中下雨,项目部必须事先准备好覆盖彩条布大棚4)、做面、压槽、养生、切缝砼板浇筑完并整平、吸水后开始做面。做面宜在遮荫棚下进行,严禁在砼板面洒水、洒水泥粉做面。表面抹平后按图纸要求的表面构造深度沿横坡方向压槽(使用自行式水泥砼刻纹、切缝两用机)。做面完毕应及时封道养生,根据现场情况和条件采用湿治养护法,当砼强度达到设计强度2530时,采用切缝机切缩缝。5)、填缝在砼养生期满后应按设计要求及时填缝。填缝前必须保持缝内干燥清洁,防止砂石等杂物掉入缝内,并经监理工程师检查。所用填料应满足设计要求并经监理工程师批准。在开放交通前,填缝料应有充分的时间硬结。6)、检验为了控制砼的质量,一般应作抗

31、折强度试验。当监理工程师提出要求时,尚应作抗压强度等试验。抗折强度采用小梁试件方法测定,也可采用圆柱劈裂强度推算小梁抗折强度。砼的抗折强度的检验应以标养条件下28d龄期试件的计算抗折强度为标准。砼试样必须按有关标准规定的批量在现场取样制做,并按期(7d、28d、90d)送检。二、泥结石路面改建田间道路3米宽泥结石路面1556米, 改建田间道路2.5米宽泥结石路面5758米, 改建田间道路2米宽泥结石路面。1、工作内容1)、路基级配沙砾石150厚回填、找平、机械压实;2)、路基边上局部地方砌筑保坎;3)、150厚泥结碎石(其中120厚泥结石层,20厚粘土混合料耗磨层,10厚保护层)路面铺注、碾压

32、、路面养生。2、施工方案1 )、材料石料:采用轧制的碎石或于然碎石。石料等级不低于级,扁平细长颗粒不超过20%,近似正方形有棱为好,不能含有其它杂物,主层碎石粒径不宜小于4并不得大于7.5。泥结碎石路面所用的碎石规格方孔筛尺寸()754020105备注通过重量百分比(%)10001505下层或基层10001505上层或面层8510005嵌缝2 )、 粘土粘土的塑性指数不宜大于1525%,粘土中不得含腐植质或其它杂物。粘土用量一般不超过碎石干重的15%。3) 、 泥结碎石路面A、路基要求按路槽开挖线进行施工,若在施工开挖中偏离指定开挖线,应重新修整。将开挖路槽的土方弃至两侧并进行碾压处理。应防止

33、雨水侵蚀地基土壤。使机械开挖路槽土方时,实际施工的沟槽适当留有修整余量,再用人工修整。需先挖好路槽,做好路基。路槽土质为类土。路基中不能含有草皮、树根、杂草以地面上的淤泥等物,路基土湿度不得超过20%,路基土要求压或夯实,干容重15KN/m3,路基横坡同路面,施工中注意不能让路基积水。B、大块碎石基础大块碎石基础压实厚度为15cm,要求块石质地坚韧、无杂质,颗粒级配符合要求,石料强度不低于3级。大块碎石铺筑时用机械或人工铺平,用6-8t压路机碾压,要求表面平整密实,边线整齐,无松散现象,严禁压路机要已完成的或正在碾压的路段上调头和急刹车。边碾压边检查,发现有少铺碎石或松散现象应补充碎石继续碾压

34、,直到满足要求为止。C、泥结碎石面层泥结碎石面层为12cm,碎石粒径为2-4cm,等级不低于3级,粘土塑性指数12-20,用土量不超过碎石的15%(按重量计)。在压实的中基上按松散铺厚度(压实厚度1.2倍)摊铺碎石,要求碎石大小颗粒均匀分布,厚度一致。碎石铺好后,用6-8t压路机碾压3-4遍,直至石料无松动为止,碾速宜慢,25-30m/分钟。泥结碎石面层有两种施工方法,一是灌浆法,碎石铺好后浇涗粘土泥浆,粘土泥浆的土水比1:1(重量比),一般粘土需用不泡4-6小时浸透化开再搅拌均匀。将泥浆倒入石层上,由路xx向路边进行,浆要浇匀,只用于上部填充,下部不一定要灌满,表面的泥浆要用竹扫帚扫匀,以露

35、出碎石为止。1-2小时后,表面未干前,铺撒粒径1-15mm的嵌缝石屑,嵌缝料要撒均匀,个别不均匀的可用扫帚扫匀。然后用12t压路机碾压1-2遍后洒水再碾压4-6遍。二是拌和法、碎石摊铺后,将规定的用量土,均匀地摊铺在碎石层顶上。然后拌和,拌和一遍后,随拌随洒水,一般翻拌3-4遍,以粘土成浆与碎石粘结在一起为止,然后用平地机械或铁锹等工具浆路面整平,再用6-8t压路机洒水碾压,使泥浆上冒,表层石缝中有一层泥浆即停止碾压。过几小时后,现用10-12t压路机进行收浆碾压1遍后中撒嵌缝石屑,再碾压2遍。三、新建钢筋砼涵桥1、工作内容:(1)、土方挖运;(2)、挡土板支、拆;(3)、机械降排水;(4)、

36、垫层铺设;(5)、现浇钢筋砼桥墩;(6)、钢筋砼预制桥板制作、安装;(7)、土方回填。2、施工方案涵桥施工应按照“先深后浅、先重后轻、先主后次”的原则进行,桥涵在施工前必须先进行围堰施工。1、围堰施工采用1m3挖掘机在河道旁位置挖基础沟槽,接着进行迎水面的草袋装土护面。对局部渗透较大的基础,为加大渗径,提高防渗能力,采取在迎水面铺粘土防渗铺盖方法减少渗透水量。2、基坑排水基坑排水和施工排水相结合,在围堰上各设一座排水泵站。在堰内挖一条排水沟与集水井联接,集水井挖在堰内最低处,然后排水泵站积水排出堰外。基坑排水和施工排水相结合,围堰施工时基坑排水采用潜水泵排水至基坑外。施工期排水在桥基开挖和浇筑

37、过程中,因降雨或围堰渗流,可能造成坑内积水,因些在基坑开挖过程中,注意排水沟和集水井的布置,确保坑内积水能随时排除。排水系统布置以不影响施工为原则。3、基础开挖基础沟槽土方开挖采用挖掘机挖土,挖出的土方利用1m3挖掘机装5T自卸汽车运到抛填点直接抛填。4、砼施工砼材料要求同前各章。(1、)施工顺序仓面清理测量放样钢筋制安模板架立砼养护模板拆除砼浇筑(2)、基础及台身砼浇筑按设计要求经监理工程师对基槽验收合格,钢筋安装好后进行砼浇筑,伸缩缝的处理应派专人负责,在砼浇筑前应做好各伸缩缝处材料的定位和预埋,在施工过程中应防止其变形和撕裂,同时应注意伸缩缝处和砼出现蜂窝狗洞,并保证在伸缩缝处的砼表面平

38、整洁净。砼运输采用手推车运至工作面,在工作面搭设仓面跑道,砼溜槽入仓浇筑,砼入仓后人工平仓,并配备2.2KW插入式振捣器和平板式振捣器振捣密实。(3)、盖板施工a、预制盖板:在公司基地内预制场地进行桥涵预制盖板的制作,模板采用普通钢模板和部分木模,按照设计要求定型制作,测量定位后现场安装。b、座浆:盖板安装前用M10水泥砂浆进行座浆,待水泥砂浆抹平后,再进行预制盖板安装。c、盖板安装:钢筋砼预制桥面盖板安装采用汽车吊吊装,吊装后进行调整,并经监理工程师验收合格后下一步工序施工。(4)、桥面铺装层施工a、模板:模板采用普通钢模板和木模组合施工,固定木板采用钢纤。b、砼浇筑:砼运输采用手推车运到浇

39、筑平台上,然后用人工入仓,插入式振捣器振捣密实,平台板采用平板式振捣器振捣密实。c、砼养护:砼表面应经常保持湿润,无时干时湿现象。要有专人负责按照规范不定期地进行养护七 工期保证措施本工程工期为300日历天。由于本标段施工时间紧、任务大,为了保证工程能够按期、按质完成,我们将建立完善的进度保证体系,做好人员合理安排、机械设备维护保养、后勤供应、特殊时期施工等措施。7.1、用科学的方法编制总进度计划表编制月(旬)作业计划和施工任务书:根据本工程整体情况和现场实际情况,按技术管理、质量管理、成本管理、原始记录、资料管理等编制详细的月(旬)作业计划和施工任务书,明确当期任务和责任。做好记录、掌握现场

40、执行情况:在施工中,如实记录每项工作的开工时间、重大事项、工作进程和结束时间,认真分析、调查、总结,及时对各项计划进行调整。做好调度工作:及时、灵活、准确、果断协调各配合关系,排除施工中出现的各种矛盾,克服薄弱环节,实现动态平衡。在实际施工中,还要根据实际进度分析和比较计划,进行工期与成本优化和资源优化并调整计划,以确保总进度计划目标的实现。7.2、实行项目经理例会制度每星期召开一次工期项目经理例会,召集有关人员参加,总结本期工作情况,部署下期工作任务。协调内部各种关系,如领导关系、协作关系、承包关系等,做到团结、高效。检查本期计划执行情况,征询各有关人员建议,改进工作作风。协调主要工程和附属

41、工程、主要工序和次要工序、主要事件和次要事件之间的关系,本着“有主有次、确定重点”的原则,处理好各项工作。落实质量、安全控制计划,实行从决策到贯彻实施、从检测控制到信息反馈全过程的监督、检查、考核和评比。对施工中出现特殊情况而造成工期延的,根据实际情况及时加大人员及施工设备的投入,保证工期。机械设备状况的好坏是保证工期的关键,主要设备保证性能良好,杜绝陈旧设备进场,维修队需配备足够的配件,全天候巡回检查,发现故障及时排除,决不能出现因设备不足或不好,而造成延误工期的现象。材料供应是本工程保证工期的另一个关键所在,后勤供应应根据实际情况安排材料进场,本工程主要材料是油料,根据进度计划中的每旬工程

42、量安排,提前将油料运到工地,以确保本工程顺利施工。附表:施工总进度计划八 质量保证措施8.1、质量方针:科学管理、精心施工、过程受控、质量优良8.2、质量目标:严格按技术规范质量标准和技术要求施工,确保全部工程质量优良。8.3、质量保证体系 组织体系:实行质量“三检制”,由项目经理全面负责,项目总工主抓,质检科负责全面查验的质量管理体系,各施工工序设专职质检员具体负责。技术体系:每项工程施工前均应按照有关技术规范,质量标准和设计要求,编制施工措施,明确质量标准和检测方法,对施工人员进行技术培训和技术交底,严格每道工序,确保工程质量。8.4、质量保证措施8.4.1质量保证的行政管理措施实施各种确

43、保工程质量的制度,包括:工程质量的“三检制”,即班组自检、技术员复检、质检科终检。工程质量的“一票否决制”,即工程的所有施工方案、方法等都必须使工程质量满足要求。岗位责任制,落实施工质量与工资挂钩,并重奖重罚、逐月兑现。开展全面质量管理活动,强化各工序之间的衔接,体现“严、细、精”的原则。开展各种形式的宣传、教育活动,使质量管理活动深入人心,从机械操作到施工管理,人人树立质量是企业生命的观念。8.4.2质量保证的技术措施编制有关试验操作细则,并将质量标准分发各施工单位组织学习。配备有关试验和检测仪器,并按有关技术要求进行试验与检测,及时为工程施工提供并反馈有关的信息。对工程质量影响较大的项目试

44、验,应在监理指导下,按有关规定和要求执行,提交试验成果并报监理批准后,方可进行施工。8.4.3质量保证的资源措施按本施工组织设计配齐有关测试仪器设备。组建一支有丰富实践经验和理论知识、专业技术水平较高的施工队伍,以确保工程项目的顺利实施。8.4.4工程质量的控制措施施工方案和施工艺控制:编制的施工组织设计经监理审批后,严格按此进行施工,主要工程分部、分项编制施工方法,科学地组织施工;经常检查施工组织设计和施工方案的落实情况,确保施工生产正常进行。工程材料的质量保证:对进场的原材料的质量严加控制,按照物资采购控制程序进行检验,并在使用前报送监理工程师批准后方可使用;不合格的原材料,不得投入使用;

45、物资管理人员应做好原材料检验和试验状态标识,避免施工误用。工程质量保证:贯彻“质量第一”的宗旨,加强全员质量教育,提高质量意识。加强业务学习,熟练掌握堤防及土方吹填工程施工技术规范,严格规范、控制各道工序。建立三检制(自检、复核、终检),由总工主抓,质检科具体实施。建立工地实验室,专门负责工地的质量检验,由质检科专人负责。自始至终开展全面质量管理工作,通过控制施工过程、组织技术力量进行攻关,把影响质量的不利因素消灭在各道工序和各项管理工作中,以确保工程质量。建立定期(一周)质量例会制度,定期将工程质量向全员通报,发现质量问题,严格执行“四不放过”,即:事故原因不查清不放过;主要事故责任者和职工受到教育不放过;补救和防范措施落实不放过,修复质量达不到合格不放过。搞好质量管理工作。作好质量检查评定工作,严格按国家及水利行业技术标准、施工规程、规范执行。把质量保证任务落实到各部门、各岗位质,使质量管理科学化。施工操作的质量保证施工操作者,要坚持自检、互检、交接验制度,本着自我控制的指导原则,牢固树立“上道工序为下道工序服务”和“下

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
