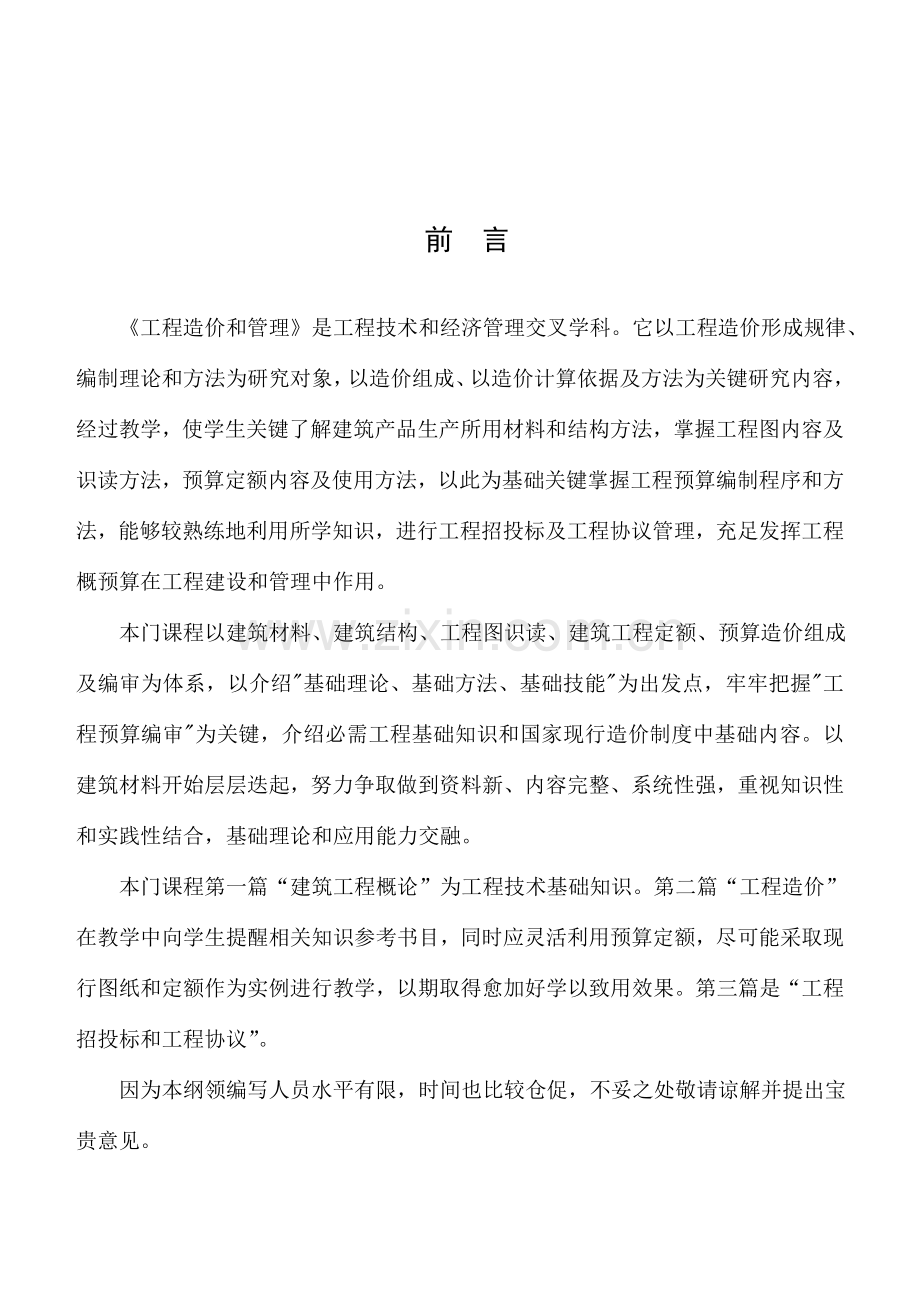

1、工程造价和管理纲领李建英 编写国际金融教研室10月 前 言 工程造价和管理是工程技术和经济管理交叉学科。它以工程造价形成规律、编制理论和方法为研究对象,以造价组成、以造价计算依据及方法为关键研究内容,经过教学,使学生关键了解建筑产品生产所用材料和结构方法,掌握工程图内容及识读方法,预算定额内容及使用方法,以此为基础关键掌握工程预算编制程序和方法,能够较熟练地利用所学知识,进行工程招投标及工程协议管理,充足发挥工程概预算在工程建设和管理中作用。 本门课程以建筑材料、建筑结构、工程图识读、建筑工程定额、预算造价组成及编审为体系,以介绍基础理论、基础方法、基础技能为出发点,牢牢把握工程预算编审为关键
2、,介绍必需工程基础知识和国家现行造价制度中基础内容。以建筑材料开始层层迭起,努力争取做到资料新、内容完整、系统性强,重视知识性和实践性结合,基础理论和应用能力交融。 本门课程第一篇“建筑工程概论”为工程技术基础知识。第二篇“工程造价”在教学中向学生提醒相关知识参考书目,同时应灵活利用预算定额,尽可能采取现行图纸和定额作为实例进行教学,以期取得愈加好学以致用效果。第三篇是“工程招投标和工程协议”。 因为本纲领编写人员水平有限,时间也比较仓促,不妥之处敬请谅解并提出宝贵意见。 本门课程34课时,2学分教学课时安排 第一篇:建筑工程概论 8课时第一章:建筑材料 2课时第二章:建筑结构 2课时第三章:
3、建筑工程图识读 4课时第二篇:工程造价 20课时第四章:工程概预算概论 1课时第五章:建筑工程预算定额 4课时第六章:人工、材料、设备、施工机械台班预算价格确实定 6课时 第七章:施工图预算编制通常原理 1课时第八章:通常土建单位工程施工图预算编制 6课时 第九章:工程造价管理 2课时第三篇:工程招投标和工程协议 6课时第十章:工程招投标 3课时第十一章:工程协议 3课时第一篇 建筑工程概论教学目标:第一篇内容是为工程造价学习打下坚实基础,使学生了解建筑中所使用材料、建筑物结构及其能够识读施工图图纸。教学要求: 1、学生必需了解建材种类及作用。 2、掌握建筑组成每一部分。 3、掌握识读图纸方法
4、,明确图例所代表含义。教学关键: 1、钢号图示表示法,胶凝材料中水硬性胶材。 2、建筑物各个组成部分名称。3、识图方法及图例。教学难点:识图讲课方法: 1、课堂讲授基础知识,介绍建筑工程所需材料及其结构。 2、到建材市场、施工工地去感受实物,实施实践教学。3、查阅建筑物图纸及资料。参考资料: 1、建筑工程概论刘俊儒主编 东北财大出版社。 2、基础建设工程和预算巫步青主编 中国财经出版。 3、民用建筑安装工程预(结)算编制和审查方振慰主编 中国审计出版社。第二至第三章内容。 4、建筑制图和识图宋莲琴等 清华大学出版社5、房屋结构杨金铎 清华大学出版社第一章 建筑材料第一节 建筑材料基础性质一、
5、建筑材料分类1、 按其在建筑物中部位可分为:承重构件材料、地面材料、墙面材料、屋面材料。2、 按其功效可分为:结构材料、装饰材料、防水材料、隔热保温材料、吸音材料。3、 按化学成份可分为:无机材料、有机材料二、 建筑材料基础性质、 和重量相关性质1、 密度;2、 容重;3、 密实度和孔隙率;4、 松散容重、 和水相关性质1、 憎水性和亲水性;2、 吸水性和吸湿性;3、 抗渗性和耐水性;、 和温度相关性质1、 导热性; 2、 抗冻性;、 力学性质1、 强度; 2、 弹性和塑性; 3、 脆性和韧性; 4、 硬度和耐磨性; 第二节 钢材一、 钢和钢材分类、 钢化学成份及分类1、 钢:是铁、碳合金。2
6、、 分类、按其化学成份可分为:碳素钢合金钢;(2)按用途不一样分类可分为:结构钢 工具钢、特殊钢;(3)按冶炼方法分类可分为:平炉钢(或空位)、氧气转炉钢(Y)、碱性、炉钢(J)和电炉钢(4)按脱氧程度分类可分为: 沸腾钢(F)、镇静钢( )、半镇静钢(b)。 3、一般碳述钢钢号表示方法及一般碳述钢特点。(二)钢筋钢筋是混凝土结构和预应力钢筋混凝土结构关键用材,其分类为:1、热轧钢筋:按断面可分为:光面圆钢筋、刻痕钢筋2、冷加工钢筋:(三)、型钢1、角钢 ; 2、工字钢 ; 3、槽型钢 ; 4、钢板 ; 5、钢管 第三节 胶凝材料一、气硬性胶凝材料1、石灰(CaCO3是关键成份 碳酸钙);2、
7、建筑石膏;3、菱苦土;4、水玻璃二、水硬性胶凝材料水泥1、分类:、纯硅酸盐水泥;、一般硅酸盐水泥;、掺和料水泥;、特种水泥。2、水泥凝结和硬化:、概念;影响凝结和硬化原因;、强度第四节 墙体及屋面材料墙体作用:分隔、承重、保温、挡风、闭光等一、石材1、料石;2、毛石;3、板材;4、石子二、一般粘土砖分红砖和青砖;其标准规格为240*115*53mm ;灰缝10mm;砖强度划分为M30、M25、M20、M15、M10、M7.5、M5七个等级12墙、24墙、37墙、49墙三、砌块按结构分为实心、空心和多孔砌块;按规格分为大、中、小型三种;按关键材料分为混凝土、硅酸盐和其它材料砌块。四、大型墙板按结
8、构可分为:单一材料板和复合材料板第五节 混凝土和砂浆一、砂浆1、 组成:胶凝材料、骨料、水、外掺料及外加剂2、分类 按用途分为:砌筑砂浆、防水砂浆、抹面砂浆、装饰砂浆;按胶凝材料分:水泥砂浆、石灰砂浆、混合砂浆3、砂浆性质、满足和易性要求。、满足设计种类和强度等级要求。 、含有足够粘结力。和易性:和易性包含流动性和保水性。二、混凝土1、 组成:水泥、砂、石子、水;2、配合比;3、强度等级4、混凝土耐久性 关键包含:抗冻性、抗渗性、抗蚀性、抗碳化性能及抗风化性能。第六节 其它建筑材料一、沥青防水材料(一)沥青1、石油沥青 2、煤沥青 (二)沥青制品1、油纸及油毡 2、冷底子油。二、保温、吸声材料
9、1、 有机保温材料:软木板、木丝板、毛毡。2、无机保温材料:纤维材料、粒状材料、多孔材料。复习题:1、 简述建筑材料发展方向。2、 解释下列符号含义:AJ3F; 610200; 45MnSiV 级;200*10;I32b;25b;D102*3;M25;C15;3、 简述石灰用途。4、 影响凝结和硬化原因有哪些?5、 简述砂浆性质及影响原因。第二章 建筑结构基础概念:建筑 、建筑物 、构筑物 ;基础、墙体和柱、楼板、楼梯、屋顶、门窗、台阶、散水、雨蓬、阳台、烟囱、垃圾道、通风道等;建筑工业化、设计标准、施工机械化、生产工厂化、管理科学化、墙体改造;民用建筑中常见技术术语:横向、纵向、横向轴线、纵
10、向轴线、开间、进深、层高、净高、建筑总高度、建筑面积、使用面积、交通面积、结构面积。第一节 基础和地下室一、地基和基础二、地基种类:天然地基、人工地基三、基础埋置深度确实定基础埋置深度:是指从设计地面到基础底面距离。确定基础埋深标准确定基础埋深应考虑原因:四、浅基础类型1、按材料及受力分:钢筋混凝土基础、砖基础、毛石基础、灰土基础、 三合土基础、 混凝土基础、 毛石混凝土基础;2、按结构类型分:条形基础、独立基础、联合基础;3、按受力性能分:柔性基础、刚性基础五、常见基础结构砖基础通常由基础墙、防潮层、勒脚、大放脚、垫层等部分组成。其中,基础墙和墙身分界线,在结构上通常以防潮层为界,防潮层以下
11、称为基础墙。在预算工程量计算上,通常以室内地坪为界,或以砌体勒脚或两种材料分界为界限。防潮层设置是为了预防地下水或室外地面水对墙及室内浸入。勒脚设置上部应高于基础墙防潮层,下部应和外墙防水护坡相接。六、地下室设置于一层地面以下房屋称地下室。分:半地下室、全地下室第二节 墙体按作用分:承重墙、围护墙、分隔墙;按平面位置分:外墙和内墙。按方向分:纵墙和横墙一、防潮层二、勒脚三、散水和明沟四、踢脚五、窗台结构为:门窗洞口、内外窗台、洞口过梁和圈梁1、 门窗洞口其安装常采取两种方法:压口法、塞口法2、 窗台外窗台多现场施工、内窗台做法3、门窗过梁(GL)常见过梁有钢筋砼过梁(洞口较宽 2m)、钢筋砖过
12、梁(2m,上部无较大荷载)和砖平拱过梁(=1.8m)按制作方法可分为:预制过梁(GL)和现浇过梁(XGL)4、圈梁(QL)圈梁遇洞口时做法: 绕圈梁 搭接(附加圈梁)六、窗套和腰线(装修做法)七、檐部 做法有:女儿墙和挑檐两种做法。八、(砖墙)变形缝包含:伸缩缝、沉降缝和防震缝。第三节 楼板层和地面一、楼板楼板和地面应满足要求;二、楼板种类1、钢筋混凝土楼板2、木楼板;三、地面1、楼地面通常由面层、垫层和承重层组成。2、底层地面组成:面层、垫层、基层四、承重层结构1、 现浇钢筋砼板(XB):(平)板式楼板、梁板式楼板、无梁楼板2、预制钢筋砼板(YB):、按材料分:钢筋砼板(B)和预应力钢筋砼板
13、(Y-B) 、预制板图示代号3、预应力空心楼板细部结构板缝处理第四节 楼梯一、技术要求1、 强度、刚度;2、方便;3、安全二、分类和组成1、按结构材料分:钢筋砼楼梯、木楼梯、钢楼梯2、按平面类型分:直跑式、双跑式、三跑式、多跑式、弧形、螺旋式。3、组成:楼梯段、栏杆(或扶手)、休息平台三部分。三、结构1、 现浇钢筋砼楼梯:板式:由踏步板、平台梁、平台板组成。斜梁式:由踏步板、斜梁、平台板、平台梁(L形)组成。2、预制装配式钢筋砼楼板:由休息板、平台梁和段组成。按放置方法可分为:、梁承式楼梯、墙承式楼梯、悬挑式楼梯。第五节 屋顶一、屋顶作用和类型1、 作用:关键作用是防水、保温和承重。2、类型:
14、、坡屋顶;、平屋顶;、其它形式屋顶;二、平屋顶柔性防水(一)、平屋顶结构层次以钢筋砼板平放、材料找坡、有隔气层、不上人顶为例:1、保护层;2、防水层;3、找平层;4、保温层;5、隔汽层;6、找坡层;7、承重层。平屋顶上人时,应去掉保护层改作面层和结合层.(二)、平屋顶排水方法排水方法有两种:无组织排水、有组织排水复习题:1、 简述基础埋置深度确实定及确定基础埋深应考虑原因。2、 怎样确定基础墙和墙身分界线?3、 简述伸缩缝、沉降缝和防震缝。4、 预应力空心楼板板缝怎样处理?5、 简述平屋顶结构层次(以钢筋砼板平放、材料找坡、有隔气层、不上人顶为例)。第三章 建筑工程图识读概 述一、建筑工程图组
15、成二、建筑工程图关键内容1、 图纸目录;2、总说明;3、建筑施工图;4、结构施工图;5、设备施工图;三、图线和线型粗实线、中实线、细实线、折断线、点划线、虚线 (三).尺寸表示:尺寸线有尺寸界限、尺寸线、尺寸起止点符号和尺寸数字组成。(四)定位轴线1、横轴线;2、纵轴线;3、附加轴线(五)标高标高有绝对标高和相对标高两种。(六)指北针和风玫瑰(七)详图索引标志第一节 建筑总平面图识读 看图关键点:1、熟悉图例。2、阅读图纸说明。3、查看用地范围内新建、原有、拟建、拆除建筑物或构筑物位置。4、查看新建筑物室内、外地面高差和道路标高、地面坡度及排水走向。5、依据风玫瑰图看风向,并定位。6、绿化部署
16、。第二节 建筑施工图识读一、建筑平面施工图识读二、建筑立面图识读三、建筑剖面图识读 第三节 结构施工图识读结构施工图包含:基础平面施工图、地面及楼层平面部署图、构件图(模板图和配筋图)一、基础平面施工图识读二、钢筋砼构件说明复习题:1、 简述建筑工程图关键内容。2、 查看新建筑物室内、外地面高差和道路标高、地面坡度及排水走向。3、 查看教材附录图中门窗位置、编号及开启方向。4、 查看教材附录图中剖面线、详图等位置。5、 查看教材附录图中基础平面施工图。6、 查看教材附录图中构件图(模板图和配筋图)第二篇 工程造价 第四章 工程概预算概论教学目标和要求:目标要求使学生了解概预算制度关键内容,及预
17、算文件组成及编制方法,审批和实施。明确建筑安装费用项目划分,掌握建设项目造价组成。要求学生达成熟悉本课程全部体系框架,有一定系统性认识。教学关键:工程造价组成。教学难点: 1、工程建设程序2、工程造价组成3、工程造价组成讲课方法:提醒相关书目、资料,自学为主参考资料: 1、预算员手册 田永复主编 2、基础建设工程和预算巫步青主编 中国财经出版。 3、民用建筑安装工程预(结)算编制和审查方振慰主编 中国审计出版社。第二至第三章内容。 4、河北省工程建设概预算人员资制考试复习资料5、建筑工程定额原理和概预算高竞主编 中国建筑工业出版第一节, 建立工程概预算制度客观肯定性工程概预算制度:是指遵照基础
18、建设工程造价形成和管理客观经济规律,结合中国实际情况确立工程概预算文件编制方法及其管理制度。工程概预算制度组成建立工程概预算制度是有基建产品商品性质及其生产特点决定。1、是基建产品商品性决定;2、是由基建产品及其生产特点决定;第二节 工程概预算在投资经济管理中作用。(自学)第三节 工程工程造价组成一、工程工程费用组成 建筑工程费用;设备安装工程费用;设备购置费;工器具及生产家俱购置费用;工程建设其它费用二、工程工程费用分类及内容三、工程建设其它费用(一)土地使用费:1、土地征用及迁移赔偿类;2、土地使用权转让金(二)和项目相关其它费用:(三)和未来企业生产经营相关费用(四)预备费: (五)固定
19、资产投资方向调整税四、内容: 工程造价=建筑安装工程费用 +设备工器具购置费 +工程建设其它费用建筑安装工程费用=直接工程费+间接费+计划利润+税金直接费=人工费+材料费+机械费人工费=人工消耗量*工日单价材料费=材料消耗量*材料预算价格机械费=台班消耗量*台班使用费(一)间接费定额性质和作用1、间接费定额性质:含有法令性质。2、间接费定额作用。(二)间接费定额项目内容: 企业管理费 、财务费用、其它费用;(三)间接费定额编制1、编制标准;2、编制程序;3、间接费定额编制方法:合理确定基础数据、土建工程企业管理费定额确实定、安装工程企业管理费定额确实定、企业管理费定额计算基础。(四)间接费定额
20、分类和适用范围1、 取费类别划分;2、各项费用计费标准:定额直接费、其它直接费、现场经费、间接费、劳动保险费、贷款利息、副食补助、计划利润和技术装备费、材料价差、土地税和印花税、 增值税、税金; 其中:税金概念、纳税要求、纳税税率、纳税计算公式、计税标准、计税计算公式; 复习题:1、 简述投资项目建设程序。 2、 简述投资项目工程费用组成。 3、 简述投资项目概预算文件组成。 4、 简述投资项目标划分。 第五章 建筑工程预算定额教学目标和要求:目标要求使学生了解建筑工程预算定额编制标准、编制依据,预算定额内容和形式,掌握预算定额换算方法,了解预算定额编制步骤和方法。教学关键:预算定额换算方法。
21、教学难点:预算定额换算方法讲课方法:课堂讲授 参考资料: 1、预算员手册 田永复主编 2、基础建设工程和预算巫步青主编 中国财经出版。 3、民用建筑安装工程预(结)算编制和审查方振慰主编 中国审计出版社。第二至第三章内容。 4、河北省工程建设概预算人员资制考试复习资料5、建筑工程定额原理和概预算高竞主编 中国建筑工业出版第一节 预算定额概述一、 预算定额概念和性质 二、建筑工程预算定额作用 三、预算定额和单位估价表 四、编制标准 五、编制依据 第二节 预算定额内容和形式 一、预算定额内容 建筑工程预算定额由五大部分组成:即总目录、总说明、建筑面积计算规则、分部工程定额、附表。 (一)总目录;(
22、二)总说明;(三)建筑面积计算规则;(四)分部工程及工程量计算规则;(五)附录; 二、定额项目表形式及内容 (一)形式:若以定额项目名称所对应工料机及其费为排列次序,其表式可分为竖式排列和模式排列。 (二)内容: 1、工程内容;2、定额编号;3、预算价格(或基价);4、人工费;5、材料费;6、机械费; 三、预算定额使用方法 第三节 预算定额换算 预算定额换算,通常是指更换不一样材料或改变材料强度等级(标号),消耗量并不改变。所以又是预算价格换算。 (一)利用“调整单价”进行换算 公式:换算单价=定额基价调整单价调整次数 (二)利用配合比进行换算 公式:换算单价=定额基价-应换出人工、材料、机械
23、数量对应单价+应换入人工、材料、机械数量对应单价=定额基价-应换出价值+应换入价值。 1、材料换算 2、混凝土换算 (三)利用系数进行换算 公式:换算单价=定额基价应换算价值+应换算价值系数=定额价+应换算价值(系数1) (四)利用百分比进行换算 1、直接利用百分比进行换算 2、间接利用百分比进行换算: 公式:换算数量=定额数量 第四节 预算定额编制步骤和方法 一、编制预算定额步骤:(一)准备阶段;(二)编制初稿阶段;(三)测算水平和审查定稿阶段。 二、计算单位确实定: (一)选择单位标准(二)选择单位方法(物体长、宽、高三个度量) 三、关键消耗量指标计算 (一)预算定额中人工指标内容 1、人
24、工消耗指标组成内容(包含:用工量、工日总数、平均工资等级)。 所必需各工序用工量:(1)基础用工;(2)超运距用工;(3)辅助用工;(4)人工幅度差;(5)平均工资等级。 2、人工消费指标计算方法 (1)基础工计算;(2)超运距用工;(3)辅助用工;(4)人工幅度差;(5)定额用工 (二)材料消耗指标确实定 1、材料消耗指标组成内容: (1)关键材料;(2)次要材料;(3)周转性材料。 2、材料消耗指标计算方法 图纸计算法;下料法;测定法;经验法;利用材料消耗定额计算;理论计算法。 理论计算法(1)砖墙计算 (2)方形砖柱计算 (3)圆形(多边形)砖柱计算 (4)砖基础计算计算方法:计算一米长
25、砖数:计算一米长体积:计算1m3砖基础净用砖量和砂浆用量。 3、材料损耗量确实定 计算公式:材料损耗量=材料使用量-材料净用量 (1) 材料损耗量=材料使用量材料损耗率 (2) 4、次要材料消耗指标确实定5、周转性材料消耗量确实定 (三)施工机械台班消耗指标确实定 1、编制依据; 2、施工机械台班消耗指标内容: 基础台班数量;机械幅度差 3、施工机械台班耗用量表现形式和计算方法 (1)表现形式;(2)计算方法:按机械台班定额加机械幅度差计算方法 ; 按工人小组配置机械,以小组产量为机械台班产量计算方法;按人工工日一定百分比确定机械台班消耗指标计算方法。 复习题:一、 资料:勘察设计和施工组织设
26、计相关资料以下:1、 土质为潮湿和松散黄土,地槽开挖深度为2米。2、 地槽余土用翻斗车外运,运距为40米。3、 地槽回填土为夯填。依据施工图纸计算某单位工程部分分项工程量以下:1、 人工挖地槽840m3; 2、 人工平整场地600m2 3、基础人工回填土(夯填)440m3; 4、余土外运400m3,运距40m; 5、砖基础工程18m3,(水泥石灰砂浆,中砂M7.5); 6、地面无筋混凝土垫层36 m3 7、清水方形砖柱15m3; 8、雨蓬抹水泥砂浆5 m2; 9、单层木门刷调和漆两遍860 m2; 10、钢管楼梯栏杆1吨(现场制作);要求:依据上述勘察设计资料、预算定额和分项工程数据,选套对应
27、定额单价,计算工程直接费时,均保留小数点后两位,第三为四舍五入。二、资料:某单位工程部分分项工程工程量及其设计要求以下:1、 二砖外墙工程180 m3,设计要求用细砂M7.5水泥砂浆砌筑;2、 一砖内墙工程253 m3,设计要求用中砂M5.0水泥砂浆砌筑;3、 不镶砖毛石墙工程26 m3,设计要求用中砂M10水泥砂浆;4、 翻斗车运土方1500 m3,运距150m;5、 在混凝土板上抹沥青砂浆找平层290 m2,设计要求厚度为2.5cm;6、 中砂砾石C20-20混凝土整体面层1600 m2,设计要求厚度为5cm;7、 现浇整体楼梯85 m2,设计采取20mm中砂碎石425#水泥配制C30砼制
28、作;8、 现浇矩形柱300 m3,断面为500*500mm,设计采取40mm中砂碎石配制C30砼制作。9、现场预制矩形梁18.5 m3,设计采取40mm中砂碎石配制C25砼制作。10、先张法预应力空心板84.2 m3,设计采取20mm细砂碎石配制C40砼制作。要求:依据上述资料和预算定额相关要求,进行定额单价换算, 并计算出分项工程直接费。在进行定额单价换算和计算分项工程直接费时,均保留小数点后两位(即保留到分为止),第三位四舍五入。三、现浇砼结构柱40m3,用20mm中砂碎石配制成C20混凝土,计算定额直接费。四、计算四层不等高365砖基础1m3砖用量和砂用量,基底标:2.00 室外地坪-0
29、.45;五、计算10m3 砖内墙、人工、材料、施工机械、台班消耗指标。 1、累计工每工日完成砌体0.6m3。 2、标准红砖和M5.0混合砂浆、损耗率均为1%。 3、用水量为1万块砖2m3 4、砂浆搅拌机(200升)每台班产量35m3/台班(砂浆) 5、塔吊(6T),每台班产量20m3/台班(砌体) 计算结果除砖保留整数外,其它均保留两位小学。 (二)编制单位估价表 1、工资标准为3.2级 3.47元/工日 2、材料预算价格:红砖90元/千块、砂浆 38.63元/m3、水0.45元/m3 3、机械台班使用量:搅拌机17.38元/台班、塔吊133.54元/台班。 注:人工、机械幅度差及降效已包含在
30、上述条件中 第六章 人工、材料、设备、施工机械台班预算价格确实定教学目标:经过教学和实例练习,学生要掌握部分建筑工程材料预算价格组成和材料预算价格计算方法,和建安工人工资等级和单价、设备、施工机械台班预算价格确实定。教学要求:学生熟练地确定这些预算价格原因。教学关键:1、人工、材料预算价格确实定 2、设备、施工机械台班预算价格确实定教学难点:人工、材料单价计算方法讲课方法: 1、讲授同时配套进行练习巩固所学知识 2、学生自学部分内容(辅助性) 3、开设习题课一节,答疑一节。教学参考书目 1、建筑工程概算预算杨卫东等主编,经济日报出版社。 2、建筑工程定额原理和概预算高竞主编,中国建筑工业出版社
31、。 3、民用建筑安装工程预(结)算编制和审查方振慰主编,中国审计出版社。 4、预算员手册田永复主编第一节 人工预算单价确实定 一、工资等级制度 是指社会主义国家为实现按劳分配标准制订劳动酬劳制度,包含:工资标准;工资等级表;技术等级标准。 二、工资等级系数表编制 (一)工资等级系数 (二)非整数工资等级系数表编制 三、建安工程工日单价表编制 工日单价=基础工资+其它 (1)工日单价中基础工资部分计算方法 (2)工日单价中非基础工资部分计算。第二节 材料预算价格确实定 一、正确确定材料预算价格意义 1、有利于合理确定工程造价; 2、有利于企业加强经济核实;3、有利于推行招投标承包制; 二、材料预
32、算价格编制范围划分 地域材料预算价格、 某项工程专用材料预算价格 三、材料预算价格组成原因和编制依据 (一)材料预算价格组成 由原价、供销部门手续费、包装费、运输费、采购及保管费五项费用内容组成。 (二)材料预算价格计算公式 材料预算价格=材料原价(1+供销部门手续费率)+包装费+运输费1+采购采管费率-包装品回收值。 二、材料预算价格确实定方法 (一)材料原价确实定1、 计算标准; 2、计算方法:材料加权平均原价=各地材料原价各地权数 (二)供销部门手续费确实定 1、计费规则 2、计算方法: 按材料原价或加权平均原价、供销部门手续费率和经仓比重计算。供销部门手续费=材料原价供销部门手续费率经
33、仓比重。 (三)材料包装费确实定 1、材料原带包装者(由生产厂家负责包装)包装费运输原价中,计算包装品回收价值并从预算价格是给予扣除。2、采购单位自备包装容器者(数次使用包装品)采取摊销措施计算,列入材料预算价格中 (四)材料运输费确实定 1、材料运输费组成 2、材料运输费计算 (1)国拨材料运输费(长途运费) (2)外埠采购材料 (3)材料运输费计算方法 加权平均运输费方法;加权平均运距方法(五)材料采购保管费确实定 三、材料预算价格计算实例 第三节 设备预算价格确实定 一、中国设备预算价格确实定 (一)中国设备原价确实定1、 中国家标准准设备原价确实定内非标准设备原价确实定(1)费用原因计
34、价法;(2)定额计价法;(3)指标估价法;(4)分部组累计价法;(5)插入计价法(二)中国设备运杂费确实定 设备运杂费=设备原价设备运杂费率 二、进口设备预算价格确实定 (一)进口设备货价确实定 1、进口设备货价种类;2、进口设备货价计算 (二)进口设备国外运输费、保险费和多种税金、手续费确实定。 1、进口设备国外运输费计划(铁路、海运);2、进口设备保险费计算;3、进口关税计算;4、增值税计算;5、银行财务费计算;6、外贸手续费计算; (三)进口设备中国运杂费计算 1、港口费计算;2、外运企业劳务费计算;3、进口设备陆上运杂费计算 (四)进口设备预算价格计算实例。 第四节、施工机械台班使用费
35、确实定一、施工机械台班使用费概念和组成原因。(一)概念(二)组成原因: 二、施工机械台班使用费定额及其编制方法 施工机械台班使用费定额:是指一台施工机械在正常运转情况下所应固定摊销多种费用及应耗用工日和动力资源数量标准。 (一)1、台班常常维修费计算;2、台班安装拆卸及场外运输费 (二)施工机械台班使用费第二类费用定额编制 1、机上人工费确实定;2、动力、燃料费计算;3、养路费及车船使用税计算 三、施工机械台班使用费定额编制举例: 复习题:一、依据下列资料计算人工费 1、砖基础定额计量单10m3 2、某省建筑工人月工资标准以下:1级37元、2级43.27元、3级50.65元、4级59.27元、
36、5级69.34元。 3、该省建筑工人每工日附加工资及工资津贴1.42元。 4、人工幅度差系数10% 5、用工量计算保留两位小数,平均工资系数和总系数保留三位。 6、基础工、超运距用工见表:用工量平均系数总系数基础用工17.301.62928.182超运距用工1.571.7652.771辅助用工0.471.1700.550人工幅度差1.931.6293.144 7、辅助用工,已知10m3,砖基础筛砂子2.36m3、劳动定额中要求产量定额6m3;淋石灰膏数量为0.18m3,劳动定额中要求产量定额2.5m3。8、依据插入法判定该分项定额用工工资等级。二、资料:1.某种型号角钢(1)角钢原价和供给数量
37、;甲地供给钢材原价每吨4000元,乙地每吨3600元,丙地每吨3500元,丁地每吨3800元。甲地供给数量为450吨,乙地供给500吨,丙地供给400吨,丁地供给650吨。(2)材料供销部门手续费率为2.5%。经过供销部门供给钢材累计1,000吨。(3)运输费用甲地每吨运输费为25元,乙地每吨18元,丙地每吨18.5元,丁地每吨19.5元。(4)材料采购保管费率为2.5%。2.某种规格水泥(1)水泥原价和供给数量甲地供给每吨350元,乙地每吨320元,丙地每吨340元。甲地供给数量为150吨,乙地400吨,丙地450吨。(2)材料供销部门手续费率3%。其中经供销部门供给水泥总供给量60%。(3
38、)水泥为纸袋包装,包装费已包含在水泥原价中,纸袋回收量为50%,回收折价率50%,纸袋容量为50kg,单价0.80元。(4)运输费用甲地每吨运输费为18元,乙地为15元,丙地为12元,水泥运输合理损耗率为0.3%。(5)采购保管费率为2.5%。3.碎石(规格3060mm)(1)碎石原价甲地供给碎石每立方米50元,乙地供给碎石每立方米55元。(2)供给方法和供给量全部由采石场供给,不需经过供销部门。碎石由两个采石场供给,甲地供给1350m3,乙地供给1150 m3。(3)运输方法和运距碎石用汽车和马车经过公路运输到工地。甲地距工程所在地28公里(其中马车运8公里,汽车运20公里)乙地距工程所在地
39、38公里(其中马车运5公里,汽车运33公里)。(4)运输费标准碎石运输单位重量为1600kg/m3。运费标准,马车0.58 元/吨公里,汽车0.35元/公里。装卸费:马车0.65元/吨,汽车0.58元/吨。附加工作费用:0.45元/吨。合理运输损耗率为1%。采购保管费率为2.5%。(三)要求:依据上述相关资料,计算某种规格水泥和规格为3060mm碎石预算价格。三、某拟建项目计划从美国东部进口某型号车床,已知每台车床重68吨,F.O.B价为58.630美元。人民币外汇牌价 1美元=5.5077元。海运费411美元/吨,保险费率按0.18%计算;进口关税实施优惠税率按10%计算;增值税税率14%,银行财务费率按
