收藏 分销(赏)

建筑工程排水管安装综合项目施工基本工艺.docx

上传人:精**** 文档编号:2806433 上传时间:2024-06-06 格式:DOCX 页数:21 大小:3.79MB
下载 相关 举报
建筑工程排水管安装综合项目施工基本工艺.docx_第1页
第1页 / 共21页
建筑工程排水管安装综合项目施工基本工艺.docx_第2页
第2页 / 共21页
建筑工程排水管安装综合项目施工基本工艺.docx_第3页
第3页 / 共21页
建筑工程排水管安装综合项目施工基本工艺.docx_第4页
第4页 / 共21页
建筑工程排水管安装综合项目施工基本工艺.docx_第5页
第5页 / 共21页
点击查看更多>>
资源描述

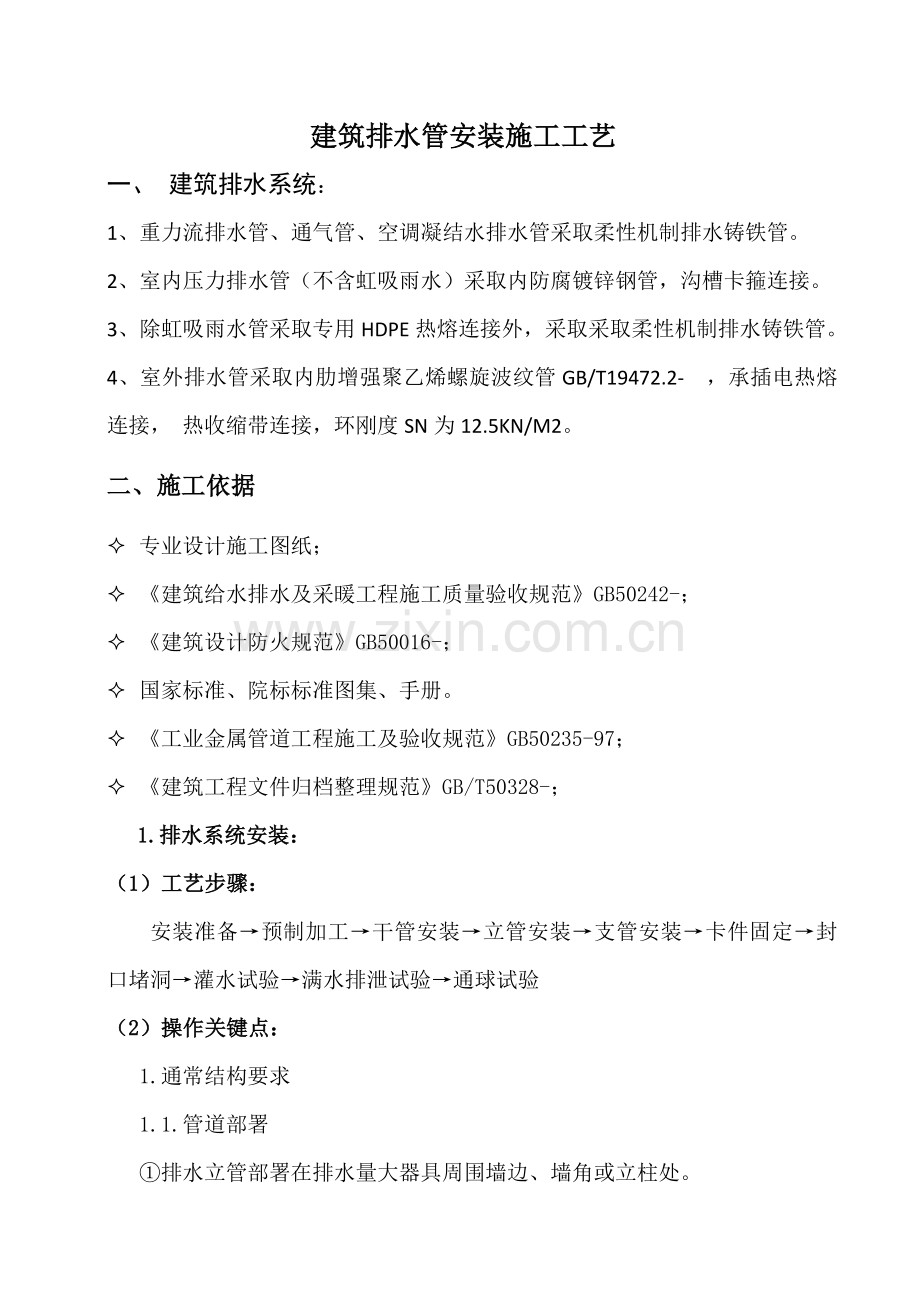

1、 建筑排水管安装施工工艺一、 建筑排水系统:1、重力流排水管、通气管、空调凝结水排水管采取柔性机制排水铸铁管。2、室内压力排水管(不含虹吸雨水)采取内防腐镀锌钢管,沟槽卡箍连接。3、除虹吸雨水管采取专用HDPE热熔连接外,采取采取柔性机制排水铸铁管。4、室外排水管采取内肋增强聚乙烯螺旋波纹管GB/T19472.2- ,承插电热熔连接, 热收缩带连接,环刚度SN为12.5KN/M2。二、施工依据 专业设计施工图纸; 建筑给水排水及采暖工程施工质量验收规范GB50242-; 建筑设计防火规范GB50016-; 国家标准、院标标准图集、手册。 工业金属管道工程施工及验收规范GB50235-97; 建

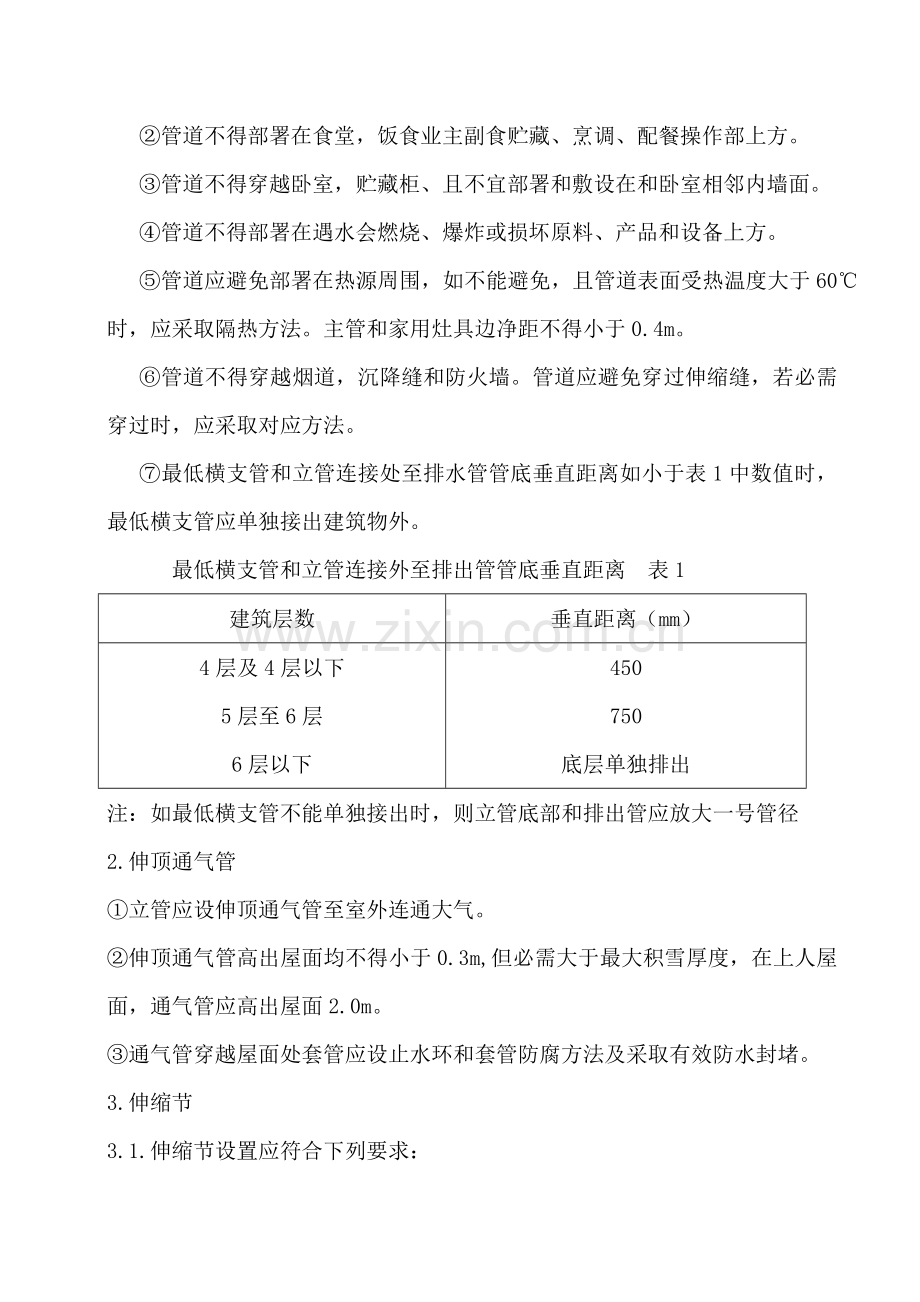

2、筑工程文件归档整理规范GB/T50328-;1.排水系统安装:(1)工艺步骤:安装准备预制加工干管安装立管安装支管安装卡件固定封口堵洞灌水试验满水排泄试验通球试验(2) 操作关键点: 1.通常结构要求 1.1.管道部署 排水立管部署在排水量大器具周围墙边、墙角或立柱处。 管道不得部署在食堂,饭食业主副食贮藏、烹调、配餐操作部上方。 管道不得穿越卧室,贮藏柜、且不宜部署和敷设在和卧室相邻内墙面。 管道不得部署在遇水会燃烧、爆炸或损坏原料、产品和设备上方。 管道应避免部署在热源周围,如不能避免,且管道表面受热温度大于60时,应采取隔热方法。主管和家用灶具边净距不得小于0.4m。 管道不得穿越烟道,

3、沉降缝和防火墙。管道应避免穿过伸缩缝,若必需穿过时,应采取对应方法。 最低横支管和立管连接处至排水管管底垂直距离如小于表1中数值时,最低横支管应单独接出建筑物外。 最低横支管和立管连接外至排出管管底垂直距离 表1建筑层数垂直距离(mm)4层及4层以下5层至6层6层以下450750底层单独排出注:如最低横支管不能单独接出时,则立管底部和排出管应放大一号管径2. 伸顶通气管立管应设伸顶通气管至室外连通大气。伸顶通气管高出屋面均不得小于0.3m,但必需大于最大积雪厚度,在上人屋面,通气管应高出屋面2.0m。通气管穿越屋面处套管应设止水环和套管防腐方法及采取有效防水封堵。3. 伸缩节3.1.伸缩节设置

4、应符合下列要求: 当层高小于或等于4m时,立管应每层设一伸缩节;当层高大于4m时,应依据设计伸缩量确定。 横干管设置伸缩节间距,应依据设计计算量确定。 横支管上合流配件至立管直线管段超出2m时,应设伸缩节,但伸缩节之间最大间距不得超出4m。 管道设计伸缩量不应大于表2中伸缩节最大许可伸缩量。 伸缩节最大许可伸缩量 表2外径(mm)5075110160最大许可伸缩量(mm)12121215 管道插入伸缩节处预留间隙应为;夏季施工时为5-10mm;冬季施工时为15-20mm。3.2.伸缩节设置位置应靠近水流汇合配件处,并按下列情况确定: 主管穿越楼层处为固定支承且排水支管在楼板之下接入时,伸缩节设

5、置于水流汇合配件之下。 横管上设置伸缩节应设水流汇合配件上游端。4. 清扫口和检验口设置4.1.在生活污水管道上设置检验口或清扫口,当设计无要求时应符合下列要求: 在立管上应每隔一层设置一个检验口,但在最底层和有卫生器具最高层必需设置。如有乙字弯时,则在该层乙字弯管上部设置检验口。检验口中心高度距操作地面通常为1m,许可偏差20mm; 在连接2个及2个以上大便器或3个及3个以上卫生器具污水横管上应设置清扫口。污水管起点清扫口和管道相垂直墙面距离不得小于200mm;若污水管起点设置堵头替换清扫口时,和墙面距离不得小于400mm。 在转角小于135污水横管上,应设置检验口或清扫口。(3)安装准备1

6、.认真熟悉图纸,参看土建结构图、装饰装修图、相关设备专业图,查对多种管道坐标标高是否有交叉,管道排列所占空间是否合理,有问题立即和设计和相关人员研究处理。2.依据设计图纸检验、查对预留孔洞大小是否正确,将管道坐标、标高位置画线定位。3.生活排(污)水管道使用塑料管、抗震柔性铸铁管,雨水管道使用塑料管。(3)通常安装标准:1.严格按验收规范要求选料施工,如排水管道横管和横管,横管和立管连接,采取45三通或45四通及90斜三通或90斜四通。立管和排出管端部连接,采取两个45弯头。2.雨水管道不得和生活污水管道相连接。3.管道支、吊架间距正确、安装稳固,且应固定在承重结构上;为预防发生塌腰现象而造成

7、堵塞,支架间距以横管小于2米,立管小于3米。4.对横管贴梁安装又转向竖直穿楼板安装管道,须在其横管上且靠近梁位置设固定托臂架;对直接从楼地面安装竖直管道,在管道弯曲处设置固定托架,以负担管道竖向荷载。5.为避免以后在使用时,楼面水顺管外壁渗漏,在土建做地面和防水层时,预留洞口内排水管均加装防水橡胶圈,然后进行补洞。因为卫生间内管道多,在补穿楼板、屋面管道预留洞口时,为了预防楼、屋面出现滴、漏现象,在结构施工过程中就预埋套管,然后对预留洞口进行三次补洞。首先用层板吊模,用水将洞口周围打湿,把灰尘扫洁净,然后用细实砼加防水剂补第一次,补至洞口二分之一,待二十四小时后加水试验,然后观察液面情况及到下

8、层观察洞口情况,如液面不下降,则进行第二次补洞,仍然采取细实砼加防水剂,捣实后距楼面20mm,进行第三次试验,试验完成后如无滴、漏现象,则将洞口补到比原地平低50-100mm。在土建做地面时再做一次防水处理。(4)塑料排水管道安装方法:1.施工前准备工作:按设计图纸及现场预留洞位置等实际情况,作出配管简图,决定多种管件实际安装位置和尺寸,再进行配管。2.管道安装通常自下而上分层进行,先安装立管,后安装横管,连续施工。3.管道支架、吊架间距应符合下表要求:管径(mm)5075110125160立管(m)1.21.52.02.02.0横管(m)0.50.751.101.301.6检验方法:观察和尺

9、量检验。4.用于室内排水水平管道和水平管道、水平管道和立管连接,应采取45度三通或45度四通和90度斜三通或90度斜四通。立管和排出管端部连接,应采取两个45度弯头或曲率半径小于4倍管径90度弯头。5.安装立管时,应先将管段吊正,再安装伸缩节。将管端插口平直插入伸缩节承口橡胶圈中,用力应均衡,不得摇挤,避免橡胶圈顶歪,安装完成后,应随立即立管固定,然后和土建配合,用C20细石混凝土分层将孔洞缝隙填实。6.横支管安装:先将预制好管段用铁钩吊挂,查看无误后,再进行粘接。粘接后,应快速摆正位置,按要求校正坡度,临时加以固定,待粘接固化后,再紧固支承件,但不宜卡箍过紧。7.生活污水塑料管道坡度必需符合

10、设计或下表要求:项 次管径(m)标准坡度()最小坡度()150251227515831101264125105516074检验方法:水平尺、拉线尺量检验。8.埋地雨水管道最小坡度,应符合下表要求:项 次管径(mm)最小坡度()150202751531008412565150562004004检验方法:水平尺、拉线尺量检验。9.管道进行粘接时应将承插部分内外接触面打毛,将专用粘胶剂涂均匀,插入后左右旋转,让胶体充足融合。10.埋地管敷设:通常分两段进行施工。第一段先做0.000以下室内部分,至伸出外墙为止,待土建施工结束后,再铺设第二段,从外墙边接入检验井。埋地管管沟应底面平整,无突出尖硬物。通

11、常可作100至150mm砂垫层,垫层宽度大于管径2.5倍。坡度和管道坡度相同,管道安装好并经灌水试验合格后,方可在管道周围填砂,填砂至管顶以上最少100mm(5)柔性卡箍式离心排水管铸铁管方法 1安装特点1.1.卡箍式离心铸铁管采取不锈钢卡箍连接,管和管或和配件之间属于对口连接,在该部位外套一层橡胶密封圈,再用不锈钢卡箍进行紧箍,属于柔性接口,能够处理有一定弧度敷设排水管线,同时能够抗震。1.2.卡箍接口仅能承受有限轴向拉力和是、垂直于轴向剪切力。在水平方向安装时,每根直管必需有两个支架,而且必需有一个是固定支架;在垂直方向安装时,其承受剪切力很小,关键承受垂直方向压力,每根管道只需一个支架定

12、位即可,但立管底部转向处必需设一个加强型支架,以消除可能垂直方向冲击力和水平方向反冲击力。1.3.还有一个传统排水管无法含有特点:在更换任意一根管或配件时,不用拆除相邻管段,只需松开被拆管段或配件两头卡箍,直接更换相同尺寸管段,然后重新紧箍不锈钢卡箍即可,拆装很方便。1.4.柔性卡箍式离心铸铁管标准坡度均为0.026。这关键为迎合其三通、四通和弯头所组成水流转角88.5,不管管径大小均一致tg1.5=0.026,这也是国际上沿用坡度。若实际达不到此标准坡度可经过末端接口偏转来校正,但不应低于规范要求坡度。2施工原理:2.1.柔性卡箍式离心铸铁排水管是由:无承口离心铸铁管、无承口管道配件、专用不

13、锈钢卡箍及橡胶密封圈等四大部分组成,接口是将直管或配件端头插入专用橡胶密封圈内,橡胶密封圈外用专用不锈钢卡箍锁紧,达成连接和止水目标。以下图:3施工步骤3.1.施工步骤3.2.接口安装程序(1)、将接口处管外表面擦洗洁净。(2)、将不锈钢卡箍先套在接口一端管身上。(3)、在管接口外壁涂上部分肥皂水作为润滑剂,将橡胶圈一端套在管接口上(通常是套在已固定好管子或管件这一端),并应套入至安装(主止水橡胶带处)要求深度。见图:(4)、将橡胶圈另一头向外翻转。(5)、将要连接管件或直管管口放入翻转橡胶圈内,校准方位,和另一管端接口挤实,把翻转橡胶圈口翻回正常状态。(6)、再将校准管道坡度、垂直度、方位,

14、初步用支(吊)架固定住管道、移动不锈钢卡箍在橡胶圈外适宜位置,用专用套筒力矩扳手(6.76牛.米)拧紧卡箍紧固螺栓。对于有四道夹板大口径管箍,中间紧固螺栓先拧紧以后,再紧外侧夹板螺栓,在全部情况下,夹板紧固需要交替进行,方便不锈钢舌板均匀收紧,直至力矩扳手滑扣,接口就算完成,然后将支(吊)架上螺栓拧紧,使管道牢靠定位。4管道安装程序 管道安装次序:放线定点、检验预留孔洞、安装支架,在沿水流方向从下游向上游安装,即:排出管立管支管连接卫生器具及附件,这么能够避免分段安装汇合处出现偏差。管材依现场量好尺寸后,用无切割器切管,切割完成后,切口外圈应略倒角,应清除切口内外毛刺,预防划伤橡胶圈,钩挂污水

15、中纤维,造成水流不畅。特殊情况下,能够任意一个部位开始安装,这时要注意排水管总坡度和上下连接点接口问题,预防标高错位。5室外埋管道安装:5.1.管道地基承载力应大于100KN,当达不到此承载力时,能够采取扎实或换土扎实措施提升地基承载力。不宜用混凝土条件形基础。当必需用砼条形基础时,则管径1/2以下应用形砼基础包裹。当管底为坚硬岩石时,应在管底超挖大于100mm深度,并填中粗砂将管放在砂基础上。如超挖有困难时,可将管径1/2以下用砼做成180条形砼基础。5.2.在行车地面,管顶最小覆土高度为400mm,行驶汽车在10级以下路面,管顶最小覆土高度为700mm,行驶汽车在15级土路面,管顶最小覆土

16、深度为1000mm。5.3.卡箍式离心铸铁排水管是采取无承口对接卡箍连接,宜沿逆水流方向从下游向上游安装,坡度遵照表:1要求。每个接口处应预留200mm长沟槽,便于连接卡箍。在很多情况下需要改变管道方向时,能够经过连接变形来实现,管子在1000mm长度末端最大变形量为87.5mm。管敷设完成后应进行闭水试验,在试验前应用土回填管身,限制管线和连接移位,管接口应露出来,方便查验管道渗水情况。5.4.管道坡度以下表:管径(mm)5075100150200250300标准坡度()3525201876最小坡度()251512754.546室内水平管道安装:6.1.支架安装规则:因为卡箍式离心铸铁管道连

17、接是无承口对接,依靠不锈钢卡箍连接。接口不能承受垂直于轴向剪切力和轴向拉力,所以安装管道时要每根管设两个支(吊)架,距接口小于300mm,一个为固定支架、一个为滑动支架,确保每根管道轴向固定,又可低抗垂直方向剪切力。若在3.0米长直管范围内有多个配件连接时,则每个短管各加一个支架(吊)架,而且支架和吊架相间隔。水平方向有三通或四通,应在该管件部位加一个固定支架,预防轴向反冲力冲开管件。6.2. 支架安装:确定好管道安装次序和部位,依施工图管道标高确定管架规格、型号,并按此制作,涂刷油漆,按施工次序编号。因为排水管安装有坡度,管架长短有区分,不可安错次序。按管道安装标准,逆排水坡度方向固定支(吊

18、)架。6.3.管道安装:按柔性卡箍式离心排水铸铁管安装通常要求,应逆水流方向安装。在安装管道之前,管支架必需装好,当一个接口连接完成后,把连接好管段牢牢地固定在支架上,预防发生位移造成安装偏差。因为管连接属于柔性接口,而且伸缩系数很小,不需设置伸缩赔偿装置。必需时,每个连接口许可有少许偏转,但偏转角度最大不得小于50。7垂直管道安装:7.1.排水立管中心和墙面距离应符合下表:管径(mm)5075100125150200300距离(mm)6080901001201301507.2.管道支架安装:排水管每3米设一个固定支架,在两个固定支架之间应设一个滑动支架。若两个固定支架间距小于1.5米时可不设

19、滑动支架。两个接口之间最少应有一个支架。当立管在楼层上安装时,立管穿板应采取“穿板专用短管”。该短管止水翼环应放在楼板二分之一厚度处,用膨胀水利砂浆填筑楼板洞,即可预防渗漏又使该出成为固定支撑点,即可当做一个固定支架。7.3.立管底部应用支墩或加强型支架,因为卡箍连接不能承受轴向拉力,依据安装实际情况,若立管底部转弯处着地可采取90鸭脚弯头配件固定于地板上。图3:7.4.立管转弯处悬空转到水平位置,应在弯头底部设置加强型固定支架。8.支管安装:排水支管起始端直接和洁具、地漏,直接承受流水冲击力,所以支管固定问题跟应该重视。分以下三种情况分别固定:8.1.单个配件和管件相连,在弯头底部加固定支架

20、即可。8.2.多个配件和管相连,每个配件处加固定支架和吊架并相互隔离。8.3.在管件比较密集处,几乎是管件相互连接时,应在管件下设置槽形管托,支(吊)架和管托相连接,固定支架和吊架相互间隔,每三米一个。见图4:(6)排水管道试验灌水试验:埋地管道、管井内立管、吊顶内横支管管道在隐蔽前需进行灌水试验。其灌水高度不应低于底层卫生器具上边缘或底层地面高度,灌水15min后,再灌满观察5min,液面不下降,管道及接口无渗漏为合格。卫生间支管灌水试验,假如每层需要作闭水试验,气囊安放有两种措施:一个是边安装边作,安装完成一层排水横支管,从三通甩口处放下气囊;一个是最终统一作,该层有检验口,将气囊安设在检

21、验口上方;该层无检验口,将气囊接出一根5m长气管(可用氧气带子),将气囊从上层检验口慢慢往下放,估量气囊在三通下方即可。试压前通知相关人员,合格后验收签字,办理工序交接手续。然后把水泄净,再进行下道隐蔽工序工作。通球试验:1、 项目划分及试验内容:通常按规范和设计要求分部位、分系统进行。排水水平干管、主立管应进行100%通球试验,并做统计。通球试验应在室内排水及卫生器具等安装全部完成,通水检验合格后进行。管道试球直径应大于排水管道管径2/3,应采取体轻、易击碎空心球体进行,通球率必需达成100%。2、 关键试验方法:(1) 排水立管应自立管顶部将试球投入,在立管底部引出管出口进行检验,通水将试

22、球从出口冲出。(2) 横干管及引出管应将试球在检验管管段始端投入,通水冲至引出管末端排出。室外检验井(结合井)处需加临地网罩,认便将试球截住取出。3、 通球试验以试球通畅无阻为合格。若试球不通,要立即清理管道堵塞物并重新试验,直到合格为止。2. HDPE虹吸式雨水管道安装工艺1、工作原理虹吸现象我们在日常生活中常常能够看到。以下图所表示,我们把一根灌满水塑料管用手指堵住两端分别放入鱼缸和水杯中,同时放开手指,因为两个液画存在高差h1,此高差部分水在重力作用下流向水杯,从而使上部塑料管内产生负压,鱼缸内水就会被吸入塑料管,水就会不停从鱼缸流向水杯。这就是虹吸现象。当鱼缸和水杯液面高差越大时,塑料

23、管内水流速度越大,排水越快速。虹吸式雨水排放系统正是利用这一原理,利用建筑物屋面高度所形成水头来实现虹吸排水。降雨来临时,屋面逐步形成积水,因为采取了科学设计防漩涡雨水斗,当屋面雨水高度达成一定高度,经过控制进入雨水斗雨水流量和调整流态降低漩涡,从而极大地降低了雨水进入排水系统时所夹带空气量,使得系统中排水管道呈满流状态,当雨水经过管道变径时,在此处产生负压,加速雨水排放速度。2、工作状态 虹吸式雨水排放系统管内压力和水流动状态是不停改变过程。降雨早期,雨量通常较小,悬吊管雨水流态是有自由液面波浪流。依据雨量大小不一样,部分情况下早期无法形成虹吸作用,是以重力流为主流态。伴随降雨量增加,管内逐

24、步展现脉动流,拔拉流,进而出现满管气泡流和满管汽水混合流,直至出现水单相流状态。降雨末期,雨水量降低,雨水斗淹没泄流斗前水位降低到某一特定值(依据不一样雨水斗产品设计而不一样),雨水斗逐步开始有空气掺入,排水管内虹吸作用被破坏,排水系统又从虹吸流状态转变为重力流状态。在整个降雨过程中,伴随降雨量增加或减小,悬吊管内压力和水流状态会出现反复改变情况。和悬吊管相同,立管内水流状态也会从附壁流逐步向气泡流,气水混合流过渡,最终在虹吸作用形成时候,出现靠近单相流状态。3、系统组成3.1雨水斗通常来说,雨水斗设计是整个虹吸系统能否按设计要求工作关键所在之一,它稳流性越好,产生虹吸所需屋面汇水高度越低,总

25、体性能就越优越。标准型雨水斗,是由雨水斗底盘、夹圈、空气隔板、格栅外罩盖组成。另外依据需要可提供通用型绝缘底座,固定件,法兰片,焊接片,防火保护帽,微型加热电圈等配件。雨水斗材质为HDPE、铸铁或不锈钢。其各部分有不一样结构功效。雨水斗置屋面层中,上部盖有进水格栅。降雨过程中,雨水经过格栅盖侧面进入雨水斗,当屋面汇水达成一定高度时,雨水斗内反涡流装置将阻挡空气从外界进入同时消除涡流状态,使雨水平稳地淹没泄流进入排水管。 3.2系统管道管道作为虹吸式屋面雨水排放系统最关键部分,而管道变径能够加速雨水排放和流量,必需确保系统安全可靠,高效连续运行。虹吸式系统作为一个特殊排水系统,正常工作运行时管道

26、内呈负压状态,所以管道管壁必需含有相当承压能力,管道接口必需完全密封预防空气进入管道内出现气团,破坏虹吸作用。同时管道要含有较高防火性能,而且做到尽可能降低噪声,吸收震动,抗击冲击外力,最大程度满足抗温度改变引发形变。4、系统安装4.1雨水斗安装雨水斗安装位置应满足以下要求:(1)雨水斗离墙最少1米。(2)雨水斗之间距离通常不能大于20米。 天沟雨水斗安装:在屋面防水层施工前安装不锈钢底盘放在预留孔正上方,确保底盘和面板顶面标高保持一致,同时用混凝土封堵尾管和预留洞之间空隙。在混凝土封堵完成后,土建方开始进行防水施工,但要确保防水层不超出要求界限。防水施工完成后,安装夹圈,防水保护层及找平层做

27、到夹圈边缘。在屋面工程结束,管路系统安装完成后安装空气挡板或隔栅防护罩。4.2管道安装镀锌无缝钢管采取卡箍连接,根据设计坐标、标高位置,现场实测尺寸进行划线切割、下料,预制管道。管道断口需用钢锉挫掉毛刺进行防腐处理,用专用滚槽机压出槽口,将两段管段对齐用专用卡箍卡紧。按管线坐标位置放线安装固定支吊架将管段水平吊装。严格按图纸施工,尤其是变径位置必需在设计位置0.20m以内。4.3检验和试验在系统管路安装完成后,排水管道按规范要求做灌水试验。系统灌水试验合格后,还需要做排水性能试验。虹吸式排水系统能够采取以下三种试验方法:(1)、单位时间内水容积增减方法(适适用于混凝土屋面)。先将排水系统立管出

28、口密封并将对应排水区域分开设置储水区,然后向储水区内连续加水(要求水深小于0.5米,供水量应满足按设计排水量排放一分钟)。打开排水出口5秒钟后,统计30秒内屋面水面改变量并计算:排水能力(升秒):水容积改变量30秒。(2)、管道流量计测量方法。在排水系统排出干管部分安装流量计,并密封出口,将对应排水区域分开设置储水区,然后向储水区内连续加水(要求水深小于0.5米,供水量应满足按设计排水量排放一分钟)。打开排水出口5秒钟后,统计30秒内流量计显示数值并计算平均值为其排水能力。(3)、采取降雨时实际观察来计算雨水排水能力方法。降雨量依据当地气象部门监测数据。5、技术关键点虹吸式屋面雨水排放系统,系

29、统排水管道均按满流有压状态设计,因为整个系统正常运行依靠虹吸作用,所以确保产生并维持虹吸作用技术关键点是确保系统正常运行必需条件。 6、卫生洁具安装关键点(1)卫生器具固定件应采取预埋件和膨胀螺栓,通常固定卫生器具螺母,垫圈均应使用橡胶垫,膨胀螺栓只限于混凝土板、墙,轻质隔墙及砖墙不得 使用。(2)座便器地脚螺栓不得小于M6,便器背水箱固定螺栓大于M10,螺母下面须用平光垫和橡胶垫(3mm),螺栓外露螺母长度应为螺栓直径二分之一。 排水管道UPVC 采取粘结连接。 粘结剂应有产品检验汇报及合格证。 管道安装后应确保外观清洁。(3)洗脸盆和家俱盆支架安装必需牢靠,器具和支架接触紧密,不得使用垫块

30、方法调整标高,各类支架均应做好防腐及面漆。(4)器具下水管和排水管连接处应用油麻和密封胶或玻璃胶封严。(5)浴盆周围和墙面接触部位应用玻璃胶封严。(6)地漏水封深度不得小于50mm,地漏篦子顶面应低于设置处5mm。(7)卫生洁具安装过程中应注意排水口立即封堵。(8)洁具安装后交工前,洁具成品保护方法到位,无划痕、破损、掉、裂痕、五金配件齐全无丢失损坏,使用通畅、无漏水、堵塞等现象。a 家俱盆固定牢靠,和下水口连接紧密无漏水现象,溢水口排水通畅。 支架扁钢大于40*3。支架和器具接触紧密,和盆边距离大于20mm 小于50mm。三、关键、难点控制及工程实例图片3.1 给排水安装部分3.1.1管道预

31、留洞、预埋套管1)管道预留洞安装工艺标准预留洞位置应正确,预留洞规格尺寸应正确,预留洞口应光滑完整无破损工程实例照片2)穿楼板套管安装工艺标准套管外应清理洁净并刷脱模剂,套管位置正确固定牢靠,套管规格符合设计要求。工程实例照片3)防水套管安装安装工艺标准柔性防水套管制作应符合规范要求,柔性防水套管安装牢靠平整。工程实例照片4)刚性防水套管安装安装工艺标准套管通常采取钢套管,套管规格比管道管径大2号,套管不能直接和主筋焊接,应采取附加筋形式,附加筋和主筋焊接,使套管只能在轴向移动,套管内外表面及两端口需做防腐处理,断口平整,并做好套管防堵工作。节点示意图工程实例照片 4)排水铸铁管道W型柔性连接安装工艺标准管材和管件在安装前应先清洗,管内不得有泥、砂、石及其它杂物。管材可采取砂轮切割机、锯等切割,切割口应清除毛刺,外圆略锉倒角。节点示意图工程实例照片图1图2图4图3图1图2图4图3
